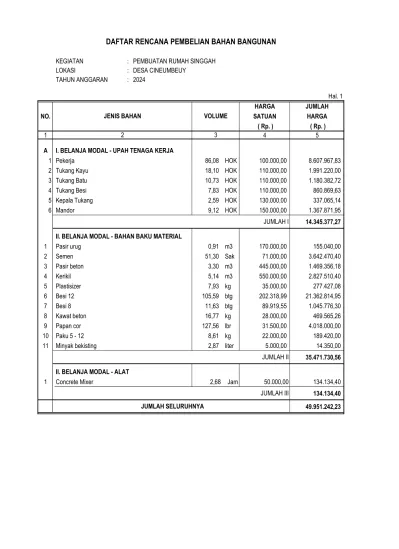

KEGIATAN : PEMBUATAN RUMAH SINGGAH

LOKASI : DESA CINEUMBEUY

TAHUN ANGGARAN : 2024

Hal. 1

HARGA JUMLAH

NO. SATUAN HARGA

( Rp. ) ( Rp. )

1 4 5

A I. BELANJA MODAL - UPAH TENAGA KERJA

1 Pekerja 86,08 HOK 100.000,00 8.607.967,83 2 Tukang Kayu 18,10 HOK 110.000,00 1.991.220,00 3 Tukang Batu 10,73 HOK 110.000,00 1.180.382,72 4 Tukang Besi 7,83 HOK 110.000,00 860.869,63 5 Kepala Tukang 2,59 HOK 130.000,00 337.065,14 6 Mandor 9,12 HOK 150.000,00 1.367.871,95 14.345.377,27

II. BELANJA MODAL - BAHAN BAKU MATERIAL

1 Pasir urug 0,91 m3 170.000,00 155.040,00

2 Semen 51,30 Sak 71.000,00 3.642.470,40

3 Pasir beton 3,30 m3 445.000,00 1.469.356,18

4 Kerikil 5,14 m3 550.000,00 2.827.510,40

5 Plastisizer 7,93 kg 35.000,00 277.427,08

6 Besi 12 105,59 btg 202.318,99 21.362.814,95

7 Besi 8 11,63 btg 89.919,55 1.045.776,30

8 Kawat beton 16,77 kg 28.000,00 469.565,26 9 Papan cor 127,56 lbr 31.500,00 4.018.000,00 10 Paku 5 - 12 8,61 kg 22.000,00 189.420,00 11 Minyak bekisting 2,87 liter 5.000,00 14.350,00 35.471.730,56

II. BELANJA MODAL - ALAT

1 Concrete Mixer 2,68 Jam 50.000,00 134.134,40

134.134,40

49.951.242,23

JUMLAH III JUMLAH I

JUMLAH II

JUMLAH SELURUHNYA

DAFTAR RENCANA PEMBELIAN BAHAN BANGUNAN

JENIS BAHAN VOLUME

2 3

(2)

KEGIATAN : PEMBUATAN RUMAH SINGGAH

LOKASI : DESA CINEUMBEUY

TAHUN ANGGARAN : 2024

Hal. 2 JUMLAH

NO. HARGA

( Rp. )

1 5

A I. BELANJA MODAL - UPAH TENAGA KERJA 14.345.377,27

II. BELANJA MODAL - BAHAN BAKU MATERIAL 35.471.730,56

III. BELANJA MODAL - ALAT 134.134,40

JUMLAH TOTAL 49.951.242,23 DIBULATKAN 49.951.000,00

Kuningan, Juni 2024

TERBILANG : ( EMPAT PULUH SEMBILAN JUTA SEMBILAN RATUS LIMA PULUH SATU RUPIAH ) R E K A P I T U L A S I

NAMA KEGIATAN

2

(3)

I PEKERJAAN PERSIAPAN

1 Pek. Pembuatan Gudang Bahan Material dan Peralatan 1,00Ls

Upah KOEFISIEN X VOLUME JUMLAH

Pekerja 1,0000 1,00 1,00 HOK 1,00

Tukang Kayu 2,0000 1,00 2,00 HOK 2,00

Kepala Tukang 0,2000 1,00 0,20 HOK 0,20

Mandor 0,0500 1,00 0,05 HOK 0,05

2 Pek. Pembersihan Lahan 86,40m2

Upah KOEFISIEN X VOLUME JUMLAH

Pekerja 0,1000 86,40 8,64 HOK 8,64

Mandor 0,0500 86,40 4,32 HOK 4,32

3 Pengukuran dan Pemasangan Bowplank 86,40m2

Upah KOEFISIEN X VOLUME JUMLAH

Pekerja 0,1000 86,40 8,64 HOK 8,64

Tukang Kayu 0,1000 86,40 8,64 HOK 8,64

Kepala Tukang 0,0100 86,40 0,86 HOK 0,86

Mandor 0,0050 86,40 0,43 HOK 0,43

II PEKERJAAN KONSTRUKSI A Pekerjaan Tanah

1 Pek. Galian tanah biasa sedalam 1 m 15,2m3

Upah KOEFISIEN X VOLUME JUMLAH

Pekerja 0,7500 15,2 11,40 HOK 11,40

Mandor 0,0250 15,2 0,38 HOK 0,38

2 Pek. Urugan tanah kembali bekas galian pondasi 5,07m3

Upah KOEFISIEN X VOLUME JUMLAH

Pekerja 0,2500 5,07 1,27 HOK 1,27

Mandor 0,0083 5,07 0,04 HOK 0,04

B Pekerjaan Pondasi

1 Pek. Urugan pasir di bawah pondasi 0,76m3

Upah KOEFISIEN X VOLUME JUMLAH

Pekerja 0,2500 0,76 0,19 HOK 0,19

Mandor 0,0250 0,76 0,02 HOK 0,02

Upah KOEFISIEN X VOLUME JUMLAH

Pasir Urug 1,2000 0,76 0,91 M3 0,91

2 Pek. Pondasi Footplat

- Adukan beton (K.250) 6,68m3

Upah KOEFISIEN X VOLUME JUMLAH

Pekerja 4,8193 6,68 32,19 HOK 32,19

Tukang Batu 1,6064 6,68 10,73 HOK 10,73

Mandor 0,4016 6,68 2,68 HOK 2,68

Bahan KOEFISIEN X VOLUME JUMLAH

Semen 384,0000 6,68 2.565,12 Sak 51,30

Pasir beton 0,4943 6,68 3,30 M3 3,30

Agregat kasar (maksimal 30 mm) 0,7696 6,68 5,14 M3 5,14

Plastizer 1,1866 6,68 7,93 Kg 7,93

Bahan KOEFISIEN X VOLUME JUMLAH

Concrete Mixer 0,4016 6,68 2,68 Jam 2,68

- Pembesian (Besi 12) 1065,95Kg

Upah KOEFISIEN X VOLUME JUMLAH

Pekerja 0,0070 1065,95 7,46 HOK 7,46

Tukang Besi 0,0070 1065,95 7,46 HOK 7,46

Kepala Tukang 0,0007 1065,95 0,75 HOK 0,75

Mandor 0,0004 1065,95 0,43 HOK 0,43

Bahan KOEFISIEN X VOLUME JUMLAH

Besi beton (polos/ulir) 1,0500 1065,95 1.119,25 btg 105,59

Kawat beton 0,0150 1065,95 15,99 Kg 15,99

- Pembesian (Besi 8) 52,06Kg

Upah KOEFISIEN X VOLUME JUMLAH

Pekerja 0,007 52,06 0,36 HOK 0,36

Tukang Besi 0,007 52,06 0,36 HOK 0,36

Kepala Tukang 0,0007 52,06 0,04 HOK 0,04

Mandor 0,0004 52,06 0,02 HOK 0,02

(4)

Bahan KOEFISIEN X VOLUME JUMLAH

Besi beton (polos/ulir) 1,05 52,06 54,66 btg 11,63

Kawat beton 0,015 52,06 0,78 Kg 0,78

- Bekisting 28,7m2

Upah KOEFISIEN X VOLUME JUMLAH

Pekerja 0,5200 28,70 14,92 HOK 14,92

Tukang Kayu 0,2600 28,70 7,46 HOK 7,46

Kepala Tukang 0,0260 28,70 0,75 HOK 0,75

Mandor 0,0260 28,70 0,75 HOK 0,75

Bahan KOEFISIEN X VOLUME JUMLAH

Papan Albasiah (kelas III) 0,0400 28,70 1,15 lbr 127,56

Paku 5 - 10 cm 0,3000 28,70 8,61 Kg 8,61

Minyak bekisting 0,1000 28,70 2,87 Liter 2,87

Papan Cor uk. 20 cm x 2 mm x 3 m' 0,009 1 Lembar

(5)

UPAH

1 Pekerja 86,08 HOK

2 Tukang Kayu 18,10 HOK

3 Tukang Batu 10,73 HOK

4 Tukang Besi 7,83 HOK

5 Kepala Tukang 2,59 HOK

6 Mandor 9,12 HOK

BAHAN

1 Pasir urug 0,91 m3

2 Semen 51,30 Sak

2 Pasir beton 3,30 m3

3 Kerikil 5,14 m3

4 Plastisizer 7,93 kg

5 Besi 12 105,59 btg

6 Besi 8 11,63 btg

7 Kawat beton 16,77 kg

8 Papan cor 127,56 lbr

9 Paku 5 - 12 8,61 kg

10 Minyak bekisting 2,87 liter

ALAT

1 Concrete mixer 2,68 Jam

REKAPAN KEBUTUHAN ALAT DAN UPAH

(6)

No Uraian Pekerjaan POT P L T Jumlah Volume Satuan Total I PEKERJAAN PERSIAPAN

1 Pembersihan dan perataan lahan 9,60 9,00 1,00 86,40 m2 86,40

2 Pengukuran dan pemasangan Bowplank 9,60 9,00 1,00 86,40 m2 86,40

II PEKERJAAN TANAH

1 Pek. Galian tanah biasa 1,00 1,00 1,00 12,00 12,00 m3 15,20

0,80 0,80 1,00 5,00 3,20 m3

2 Pek. Urugan tanah kembali bekas galian 15,20 3,00 5,07 5,07 m3 5,07

III PEKERJAAN PONDASI

1 Pek. Urugan pasir di bawah pondasi 1,00 1,00 0,05 12,00 0,60 m3 0,76

0,80 0,80 0,05 5,00 0,16

2 Pek. Pondasi Footplat

- Adukan beton (K.250) 1,00 1,00 0,25 12,00 3,00 m3 6,68

0,30 0,30 2,25 12,00 2,43

0,80 0,80 0,25 5,00 0,80

0,20 0,20 2,25 5,00 0,45

- Pembesian Diameter Panjang Jml m (BJ)Kg/m Kg/m Jml Lapis

12 2,18 6,67 14,53 0,89 12,90 2,00 25,79 12,00 309,51 Kg 1118,01

2,18 6,67 14,53 0,89 12,90 2,00 25,79 12,00 309,51

3,32 4,00 13,27 0,89 11,77 12,00 141,25

1,78 5,33 9,49 0,89 8,42 2,00 16,85 5,00 84,24

1,78 5,33 9,49 0,89 8,42 2,00 16,85 5,00 84,24

3,22 4,00 12,88 0,89 11,43 12,00 137,20

8 1,08 15,00 16,20 0,39 6,39 5,00 31,95

0,68 15,00 10,20 0,39 4,02 5,00 20,11

- Bekisting Jml

1,00 0,25 4,00 1,00 12,00 12,00 m2 28,70

2,25 0,30 4,00 2,70 12,00 32,40

0,80 0,25 4,00 0,80 5,00 4,00

2,25 0,20 4,00 1,80 5,00 9,00

PERHITUNGAN VOLUME PEKERJAAN

PEMBUATAN RUMAH SINGGAH

DESA CINEUMBEUY

Referensi

Dokumen terkait

Harga Satuan yang disampaikan Penyedia Jasa tidak dapat diubah kecuali terdapat Penyesuaian Harga (Eskalasi/Deskalasi) sesuai ketentuan dalam Instruksi Kepada Peserta Lelang 3

Jadi dapat disimpulkan bahwa rencana anggaran biaya (RAB) adalah perhitungan banyaknya biaya yang diperlukan dalam suatu proyek kontruksi yang terdiri dari biaya

Bachtiar Ibrahim dalam bukunya Rencana dan Estimate Real of Cost,1993, yang dimaksud Rencana Anggaran Biaya (RAB) Proyekadalah perhitungan banyaknya biaya yang diperlukan untuk

Rencana Anggara Biaya, adalah perkiraan atau perhitungan biaya-biaya yang diperlukan untuk tiap pekerjaan dalam satu proyek konstruksi, sehingga

Rencana Anggaran Biaya (RAB) Sekolah Dasar Kelas Jauh Rekap RAB, Daftar Harga Satuan Upah Bahan Dan Alat, RAB Rencana Anggaran Biaya (RAB) Sekolah Dasar Kelas Jauh Rekap RAB,

Infomedia Digital - Contoh Rencana Anggaran Biaya Gedung Bertingkat, rencana anggaran biaya adalah suatu perhitungan rancangan biaya proyek bangunan entah itu gedung, rumah

Rancangan anggaran biaya merupakan perhitungan banyaknya biaya yang diperlukan dalam suatu proyek konstruksi yang terdiri dari biaya bahan material, upah tenaga kerja, serta biaya lain

Berdasarkan perhitungan yang telah dilakukan selisih antara Rencana Anggaran Biaya RAB dengan Rencana Anggaran Pelaksanaan RAP dari hasil analisis perhitungan RAP adalah: Rasio
