BAB 3
METODOLOGI PENELITIAN
3.1. Umum
Objek studi dalam penelitian ini adalah Proyek Pembangunan Pabrik Refinery
dan Fraksinasi yang berlokasi di Jalan Belmera Baru III, Belawan II, Medan-
Indonesia. Pemilihan proyek ini sebagai bahan objek studi didasarkan karena
didalam proses pelaksanaannya, pabrik ini mengalami keterlambatan. Oleh karena
itu perlu dilakukan percepatan. Dalam hal ini cara percepatan waktu dengan cara
crash program
sangat memungkinkan untuk mengatasi masalah keterlambatan yang
terjadi di pabrik tersebut.
3.2. Jenis Dan Sumber Data
Dalam penelitian ini dibutuhkan beberapa jenis data yang terdiri dari data
primer dan data sekunder.
1.
Data Primer
Data primer adalah data utama yang diperlukan dalam penelitian ini, yaitu
rencana anggaran biaya (RAB) dan waktu perencanaan
(time schedule).
2.
Data sekunder
Data sekunder adalah data bantuan yang dibutuhkan dalam penelitian ini. Data
3.3. Metode Analisis
Langkah-langkah yang akan dilakukan dalam penelitian ini adalah sebagai
berikut:
1.
Analisa waktu pembangunan Pabrik Refinery dan Fraksinasi :
1.
Menyusun komponen - komponen kegiatan sesuai urutan logika
ketergantungan.
2.
Membuat
network planning
(jaringan kerja) dengan menggunakan
metode
Critical Path Method
(CPM) berdasarkan
time schedule
perencanaan awal untuk menentukan jalur kritis.
3.
Melakukan perhitungan percepatan waktu proyek pada item
pekerjaan yang berada pada jalur kritis dengan menggunakan
crash
program.
4.
Membuat
network planning
(jaringan kerja) yang baru berdasarkan
hasil pemampatan waktu.
2.
Analisa biaya pembangunan Pabrik Refinery dan Fraksinasi :
1.
Menghitung biaya tenaga kerja Pembangunan Pabrik Refinery dan
Fraksinasi pada waktu normal.
3.4. Bagan Penulisan
Gambar 3.1 Bagan Alir Penulisan
MULAI
PENGUMPULAN DATA
ANALISIS DATA
ANALISA HASIL PERHITUNGAN
KESIMPULAN
SELESAI
Analisa Waktu:
1.
Menyusun komponen - komponen
kegiatan
sesuai
urutan
logika
ketergantungan.
2.
Membuat
network planning
(jaringan
kerja) dengan menggunakan metode
Critical
Path
Method
(CPM)
berdasarkan
time
schedule
perencanaan awal untuk menentukan
jalur kritis.
3.
Melakukan perhitungan percepatan
waktu proyek pada item pekerjaan
yang berada pada jalur kritis dengan
menggunakan
crash program.
4.
Membuat
network planning
(jaringan
kerja) yang baru berdasarkan hasil
pemampatan waktu.
Analisa Biaya:
1.
Menghitung biaya tenaga kerja
Pembangunan Pabrik Refinery dan
Fraksinasi pada waktu normal.
2.
Menghitung besar biaya tambahan
setelah dilakukan percepatan.
TINJAUAN PUSTAKA
Data Primer:
Rencana Anggaran Biaya (RAB)
Waktu perencanaan
(time schedule)
Data Sekunder:
BAB 4
ANALISA DAN PEMBAHASAN
4.1.Umum
Pelaksanaan sebuah proyek konstruksi harus memiliki suatu perencanaan yang
matang agar proyek dapat berlangsung dengan baik.Akan tetapi, sering kita jumpai
berbagai macam masalah yang bisa terjadi dilapangan.Salah satu masalah yang
sering terjadi adalah keterlambatan dalam proses pekerjaan proyek. Dalam hal ini,
proyek pembangunan pabrik refinery dan fraksinasi di Belawan mengalami
keterlambatan yang mengakibatkanproses pelaksanaan menjadi terhambat.
Maka dari itu penulis ingin menerapkan salah satu cara dalam mengatasi
keterlambatan, yaitu dengan cara
crash program
. Didalam proyek akan diketahui
lintasan kritis dalam beberapa item pekerjaan, dimana lintasan kritis tersebut akan
memberikan informasi mengenai berapa banyak item pekerjaan dari keseluruhan
kegiatan proyek yang tidak bisa ditunda proses pekerjaannya, karena apabila ditunda
akan mengakibatkan proses pekerjaan selanjutnya juga akan ikut tertunda. Dalam
pengerjaannya penulis menggunakan Microsoft Excel untuk mempermudah dalam
perhitungan-perhitungan yang akandikerjakan selanjutnya.
Adapun langkah
–
langkahdalam pengerjaan penelitian ini adalah sebagai
berikut :
1.
Menyiapkan data-data apa saja yang dibutuhkan untuk perhitungan dari
2.
Membuat logika ketergantungan antara satu kegiatan proyek dengan
kegiatan proyek lainnya.
3.
Membuat
network planning
(jaringan kerja) dengan metode
Critical Path
Method
(CPM).
4.
Menentukan jalur kritis dari
network planning
(jaringan kerja) yang
sudah dibuat dengan metode
Critical Path Method
(CPM).
5.
Membuat percepatan waktu proyek dengan cara
crash program
.
4.2. Ketergantungan Item Pekerjaan
Berdasarkan data waktu perencanaan (
time schedule)
dari proyek maka dapat
dibuat logika ketergantungan sebagai berikut:
Tabel 4.1 Ketergantungan Item Pekerjaan
ITEM PEKERJAAN
SIMBOL
KETERGANTUNGAN
DURASI
(hari)
A.PEKERJAAN PERSIAPAN
A
-
312
B.PEKERJAAN BONGKARAN
B
-
54
C.PEKERJAAN SIPIL & STRUKTUR
C.1.PEKERJAAN PEMANCANGAN
C
B
30
C.2.PEKERJAAN TANAH
D
B
30
C.3.PEKERJAAN STRUKTUR BETON
C.3.1.PEKERJAAN PONDASI BANGUNAN
E
B
36
C.3.2.PEKERJAAN PONDASI MECHINE
F
D
60
C.3.3.PEKERJAAN KOLOM PADESTAL &
KOLOMKOMPOSIT
G
C
30
C.3.4.PEKERJAAN SLOOF
H
B
30
C.3.5.PEKERJAAN KOLOM PRAKTIS
I
G,E,M
30
C.3.6.PEKERJAAN RING BALOK
J
G,E,M
30
C.3.7.PEKERJAAN LANTAI
K
H
54
C.4.PEKERJAAN STRUKTUR BAJA
C.4.1.PEKERJAAN STRUKTUR KOLOM
L
B
174
C.4.2.PEKERJAAN PLATFORM LEVEL + 3.430 M
M
D
12
C.4.3.PEKERJAAN PLATFORM LEVEL + 5.800 M
N
G,E,M
30
C.4.4.PEKERJAAN PLATFORM LEVEL + 9.200 M
O
G,E,M
12
C.4.5.PEKERJAAN PLATFORM LEVEL + 10.700 M
P
G,E,M
30
C.4.7.PEKERJAAN PLATFORM LEVEL + 13.750 M
R
O
36
C.4.8.PEKERJAAN PLATFORM LEVEL + 16.400 M
S
I
36
C.4.9.PEKERJAAN PLATFORM LEVEL + 19.400 M
T
Q,J
36
C.4.10.PEKERJAAN PLATFORM LEVEL + 22.400 M
U
R,AH
36
C.4.11.PEKERJAAN PLATFORM LEVEL + 25.400 M
V
S
36
C.4.12.PEKERJAAN PLATFORM LEVEL + 28.400 M
W
U,AK,T
36
C.4.13.PEKERJAAN PLATFORM LEVEL + 31.400 M
X
AD,L
36
C.4.14.PEKERJAAN RANGKA ATAP LEVEL + 12.500 M
Y
AG,V,AJ
54
C.4.15.PEKERJAAN RANGKA ATAP LEVEL + 35.500 M
Z
AC,AL,W
42
C.4.16.PEKERJAAN TANGGA
AA
G,E,M
66
C.4.17.PEKERJAAN HANDRAILING LANTAI
AB
N
66
C.4.18.PEKERJAAN RANGKA CLADDING,CANOPY &
LISPLANK
AC
N
78
D.PEKERJAAN ARSITEKTUR
D.1.PEKERJAAN PENUTUP ATAP,CLADDING,CANOPY
& LISPLANK
AD
AE,AF,AI
48
D.2.PEKERJAAN PINTU DAN JENDELA
AE
K
42
D.3.PEKERJAAN LANTAI KERAMIK
AF
F
42
D.4.PEKERJAAN PLAFOND
AG
D
48
D.5.PEKERJAAN DINDING & FINISHING
AH
N
54
D.6.PEKERJAAN PENGECATAN
AI
H
42
E.PEKERJAAN AIR CONDITIONING
AJ
J,Q
36
F.PEKERJAAN ELEKTRIKAL
AK
O
66
G.PEKERJAAN HYDRANT
AL
J,Q
36
4.3.
Network Planning
(Jaringan Kerja) dengan Metode
Critical Path Method
(CPM)
4.3.1.
Perhitungan Ke Depan

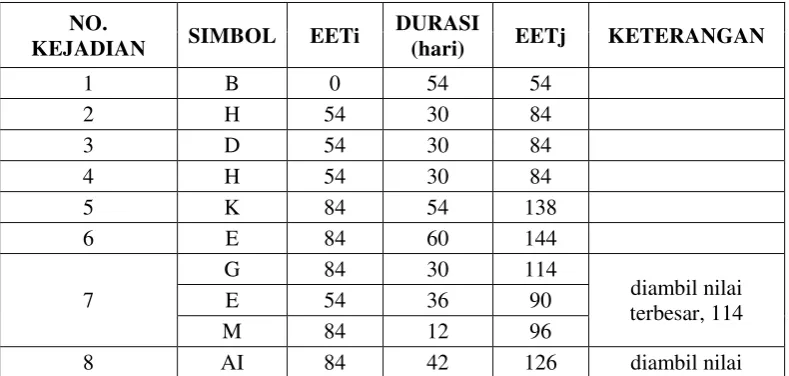

Tabel 4.2 Perhitungan Ke Depan
NO.
KEJADIAN
SIMBOL
EETi
DURASI
(hari)
EETj
KETERANGAN
1
B
0
54
54
2
H
54
30
84
3
D
54
30
84
4
H
54
30
84
5
K
84
54
138
6
E
84
60
144
7
G
84
30
114
diambil nilai
terbesar, 114
E
54
36
90
M
84
12
96
AE
138
42
180
terbesar, 186
terbesar, 144
Q
126
12
138
15
R
126
36
162
diambil nilai
terbesar, 198
AH
144
54
198
16
L
54
174
228
diambil nilai
terbesar, 234
AD
186
48
234
17
AG
144
48
192
diambil nilai
terbesar, 216
V
180
36
216
AA
114
66
180
AJ
144
36
180
18
T
144
36
180
diambil nilai
terbesar, 234
AK
126
66
192
U
198
36
234
AB
144
66
210
19
AL
144
36
180
diambil nilai
terbesar, 270
W
234
36
270
AC
144
78
222
20
X
234
36
270
diambil nilai
terbesar, 312
Y
216
54
270
Z
270
42
312
A
0
312
312
4.3.2.
Perhitungan Ke Belakang

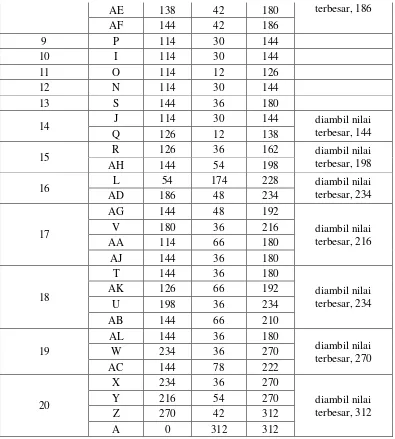

Tabel 4.3 Perhitungan Ke Belakang
NO. KEJADIAN SIMBOL
LETj
DURASI
(hari)
LETi
KETERANGAN
19
Z
312
42
270
terkecil, 198
T
234
36
198
13
V
258
36
222
12
AH
198
54
144
diambil nilai
terkecil, 144
AB
234
66
168
AC
270
78
192
11
Q
198
12
186
diambil nilai
terkecil, 162
AK
234
66
168
R
198
36
162
10
S
222
36
186
9
AG
258
48
210
8
AD
276
48
228
7
P
210
30
180
diambil nilai
terkecil, 114
I
186
30
156
AA
258
66
192
J
198
30
168
O
162
12
150
N
144
30
114
6
AF
228
42
186
5
AE
228
42
186
4
G
114
30
84
3
F
186
60
126
diambil nilai
terkecil, 102
M
114
12
102
F
186
60
126
2
AI
228
42
186
diambil nilai
terkecil, 132
K
186
54
132
1
L
276
174
102
diambil nilai
terkecil, 54
H
132
30
102
D
126
30
96
C
84
30
54
E
114
36
78
0
A
312
312
0
Gambar 4.1 Diagram Jaringan Kerja Normal Dengan Metode CPM
C(Pek.Pemancangan) G(Pek.Kolom Padestal & Kolom Komposit) 7 114 114
N(Pek.Platform Lvl +5.800m) 20312
312
18234 W(Pek.Platform Lvl +28.400m)
54 hari 30 hari 30 hari 30 hari 36 hari 42 hari
A(Pek.Persiapan) 312 hari
Z(Pek.Rangka Atap Lvl +35.500m) AH(Pek.Dinding & Finishing)
54 hari U(Pek.Platform Lvl +22.400m)36 hari 84
D(Pe30 hark.Tanah)i M(Pek.Plat12 hariform Lvl +3.430m) 30 har
AC(Pek.Rangka Claddding, Canopy & Lisplank)
AK(Pek.Elektrikal) 66 hari
198 14144
Q(Pek.Balok Lvl +
11.650)
12 hari
T(Pek .Platform
Lvl +19.400)
36 hari AL(Pek.36 hariHydrant)
258
S(Pek.Platform Lvl +16.400)
36 hari V(Pe k.Platfor AD(Pek.Penutup Atap, Cladding,Canopy & Lisplank)
4.4. Menghitung Percepatan Waktu dan Biaya Proyek Dengan Cara
Crash
Program
Setelah sebelumnya telah dibuat suatu penjadwalan proyek dengan metode
Critical Path Method
(CPM), maka disini akan dilakukan percepatan proyek dengan
cara
crash program
dengan menambahkan jam kerja lembur selama 1 jam waktu
kerja. Dalam percepatan proyek dengan cara
crash program
ini kegiatan yang dapat
dipercepat hanya pada kegiatan yang berada pada lintasan kritis karena kegiatan
pada lintasan kritis ini tidak dapat ditunda, dan apabila ditunda akan dapat
menyebabkan pekerjaan lainnya dapat ikut tertunda. Maka diambil kegiatan
–
kegiatan yang melalui jalur kritis yang sudah dibuat dengan metode
Critical Path
Method
(CPM).
Adapun lintasan kritis yang didapat dari metode metode
Critical Path Method
(CPM) tersebut terletak pada kegiatan
B-C-G-N-AH-U-W-Z.
B =
PEKERJAAN BONGKARAN
C
=
PEKERJAAN PEMANCANGAN
G =
PEKERJAAN KOLOM PADESTAL & KOLOM KOMPOSIT
N =
PEKERJAAN PLATFORM LEVEL + 5.800 M
AH =
PEKERJAAN DINDING & FINISHING
U =
PEKERJAAN PLATFORM LEVEL + 22.400 M
W =
PEKERJAAN PLATFORM LEVEL + 28.400 M
Z
=
PEKERJAAN RANGKA ATAP LEVEL + 35.500 M
Hanya kedelapan kegiatan yang berada pada lintasan kritis diatas yang dapat
kerja lembur. Akan tetapi kegiatan B sudah selesai dikerjakan, maka dari itu
percepatan waktu dimulai dari kegiatan C dan seterusnya.
4.4.1.
Menghitung Percepatan Waktu Proyek Dengan Penambahan 1 Jam
Waktu Lembur
4.4.1.1.
Menghitung Produktivitas Harian
Produktivitas Harian =
�
�
Perhitungan Produktivitas harian kegiatan C (Pekerjaan Pemancangan) =
Produktivitas harian pekerjaan pemancangan tiang pancang spun pile
45cm
=
50
6
=
8,33 ttk/hari
Produktivitas harian pekerjaan pemancangan tiang pancang square pile 25x25cm
=
194
22
=
8,82 ttk/hari
Produktivitas harian pekerjaan PDA test
=
10
2
=
5,00 ttk/hari
Tabel 4.4 Perhitungan Produktivitas Harian Pada Kegiatan Di Lintasan Kritis
NO ITEM PEKERJAAN VOLUME UNIT DURASI
(HARI)
PROD. HARIAN
UNIT
C PEKERJAAN PEMANCANGAN
1 Pek. Pemancangan mengunakan tiang Pancang Spun Pile
dia. 45 cm (50 titik) 50 ttk 6 8.33 ttk/hari
- Mob. & Demob. Hydraulic Jacking Pile kapasitas 320
Ton 1.00 unit
- Service Crane 1.00 unit
- Pengadaan Material Tiang Pancang Spun Pile Ø 45 cm
kedalaman @ 42 m, Produksi PT. Wika 2,100.00 m'
- Pengadaan Jasa Pemancangan untuk Spun Pile Ø 45 cm 2,100.00 m'
- Pemotongan kepala tiang pancang dan membuang sisa
potongan keluar area 50.00 ttk
2 Pek. Pemancangan mengunakan tiang Pancang Square Pile
25 x25 cm (194 titik) 194 ttk 22 8.82 ttk/hari
- Mob. & Demob. Hydraulic Jacking Pile kapasitas 150
Ton 2.00 unit
- Service Crane 2.00 unit
- Pengadaan Material Tiang Pancang Square pile
(250mmx250mm) kedalaman @ 22m, Produksi PT. Wika 4,268.00 m'
- Pengadaan Jasa Pemancangan untuk Square pile
(250mmx250mm) 4,268.00 m'
- Pemotongan kepala tiang pancang dan membuang sisa
potongan keluar area 194.00 ttk
- Penyambungan Joint 388.00 ttk
3 Pek. PDA Test (Sudah termasuk alat yang dibutuhkan) 10.00 ttk 2 5.00 ttk/hari
G PEKERJAAN KOLOM PADESTAL DAN KOLOM
KOMPOSIT
1 Pek. Kolom Pedestal Uk. 65 x 65 cm 18.95 m3 12 1.58 m3/hari
- Beton K- 300 18.95 m3
- Besi (SNI ex. Deli atau setara) 4,633.24 kg
- Bekisting (Multiplek 9 mm) 147.14 m2
- Anchor Bolt Dia. 24 mm 120.00 unit
2 Pek. Kolom Pedestal Uk. 55 x 55 cm 11.98 m3 7 1.71 m3/hari
- Beton K- 300 11.98 m3
- Besi (SNI ex. Deli atau setara) 3,334.05 kg
- Bekisting (Multiplek 9 mm) 104.24 m2
- Anchor Bolt Dia. 19 mm 64.00 unit
3 Pek. Kolom Pedestal Uk. 45 x 45 cm 6.65 m3 4 1.66 m3/hari
- Beton K- 300 6.65 m3
- Besi (SNI ex. Deli atau setara) 2,355.39 kg
- Bekisting (Multiplek 9 mm) 65.52 m2
- Anchor Bolt Dia. 14 mm 16.00 unit
4 Pek. Kolom Komposit Uk. 55 x 40 cm 3.83 m3 3 1.28 m3/hari
- Beton K- 300 3.83 m3
- Besi (SNI ex. Deli atau setara) 535.32 kg
- Bekisting (Multiplek 9 mm) 33.06 m2
5 Pek. Kolom Komposit Uk. 50 x 30 cm 0.87 m3 1 0.87 m3/hari
- Beton K- 300 0.87 m3
- Besi (SNI ex. Deli atau setara) 144.32 kg
- Bekisting (Multiplek 9 mm) 9.28 m2
6 Pek. Kolom Komposit Uk. 40 x 25 cm 0.58 m3 1 0.58 m3/hari
- Beton K- 300 0.58 m3
- Besi (SNI ex. Deli atau setara) 144.32 kg
- Bekisting (Multiplek 9 mm) 9.28 m2
7 Pek. Grouting 50 mm thick sika Grout 215 untuk level
kolom pedestal 11.99 m2 1 11.99 m2/hari
8 Pek. Filler board sesuai dengan gambar ex. Sika 121.90 m2 1 121.90 m2/hari
1 Pek. Pengadaan dan Pemasangan Balok WF
450x200x9x14 572.28 kg 1 572.28 kg/hari
2 Pek. Pengadaan dan Pemasangan Balok WF
400x200x9x14 1,792.96 kg 2 896.48 kg/hari
3 Pek. Pengadaan dan Pemasangan Balok WF
350x175x7x11 4,111.10 kg 2 2055.55 kg/hari
4 Pek. Pengadaan dan Pemasangan Balok WF
300x150x6.5x9 15,935.55 kg 8 1991.94 kg/hari
5 Pek. Pengadaan dan Pemasangan Balok WF 250x125x6x9 4,732.12 kg
3 1577.37 kg/hari
6 Pek. Pengadaan dan Pemasangan Balok WF 200x100x5x8 536.88 kg 1 536.88 kg/hari
7 Pek. Pengadaan dan Pemasangan Joint plat 8 mm 16.00 kg 1 16.00 kg/hari
8 Pek. Pengadaan dan Pemasangan Joint plat 10 mm 2,001.08 kg 2 1000.54 kg/hari
9 Pek. Pengadaan dan Pemasangan Joint plat 12 mm 1,257.43 kg 1 1257.43 kg/hari
10 Pek. Pengadaan dan Pemasangan Joint plat 14 mm 283.88 kg 1 283.88 kg/hari
11 Pek. Pengadaan dan Pemasangan Joint plat 16 mm 32.00 kg 1 32.00 kg/hari
12 Pek. Pengadaan dan Pemasangan HTB dia. 22 mm 40.00 unit 1 40.00 unit/hari
13 Pek. Pengadaan dan Pemasangan HTB dia. 20 mm 442.00 unit 2 221.00 unit/hari
14 Pek. Pengadaan dan Pemasangan HTB dia. 16 mm 1,942.00 unit 4 485.50 unit/hari
AH PEKERJAAN DINDING DAN FINISHING
1 Pek. Pasangan dinding bangunan 1/2 bata (Camp 1 : 4)
(Level + 0.000 M) 961.68 m2 12 80.14 m2/hari
2 Pek. Plesteran dinding (Camp 1 : 4) + Acian 1,923.36 m2 23 83.62 m2/hari
3 Pek. Pasangan dinding bangunan 1/2 bata (Camp 1 : 4)
(Level + 5.800 M) 513.09 m2 7 73.30 m2/hari
4 Pek. Plesteran dinding (Camp 1 : 4) + Acian 1,026.18 m2 12 85.52 m2/hari
U PEKERJAAN PLATFORM LEVEL. + 22.400 M
1 Pek. Pengadaan dan Pemasangan Balok WF
350x175x7x11 284.04 kg 1 284.04 kg/hari
2 Pek. Pengadaan dan Pemasangan Balok WF
300x150x6.5x9 6,097.08 kg 8 762.14 kg/hari
3 Pek. Pengadaan dan Pemasangan Balok WF 200x100x5x8 3,789.19 kg 5 757.84 kg/hari
4 Pek. Pengadaan dan Pemasangan Siku 70x70x7 2,601.45 kg 4 650.36 kg/hari
5 Pek. Pengadaan dan Pemasangan Joint plat 10 mm 813.77 kg 1 813.77 kg/hari
6 Pek. Pengadaan dan Pemasangan Joint plat 12 mm 472.83 kg 1 472.83 kg/hari
7 Pek. Pengadaan dan Pemasangan HTB dia. 16 mm 856.00 unit 4 214.00 unit/hari
8 Pek. Pengadaan dan Pemasangan Chequered Plate tebal 4,5
mm 9,882.81 kg 12 823.57 kg/hari
W PEKERJAAN PLATFORM LEVEL. + 28.400 M
1 Pek. Pengadaan dan Pemasangan Balok WF
350x175x7x11 284.04 kg 1 284.04 kg/hari
2 Pek. Pengadaan dan Pemasangan Balok WF
300x150x6.5x9 5,961.36 kg 8 745.17 kg/hari
3 Pek. Pengadaan dan Pemasangan Balok WF 200x100x5x8 3,814.66 kg 5 762.93 kg/hari
4 Pek. Pengadaan dan Pemasangan Siku 70x70x7 2,974.88 kg 4 743.72 kg/hari
5 Pek. Pengadaan dan Pemasangan Joint plat 10 mm 790.86 kg 1 790.86 kg/hari
6 Pek. Pengadaan dan Pemasangan Joint plat 12 mm 472.83 kg 1 472.83 kg/hari
7 Pek. Pengadaan dan Pemasangan HTB dia. 16 mm 856.00 unit 4 214.00 unit/hari
mm
Z PEKERJAAN RANGKA ATAP LEVEL. + 35.500 M
1 Pek. Pengadaan dan Pemasangan Rafter WF
350x175x7x11 3,928.32 kg 16 245.52 kg/hari
2 Pek. Pengadaan dan Pemasangan Overhang WF
200x100x5x8 211.84 kg 2 105.92 kg/hari
3 Pek. Pengadaan dan Pemasangan Ring Balok WF
200x100x5x8 490.67 kg 3 163.56 kg/hari
4 Pek. Pengadaan dan Pemasangan Purlin CNP
150x50x20x3.2 2,119.26 kg 9 235.47 kg/hari
5 Pek. Pengadaan dan Pemasangan Joint plat 16 mm 233.13 kg 2 116.56 kg/hari
6 Pek. Pengadaan dan Pemasangan Joint plat 10 mm 286.88 kg 2 143.44 kg/hari
7 Pek. Pengadaan dan Pemasangan Joint plat 6 mm 64.17 kg 1 64.17 kg/hari
8 Pek. Pengadaan dan Pemasangan Pengikat Angin dia. 16
mm 235.70 kg 2 117.85 kg/hari
9 Pek. Pengadaan dan Pemasangan Sagrod dia. 12 mm 93.75 kg 1 93.75 kg/hari
10 Pek. Pengadaan dan Pemasangan Adjuster Bolt 16.00 unit 2 8.00 unit/hari
11 Pek. Pengadaan dan Pemasangan HTB dia. 20 mm 156.00 unit 2 78.00 unit/hari
4.4.1.2. Menghitung Produktivitas Perjam
Produktivitas Perjam =
�
�
8
Perhitungan Produktivitas harian kegiatan C (Pekerjaan Pemancangan) =
Produktivitas harian pekerjaan pemancangan tiang pancang spun pile
45cm
=
8,33
8
=
1,04
ttk/jam
Produktivitas harian pekerjaan pemancangan tiang pancang square pile 25x25cm
=
8,82
8
=
1,10
ttk/jam
Produktivitas harian pekerjaan PDA test
=
5
Tabel 4.5 Perhitungan Produktivitas Perjam
NO ITEM PEKERJAAN VOLUME UNIT PROD.
HARIAN UNIT
PROD.
PERJAM UNIT
C PEKERJAAN PEMANCANGAN
1 Pek. Pemancangan mengunakan tiang Pancang
Spun Pile dia. 45 cm (50 titik) 50 ttk 8.33 ttk/hari 1.04 ttk/jam
- Mob. & Demob. Hydraulic Jacking Pile kapasitas
320 Ton 1.00 unit
- Service Crane 1.00 unit
- Pengadaan Material Tiang Pancang Spun Pile Ø
45 cm kedalaman @ 42 m, Produksi PT. Wika 2,100.00 m'
- Pengadaan Jasa Pemancangan untuk Spun Pile Ø
45 cm 2,100.00 m'
- Pemotongan kepala tiang pancang dan membuang
sisa potongan keluar area 50.00 ttk
- Penyambungan Joint 150.00 ttk
2 Pek. Pemancangan mengunakan tiang Pancang
Square Pile 25 x25 cm (194 titik) 194 ttk 8.82 ttk/hari 1.10 ttk/jam
- Mob. & Demob. Hydraulic Jacking Pile kapasitas
150 Ton 2.00 unit
- Service Crane 2.00 unit
- Pengadaan Material Tiang Pancang Square pile (250mmx250mm) kedalaman @ 22m, Produksi PT. Wika
4,268.00 m'
- Pengadaan Jasa Pemancangan untuk Square pile
(250mmx250mm) 4,268.00 m'
- Pemotongan kepala tiang pancang dan membuang
sisa potongan keluar area 194.00 ttk
- Penyambungan Joint 388.00 ttk
3 Pek. PDA Test (Sudah termasuk alat yang
dibutuhkan) 10.00 ttk 5.00 ttk/hari 0.63 ttk/jam
G PEKERJAAN KOLOM PADESTAL DAN
KOLOM KOMPOSIT
1 Pek. Kolom Pedestal Uk. 65 x 65 cm 18.95 m3 1.58 m3/hari 0.20 m3/jam
- Beton K- 300 18.95 m3
- Besi (SNI ex. Deli atau setara) 4,633.24 kg
- Bekisting (Multiplek 9 mm) 147.14 m2
- Anchor Bolt Dia. 24 mm 120.00 unit
2 Pek. Kolom Pedestal Uk. 55 x 55 cm 11.98 m3 1.50 m3/hari 0.19 m3/jam
- Beton K- 300 11.98 m3
- Besi (SNI ex. Deli atau setara) 3,334.05 kg
- Bekisting (Multiplek 9 mm) 104.24 m2
- Anchor Bolt Dia. 19 mm 64.00 unit
3 Pek. Kolom Pedestal Uk. 45 x 45 cm 6.65 m3 1.33 m3/hari 0.17 m3/jam
- Beton K- 300 6.65 m3
- Besi (SNI ex. Deli atau setara) 2,355.39 kg
- Bekisting (Multiplek 9 mm) 65.52 m2
4 Pek. Kolom Komposit Uk. 55 x 40 cm 3.83 m3 1.28 m3/hari 0.16 m3/jam
- Beton K- 300 3.83 m3
- Besi (SNI ex. Deli atau setara) 535.32 kg
- Bekisting (Multiplek 9 mm) 33.06 m2
5 Pek. Kolom Komposit Uk. 50 x 30 cm 0.87 m3 0.87 m3/hari 0.11 m3/jam
- Beton K- 300 0.87 m3
- Besi (SNI ex. Deli atau setara) 144.32 kg
- Bekisting (Multiplek 9 mm) 9.28 m2
6 Pek. Kolom Komposit Uk. 40 x 25 cm 0.58 m3 0.58 m3/hari 0.07 m3/jam
- Beton K- 300 0.58 m3
- Besi (SNI ex. Deli atau setara) 144.32 kg
- Bekisting (Multiplek 9 mm) 9.28 m2
7 Pek. Grouting 50 mm thick sika Grout 215 untuk
level kolom pedestal 11.99 m2 11.90 m2/hari 1.50 m2/jam
8 Pek. Filler board sesuai dengan gambar ex. Sika 121.90 m2 121.90 m2/hari 15.24 m2/jam
N PEKERJAAN PLATFORM LEVEL. + 5.800 M
1 Pek. Pengadaan dan Pemasangan Balok WF
450x200x9x14 572.28 kg 572.28 kg/hari 71.54 kg/jam
2 Pek. Pengadaan dan Pemasangan Balok WF
400x200x9x14 1,792.96 kg 896.48 kg/hari 112.06 kg/jam
3 Pek. Pengadaan dan Pemasangan Balok WF
350x175x7x11 4,111.10 kg 2055.55 kg/hari 256.94 kg/jam
4 Pek. Pengadaan dan Pemasangan Balok WF
300x150x6.5x9 15,935.55 kg 1991.94 kg/hari 248.99 kg/jam
5 Pek. Pengadaan dan Pemasangan Balok WF
250x125x6x9 4,732.12 kg 1577.37 kg/hari 197.17 kg/jam
6 Pek. Pengadaan dan Pemasangan Balok WF
200x100x5x8 536.88 kg 536.88 kg/hari 67.11 kg/jam
7 Pek. Pengadaan dan Pemasangan Joint plat 8 mm 16.00 kg 16.00 kg/hari 2.00 kg/jam
8 Pek. Pengadaan dan Pemasangan Joint plat 10 mm 2,001.08 kg 1000.54 kg/hari 125.07 kg/jam
9 Pek. Pengadaan dan Pemasangan Joint plat 12 mm 1,257.43 kg 1257.43 kg/hari 157.18 kg/jam
10 Pek. Pengadaan dan Pemasangan Joint plat 14 mm 283.88 kg 283.88 kg/hari 35.48 kg/jam
11 Pek. Pengadaan dan Pemasangan Joint plat 16 mm 32.00 kg 32.00 kg/hari 4.00 kg/jam
12 Pek. Pengadaan dan Pemasangan HTB dia. 22 mm 40.00 unit 40.00 unit/hari 5.00 unit/jam
13 Pek. Pengadaan dan Pemasangan HTB dia. 20 mm 442.00 unit 221.00 unit/hari 27.63 unit/jam
14 Pek. Pengadaan dan Pemasangan HTB dia. 16 mm 1,942.00 unit 485.50 unit/hari 60.69 unit/jam
AH PEKERJAAN DINDING DAN FINISHING
1 Pek. Pasangan dinding bangunan 1/2 bata (Camp 1 :
4) (Level + 0.000 M) 961.68 m2 80.14 m2/hari 10.02 m2/hari
2 Pek. Plesteran dinding (Camp 1 : 4) + Acian 1,923.36 m2 83.62 m2/hari 10.45 m2/hari
3 Pek. Pasangan dinding bangunan 1/2 bata (Camp 1 :
4) (Level + 5.800 M) 513.09 m2 73.30 m2/hari 9.16 m2/hari
4 Pek. Plesteran dinding (Camp 1 : 4) + Acian 1,026.18 m2 85.52 m2/hari 10.69 m2/hari
U PEKERJAAN PLATFORM LEVEL. + 22.400 M
1 Pek. Pengadaan dan Pemasangan Balok WF
350x175x7x11 284.04 kg 284.04 kg/hari 35.50 kg/jam
2 Pek. Pengadaan dan Pemasangan Balok WF
300x150x6.5x9 6,097.08 kg 762.14 kg/hari 95.27 kg/jam
200x100x5x8
4 Pek. Pengadaan dan Pemasangan Siku 70x70x7 2,601.45 kg 650.36 kg/hari 81.30 kg/jam
5 Pek. Pengadaan dan Pemasangan Joint plat 10 mm 813.77 kg 813.77 kg/hari 101.72 kg/jam
6 Pek. Pengadaan dan Pemasangan Joint plat 12 mm 472.83 kg 472.83 kg/hari 59.10 kg/jam
7 Pek. Pengadaan dan Pemasangan HTB dia. 16 mm 856.00 unit 214.00 unit/hari 26.75 unit/jam
8 Pek. Pengadaan dan Pemasangan Chequered Plate
tebal 4,5 mm 9,882.81 kg 823.57 kg/hari 102.95 kg/jam
W PEKERJAAN PLATFORM LEVEL. + 28.400 M
1 Pek. Pengadaan dan Pemasangan Balok WF
350x175x7x11 284.04 kg 284.04 kg/hari 35.50 kg/jam
2 Pek. Pengadaan dan Pemasangan Balok WF
300x150x6.5x9 5,961.36 kg 745.17 kg/hari 93.15 kg/jam
3 Pek. Pengadaan dan Pemasangan Balok WF
200x100x5x8 3,814.66 kg 762.93 kg/hari 95.37 kg/jam
4 Pek. Pengadaan dan Pemasangan Siku 70x70x7 2,974.88 kg 743.72 kg/hari 92.96 kg/jam
5 Pek. Pengadaan dan Pemasangan Joint plat 10 mm 790.86 kg 790.86 kg/hari 98.86 kg/jam
6 Pek. Pengadaan dan Pemasangan Joint plat 12 mm 472.83 kg 472.83 kg/hari 59.10 kg/jam
7 Pek. Pengadaan dan Pemasangan HTB dia. 16 mm 856.00 unit 214.00 unit/hari 26.75 unit/jam
8 Pek. Pengadaan dan Pemasangan Chequered Plate
tebal 4,5 mm 10,791.08 m2 899.26 m2/hari 112.41 kg/jam
Z PEKERJAAN RANGKA ATAP LEVEL. +
35.500 M
1 Pek. Pengadaan dan Pemasangan Rafter WF
350x175x7x11 3,928.32 kg 245.52 kg/hari 30.69 kg/jam
2 Pek. Pengadaan dan Pemasangan Overhang WF
200x100x5x8 211.84 kg 105.92 kg/hari 13.24 kg/jam
3 Pek. Pengadaan dan Pemasangan Ring Balok WF
200x100x5x8 490.67 kg 163.56 kg/hari 20.44 kg/jam
4 Pek. Pengadaan dan Pemasangan Purlin CNP
150x50x20x3.2 2,119.26 kg 235.47 kg/hari 29.43 kg/jam
5 Pek. Pengadaan dan Pemasangan Joint plat 16 mm 233.13 kg 116.56 kg/hari 14.57 kg/jam
6 Pek. Pengadaan dan Pemasangan Joint plat 10 mm 286.88 kg 143.44 kg/hari 17.93 kg/jam
7 Pek. Pengadaan dan Pemasangan Joint plat 6 mm 64.17 kg 64.17 kg/hari 8.02 kg/jam
8 Pek. Pengadaan dan Pemasangan Pengikat Angin
dia. 16 mm 235.70 kg 117.85 kg/hari 14.73 kg/jam
9 Pek. Pengadaan dan Pemasangan Sagrod dia. 12
mm 93.75 kg 93.75 kg/hari 11.72 kg/jam
10 Pek. Pengadaan dan Pemasangan Adjuster Bolt 16.00 unit 8.00 unit/hari 1.00 unit/jam
11 Pek. Pengadaan dan Pemasangan HTB dia. 20 mm 156.00 unit 78.00 unit/hari 9.75 unit/jam
4.4.1.3. Menghitung Produktivitas Harian Dan Durasi Percepatan
Dalam proses mempercepat kurun waktu pelaksanaan proyek, terlebih dahulu
berdasarkan pertimbangan durasi dan biaya normal yang telah ada.Durasi percepatan
ditentukan dengan menambah waktu lembur.
Waktu kerja normal adalah 6 hari/minggu, yaitu hari Senin sampai Sabtu, dan
8 jam/hari mulai pukul 08.00
–
17.00 WIB dengan waktu istirahat pukul 12.00
–
13.00 WIB. Untuk waktu lembur dilakukan penambahan 1 jam kerja lembur dari
pukul 19.00
–
20.00 WIB sehingga waktu kerja menjadi 8 jam waktu normal + 1 jam
waktu lembur, yaitu 9 jam sehari.
Produktivitas Harian Sesudah
Crash
= (
8
�
.
�
) +
(
.
.
�
)
Perhitungan Produktivitas harian sesudah
crash
untuk kegiatan C (Pekerjaan
Pemancangan) =
Produktivitas harian sesudah
crash
pekerjaan pemancangan tiang pancang spun
pile
45cm
=
(8 1,04
) + (1 x 0,9 x 1,04)
= 9,26 ttk/hari
Produktivitas harian pekerjaan pemancangan tiang pancang square pile 25x25cm
=
(8 1,10
) + (1 x 0,9 x 1,10)
= 9,79 ttk/hari
Produktivitas harian pekerjaan PDA test
=
(8 0,63
) + (1 x 0,9 x 0,63)
Tabel 4.6 Perhitungan produktivitas harian sesudah
crash
penambahan 1 jam kerja
NO ITEM PEKERJAAN VOLUME UNIT PROD.
PERJAM UNIT
PROD. HARIAN SESUDAH
CRASH
UNIT
C PEKERJAAN PEMANCANGAN
1 Pek. Pemancangan mengunakan tiang Pancang
Spun Pile dia. 45 cm (50 titik) 50 ttk 1.04 ttk/jam 9.26 ttk/hari
- Mob. & Demob. Hydraulic Jacking Pile
kapasitas 320 Ton 1.00 unit
- Service Crane 1.00 unit
- Pengadaan Material Tiang Pancang Spun Pile Ø
45 cm kedalaman @ 42 m, Produksi PT. Wika 2,100.00 m'
- Pengadaan Jasa Pemancangan untuk Spun Pile Ø
45 cm 2,100.00 m'
- Pemotongan kepala tiang pancang dan
membuang sisa potongan keluar area 50.00 ttk
- Penyambungan Joint 150.00 ttk
2 Pek. Pemancangan mengunakan tiang Pancang
Square Pile 25 x25 cm (194 titik) 194 ttk 1.10 ttk/jam 9.79 ttk/hari
- Mob. & Demob. Hydraulic Jacking Pile
kapasitas 150 Ton 2.00 unit
- Service Crane 2.00 unit
- Pengadaan Material Tiang Pancang Square pile (250mmx250mm) kedalaman @ 22m, Produksi PT. Wika
4,268.00 m'
- Pengadaan Jasa Pemancangan untuk Square pile
(250mmx250mm) 4,268.00 m'
- Pemotongan kepala tiang pancang dan
membuang sisa potongan keluar area 194.00 ttk
- Penyambungan Joint 388.00 ttk
3 Pek. PDA Test (Sudah termasuk alat yang
dibutuhkan) 10.00 ttk 0.63 ttk/jam 5.61 ttk/hari
G PEKERJAAN KOLOM PADESTAL DAN
KOLOM KOMPOSIT
1 Pek. Kolom Pedestal Uk. 65 x 65 cm 18.95 m3 0.20 m3/jam 1.78 m3/hari
- Beton K- 300 18.95 m3
- Besi (SNI ex. Deli atau setara) 4,633.24 kg
- Bekisting (Multiplek 9 mm) 147.14 m2
- Anchor Bolt Dia. 24 mm 120.00 unit
2 Pek. Kolom Pedestal Uk. 55 x 55 cm 11.98 m3 0.19 m3/jam 1.69 m3/hari
- Beton K- 300 11.98 m3
- Besi (SNI ex. Deli atau setara) 3,334.05 kg
- Bekisting (Multiplek 9 mm) 104.24 m2
- Anchor Bolt Dia. 19 mm 64.00 unit
3 Pek. Kolom Pedestal Uk. 45 x 45 cm 6.65 m3 0.17 m3/jam 1.51 m3/hari
- Beton K- 300 6.65 m3
- Besi (SNI ex. Deli atau setara) 2,355.39 kg
- Anchor Bolt Dia. 14 mm 16.00 unit
4 Pek. Kolom Komposit Uk. 55 x 40 cm 3.83 m3 0.16 m3/jam 1.42 m3/hari
- Beton K- 300 3.83 m3
- Besi (SNI ex. Deli atau setara) 535.32 kg
- Bekisting (Multiplek 9 mm) 33.06 m2
5 Pek. Kolom Komposit Uk. 50 x 30 cm 0.87 m3 0.11 m3/jam 0.98 m3/hari
- Beton K- 300 0.87 m3
- Besi (SNI ex. Deli atau setara) 144.32 kg
- Bekisting (Multiplek 9 mm) 9.28 m2
6 Pek. Kolom Komposit Uk. 40 x 25 cm 0.58 m3 0.07 m3/jam 0.62 m3/hari
- Beton K- 300 0.58 m3
- Besi (SNI ex. Deli atau setara) 144.32 kg
- Bekisting (Multiplek 9 mm) 9.28 m2
7 Pek. Grouting 50 mm thick sika Grout 215 untuk
level kolom pedestal 11.99 m2 1.50 m2/jam 13.35 m2/hari
8 Pek. Filler board sesuai dengan gambar ex. Sika 121.90 m2 15.24 m2/jam 135.64 m2/hari
N PEKERJAAN PLATFORM LEVEL. + 5.800 M
1 Pek. Pengadaan dan Pemasangan Balok WF
450x200x9x14 572.28 kg 71.54 kg/jam 636.71 kg/hari
2 Pek. Pengadaan dan Pemasangan Balok WF
400x200x9x14 1,792.96 kg 112.06 kg/jam 997.33 kg/hari
3 Pek. Pengadaan dan Pemasangan Balok WF
350x175x7x11 4,111.10 kg 256.94 kg/jam 2286.77 kg/hari
4 Pek. Pengadaan dan Pemasangan Balok WF
300x150x6.5x9 15,935.55 kg 248.99 kg/jam 2216.01 kg/hari
5 Pek. Pengadaan dan Pemasangan Balok WF
250x125x6x9 4,732.12 kg 197.17 kg/jam 1754.81 kg/hari
6 Pek. Pengadaan dan Pemasangan Balok WF
200x100x5x8 536.88 kg 67.11 kg/jam 597.28 kg/hari
7 Pek. Pengadaan dan Pemasangan Joint plat 8 mm 16.00 kg 2.00 kg/jam 17.80 kg/hari
8 Pek. Pengadaan dan Pemasangan Joint plat 10 mm 2,001.08 kg 125.07 kg/jam 1113.12 kg/hari
9 Pek. Pengadaan dan Pemasangan Joint plat 12 mm 1,257.43 kg 157.18 kg/jam 1398.90 kg/hari
10 Pek. Pengadaan dan Pemasangan Joint plat 14 mm 283.88 kg 35.48 kg/jam 315.77 kg/hari
11 Pek. Pengadaan dan Pemasangan Joint plat 16 mm 32.00 kg 4.00 kg/jam 35.60 kg/hari
12 Pek. Pengadaan dan Pemasangan HTB dia. 22 mm 40.00 unit 5.00 unit/jam 44.50 unit/hari
13 Pek. Pengadaan dan Pemasangan HTB dia. 20 mm 442.00 unit 27.63 unit/jam 245.91 unit/hari
14 Pek. Pengadaan dan Pemasangan HTB dia. 16 mm 1,942.00 unit 60.69 unit/jam 540.14 unit/hari
AH PEKERJAAN DINDING DAN FINISHING
1 Pek. Pasangan dinding bangunan 1/2 bata (Camp 1
: 4) (Level + 0.000 M) 961.68 m2 10.02 m2/hari 89.18 m2/hari
2 Pek. Plesteran dinding (Camp 1 : 4) + Acian 1,923.36 m2 10.45 m2/hari 93.01 m2/hari
3 Pek. Pasangan dinding bangunan 1/2 bata (Camp 1
: 4) (Level + 5.800 M) 513.09 m2 9.16 m2/hari 81.52 m2/hari
4 Pek. Plesteran dinding (Camp 1 : 4) + Acian 1,026.18 m2 10.69 m2/hari 95.14 m2/hari
U PEKERJAAN PLATFORM LEVEL. + 22.400
M
1 Pek. Pengadaan dan Pemasangan Balok WF
2 Pek. Pengadaan dan Pemasangan Balok WF
300x150x6.5x9 6,097.08 kg 95.27 kg/jam 847.90 kg/hari
3 Pek. Pengadaan dan Pemasangan Balok WF
200x100x5x8 3,789.19 kg 94.73 kg/jam 843.10 kg/hari
4 Pek. Pengadaan dan Pemasangan Siku 70x70x7 2,601.45 kg 81.30 kg/jam 723.57 kg/hari
5 Pek. Pengadaan dan Pemasangan Joint plat 10 mm 813.77 kg 101.72 kg/jam 905.31 kg/hari
6 Pek. Pengadaan dan Pemasangan Joint plat 12 mm 472.83 kg 59.10 kg/jam 525.99 kg/hari
7 Pek. Pengadaan dan Pemasangan HTB dia. 16 mm 856.00 unit 26.75 unit/jam 238.08 unit/hari
8 Pek. Pengadaan dan Pemasangan Chequered Plate
tebal 4,5 mm 9,882.81 kg 102.95 kg/jam 916.26 kg/hari
W PEKERJAAN PLATFORM LEVEL. + 28.400
M
1 Pek. Pengadaan dan Pemasangan Balok WF
350x175x7x11 284.04 kg 35.50 kg/jam 315.95 kg/hari
2 Pek. Pengadaan dan Pemasangan Balok WF
300x150x6.5x9 5,961.36 kg 93.15 kg/jam 829.04 kg/hari
3 Pek. Pengadaan dan Pemasangan Balok WF
200x100x5x8 3,814.66 kg 95.37 kg/jam 848.79 kg/hari
4 Pek. Pengadaan dan Pemasangan Siku 70x70x7 2,974.88 kg 92.96 kg/jam 827.34 kg/hari
5 Pek. Pengadaan dan Pemasangan Joint plat 10 mm 790.86 kg 98.86 kg/jam 879.85 kg/hari
6 Pek. Pengadaan dan Pemasangan Joint plat 12 mm 472.83 kg 59.10 kg/jam 525.99 kg/hari
7 Pek. Pengadaan dan Pemasangan HTB dia. 16 mm 856.00 unit 26.75 unit/jam 238.08 unit/hari
8 Pek. Pengadaan dan Pemasangan Chequered Plate
tebal 4,5 mm 10,791.08 m2 112.41 kg/jam 1000.45 m2/hari
Z PEKERJAAN RANGKA ATAP LEVEL. +
35.500 M
1 Pek. Pengadaan dan Pemasangan Rafter WF
350x175x7x11 3,928.32 kg 30.69 kg/jam 273.14 kg/hari
2 Pek. Pengadaan dan Pemasangan Overhang WF
200x100x5x8 211.84 kg 13.24 kg/jam 117.84 kg/hari
3 Pek. Pengadaan dan Pemasangan Ring Balok WF
200x100x5x8 490.67 kg 20.44 kg/jam 181.92 kg/hari
4 Pek. Pengadaan dan Pemasangan Purlin CNP
150x50x20x3.2 2,119.26 kg 29.43 kg/jam 261.93 kg/hari
5 Pek. Pengadaan dan Pemasangan Joint plat 16 mm 233.13 kg 14.57 kg/jam 129.67 kg/hari
6 Pek. Pengadaan dan Pemasangan Joint plat 10 mm 286.88 kg 17.93 kg/jam 159.58 kg/hari
7 Pek. Pengadaan dan Pemasangan Joint plat 6 mm 64.17 kg 8.02 kg/jam 71.38 kg/hari
8 Pek. Pengadaan dan Pemasangan Pengikat Angin
dia. 16 mm 235.70 kg 14.73 kg/jam 131.10 kg/hari
9 Pek. Pengadaan dan Pemasangan Sagrod dia. 12
mm 93.75 kg 11.72 kg/jam 104.31 kg/hari
10 Pek. Pengadaan dan Pemasangan Adjuster Bolt 16.00 unit 1.00 unit/jam 8.90 unit/hari
11 Pek. Pengadaan dan Pemasangan HTB dia. 20 mm 156.00 unit 9.75 unit/jam 86.78 unit/hari
4.4.1.4.Menghitung Percepatan Waktu Proyek (
Crash Duration
)
Crash Duration
=
Perhitungan Percepatan proyek (
Crash Duration
) untuk kegiatan C (Pekerjaan
Pemancangan) =
Percepatan proyek (
Crash Duration
) untuk pekerjaan pemancangan tiang
pancang spun pile
45cm
=
50
9,26
= 5,4
�
Percepatan proyek(
Crash Duration
) untuk pekerjaan pemancangan tiang
pancang square pile 25x25cm
=
194
9,79
= 19,82
�
Percepatan proyek (
Crash Duration
) untuk pekerjaan PDA test
=
10
5,61
= 1,78
�
Tabel 4.7 Perhitungan Percepatan Waktu Proyek (
Crash Duration
) penambahan 1 jam kerja
NO ITEM PEKERJAAN VOLUME UNIT
PROD. HARIAN SESUDAH
CRASH
UNIT CRASH
DURATION UNIT
C PEKERJAAN PEMANCANGAN
1 Pek. Pemancangan mengunakan tiang Pancang
Spun Pile dia. 45 cm (50 titik) 50 ttk 9.26 ttk/hari 5.40 hari
- Mob. & Demob. Hydraulic Jacking Pile
kapasitas 320 Ton 1.00 unit
- Service Crane 1.00 unit
- Pengadaan Material Tiang Pancang Spun Pile Ø 45 cm kedalaman @ 42 m, Produksi PT. Wika
2,100.00 m'
- Pengadaan Jasa Pemancangan untuk Spun
Pile Ø 45 cm 2,100.00 m'
- Pemotongan kepala tiang pancang dan
membuang sisa potongan keluar area 50.00 ttk
- Penyambungan Joint 150.00 ttk
2 Pek. Pemancangan mengunakan tiang Pancang
Square Pile 25 x25 cm (194 titik) 194 ttk 9.79 ttk/hari 19.82 hari
- Mob. & Demob. Hydraulic Jacking Pile
kapasitas 150 Ton 2.00 unit
- Service Crane 2.00 unit
pile (250mmx250mm) kedalaman @ 22m, Produksi PT. Wika
- Pengadaan Jasa Pemancangan untuk Square
pile (250mmx250mm) 4,268.00 m'
- Pemotongan kepala tiang pancang dan
membuang sisa potongan keluar area 194.00 ttk
- Penyambungan Joint 388.00 ttk
3 Pek. PDA Test (Sudah termasuk alat yang
dibutuhkan) 10.00 ttk 5.61 ttk/hari 1.78 hari
G PEKERJAAN KOLOM PADESTAL DAN
KOLOM KOMPOSIT
1 Pek. Kolom Pedestal Uk. 65 x 65 cm 18.95 m3 1.78 m3/hari 10.64 hari
- Beton K- 300 18.95 m3
- Besi (SNI ex. Deli atau setara) 4,633.24 kg
- Bekisting (Multiplek 9 mm) 147.14 m2
- Anchor Bolt Dia. 24 mm 120.00 unit
2 Pek. Kolom Pedestal Uk. 55 x 55 cm 11.98 m3 1.69 m3/hari 7.08 hari
- Beton K- 300 11.98 m3
- Besi (SNI ex. Deli atau setara) 3,334.05 kg
- Bekisting (Multiplek 9 mm) 104.24 m2
- Anchor Bolt Dia. 19 mm 64.00 unit
3 Pek. Kolom Pedestal Uk. 45 x 45 cm 6.65 m3 1.51 m3/hari 4.40 hari
- Beton K- 300 6.65 m3
- Besi (SNI ex. Deli atau setara) 2,355.39 kg
- Bekisting (Multiplek 9 mm) 65.52 m2
- Anchor Bolt Dia. 14 mm 16.00 unit
4 Pek. Kolom Komposit Uk. 55 x 40 cm 3.83 m3 1.42 m3/hari 2.69 hari
- Beton K- 300 3.83 m3
- Besi (SNI ex. Deli atau setara) 535.32 kg
- Bekisting (Multiplek 9 mm) 33.06 m2
5 Pek. Kolom Komposit Uk. 50 x 30 cm 0.87 m3 0.98 m3/hari 0.89 hari
- Beton K- 300 0.87 m3
- Besi (SNI ex. Deli atau setara) 144.32 kg
- Bekisting (Multiplek 9 mm) 9.28 m2
6 Pek. Kolom Komposit Uk. 40 x 25 cm 0.58 m3 0.62 m3/hari 0.93 hari
- Beton K- 300 0.58 m3
- Besi (SNI ex. Deli atau setara) 144.32 kg
- Bekisting (Multiplek 9 mm) 9.28 m2
7 Pek. Grouting 50 mm thick sika Grout 215
untuk level kolom pedestal 11.99 m2 13.35 m2/hari 0.90 hari
8 Pek. Filler board sesuai dengan gambar ex.
Sika 121.90 m2 135.64 m2/hari 0.90 hari
N PEKERJAAN PLATFORM LEVEL. +
5.800 M
1 Pek. Pengadaan dan Pemasangan Balok WF
450x200x9x14 572.28 kg 636.71 kg/hari 0.90 hari
2 Pek. Pengadaan dan Pemasangan Balok WF
3 Pek. Pengadaan dan Pemasangan Balok WF
350x175x7x11 4,111.10 kg 2286.77 kg/hari 1.80 hari
4 Pek. Pengadaan dan Pemasangan Balok WF
300x150x6.5x9 15,935.55 kg 2216.01 kg/hari 7.19 hari
5 Pek. Pengadaan dan Pemasangan Balok WF
250x125x6x9 4,732.12 kg 1754.81 kg/hari 2.70 hari
6 Pek. Pengadaan dan Pemasangan Balok WF
200x100x5x8 536.88 kg 597.28 kg/hari 0.90 hari
7 Pek. Pengadaan dan Pemasangan Joint plat 8
mm 16.00 kg 17.80 kg/hari 0.90 hari
8 Pek. Pengadaan dan Pemasangan Joint plat 10
mm 2,001.08 kg 1113.12 kg/hari 1.80 hari
9 Pek. Pengadaan dan Pemasangan Joint plat 12
mm 1,257.43 kg 1398.90 kg/hari 0.90 hari
10 Pek. Pengadaan dan Pemasangan Joint plat 14
mm 283.88 kg 315.77 kg/hari 0.90 hari
11 Pek. Pengadaan dan Pemasangan Joint plat 16
mm 32.00 kg 35.60 kg/hari 0.90 hari
12 Pek. Pengadaan dan Pemasangan HTB dia. 22
mm 40.00 unit 44.50 unit/hari 0.90 hari
13 Pek. Pengadaan dan Pemasangan HTB dia. 20
mm 442.00 unit 245.91 unit/hari 1.80 hari
14 Pek. Pengadaan dan Pemasangan HTB dia. 16
mm 1,942.00 unit 540.14 unit/hari 3.60 hari
AH PEKERJAAN DINDING DAN FINISHING
1 Pek. Pasangan dinding bangunan 1/2 bata
(Camp 1 : 4) (Level + 0.000 M) 961.68 m2 89.18 m2/hari 10.78 hari
2 Pek. Plesteran dinding (Camp 1 : 4) + Acian 1,923.36 m2 93.01 m2/hari 20.68 hari
3 Pek. Pasangan dinding bangunan 1/2 bata
(Camp 1 : 4) (Level + 5.800 M) 513.09 m2 81.52 m2/hari 6.29 hari
4 Pek. Plesteran dinding (Camp 1 : 4) + Acian 1,026.18 m2 95.14 m2/hari 10.79 hari
U PEKERJAAN PLATFORM LEVEL. +
22.400 M
1 Pek. Pengadaan dan Pemasangan Balok WF
350x175x7x11 284.04 kg 315.95 kg/hari 0.90 hari
2 Pek. Pengadaan dan Pemasangan Balok WF
300x150x6.5x9 6,097.08 kg 847.90 kg/hari 7.19 hari
3 Pek. Pengadaan dan Pemasangan Balok WF
200x100x5x8 3,789.19 kg 843.10 kg/hari 4.49 hari
4 Pek. Pengadaan dan Pemasangan Siku
70x70x7 2,601.45 kg 723.57 kg/hari 3.60 hari
5 Pek. Pengadaan dan Pemasangan Joint plat 10
mm 813.77 kg 905.31 kg/hari 0.90 hari
6 Pek. Pengadaan dan Pemasangan Joint plat 12
mm 472.83 kg 525.99 kg/hari 0.90 hari
7 Pek. Pengadaan dan Pemasangan HTB dia. 16
mm 856.00 unit 238.08 unit/hari 3.60 hari
8 Pek. Pengadaan dan Pemasangan Chequered
Plate tebal 4,5 mm 9,882.81 kg 916.26 kg/hari 10.79 hari
W PEKERJAAN PLATFORM LEVEL. +
28.400 M
1 Pek. Pengadaan dan Pemasangan Balok WF
350x175x7x11 284.04 kg 315.95 kg/hari 0.90 hari
2 Pek. Pengadaan dan Pemasangan Balok WF
3 Pek. Pengadaan dan Pemasangan Balok WF
200x100x5x8 3,814.66 kg 848.79 kg/hari 4.49 hari
4 Pek. Pengadaan dan Pemasangan Siku
70x70x7 2,974.88 kg 827.34 kg/hari 3.60 hari
5 Pek. Pengadaan dan Pemasangan Joint plat 10
mm 790.86 kg 879.85 kg/hari 0.90 hari
6 Pek. Pengadaan dan Pemasangan Joint plat 12
mm 472.83 kg 525.99 kg/hari 0.90 hari
7 Pek. Pengadaan dan Pemasangan HTB dia. 16
mm 856.00 unit 238.08 unit/hari 3.60 hari
8 Pek. Pengadaan dan Pemasangan Chequered
Plate tebal 4,5 mm 10,791.08 m2 1000.45 m2/hari 10.79 hari
Z PEKERJAAN RANGKA ATAP LEVEL. +
35.500 M
1 Pek. Pengadaan dan Pemasangan Rafter WF
350x175x7x11 3,928.32 kg 273.14 kg/hari 14.38 hari
2 Pek. Pengadaan dan Pemasangan Overhang
WF 200x100x5x8 211.84 kg 117.84 kg/hari 1.80 hari
3 Pek. Pengadaan dan Pemasangan Ring Balok
WF 200x100x5x8 490.67 kg 181.92 kg/hari 2.70 hari
4 Pek. Pengadaan dan Pemasangan Purlin CNP
150x50x20x3.2 2,119.26 kg 261.93 kg/hari 8.09 hari
5 Pek. Pengadaan dan Pemasangan Joint plat 16
mm 233.13 kg 129.67 kg/hari 1.80 hari
6 Pek. Pengadaan dan Pemasangan Joint plat 10
mm 286.88 kg 159.58 kg/hari 1.80 hari
7 Pek. Pengadaan dan Pemasangan Joint plat 6
mm 64.17 kg 71.38 kg/hari 0.90 hari
8 Pek. Pengadaan dan Pemasangan Pengikat
Angin dia. 16 mm 235.70 kg 131.10 kg/hari 1.80 hari
9 Pek. Pengadaan dan Pemasangan Sagrod dia.
12 mm 93.75 kg 104.31 kg/hari 0.90 hari
10 Pek. Pengadaan dan Pemasangan Adjuster Bolt 16.00 unit 8.90 unit/hari 1.80 hari
11 Pek. Pengadaan dan Pemasangan HTB dia. 20
mm 156.00 unit 86.78 unit/hari 1.80 hari
Setelah dilakukan percepatan waktu proyek (
Crash Duration
) pada pekerjaan
–
pekerjaan yang terletak pada lintasan kritis, maka dapat diketahui berapa lama
Tabel 4.8 Total Waktu Yang Dipercepat
NO ITEM PEKERJAAN VOLUME UNIT DURASI
NORMAL UNIT
CRASH
DURATION UNIT
B PEKERJAAN BONGKARAN - - 54 hari 54 hari
C PEKERJAAN PEMANCANGAN
1 Pek. Pemancangan mengunakan tiang Pancang
Spun Pile dia. 45 cm (50 titik) 50 ttk 6 hari 5.40 hari
- Mob. & Demob. Hydraulic Jacking Pile
kapasitas 320 Ton 1.00 unit
- Service Crane 1.00 unit
- Pengadaan Material Tiang Pancang Spun Pile Ø 45 cm kedalaman @ 42 m, Produksi PT. Wika
2,100.00 m'
- Pengadaan Jasa Pemancangan untuk Spun
Pile Ø 45 cm 2,100.00 m'
- Pemotongan kepala tiang pancang dan
membuang sisa potongan keluar area 50.00 ttk
- Penyambungan Joint 150.00 ttk
2 Pek. Pemancangan mengunakan tiang Pancang
Square Pile 25 x25 cm (194 titik) 194 ttk 22 hari 19.82 hari
- Mob. & Demob. Hydraulic Jacking Pile
kapasitas 150 Ton 2.00 unit
- Service Crane 2.00 unit
- Pengadaan Material Tiang Pancang Square pile (250mmx250mm) kedalaman @ 22m, Produksi PT. Wika
4,268.00 m'
- Pengadaan Jasa Pemancangan untuk Square
pile (250mmx250mm) 4,268.00 m'
- Pemotongan kepala tiang pancang dan
membuang sisa potongan keluar area 194.00 ttk
- Penyambungan Joint 388.00 ttk
3 Pek. PDA Test (Sudah termasuk alat yang
dibutuhkan) 10.00 ttk 2 hari 1.78 hari
G PEKERJAAN KOLOM PADESTAL DAN
KOLOM KOMPOSIT
1 Pek. Kolom Pedestal Uk. 65 x 65 cm 18.95 m3 12 hari 10.64 hari
- Beton K- 300 18.95 m3
- Besi (SNI ex. Deli atau setara) 4,633.24 kg
- Bekisting (Multiplek 9 mm) 147.14 m2
- Anchor Bolt Dia. 24 mm 120.00 unit
2 Pek. Kolom Pedestal Uk. 55 x 55 cm 11.98 m3 7 hari 7.08 hari
- Beton K- 300 11.98 m3
- Besi (SNI ex. Deli atau setara) 3,334.05 kg
- Bekisting (Multiplek 9 mm) 104.24 m2
- Anchor Bolt Dia. 19 mm 64.00 unit
3 Pek. Kolom Pedestal Uk. 45 x 45 cm 6.65 m3 4 hari 4.40 hari
- Beton K- 300 6.65 m3
- Bekisting (Multiplek 9 mm) 65.52 m2
- Anchor Bolt Dia. 14 mm 16.00 unit
4 Pek. Kolom Komposit Uk. 55 x 40 cm 3.83 m3 3 hari 2.69 hari
- Beton K- 300 3.83 m3
- Besi (SNI ex. Deli atau setara) 535.32 kg
- Bekisting (Multiplek 9 mm) 33.06 m2
5 Pek. Kolom Komposit Uk. 50 x 30 cm 0.87 m3 1 hari 0.89 hari
- Beton K- 300 0.87 m3
- Besi (SNI ex. Deli atau setara) 144.32 kg
- Bekisting (Multiplek 9 mm) 9.28 m2
6 Pek. Kolom Komposit Uk. 40 x 25 cm 0.58 m3 1 hari 0.93 hari
- Beton K- 300 0.58 m3
- Besi (SNI ex. Deli atau setara) 144.32 kg
- Bekisting (Multiplek 9 mm) 9.28 m2
7 Pek. Grouting 50 mm thick sika Grout 215
untuk level kolom pedestal 11.99 m2 1 hari 0.90 hari
8 Pek. Filler board sesuai dengan gambar ex.
Sika 121.90 m2 1 hari 0.90 hari
N PEKERJAAN PLATFORM LEVEL. +
5.800 M
1 Pek. Pengadaan dan Pemasangan Balok WF
450x200x9x14 572.28 kg 1 hari 0.90 hari
2 Pek. Pengadaan dan Pemasangan Balok WF
400x200x9x14 1,792.96 kg 2 hari 1.80 hari
3 Pek. Pengadaan dan Pemasangan Balok WF
350x175x7x11 4,111.10 kg 2 hari 1.80 hari
4 Pek. Pengadaan dan Pemasangan Balok WF
300x150x6.5x9 15,935.55 kg 8 hari 7.19 hari
5 Pek. Pengadaan dan Pemasangan Balok WF
250x125x6x9 4,732.12 kg 3 hari 2.70 hari
6 Pek. Pengadaan dan Pemasangan Balok WF
200x100x5x8 536.88 kg 1 hari 0.90 hari
7 Pek. Pengadaan dan Pemasangan Joint plat 8
mm 16.00 kg 1 hari 0.90 hari
8 Pek. Pengadaan dan Pemasangan Joint plat 10
mm 2,001.08 kg 2 hari 1.80 hari
9 Pek. Pengadaan dan Pemasangan Joint plat 12
mm 1,257.43 kg 1 hari 0.90 hari
10 Pek. Pengadaan dan Pemasangan Joint plat 14
mm 283.88 kg 1 hari 0.90 hari
11 Pek. Pengadaan dan Pemasangan Joint plat 16
mm 32.00 kg 1 hari 0.90 hari
12 Pek. Pengadaan dan Pemasangan HTB dia. 22
mm 40.00 unit 1 hari 0.90 hari
13 Pek. Pengadaan dan Pemasangan HTB dia. 20
mm 442.00 unit 2 hari 1.80 hari
14 Pek. Pengadaan dan Pemasangan HTB dia. 16
mm 1,942.00 unit 4 hari 3.60 hari
AH PEKERJAAN DINDING DAN FINISHING
1 Pek. Pasangan dinding bangunan 1/2 bata
(Camp 1 : 4) (Level + 0.000 M) 961.68 m2 12 hari 10.78 hari
3 Pek. Pasangan dinding bangunan 1/2 bata
(Camp 1 : 4) (Level + 5.800 M) 513.09 m2 7 hari 6.29 hari
4 Pek. Plesteran dinding (Camp 1 : 4) + Acian 1,026.18 m2 12 hari 10.79 hari
U PEKERJAAN PLATFORM LEVEL. +
22.400 M
1 Pek. Pengadaan dan Pemasangan Balok WF
350x175x7x11 284.04 kg 1 hari 0.90 hari
2 Pek. Pengadaan dan Pemasangan Balok WF
300x150x6.5x9 6,097.08 kg 8 hari 7.19 hari
3 Pek. Pengadaan dan Pemasangan Balok WF
200x100x5x8 3,789.19 kg 5 hari 4.49 hari
4 Pek. Pengadaan dan Pemasangan Siku 70x70x7 2,601.45 kg 4 hari 3.60 hari
5 Pek. Pengadaan dan Pemasangan Joint plat 10
mm 813.77 kg 1 hari 0.90 hari
6 Pek. Pengadaan dan Pemasangan Joint plat 12
mm 472.83 kg 1 hari 0.90 hari
7 Pek. Pengadaan dan Pemasangan HTB dia. 16
mm 856.00 unit 4 hari 3.60 hari
8 Pek. Pengadaan dan Pemasangan Chequered
Plate tebal 4,5 mm 9,882.81 kg 12 hari 10.79 hari
W PEKERJAAN PLATFORM LEVEL. +
28.400 M
1 Pek. Pengadaan dan Pemasangan Balok WF
350x175x7x11 284.04 kg 1 hari 0.90 hari
2 Pek. Pengadaan dan Pemasangan Balok WF
300x150x6.5x9 5,961.36 kg 8 hari 7.19 hari
3 Pek. Pengadaan dan Pemasangan Balok WF
200x100x5x8 3,814.66 kg 5 hari 4.49 hari
4 Pek. Pengadaan dan Pemasangan Siku 70x70x7 2,974.88 kg 4 hari 3.60 hari
5 Pek. Pengadaan dan Pemasangan Joint plat 10
mm 790.86 kg 1 hari 0.90 hari
6 Pek. Pengadaan dan Pemasangan Joint plat 12
mm 472.83 kg 1 hari 0.90 hari
7 Pek. Pengadaan dan Pemasangan HTB dia. 16
mm 856.00 unit 4 hari 3.60 hari
8 Pek. Pengadaan dan Pemasangan Chequered
Plate tebal 4,5 mm 10,791.08 m2 12 hari 10.79 hari
Z PEKERJAAN RANGKA ATAP LEVEL. +
35.500 M
1 Pek. Pengadaan dan Pemasangan Rafter WF
350x175x7x11 3,928.32 kg 16 hari 14.38 hari
2 Pek. Pengadaan dan Pemasangan Overhang
WF 200x100x5x8 211.84 kg 2 hari 1.80 hari
3 Pek. Pengadaan dan Pemasangan Ring Balok
WF 200x100x5x8 490.67 kg 3 hari 2.70 hari
4 Pek. Pengadaan dan Pemasangan Purlin CNP
150x50x20x3.2 2,119.26 kg 9 hari 8.09 hari
5 Pek. Pengadaan dan Pemasangan Joint plat 16
mm 233.13 kg 2 hari 1.80 hari
6 Pek. Pengadaan dan Pemasangan Joint plat 10
mm 286.88 kg 2 hari 1.80 hari
7 Pek. Pengadaan dan Pemasangan Joint plat 6
mm 64.17 kg 1 hari 0.90 hari
8 Pek. Pengadaan dan Pemasangan Pengikat
9 Pek. Pengadaan dan Pemasangan Sagrod dia.
12 mm 93.75 kg 1 hari 0.90 hari
10 Pek. Pengadaan dan Pemasangan Adjuster Bolt 16.00 unit 2 hari 1.80 hari
11 Pek. Pengadaan dan Pemasangan HTB dia. 20
mm 156.00 unit 2 hari 1.80 hari
Durasi Total Pekerjaan Proyek 312 hari
Durasi Total Pekerjaan Proyek Setelah Dipercepat Dengan Penambahan 1 Jam Waktu Lembur
287.41 hari
Dibulatkan menjadi 288 hari
Gambar 4.2 Diagram Jaringan Kerja Setelah Dipercepat Dengan Metode CPM
C(Pek.Pemancangan) G(Pek.Kolom Padestal & Kolom Komposit) 109 7
109
N(Pek.Platform Lvl +5.800m) 288
20
18218 W(Pek.Platform Lvl +28.400m)
54 hari 27 hari 28 hari 27 hari 32 hari 38 hari
A(Pek.Persiapan) 312 hari
Z(Pek.Rangka Atap Lvl +35.500m) AH(Pek.Dinding & Finishing)
49 hari U(Pek.Platform Lvl +22.400m)33 hari 84
latform Lvl +3.430m )
O(Pek.Platform Lvl +9.200m
AC(Pek.Rangka Claddding, Canopy & Lisplank)
AK(Pek.Elektrika66 hari l)
198 14 144
Q(Pek.Balok Lvl +11.650)12 hari T(Pek.Platfor
m Lvl +1
S(Pek.Platform Lvl +16.400)
36 hari V(Pe k.P
42 hari AD(Pek.Penutup Atap, Cladding,Canopy & Lisplank)48 hari 16 276234
4.4.2.
Menghitung Biaya Setelah Percepatan Dengan Penambahan 1 Jam
Waktu Lembur
4.4.2.1. Menghitung Biaya Normal Ongkos Pekerja Perhari
Biaya normal ongkos pekerja perhari untuk kegiatan C (Pekerjaan Pemancangan)
Biaya normal ongkos pekerja perhari untuk pekerjaan pemancangan tiang
pancang spun pile
45cm
=
�
�
�
�
�
= 8,33 x Rp. 780.000,00
= Rp. 6.497.400,00
Percepatan proyek (
Crash Duration
) untuk pekerjaan pemancangan tiang
pancang square pile 25x25cm
=
�
�
�
�
�
= 8,82 x Rp. 495.000,00
= Rp. 4.365.900,00
Tabel 4.9 Perhitungan Biaya Normal Ongkos Perhari
NO ITEM PEKERJAAN VOLUME UNIT
HARGA SATUAN
UPAH (Rp)
PROD. HARIAN
NORMAL ONGKOS PEKERJA PERHARI
C PEKERJAAN PEMANCANGAN
1 Pek. Pemancangan mengunakan tiang Pancang Spun
Pile dia. 45 cm (50 titik) 50 ttk 780,000 8.33 6,500,000.00
- Mob. & Demob. Hydraulic Jacking Pile kapasitas
320 Ton 1.00 unit
- Service Crane 1.00 unit
- Pengadaan Material Tiang Pancang Spun Pile Ø 45
cm kedalaman @ 42 m, Produksi PT. Wika 2,100.00 m'
- Pengadaan Jasa Pemancangan untuk Spun Pile Ø 45
cm 2,100.00 m'
- Pemotongan kepala tiang pancang dan membuang
sisa potongan keluar area 50.00 ttk
2 Pek. Pemancangan mengunakan tiang Pancang Square
Pile 25 x25 cm (194 titik) 194 ttk 495,000 8.82 4,365,000.00
- Mob. & Demob. Hydraulic Jacking Pile kapasitas
150 Ton 2.00 unit
- Service Crane 2.00 unit
- Pengadaan Material Tiang Pancang Square pile (250mmx250mm) kedalaman @ 22m, Produksi PT. Wika
4,268.00 m'
- Pengadaan Jasa Pemancangan untuk Square pile
(250mmx250mm) 4,268.00 m'
- Pemotongan kepala tiang pancang dan membuang
sisa potongan keluar area 194.00 ttk
- Penyambungan Joint 388.00 ttk
3 Pek. PDA Test (Sudah termasuk alat yang dibutuhkan) 10.00 ttk
G PEKERJAAN KOLOM PADESTAL DAN
KOLOM KOMPOSIT
1 Pek. Kolom Pedestal Uk. 65 x 65 cm 18.95 m3 995,500 1.58 1,571,749.30
- Beton K- 300 18.95 m3
- Besi (SNI ex. Deli atau setara) 4,633.24 kg
- Bekisting (Multiplek 9 mm) 147.14 m2
- Anchor Bolt Dia. 24 mm 120.00 unit
2 Pek. Kolom Pedestal Uk. 55 x 55 cm 11.98 m3 995,500 1.71 1,703,016.10
- Beton K- 300 11.98 m3
- Besi (SNI ex. Deli atau setara) 3,334.05 kg
- Bekisting (Multiplek 9 mm) 104.24 m2
- Anchor Bolt Dia. 19 mm 64.00 unit
3 Pek. Kolom Pedestal Uk. 45 x 45 cm 6.65 m3 995,500 1.66 1,655,267.60
- Beton K- 300 6.65 m3
- Besi (SNI ex. Deli atau setara) 2,355.39 kg
- Bekisting (Multiplek 9 mm) 65.52 m2
- Anchor Bolt Dia. 14 mm 16.00 unit
4 Pek. Kolom Komposit Uk. 55 x 40 cm 3.83 m3 995,500 1.28 1,270,258.00
- Beton K- 300 3.83 m3
- Besi (SNI ex. Deli atau setara) 535.32 kg
- Bekisting (Multiplek 9 mm) 33.06 m2
5 Pek. Kolom Komposit Uk. 50 x 30 cm 0.87 m3 995,500 0.87 866,085.00
- Beton K- 300 0.87 m3
- Besi (SNI ex. Deli atau setara) 144.32 kg
- Bekisting (Multiplek 9 mm) 9.28 m2
6 Pek. Kolom Komposit Uk. 40 x 25 cm 0.58 m3 995,500 0.58 577,390.000
- Beton K- 300 0.58 m3
- Besi (SNI ex. Deli atau setara) 144.32 kg
- Bekisting (Multiplek 9 mm) 9.28 m2
7 Pek. Grouting 50 mm thick sika Grout 215 untuk level
kolom pedestal 11.99 m2 1,031,000 11.99 12,359,113.00
