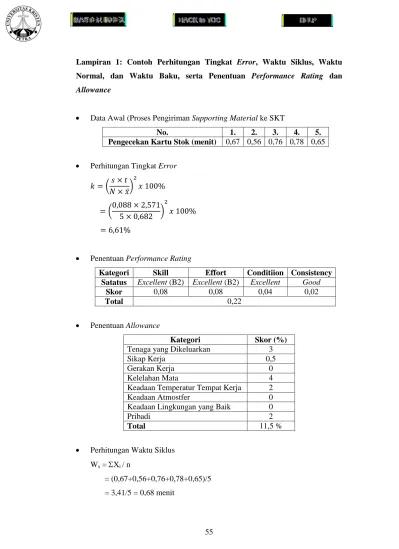

Lampiran 1: Contoh Perhitungan Tingkat Error, Waktu Siklus, Waktu Normal, dan Waktu Baku, serta Penentuan Performance Rating dan Allowance
Data Awal (Proses Pengiriman Supporting Material ke SKT
No. 1. 2. 3. 4. 5.
Pengecekan Kartu Stok (menit) 0,67 0,56 0,76 0,78 0,65
Perhitungan Tingkat Error 𝑘 = (𝑠 × 𝑡
𝑁 × 𝑥̅)
2
𝑥 100%
= (0,088 × 2,571 5 × 0,682 )
2
𝑥 100%
= 6,61%
Penentuan Performance Rating
Kategori Skill Effort Conditiion Consistency Satatus Excellent (B2) Excellent (B2) Excellent Good
Skor 0,08 0,08 0,04 0,02
Total 0,22
Penentuan Allowance
Kategori Skor (%)
Tenaga yang Dikeluarkan 3
Sikap Kerja 0,5
Gerakan Kerja 0
Kelelahan Mata 4
Keadaan Temperatur Tempat Kerja 2
Keadaan Atmostfer 0
Keadaan Lingkungan yang Baik 0
Pribadi 2
Total 11,5 %
Perhitungan Waktu Siklus Ws = Xi / n
Perhitungan Waktu Normal Wn= Ws*(1+p)
= 0,68*(1+0,22) = 0,83 menit
Perhitungan Waktu Baku 𝑊𝑏 = 𝑊𝑛 ×100%−%𝑎𝑙𝑙𝑜𝑤𝑎𝑛𝑐𝑒100%
= 0,83 ×100%−11,5%100% = 0,94 menit
Lampiran 2: Perhitungan Waktu Baku untuk Current State Proses Pengiriman Supporting Material ke SKT
No. Pengecekan
Kartu Stok Pembuatan BPB Penyerahan BPB
Loading Supporting
Material
Pengiriman
Penyerahan BPB ke SKT
Secondary
Unloading Supporting
Material
Pengecekan BPB
Ke Tempat Inventory
SKT
1. 0,67 5,01 0,60 5,61 3,03 0,70 4,52 1,32 1,34
2. 0,56 4,72 0,62 5,23 2,69 0,72 4,47 1,51 1,29
3. 0,76 4,86 0,60 5,42 2,33 0,70 5,64 1,45 1,09
4. 0,78 4,33 0,60 5,33 2,23 0,71 3,73 1,00 1,15
5. 0,65 3,89 0,58 5,14 2,26 0,83 4,89 1,39 1,23
Personel
Supporting Material Ass
Spv
Supporting Material Ass Spv
Supporting Material Ass
Spv, Helper
Helper Helper
Helper, SKT Secondary Production Admin
Helper, SKT Secondary Production
Admin
Helper, SKT Secondary Production
Admin
Helper, SKT Secondary Production
Admin
Material
Handling Hand pallet Hand pallet
Material Kartu Stok, Jadwal Kirim
BPB, Jadwal
Kirim BPB BPB BPB, Muatan BPB BPB BPB BPB
N 5 5 5 5 5 5 5 5 5
Mean 0,68 4,56 0,60 5,35 2,51 0,73 4,65 1,33 1,22
ST. Dev 0,088 0,45 0,01 0,18 0,35 0,06 0,70 0,20 0,10
Nilai T 2,571 2,571 2,571 2,571 2,571 2,571 2,571 2,571 2,571
Eror 6,61% 5,10% 1,22% 1,74% 7,07% 3,88% 7,68% 7,67% 4,37%
PR 0,22 0,22 0,22 0,2 0,2 0,22 0,2 0,22 0,22
WN 0,83 5,56 0,73 6,42 3,01 1,78 5,58 1,62 1,49
Allowance 11,5 13,5 13,5 34,5 20 14 20 15,5 18
Lampiran 2: Perhitungan Waktu Baku untuk Current State Proses Pengiriman Supporting Material ke SKT (Sambungan)
No. Pengecekan Material
Otorisasi Bukti Penyerahan
Barang
Konfirmasi pengiriman
Pembuatan Good Transfer Slip
(GTS)
Penyerahan GTS ke Supporting Material
Spv
Otorisasi Good Transfer Slip
Penyerahan ke Admin SKT
Penyerahan GTS ke Accounting
1. 6,25 0,59 1,16 5,66 0,27 0,95 3,38 1,69
2. 6,16 0,54 1,19 4,76 0,35 0,82 3,77 1,88
3. 7,01 0,62 1,11 5,46 0,31 0,76 3,60 1,96
4. 5,49 0,63 1,13 4,27 0,30 0,83 3,63 1,92
5. 7,14 0,53 0,98 5,24 0,32 0,84 3,64 1,82
Personel
Helper, SKT Secondary Production
Admin
Helper, SKT Secondary Production Admin
Supporting material ass spv
Supporting Material Admin
Supporting Material Admin dan Spv
Supporting Material Admin & Spv, Supervisor SKT,
Accounting
Helper, SKT Secondary Production
Admin
Helper
Material
Handling Sepeda Sepeda
Material BPB, Muatan BPB Informasi
pengiriman GTS, BPB GTS GTS GTS GTS
N 5 5 5 5 5 5 5 5
Mean 6,41 0,58 1,11 5,08 0,31 0,84 3,60 1,85
ST. Dev 0,68 0,05 0,08 0,56 0,03 0,07 0,14 0,10
Nilai T 2,571 2,571 2,571 2,571 2,571 2,571 2,571 2,571
Eror 5,42% 4,00% 3,86% 5,70% 4,43% 4,10% 1,98% 2,86%
PR 0,22 0,22 0 0,22 0,22 0,22 0,22 0,22
WN 7,82 0,71 1,11 6,2 0,37 1,02 4,39 2,26
Allowance 28 13,5 0 10 13,5 10,5 18,5 18,5
WB 10,86 0,82 1,11 6,89 0,42 1,15 5,39 2,77
Lampiran 3: Perhitungan Waktu Baku untuk Future State Proses Pengiriman Supporting Material ke SKT
No. Pengecekan Kartu Stok
Pembuatan BPB
Penyerahan BPB
Loading Supporting
Material
Pengiriman
Penyerahan BPB ke SKT
Secondary
Pengecekan BPB
Ke Tempat Inventory
SKT
Pengecekan Material
Otorisasi Bukti Penyerahan
Barang
1. 0,67 2,62 0,60 5,61 3,03 0,70 1,32 1,34 9,16 0,59
2. 0,56 2,96 0,62 5,23 2,69 0,72 1,51 1,29 8,87 0,54
3. 0,76 3,03 0,60 5,42 2,33 0,70 1,45 1,09 8,69 0,62
4. 0,78 2,71 0,60 5,33 2,23 0,71 1,00 1,15 9,10 0,63
5. 0,65 2,72 0,58 5,14 2,26 0,83 1,39 1,23 9,29 0,53
Personel
Supporting Material Ass
Spv
Supporting Material Ass
Spv
Supporting Material Ass Spv, Helper
Helper Helper
Helper, SKT Secondary Production
Admin
Helper, SKT Secondary Production
Admin
Helper, SKT Secondary Production
Admin
Helper, SKT Secondary Production
Admin
Helper, SKT Secondary Production Admin
Material
Handling Hand pallet Hand pallet
Material Kartu Stok,
Jadwal Kirim BPB BPB BPB BPB, Muatan BPB BPB BPB BPB, Muatan BPB
N 5 5 5 5 5 5 5 5 5 5
Mean 0,682 2,81 0,60 5,35 2,51 0,73 1,33 1,22 9,02 0,58
ST. Dev 0,088 0,18 0,01 0,18 0,35 0,06 0,20 0,10 0,24 0,05
Nilai T 2,571 2,571 2,571 2,571 2,571 2,571 2,571 2,571 2,571 2,571
Eror 6,61% 3,26% 1,22% 1,74% 7,07% 3,88% 7,67% 4,37% 1,37% 4,00%
PR 0,22 0,22 0,22 0,2 0,2 0,22 0,22 0,22 0,22 0,22
WN 0,83 3,43 0,73 6,42 3,01 1,78 1,62 1,49 11,00 0,71
Allowance 11,5 13,5 13,5 34,5 20 14 15,5 18 28 13,5
WB 0,94 3,96 0,85 9,8 3,77 2,07 1,92 1,82 15,28 0,82
Lampiran 3: Perhitungan Waktu Baku untuk Future State Proses Pengiriman Supporting Material ke SKT (Sambungan)
No. Konfirmasi pengiriman
Pembuatan Good Transfer Slip
(GTS)
Otorisasi Good Transfer Slip
1. 1,16 5,66 0,95
2. 1,19 4,76 0,82
3. 1,11 5,46 0,76
4. 1,13 4,27 0,83
5. 0,98 5,24 0,84
Personel
Supporting material ass
spv
Supporting Material Admin
Supporting Material Admin & Spv, Supervisor SKT,
Accounting Material
Handling
Material Informasi
pengiriman GTS, BPB GTS
N 5 5 5
Mean 1,11 5,08 0,84
ST. Dev 0,08 0,56 0,07
Nilai T 2,571 2,571 2,571
Eror 3,86% 5,70% 4,10%
PR 0 0,22 0,22
WN 1,11 6,2 1,02
Allowance 0 10 10,5
WB 1,11 6,89 1,15
Lampiran 4: Perhitungan Waktu Baku untuk Current State Proses Pengiriman Supporting Material ke SKM
No. Pengecekan Kartu Stok
Pembuatan BPB
Penyerahan BPB
Loading Supporting
Material
Pengiriman ke Prestagging
Area
Unloading Memanggil Security
Menunggu Pintu SKM
Dibuka
Pemberian BPB ke Admin
SKM
Pengecekan Material
Loading material
1. 0,67 5,01 0,60 2,13 3,68 0,08 0,88 9,07 0,36 2,84 0,39
2. 0,56 4,72 0,62 1,75 3,93 0,12 1,05 13,28 0,30 2,77 0,47
3. 0,76 4,86 0,60 1,68 3,83 0,11 0,90 9,91 0,39 2,53 0,52
4. 0,78 4,33 0,60 2,12 4,05 0,13 1,00 8,18 0,40 2,00 0,43
5. 0,65 3,89 0,58 2,03 3,99 0,09 0,97 11,27 0,36 2,68 0,47
Personel Supporting Material Ass Spv
Supporting Material Ass
Spv
Supporting Material Ass
Spv, Helper
Helper Helper
Helper, SKM Secondary Production
Admin
Supporting Material Ass Spv, Security
Helper, SKM Secondary Production
Admin
Helper, SKM Secondary Production
Admin
Helper, SKM Secondary Production
Admin
Helper
Material
Handling Forklift Forklift Forklift Forklift
Material Kartu Stok, Jadwal Kirim
BPB , Jadwal
Kirim BPB BPB BPB, Muatan BPB BPB BPB BPB, Muatan BPB
N 5 5 5 5 5 5 5 5 5 5 5
Mean 0,682 4,56 0,60 1,94 3,90 0,11 0,96 10,34 0,36 2,57 0,46
ST. Dev 0,088 0,45 0,01 0,22 0,15 0,02 0,07 2,00 0,04 0,34 0,05
Nilai T 2,571 2,571 2,571 2,571 2,571 2,571 3,571 2,571 2,571 2,571 2,571
Eror 6,61% 5,10% 1,22% 5,69% 1,93% 10,88% 5,38% 9,95% 5,82% 6,72% 5,43%
PR 0,21 0,21 0,21 0,19 0,16 0,19 0,14 0,19 0,19
WN 0,82 5,52 0,73 2,31 4,52 0,13 0,96 10,34 0,41 3,06 0,55
Allowance 11,5 13,5 13,5 30 13,5 30 13,5 19,5 30
WB 0,93 6,38 0,84 3,3 5,23 0,19 0,96 10,34 0,47 3,8 0,78
Lampiran 4: Perhitungan Waktu Baku untuk Current State Proses Pengiriman Supporting Material ke SKM (Sambungan)
No.
Pemindahan material ke SKM
production
Unloading Otorisasi BPB
Penyerahan BPB kepada supporting
material adm
Pembuatan Good Transfer
Slip (GTS)
Penyerahan GTS ke Supporting Material Spv
Otorisasi GTS Penyerahan GTS ke Admin SKM
Penyerahan ke Accounting
1. 1,35 2,18 0,59 1,43 5,66 0,27 0,95 1,89 1,69
2. 1,40 1,47 0,54 1,33 4,76 0,35 0,82 1,65 1,88
3. 1,37 1,26 0,62 1,50 5,46 0,31 0,76 1,95 1,96
4. 1,17 1,65 0,63 1,85 4,27 0,30 0,83 2,03 1,92
5. 1,06 2,07 0,53 1,58 5,24 0,32 0,84 1,49 1,82
Personel
Helper, SKM Secondary Production Admin
Helper, SKM Secondary Production
Admin
Helper, SKM Secondary Production Admin
Supporting Material Admin
Supporting Material Admin
& Spv
Supporting Material Admin
& Spv
Helper, SKM Secondary Production Admin, Admin
Accounting
Helper, SKM Secondary Production
Admin, Admin Accounting
Helper
Material
Handling Forklift Forklift Sepeda Sepeda Sepeda
Material BPB BPB BPB GTS, BPB GTS GTS GTS GTS GTS
N 5 5 5 5 5 5 6 7 8
Mean 1,27 1,73 0,58 1,54 5,08 0,31 0,84 1,80 1,85
ST. Dev 0,15 0,39 0,05 0,20 0,56 0,03 0,07 0,22 0,10
Nilai T 2,571 2,571 2,571 2,571 2,571 2,571 3,571 4,571 5,571
Eror 6,02% 11,65% 4,00% 6,65% 5,70% 4,43% 4,74% 8,14% 3,88%
PR 0,21 0,19 0,16 0,14 0,21 0,21 0,21 0,21 0,21
WN 1,54 2,06 0,67 1,76 6,15 0,36 1,02 4,36 2,24
Allowance 13,5 30 16,5 13,5 10 13,5 10,5 18,5 18,5
WB 1,78 2,94 0,81 2,03 6,83 0,42 1,14 5,34 2,75
Lampiran 5: Perhitungan Waktu Baku untuk Future State Proses Pengiriman Supporting Material ke SKM
No. Pengecekan Kartu Stok
Penyerahan BPB
Loading Supporting
Material
Pengiriman ke Prestagging
Area
Unloading
Menunggu Pintu SKM
Dibuka
Pemberian BPB ke Admin SKM
Pengecekan Material
Loading material
Pemindahan material ke
SKM production
Unloading
1. 0,67 0,60 2,13 3,68 0,08 9,07 0,36 2,84 0,39 1,35 2,18
2. 0,56 0,62 1,75 3,93 0,12 13,28 0,30 2,77 0,47 1,40 1,47
3. 0,76 0,60 1,68 3,83 0,11 9,91 0,39 2,53 0,52 1,37 1,26
4. 0,78 0,60 2,12 4,05 0,13 8,18 0,40 2,00 0,43 1,17 1,65
5. 0,65 0,58 2,03 3,99 0,09 11,27 0,36 2,68 0,47 1,06 2,07
Personel
Supporting Material Ass
Spv
Supporting Material Ass
Spv, Helper
Helper Helper
Helper, SKM Secondary Production
Admin
Helper, SKM Secondary Production
Admin
Helper, SKM Secondary Production
Admin
Helper, SKM Secondary Production
Admin
Helper
Helper, SKM Secondary Production
Admin
Helper, SKM Secondary Production
Admin Material
Handling Forklift Forklift Forklift Forklift Forklift Forklift
Material Kartu Stok,
Jadwal Kirim BPB BPB BPB, Muatan BPB BPB BPB BPB, Muatan BPB BPB BPB
N 5 5 5 5 5 5 5 5 5 5 5
Mean 0,682 0,60 1,94 3,90 0,11 10,34 0,36 2,57 0,46 1,27 1,73
ST. Dev 0,088 0,01 0,22 0,15 0,02 2,00 0,04 0,34 0,05 0,15 0,39
Nilai T 2,571 2,571 2,571 2,571 2,571 2,571 2,571 2,571 2,571 2,571 2,571
Eror 6,61% 1,22% 5,69% 1,93% 10,88% 9,95% 5,82% 6,72% 5,43% 6,02% 11,65%
PR 0,21 0,21 0,19 0,16 0,19 0,14 0,19 0,19 0,21 0,19
WN 0,82 0,73 2,31 4,52 0,13 10,34 0,41 3,06 0,55 1,54 2,06
Allowance 11,5 13,5 30 13,5 30 13,5 19,5 30 13,5 30
Lampiran 5: Perhitungan Waktu Baku untuk Future State Proses Pengiriman Supporting Material ke SKM (Sambungan)
No. Otorisasi BPB
Penyerahan BPB kepada supporting material adm
Pembuatan Good Transfer
Slip (GTS)
Otorisasi GTS
1. 0,59 1,43 5,66 0,95
2. 0,54 1,33 4,76 0,82
3. 0,62 1,50 5,46 0,76
4. 0,63 1,85 4,27 0,83
5. 0,53 1,58 5,24 0,84
Personel
Helper, SKM Secondary Production
Admin
Supporting Material Admin
Supporting Material Admin
& Spv
Helper, SKM Secondary Production Admin, Admin
Accounting
Material
Handling Sepeda
Material BPB GTS, BPB GTS GTS
N 5 5 5 6
Mean 0,58 1,54 5,08 0,84
ST. Dev 0,05 0,20 0,56 0,07
Nilai T 2,571 2,571 2,571 3,571
Eror 4,00% 6,65% 5,70% 4,74%
PR 0,16 0,14 0,21 0,21
WN 0,67 1,76 6,15 1,02
Allowance 16,5 13,5 10 10,5
WB 0,81 2,03 6,83 1,14
Lampiran 6: Perhitungan Waktu Baku untuk Current State Proses Pengiriman Supporting Material Antar Plant
No.
Menghitung Kebutuhan
Material
Menyerahkan Daftar Kebutuhan
Material
Konfirmasi (telepon)
Membuat Buku Ekspedisi
Persiapan Material
Loading Material ke
Forklift
Pemindahan material dengan forklift
Loading Material ke
Truk
Menutup Pintu Truk
dan Segel Timah
Penyerahan Buku Ekspedisi
Pembuatan Surat Jalan
Menyerahkan Surat Jalan untuk
Diotorisasi
1. 5,08 1,69 1,16 5,04 9,39 1,88 4,02 30,05 0,58 1,69 10,66 0,27
2. 4,89 1,90 1,19 4,99 10,61 2,02 5,05 25,11 0,71 1,90 11,00 0,35
3. 5,20 1,80 1,11 4,77 8,66 1,81 4,25 28,01 0,68 1,80 10,75 0,31
4. 5,21 1,81 1,13 4,91 10,29 1,89 3,12 30,38 0,68 1,81 10,76 0,30
5. 4,79 1,80 0,98 5,32 8,86 2,36 5,28 27,10 0,74 1,80 10,42 0,31
Personel Supporting Material Spv
Supporting Material Spv &
Ass Spv
Supporting Material Spv
& Ass Spv
Supporting Material Ass
Spv
Supporting Material Ass
Spv
Operator Forklift
Helper, Operator Forklift
Helper, Operator
Forklift
Helper
Supporting Material Ass
Spv
Supporting Material Admin
Supporting Material Admin
Material
Handling Forklift Forklift
Material Target Produksi Daftar kebutuhan material
Jadwal Kirim, Buku Ekspedisi
Jadwal Kirim, Buku Ekspedisi
Supporting Material
Supporting Material
Supporting Material
Segel Timah, Gembok
Buku
Ekpedisi Surat Jalan Surat Jalan
N 5 5 5 5 5 5 5 5 5 5 5 5
Mean 5,03 1,80 1,11 5,01 9,56 1,99 4,34 28,13 0,68 1,80 10,72 0,31
ST. Dev 0,19 0,07 0,08 0,21 0,86 0,22 0,86 2,17 0,06 0,07 0,21 0,03
Nilai T 2,571 2,571 2,571 2,571 2,571 2,571 2,571 2,571 2,571 2,571 2,571 2,571
Eror 1,91% 2,12% 3,86% 2,11% 4,64% 5,61% 10,19% 3,98% 4,56% 2,12% 1,00% 4,34%
PR 0,14 0,14 0,14 0,14 0,16 0,19 0,19 0,19 0,14 0,14 0,19 0,17
WN 5,73 2,05 1,27 5,71 11,09 2,37 5,16 33,47 0,78 2,05 12,76 4,7
Allowance 10,5 14 10 12,5 18,5 27,5 27,1 36 23 18,5 12,5 15,5
WB 6,41 2,39 1,41 6,53 13,61 3,27 7,12 52,3 1,01 2,52 14,58 5,57
Lampiran 6: Perhitungan Waktu Baku untuk Current State Proses Pengiriman Supporting Material Antar Plant (Sambungan)
No. Otorisasi Surat Jalan
Menyerahkan Surat Jalan ke Accounting
Dept
Menyerahkan Surat Jalan ke
Driver
1. 0,98 1,66 1,35
2. 0,94 1,88 1,35
3. 1,09 1,96 1,20
4. 1,03 1,92 1,40
5. 1,06 1,87 1,40
Personel
Supporting Material Spv, Accounting Jr.
Mgr, Supporting Material SKT Admin
Supporting
Material Admin Driver, Security
Material Handling
Material Surat Jalan Surat Jalan Surat Jalan
N 5 5 5
Mean 1,02 1,86 1,34
ST. Dev 0,06 0,12 0,08
Nilai T 2,571 2,571 2,571
Eror 2,98% 3,21% 3,09%
PR 0,19 0,17 0,17
WN 1,21 2,18 1,57
Allowance 12,5 15,5 15,5
WB 1,39 2,58 1,86
Lampiran 7: Perhitungan Waktu Baku untuk Future State Proses Pengiriman Supporting Material Antar Plant
No.
Menghitung Kebutuhan
Material
Menyerahkan Daftar Kebutuhan Material
Membuat Buku Ekspedisi
Persiapan Material
Loading Material ke
Forklift
Pemindahan material dengan forklift
Loading Material ke Truk
Menutup Pintu Truk dan Segel
Timah
1. 5,08 1,69 5,04 9,39 1,88 4,02 30,05 0,58
2. 4,89 1,90 4,99 10,61 2,02 5,05 25,11 0,71
3. 5,20 1,80 4,77 8,66 1,81 4,25 28,01 0,68
4. 5,21 1,81 4,91 10,29 1,89 3,12 30,38 0,68
5. 4,79 1,80 5,32 8,86 2,36 5,28 27,10 0,74
Personel Supporting Material Spv
Supporting Material Spv
& Ass Spv
Supporting Material Ass Spv
Supporting
Material Ass Spv Operator Forklift Helper, Operator Forklift
Helper, Operator
Forklift Helper
Material
Handling Forklift Forklift
Material Target Produksi Daftar kebutuhan material
Jadwal Kirim, Buku Ekspedisi
Jadwal Kirim, Buku Ekspedisi
Supporting
Material Supporting Material Supporting Material Segel Timah, Gembok
N 5 5 5 5 5 5 5 5
Mean 5,03 1,80 5,01 9,56 1,99 4,34 28,13 0,68
ST. Dev 0,19 0,07 0,21 0,86 0,22 0,86 2,17 0,06
Nilai T 2,571 2,571 2,571 2,571 2,571 2,571 2,571 2,571
Eror 1,91% 2,12% 2,11% 4,64% 5,61% 10,19% 3,98% 4,56%
PR 0,14 0,14 0,14 0,16 0,19 0,19 0,19 0,14
WN 5,73 2,05 5,71 11,09 2,37 5,16 33,47 0,78
Allowance 10,5 14 12,5 18,5 27,5 27,1 36 23
WB 6,41 2,39 6,53 13,61 3,27 7,12 52,3 1,01
Lampiran 7: Perhitungan Waktu Baku untuk Future State Proses Pengiriman Supporting Material Antar Plant (Sambungan)
No. Penyerahan Buku Ekspedisi
Pembuatan
Surat Jalan Otorisasi Surat Jalan
Menyerahkan Surat Jalan ke
Driver
1. 1,69 10,66 1,58 1,35
2. 1,90 11,00 1,61 1,35
3. 1,80 10,75 1,63 1,20
4. 1,81 10,76 1,55 1,40
5. 1,80 10,42 1,59 1,40
Personel Supporting Material Ass Spv
Supporting Material Admin
Supporting Material Spv, Accounting Jr. Mgr, Supporting Material SKT
Admin
Driver, Security
Material Handling
Material Buku Ekpedisi Surat Jalan Surat Jalan Surat Jalan
N 5 5 5 5
Mean 1,80 10,72 1,59 1,34
ST. Dev 0,07 0,21 0,03 0,08
Nilai T 2,571 2,571 2,571 2,571
Eror 2,12% 1,00% 1,04% 3,09%
PR 0,14 0,19 0,19 0,17
WN 2,05 12,76 5,68 1,57
Allowance 18,5 12,5 12,5 15,5
Lampiran 8: Aplikatif Solusi Tentang Transportation Synergy
Manajemen sistem transportasi sangat penting dalam menunjang kesuksesan sebuah perusahaan. Sistem transportasi yang baik dinilai dari beberapa aspek, seperti biaya, jumlah kendaraan dan empty trip, serta organisasi/departemen yang berwenang. Sistem transportasi material di perusahaan rokok saat ini diatur oleh tiga departemen yang berbeda, yaitu PPIC, produksi, dan logistik. Sistem manajemen transportasi material saat ini belum efisien, karena truk yang digunakan untuk mengangkut material selalu kembali ke gudang dalam keadaan kosong (empty trip).
Penelitian dilakukan terhadap empat aspek sistem transportasi dengan menggunakan metode transportasi sinergi. Transportasi sinergi adalah sistem transportasi dimana alat transportasi (truk) akan membawa muatan saat pergi maupun kembali ke gudang. Penelitian juga dilakukan terhadap sistem manajemen biaya transportasi menggunakan overtime dan incentive. Penelitian ini memiliki batasan yaitu hanya mengamati tiga gudang perusahaan rokok (gudang pusat dan dua gudang kota lain). Penelitian ini dilakukan sebagai salah satu contoh solusi dari penelitian tugas akhir intra transportation process value stream mapping di perusahaan rokok. Usulan solusi transportasi sinergi muncul berdasarkan waste yang teridentifikasi dalam intra transporattion process.
Pengumpulan data penelitian diperoleh dari arsip perusahaan, pengamatan, dan wawancara dengan pihak terkait. Rumusan masalah dari penelitian ini adalah mendapatkan rancangan transportation synergy menggunakan struktur biaya overtime dan incentive.
Sistem transportasi saat ini menggunakan struktur biaya overtime (membawa muatan dari gudang pusat) dan incentive (mengambil finish good) untuk rute A dan B. Rute A dengan struktur biaya overtime adalah gudang pusat menuju ke gudang A kembali ke gudang pusat, sama halnya dengan rute B. Rute A dengan struktur incentive adalah gudang logistik menuju ke gudang A kembali ke gudang logistik, sama halnya dengan rute B. Estimasi biaya yang dibutuhkan
perjalanan. Detail dari estimasi biaya sistem trasnportasi saat ini dapat dilihat pada Tabel 6.1.
Tabel 6.1 Estimasi Biaya Sistem Transportasi Saat Ini
Tabel 6.1 menujukkan bahwa biaya yang dibutuhkan untuk transportasi material menuju rute A dalam sekali perjalanan lebih tinggi, karena jarak gudang A lebih jauh daripada jarak gudang B ke gudang pusat. Estimasi perhitungan biaya overtime berdasarkan rumus yang pembobotannya telah sesuai dengan ketentuan pemerintah. Estimasi biaya yang dibutuhkan untuk sistem transportation synergy dilakukan dengan simulasi, mengacu pada data yang telah didapatkan dan diolah. Simulasi dilakukan dengan beberapa asusmsi, seperti jumlah jam lembur, kondisi jalan dan cuaca yang memungkinkan truk melakukan perjalanan dengan lancar. Simulasi dilakukan menggunakan dua rute dan dua struktur biaya. Tujuannya adalah untuk mengetahui struktur biaya yang tepat untuk sistem transportation synergy. Rute A adalah berangkat dari gudang pusat menuju ke gudang A dan pulang menuju ke gudang logistik lalu ke gudang pusat, sama halnya dengan rute B. Detail dari estimasi biaya sistem transportation synergy dapat dilihat pada Tabel 6.2.
Tabel 6.2 Estimasi Biaya Sistem Transportation Synergy
Rute Dept. Struktur Biaya PPIC
Produksi
Logistik Incentive 474.041,70 361.763,50 474.041,70 PPIC
Produksi
Logistik Incentive 259.854,20 200.363.5 259.854,20 Engkel - Engkel Light - Light Light - Engkel
Overtime 386.934,90
860.976,60 322.136,40
683.899,90 322.136,40
796.178,10 A
Overtime 264.539,50
524.393,70 235.700,20
495.554,40
B 436.063,70 235.700,20
Rute Dept. Struktur
Biaya Engkel Light A Logistik Overtime 643.062,80 506.754,10 A Logistik Incentive 675.312,50 507.833,30 B Logistik Overtime 595.896,20 345.976,80 B Logistik Incentive 446.287,50 330.676,20
Tabel 6.2 menunjukkan adanya perbedaan estimasi biaya antara struktur biaya overtime dan incentive. Struktur biaya overtime terlihat lebih rendah dibandingkan incentive. Estimasi selisih biaya sistem transportasi saat ini dan transportation synergy dilakukan dengan beberapa asusmsi, seperti jumlah jam lembur, kondisi jalan dan cuaca yang memungkinkan truk melakukan perjalanan dengan lancar. Estimasi selisih biaya sistem transportasi saat ini dan transportation synergy dapat dilihat pada Tabel 6.3.
Tabel 6.3 Estimasi Selisih Biaya Antara Sistem Transportasi Saat ini dengan Transportation Synergy
Tabel 6.3 menunjukkan bahwa struktur biaya overtime menuju rute B kurang efektif, karena biaya yang dibutuhkan lebih tinggi (sehingga selisihnya bernilai minus). Struktur biaya overtime cenderung terlihat lebih rendah dibandingkan incentive, namun struktur biaya overtime tergantung pada beberapa keadaan, seperti macet, cuaca, ataupun waktu tunggu. Struktur biaya incentive tidak tergantung dipengaruhi faktor lain dan jumlah insentif yang diberikan tetap sesuai dengan rute tempuh. Insentif hanya akan diberikan pada truk yang membawa muatan. Data yang didapat mengenai probabilitas terjadinya overtime dilampirkan untuk menunjang perbandingan efektivitas antara struktur biaya overtime dan incentive. Beberapa data mengenai probabilitas terjadinya overtime dapat dilihat pada Tabel 6.4.
Engkel Light Overtime 217.913,80 177.145,80 Incentive 185.664,10 176.066,60 Overtime -71.502,50 90.086,90 Incentive 78.106,20 105.387,50
Tipe Truk
A
B
Rute Struktur Biaya
Tabel 6.4 Detail Probabilitas Terjadi Overtime
Tabel 6.4 menunjukkan bahwa probabilitas terjadinya overtime (>8jam kerja) di atas 80% untuk semua rute dengan semua tipe truk (engkel dan light).
Persentase terjadinya overtime yang tinggi membuktikan bahwa struktur biaya overtime kurang efektif dibandingkan dengan incentive. Detail perbandingan sistem transportasi saat ini dengan transportation synergy dengan struktur biaya incentive dalam satu tahun dapat dilihat pada Tabel 6.5.
Tabel 6.5 Perbandingan Sistem Transportasi Saat Ini dengan Transportation Synergy
Rute Tipe Truk
Total Data
Overtime Percentage
Overtime Average
Overtime Cost Average
A Engkel 28 100% 3:41 117.554,70
A Light 9 88,89% 3:30 114.595,38
B Engkel 47 82,97% 2:43 72.827,10
B Light 20 95,00% 2:44 83.669,30
Process Transportasi Saat Ini Transportation Synergy Departemen PPIC, Primary, Logistik Logistik Struktur Biaya Overtime , Incentive Incentive
Jumlah Truk 6 truk 4 truk
Empty Trip 6 Empty Trip No Empty Trip Engkel: 8x48=384 trips
(Rute A=4; Rute B= 4)
Engkel: 4x 48=192 trips (Rute A=2; Rute B=2) Light: 2x48=96 trips
(Rute A=1; Rute B=1)
Light: 2x48=96 trips (Rute A=1; Rute B=1) Empty trips: 480 Empty trips: 0 Jumlah Trip
(Asumsi: 48 minggu kerja dalam 1 tahun
Process Transportasi Saat Ini Transportation Synergy Departemen PPIC, Primary, Logistik Logistik Struktur Biaya Overtime , Incentive Incentive
Jumlah Truk 6 truk 4 truk
Empty Trip 6 Empty Trip No Empty Trip
Tabel 6.5 Perbandingan Sistem Transportasi Saat Ini dengan Transportation Synergy (Sambungan)
Tabel 6.5 menunjukkan adanya penurunan dalam semua aspek yang dijadikan dasar penilaian sistem transportasi. Jumlah departemen yang berwenang berkurang menjadi hanya departemen logistik. Jumlah truk yang digunakan dapat dihemat sebanyak empat truk dalam seminggu dan jumlah empty trip menjadi nol.
Penghematan biaya yang dapat dilakukan adalah 171.827.294,4jt rupiah dalam satu tahun untuk kedua rute.
Process Transportasi Saat Ini Transportation Synergy Rute A: 198.134.702,4
([192x860.976,6]+[48x68 3.899,9])
Rute A: 89.205.998,4 ([96x675.312,5]+[48x50
7.833,3]) Rute B: 121.614.648
([192x524.393,7]+[48x43 6.063,7])
Rute B: 58.716.057,6 ([96x446.287,5]+[48x33
0.676,2]) Total biaya:
319.749.350,4
Total biaya:
147.922.056 Biaya yang
Dihemat
Rute A: 108.928.704 (198.134.702,4-89.205.998,4) Rute B: 62.898.590,4 (121.614.648-58.716.057,6)
Total penghematan: 171.827.294,4 Biaya (Asumsi:
48 minggu kerja dalam 1
tahun
