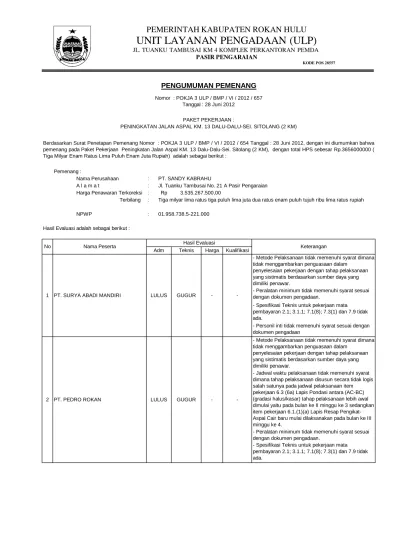

Pemenang :
: : : : : Hasil Evaluasi adalah sebagai berikut :
1 PT. SURYA ABADI MANDIRI LULUS GUGUR
Rp 3.535.267.500,00 Harga Penawaran Terkoreksi
Terbilang Tiga milyar lima ratus tiga puluh lima juta dua ratus enam puluh tujuh ribu lima ratus rupiah
NPWP 01.958.738.5-221.000
PENGUMUMAN PEMENANG
Nomor : POKJA 3 ULP / BMP / VI / 2012 / 657 Tanggal : 28 Juni 2012
PAKET PEKERJAAN :
PENINGKATAN JALAN ASPAL KM. 13 DALU-DALU-SEI. SITOLANG (2 KM)
Berdasarkan Surat Penetapan Pemenang Nomor : POKJA 3 ULP / BMP / VI / 2012 / 654 Tanggal : 28 Juni 2012, dengan ini diumumkan bahwa pemenang pada Paket Pekerjaan Peningkatan Jalan Aspal KM. 13 Dalu-Dalu-Sei. Sitolang (2 KM), dengan total HPS sebesar Rp.3656000000 ( Tiga Milyar Enam Ratus Lima Puluh Enam Juta Rupiah) adalah sebagai berikut :
Nama Perusahaan PT. SANDY KABRAHU
A l a m a t Jl. Tuanku Tambusai No. 21 A Pasir Pengaraian
Adm Teknis Harga Kualifikasi Keterangan
No Nama Peserta
- Metode Pelaksanaan tidak memenuhi syarat dimana tidak menggambarkan penguasaan dalam
penyelesaian pekerjaan dengan tahap pelaksanaan yang sistimatis berdasarkan sumber daya yang dimiliki penawar.
Hasil Evaluasi
- Spesifikasi Teknis untuk pekerjaan mata pembayaran 2.1; 3.1.1; 7.1(8); 7.3(1) dan 7.9 tidak ada.
- Peralatan minimum tidak memenuhi syarat sesuai dengan dokumen pengadaan.
2 PT. PEDRO ROKAN LULUS GUGUR -
-- Metode Pelaksanaan tidak memenuhi syarat dimana tidak menggambarkan penguasaan dalam
penyelesaian pekerjaan dengan tahap pelaksanaan yang sistimatis berdasarkan sumber daya yang dimiliki penawar.
- Jadwal waktu pelaksanaan tidak memenuhi syarat dimana tahap pelaksanaan disusun secara tidak logis salah satunya pada jadwal pelaksanaan item pekerjaan 6.3 (6a) Lapis Pondasi antara (AC-BC) (gradasi halus/kasar) tahap pelaksanaan lebih awal dimulai yaitu pada bulan ke II minggu ke 3 sedangkan item pekerjaan 6.1.(1)(a) Lapis Resap Pengikat- Aspal Cair baru mulai dilaksanakan pada bulan ke III minggu ke 4.
- Peralatan minimum tidak memenuhi syarat sesuai dengan dokumen pengadaan.
-- Spesifikasi Teknis untuk pekerjaan mata pembayaran 2.1; 3.1.1; 7.1(8); 7.3(1) dan 7.9 tidak ada.
- Personil inti tidak memenuhi syarat sesuai dengan dokumen pengadaan
PEMERINTAH KABUPATEN ROKAN HULU
UNIT LAYANAN PENGADAAN (ULP)
JL. TUANKU TAMBUSAI KM 4 KOMPLEK PERKANTORAN PEMDA
PASIR PENGARAIAN
Adm Teknis Harga Kualifikasi Keterangan
No Nama Peserta Hasil Evaluasi
7
A.n. Unit layangan Pengadaan (ULP), Ketua POKJA 3,
ttd BENNI, ST
Ketua Demikian pengumuman ini disampaikan, atas maklumnya diucapkan terima kasih.
- Jadwal waktu pelaksanaan tidak memenuhi syarat dimana tahap pelaksanaan disusun secara tidak logis salah satunya pada jadwal pelaksanaan item pekerjaan 6.3 (6a) Lapis Pondasi antara (AC-BC) (gradasi halus/kasar) tahap pelaksanaan lebih awal dimulai yaitu pada bulan ke II minggu ke 3 sedangkan item pekerjaan 6.1.(1)(a) Lapis Resap Pengikat- Aspal Cair baru mulai dilaksanakan pada bulan ke III minggu ke 4.
- Peralatan minimum tidak memenuhi syarat sesuai dengan dokumen pengadaan.
- Peralatan minimum tidak memenuhi syarat sesuai dengan dokumen pengadaan.
- Peralatan minimum tidak memenuhi syarat sesuai dengan dokumen pengadaan.
- Jadwal waktu pelaksanaan tidak memenuhi syarat dimana tahap pelaksanaan disusun secara tidak logis salah satunya pada jadwal pelaksanaan item pekerjaan 6.3 (6a) Lapis Pondasi antara (AC-BC) (gradasi halus/kasar) tahap pelaksanaan lebih awal dimulai yaitu pada bulan ke II minggu ke 3 sedangkan item pekerjaan 6.1.(1)(a) Lapis Resap Pengikat- Aspal Cair baru mulai dilaksanakan pada bulan ke III minggu ke 4.
- Peralatan minimum tidak memenuhi syarat sesuai dengan dokumen pengadaan.
- Metode Pelaksanaan tidak memenuhi syarat dimana tidak menggambarkan penguasaan dalam
penyelesaian pekerjaan dengan tahap pelaksanaan yang sistimatis berdasarkan sumber daya yang dimiliki penawar, serta metode untuk pekerjaan mata pembayaran 7.1(9); 7.3(1) dan 7.9 tidak dijelaskan.
8 PT. GUNUNG MERU LULUS GUGUR -
-3 PT. BRAWIJAYA YUDHATAMA LULUS GUGUR -
-- Metode Pelaksanaan tidak memenuhi syarat dimana tidak menggambarkan penguasaan dalam
penyelesaian pekerjaan dengan tahap pelaksanaan yang sistimatis berdasarkan sumber daya yang dimiliki penawar.
- Jadwal waktu pelaksanaan tidak memenuhi syarat dimana tahap pelaksanaan disusun secara tidak logis salah satunya pada jadwal pelaksanaan item pekerjaan 6.3 (6a) Lapis Pondasi antara (AC-BC) (gradasi halus/kasar) tahap pelaksanaan lebih awal dimulai yaitu pada bulan ke II minggu ke 3 sedangkan item pekerjaan 6.1.(1)(a) Lapis Resap Pengikat- Aspal Cair baru mulai dilaksanakan pada bulan ke III minggu ke 4.
- Peralatan minimum tidak memenuhi syarat sesuai dengan dokumen pengadaan.
- Personil inti tidak memenuhi syarat sesuai dengan dokumen pengadaan
4 PT. CITRA BAHRI LULUS GUGUR -
-- Metode Pelaksanaan tidak memenuhi syarat dimana tidak menggambarkan penguasaan dalam
penyelesaian pekerjaan dengan tahap pelaksanaan yang sistimatis berdasarkan sumber daya yang dimiliki penawar.
5 PT. MANDIRI CAKRA NUSA LULUS GUGUR -
-- Metode Pelaksanaan tidak memenuhi syarat dimana tidak menggambarkan penguasaan dalam
penyelesaian pekerjaan dengan tahap pelaksanaan yang sistimatis berdasarkan sumber daya yang dimiliki penawar.
6 PT. BINA PEMBANGUNAN ADI JAYA LULUS GUGUR -
-- Personil inti tidak memenuhi syarat sesuai dengan dokumen pengadaan.
