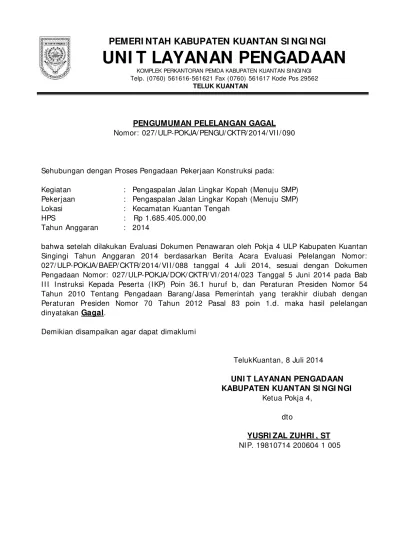

PENGUMUMAN PELELANGAN GAGAL

Nomor: 027/ ULP-POKJA/ PENGU/ CKTR/ 2014/ VI I / 090

Sehubungan dengan Proses Pengadaan Pekerjaan Konstruksi pada:

Kegiatan

: Pengaspalan Jalan Lingkar Kopah (Menuju SMP)

Pekerjaan

: Pengaspalan Jalan Lingkar Kopah (Menuju SMP)

Lokasi

: Kecamatan Kuantan Tengah

HPS

:

Rp 1.685.405.000,00

Tahun Anggaran

: 2014

bahwa setelah dilakukan Evaluasi Dokumen Penawaran oleh Pokja 4 ULP Kabupaten Kuantan

Singingi Tahun Anggaran 2014 berdasarkan Berita Acara Evaluasi Pelelangan Nomor:

027/ ULP-POKJA/ BAEP/ CKTR/ 2014/ VI I / 088 tanggal 4 Juli 2014, sesuai dengan Dokumen

Pengadaan Nomor: 027/ ULP-POKJA/ DOK/ CKTR/ VI / 2014/ 023 Tanggal 5 Juni 2014 pada Bab

I I I I nstruksi Kepada Peserta (I KP) Poin 36.1 huruf b, dan Peraturan Presiden Nomor 54

Tahun 2010 Tentang Pengadaan Barang/ Jasa Pemerintah yang terakhir diubah dengan

Peraturan Presiden Nomor 70 Tahun 2012 Pasal 83 poin 1.d. maka hasil pelelangan

dinyatakan

Gagal

.

Demikian disampaikan agar dapat dimaklumi

TelukKuantan, 8 Juli 2014

UNI T LAYANAN PENGADAAN

KABUPATEN KUANTAN SI NGI NGI

Ketua Pokja 4,

dto

(2)

PEMERI NTAH KABUPATEN KUANTAN SI NGI NGI

UNI T LAYANAN PENGADAAN

KOMPLEK PERKANTORAN PEMDA KABUPATEN KUANTAN SI NGI NGI Telp. (0760) 561616-561621 Fax (0760) 561617 Kode Pos 29562

TELUK KUANTAN

Sehubungan dengan proses pengadaan pekerjaan konstruksi pada: Kegiatan : Pengaspalan Jalan Lingkar Kopah (menuju SMP) Pekerjaan : Pengaspalan Jalan Lingkar Kopah (menuju SMP)

: Rp 1,685,405,000.00

BERI TA ACARA EVALUASI PENAWARAN

Nomor: 027/ ULP-POKJA/ BAEP/ CKTR/ VI I / 2014/ 088

HPS

Pada hari ini Jum'at tanggal Empat bulan Juli tahun Dua ribu empat belas, kami yang bertanda tangan di bawah ini Pokja 4 ULP Kabupaten Kuantan Singingi Tahun Anggaran 2014 yang diangkat berdasarkan Surat Penugasan Kepala ULP Kabupaten Kuantan Singingi Nomor: 027/ ULP-2014/ 04 tanggal 25 Februari 2014, telah melaksanakan pemilihan penyedia pekerjaan konstruksi dengan pelelangan umum pascakualifikasi, metode penyampaian satu file, metode evaluasi

HARGA HASI L HASI L HASI L HASI L PENAWARAN EVALUASI EVALUASI EVALUASI EVALUASI TERKOREKSI ADM TEKNI S HARGA KUALI FI KASI

( Rp. )

1 3 4 5 6 8 10 11

1 CV. GAPI T SANDANG 1,497,440,000.00 MS GUGUR - - - GUGUR

2 CV. PUTRA PRI MA PERDANA 1,499,999,000.00 MS GUGUR - - - GUGUR

3 CV. VELLA DWI LESTARI 1,544,625,000.00 MS GUGUR - - - GUGUR

4 CV. DI PLOMAT KUANTAN SI NGI NGI 1,571,750,000.00 MS GUGUR - - - GUGUR

Kabupaten Kuantan Singingi Nomor: 027/ ULP-2014/ 04 tanggal 25 Februari 2014, telah melaksanakan pemilihan penyedia pekerjaan konstruksi dengan pelelangan umum pascakualifikasi, metode penyampaian satu file, metode evaluasi sistem gugur dengan hasil sebagai berikut:

NO

Antara metode pelaksanaan dengan jadwal pelaksanaan yang disampaikan tidak konsisten, dimana: 1). pada metode pelaksanaan pekerjaan lapis aggregat kelas A pelaksanaannya pada minggu ke V s.d VI, sedangkan pada jadwal pelaksanaan pada minggu ke IV s.d VI. 2). pada metode pelaksanaan pekerjaan ATB pelaksanaannya pada minggu ke IX dan X, sedangkan pada jadwal pelaksanaan pada minggu ke VII s.d VIII. 3). pada metode pelaksanaan pekerjaan beton 1:3:5 pelaksanaannya pada minggu ke II, sedangkan pada jadwal pelaksanaan pada minggu ke II, IX, dan X.

Tidak menjamin pemenuhan spesifikasi teknis yang ditetapkan dalam dokumen pengadaan. (spesifikasi teknis pekerjaan drainase gorong-gorong setengah lingkaran dan gorong-gorong beton bertulang tidak ada).

12 2

Antara metode pelaksanaan dengan jadwal pelaksanaan yang disampaikan tidak konsisten. (pada metode pelaksanaan pekerjaan ATB pelaksanaannya pada minggu ke XI, sedangkan pada jadwal pelaksanaan pada minggu ke IX).

Metoda tidak menggambarkan tahapan dan tata cara pelaksanaan pek. Beton 1:2:3 dan 1:3:5

Antara metode pelaksanaan dengan jadwal pelaksanaan yang disampaikan tidak konsisten, dimana: 1). pada metode pelaksanaan pekerjaan lapis aggregat kelas A pelaksanaannya pada minggu ke V s.d VI,

5 CV. MATA AI R 1,584,856,000.00 MS GUGUR - - - GUGUR

6 CV. SUKMA PERSADA 1,590,007,000.00 MS GUGUR - - - GUGUR

Antara metode pelaksanaan dengan jadwal pelaksanaan yang disampaikan tidak konsisten, dimana: 1). pada metode pelaksanaan pekerjaan lapis aggregat kelas A pelaksanaannya pada minggu ke V s.d VI, sedangkan pada jadwal pelaksanaan pada minggu ke IV s.d VI. 2). pada metode pelaksanaan pekerjaan ATB pelaksanaannya pada minggu ke IX dan X, sedangkan pada jadwal pelaksanaan pada minggu ke VII s.d VIII. 3). pada metode pelaksanaan pekerjaan beton 1:3:5 pelaksanaannya pada minggu ke II, sedangkan pada jadwal pelaksanaan pada minggu ke II, IX, dan X.

(3)

HARGA HASI L HASI L HASI L HASI L PENAWARAN EVALUASI EVALUASI EVALUASI EVALUASI TERKOREKSI ADM TEKNI S HARGA KUALI FI KASI

( Rp. )

1 3 4 5 6 8 10 11

NO

HASI L PEMBUKTI AN

DATA I SI AN KUALI FI KASI

HASI L AKHI R (LULUS/ GUGUR)

KETERANGAN NAMA PERUSAHAAN

12 2

7 CV. PUTERA PAMUNGKAS 1,608,061,000.00 MS GUGUR - - - GUGUR

8 CV. PANCA PUTRA MANDI RI 1,628,402,000.00 MS GUGUR - - - GUGUR

Antara metode pelaksanaan dengan jadwal pelaksanaan yang disampaikan tidak konsisten, dimana: 1). Antara metode pelaksanaan dengan jadwal pelaksanaan yang disampaikan tidak konsisten, dimana: 1). pada metode pelaksanaan pekerjaan lapis aggregat kelas A pelaksanaannya pada minggu ke V s.d VI, sedangkan pada jadwal pelaksanaan pada minggu ke IV s.d VI. 2). pada metode pelaksanaan pekerjaan ATB pelaksanaannya pada minggu ke IX dan X, sedangkan pada jadwal pelaksanaan pada minggu ke VII s.d VIII. 3). pada metode pelaksanaan pekerjaan beton 1:3:5 pelaksanaannya pada minggu ke II, sedangkan pada jadwal pelaksanaan pada minggu ke II, IX, dan X.

Antara metode pelaksanaan dengan jadwal pelaksanaan yang disampaikan tidak konsisten, dimana: 1). pada metode pelaksanaan pekerjaan lapis aggregat kelas A pelaksanaannya pada minggu ke V s.d VI, sedangkan pada jadwal pelaksanaan pada minggu ke IV s.d VI. 2). pada metode pelaksanaan pekerjaan ATB pelaksanaannya pada minggu ke IX dan X, sedangkan pada jadwal pelaksanaan pada minggu ke VII s.d VIII. 3). pada metode pelaksanaan pekerjaan beton 1:3:5 pelaksanaannya pada minggu ke II, sedangkan pada jadwal pelaksanaan pada minggu ke II, IX, dan X.

9 CV. DAM ULAX KARAK 1,636,132,000.00 MS GUGUR - - - GUGUR

10 CV. KARYA MUDA MANDI RI 1,645,020,000.00 MS GUGUR - - - GUGUR

Demikian Berita Acara Evaluasi Penawaran ini dibuat dengan penuh rasa tanggung jawab untuk dipergunakan sebagaimana mestinya.

Ket. : ULP KABUPATEN KUANTAN SI NGI NGI MS : Memenuhi Syarat Ketua Pokja 4,

TMS : Tidak Memenuhi Syarat

dto,

Yusrizal Zuhri, ST

NI P. 19810714 200604 1 005

Antara metode pelaksanaan dengan jadwal pelaksanaan yang disampaikan tidak konsisten, dimana: 1). pada metode pelaksanaan pekerjaan lapis aggregat kelas A pelaksanaannya pada minggu ke V s.d VI, sedangkan pada jadwal pelaksanaan pada minggu ke IV s.d VI. 2). pada metode pelaksanaan pekerjaan ATB pelaksanaannya pada minggu ke IX dan X, sedangkan pada jadwal pelaksanaan pada minggu ke VII s.d VIII. 3). pada metode pelaksanaan pekerjaan beton 1:3:5 pelaksanaannya pada minggu ke II, sedangkan pada jadwal pelaksanaan pada minggu ke II, IX, dan X.

Referensi

Dokumen terkait

(Multi Years) Pembangunan Lapas Khusus Karang Anyar, Karena Pada Tahap Pemasukan Dokumen Kualifikasi hanya terdapat 1 (satu) peserta. Demikian pengumuman ini disampaikan,

Regison Jaya tidak memenuhi syarat teknis - (Metode Pelaksanaan (Analisa waktu pada pekerjaan struktur (divisi 7) pada pekerjaan pasangan batu (7.9) 1 minggu

Jadwal Pelaksanaan tidak sesuai karena jadwal pengiriman barang dilaksanakan hingga minggu ke 15, hal ini tidak mungkin dilakukan mengingat masih ada waktu penampungan

 Jadwal pelaksanaan yang ditawarkan melebihi dari batas waktu yang ditentukan, Dukungan bahan ada yang bukan dari principle atau pabrikan, dan site manager dan

Dengan hormat disampaikan kepada para peserta pelelangan umum Pengadaan Pekerjaan Renovasi Area Publik Kementerian Luar Negeri Tahun Anggaran 2013 bahwa pada tahap

Sehubungan dengan pelaksanaan pelelangan pekerjaan Pengadaan Panel Surya (Grid Photovoltaic System) melalui sistem e-procurement lpse.kkp.go.id bersama ini disampaikan

Dengan ini disampaikan bahwa paket pekerjaan dimaksud dinyatakan Gagal Lelang, karena hingga batas akhir jadwal pembuktian kualifikasi peserta yang lulus

Penggunaan material berupa pasir beton dan kerikil beton pada jadwal penggunaan material tidak sinkron dengan jadwal pelaksanaan, karena pada jadwal pelaksanaan untuk
