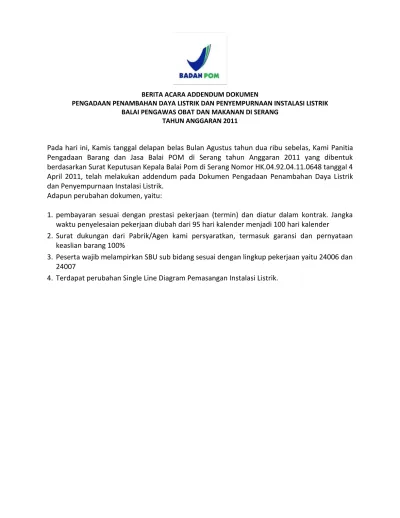

BERITA ACARA ADDENDUM DOKUMEN
PENGADAAN PENAMBAHAN DAYA LISTRIK DAN PENYEMPURNAAN INSTALASI LISTRIK BALAI PENGAWAS OBAT DAN MAKANAN DI SERANG
TAHUN ANGGARAN 2011
Pada hari ini, Kamis tanggal delapan belas Bulan Agustus tahun dua ribu sebelas, Kami Panitia Pengadaan Barang dan Jasa Balai POM di Serang tahun Anggaran 2011 yang dibentuk berdasarkan Surat Keputusan Kepala Balai Pom di Serang Nomor HK.04.92.04.11.0648 tanggal 4 April 2011, telah melakukan addendum pada Dokumen Pengadaan Penambahan Daya Listrik dan Penyempurnaan Instalasi Listrik.
Adapun perubahan dokumen, yaitu:
1. pembayaran sesuai dengan prestasi pekerjaan (termin) dan diatur dalam kontrak. Jangka waktu penyelesaian pekerjaan diubah dari 95 hari kalender menjadi 100 hari kalender 2. Surat dukungan dari Pabrik/Agen kami persyaratkan, termasuk garansi dan pernyataan
keaslian barang 100%
3. Peserta wajib melampirkan SBU sub bidang sesuai dengan lingkup pekerjaan yaitu 24006 dan 24007
