LAPORAN KEMAJUAN PROYEK
MINGGU KE - 10
NAMA PROYEK : PROYEK PEKERJAAN PENGADAAN ALAT
OBSERVASI LAUT
RINCIAN KEGIATAN : PERENCANAAN, PENGADAAN, PERAKITAN DAN
DEPLOYMENT ALAT OBSERVASI LAUT
PEMBERI KERJA : BALAI PENELITIAN DAN OBSERVASI LAUT
KEMENTERIAN KELAUTAN DAN PERIKANAN
PERIODE LAPORAN : 03 NOVEMBER 2016 S/D 10 NOVERBER 2016
0 Issue for approval 10-November-16 FDY DNM RDL
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00
Tgl Berlaku : 10 November 2016
Hal. 2 dari 23
HALAMAN REKAM REVISI
Rev. No. TANGGAL DESKRIPSI
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001
Revisi : 00
Tgl Berlaku : 10 November 2016 Hal. 3 dari 23
DAFTAR ISI
1. RINGKASAN KEMAJUAN PROYEK ... 41.1 Kemajuan Proyek Keseluruhan ... 4
1.2 Ringkasan Kemajuan Proyek ... 5
2. PROGRESS EVALUATION AND AREA OF CONCERN... 5
2.1 Engineering ... 5
2.2 Procurement ... 6
2.3 Construction and Assembly ... 6
2.4 Start Up ... 7
2.5 Deployment ... 7
2.6 Testing & Commissioning ... 7
3. LAPORAN KEGIATAN ... 8
4. Foto Peralatan ... 18
LAMPIRAN ... 20
Lampiran 1. S-Curve Minggu ke - 10 ... 20
Lampiran 2 Detail Progress Calculation Minggu Ke - 10 ... 21
Lampiran 3 Document List ... 22
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00
Tgl Berlaku : 10 November 2016
Hal. 4 dari 23
1.
RINGKASAN KEMAJUAN PROYEK
1.1 Kemajuan Proyek Keseluruhan
ACTUAL PLAN CUMMULATIVE UP TO LAST WEEK : 74,74% CUMMULATIVE UP TO LAST WEEK : 74,11% INCREMENTAL THIS WEEK : 4,73% INCREMENTAL THIS WEEK : 4,93% CUMMULATIVE UP TO THIS WEEK : 79,46% CUMMULATIVE UP TO THIS WEEK : 79,04% DEVIATION : 0,42%
Pada tabel di atas memperlihatkan aktual kumulatif kemajuan proyek keseluruhan dalam minggu ini menjadi 79,46% (Cumulative Up to This Week) dari 74,74%nilai kumulatifpada minggu sebelumnya (Cummulative Up to Last Week).
Deviasisebesar 0,42% dari rencana kemajuan proyek keseluruhan sebesar 79,04%.
Kenaikan nilai kumulatif aktual kemajuan proyek keseluruhan (Incremental Actual This Week) dalam minggu ini sebesar 4,73% yang berasal dari kontribusi seperti di bawah ini:
1. Kontribusi kemajuan proyek keseluruhan sebesar 0,05% adalah pada
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00
Tgl Berlaku : 10 November 2016
Hal. 5 dari 23
2. Kontribusi kemajuan proyek keseluruhan sebesar 3,17% adalah pada
Construction & Assembly.
3. Kontribusi kemajuan proyek keseluruhan sebesar 1,50% adalah pada Start Up.
1.2 Ringkasan Kemajuan Proyek
2.
PROGRESS EVALUATION AND AREA OF CONCERN
2.1 Engineering
Untuk status kemajuan pada minggu ke – 10 (sepuluh) ini terlihat pada Tabel
Summary Progress terlihat pencapaian kemajuan dari pembobotan (Weight Factor)
pada Engineering (0,49%), pencapaian kemajuan saat ini masih tetap sama dengan minggu lalu pada 74,61% dari 0,49% (Weight Factor) atau sekitar 0,37%
dari pencapaian keseluruhan.
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00
Tgl Berlaku : 10 November 2016
Hal. 6 dari 23
dalam kegiatan melengkapi dokumen as built drawing.
2.2 Procurement
Pada Tabel Summary Progress terlihat pencapaian kemajuan dari pembobotan
(Weight Factor) pada Procurement (65,35%), pencapaian kemajuan pada minggu
ke – 10 (sepuluh) ini mencapai 99,92% dari pembobotan 65,35% (Weight Factor) dengan kedatangan Beacon SolaMax-3 sebanyak 10 (sepuluh) unit.
Adapun pencapaian 100 % dalam minggu ini setelah kegiatan finalisasi interface
pemograman monitoring system. Pada minggu lalu tanggal 3 November 2016, telah dilakukan demo untuk kegiatan tersebut, perencanaan untuk minggu ke sebelas pada minggu depan telah selesai dilakukan.
2.3 Construction and Assembly

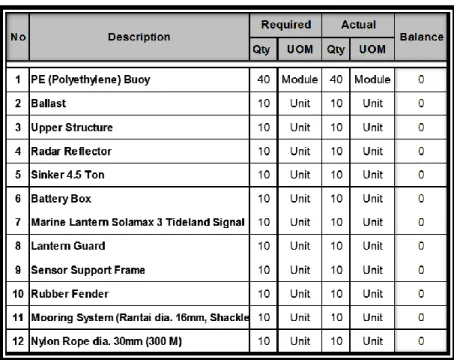

Pada Tabel Summary Progress terlihat pencapaian kemajuan dari pembobotan
(Weight Factor) pada Construction and Assembly (12,37%), pencapaian kemajuan
pada minggu ke – 10 (sepuluh) dalam pencapaian 99,38% dari pembobotan
12,37% (Weight Factor).
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00
Tgl Berlaku : 10 November 2016
Hal. 7 dari 23

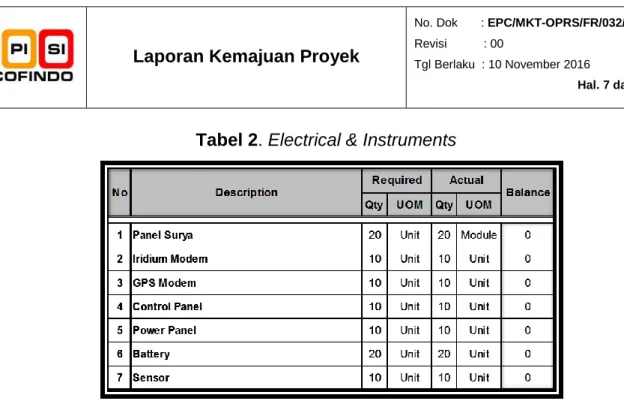

Tabel 2. Electrical & Instruments
Saat ini masih berlangsung kegiatan instrument yaitu membuat jalur pengkabelan dengan menggunakan conduit pada bagian struktur buoy yang akan menghubungkan pengkabelan dari peralatan menuju Panel Box dan kegiatan finishing sebagai bagian persiapan packaging. Terlampir dalam Foto Dokumentasi Peralatan.
2.4 Start Up
Kegiatan start up sebagaimana telah dimulai pada minggu lalu yaitu pada tanggal 3 November 2016 dengan dilakukannya inspeksi bersama dengan Pihak BPOL, Perancak -Bali dan BALITBANG, Ancol – Jakarta. Kegiatan meliputi:
Uji apung pada Buoy & Structure.
Uji Monitoring System untuk komunikasi data Sensor.
2.5 Deployment
Belum ada kegiatan deployment.
2.6 Testing & Commissioning
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00
Tgl Berlaku : 10 November 2016
Hal. 8 dari 23
3.
LAPORAN KEGIATAN
Pada tanggal 3 November 2016, tim EPISI bersama – sama dengan tim dari BPOL, Prancak – Bali dan tim dari BALITBANG, Ancol – Jakarta, melakukan pemeriksaan bersama kemajuan pekerjaan di Workshop PT. Kemenangan, Cilengsi – Jawa Barat untuk semua peralatan yang telah dikumpulkan menjadi satu atau dirakit.
Pemeriksaan bersama dilakukan terkait, uji apung pada Buoy & Structure, demo Monitoring System untuk komunikasi data Sensor dan kelengkapan peralatan pendukung lainnya. Hal ini sebagai upaya monitoring agar pelaksaan pekerjaan berjalan sesuai dengan jadwal, kualitas dan aspek - aspek yang telah ditetapkan sebagai persyaratan oleh Balai Penelitian dan Observasi Laut.
Pemeriksaan Bersama terhadap peralatan Sensor, komunikasi, Iridium Modem, GPS Modem, panel controller dan panel power beserta battery
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00
Tgl Berlaku : 10 November 2016
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00
Tgl Berlaku : 10 November 2016
Hal. 10 dari 23
Aquades
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00 Tgl Berlaku : 10 November 2016 Hal. 11 dari 23 GSM Modem Iridium Modem GPS Peralatan Komunikasi
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00
Tgl Berlaku : 10 November 2016
Hal. 12 dari 23
Peralatan Power Panel
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00
Tgl Berlaku : 10 November 2016
Hal. 13 dari 23
Persiapan Instalasi peralatan pada Stucture sebelum di pasang pada Buoy
Buoy dan Structure telah terpasang, kondisi terapung
Instalasi peralatan dalam Panel Box di atas buoy yang terapung
Inspeksi Bersama untuk Buoy & Structure dalam kondisi terapung, dilakukan simulasi kegiatan dengan diperagakan oleh 2 orang yang berdiri di atas Buoy yang terapung.
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00
Tgl Berlaku : 10 November 2016
Hal. 14 dari 23
Simulasi kegiatan pengecekan di atas Buoy yang terapung
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00
Tgl Berlaku : 10 November 2016
Hal. 15 dari 23
Swivel
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00
Tgl Berlaku : 10 November 2016
Hal. 16 dari 23
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00
Tgl Berlaku : 10 November 2016
Hal. 17 dari 23
Monitoring System
Entry Login Location Map
Reading status
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00
Tgl Berlaku : 10 November 2016
Hal. 18 dari 23
4.
Foto Peralatan
Kedatangan Beacon SolaMax-3 sebanyak 10 (sepuluh) unit.
Laporan Kemajuan Proyek
No. Dok : EPC/MKT-OPRS/FR/032/001 Revisi : 00
Tgl Berlaku : 10 November 2016
Hal. 19 dari 23
LAMPIRAN
Lampiran 1. S-Curve Minggu ke - 10
