• Tidak ada hasil yang ditemukan

PERHITUNGAN RAB PADA PERANCANGAN UNIT IPAL DI SENTRAL INDUSTRI BATIK KABUPATEN PEKALONGAN

N/A
N/A
Protected

Academic year: 2021

Membagikan "PERHITUNGAN RAB PADA PERANCANGAN UNIT IPAL DI SENTRAL INDUSTRI BATIK KABUPATEN PEKALONGAN"

Copied!
6
0
0

Teks penuh

Gambar

Tabel 1. Uraian Pekerjaan,Volume,Harga dan Bobot Pekerjaan

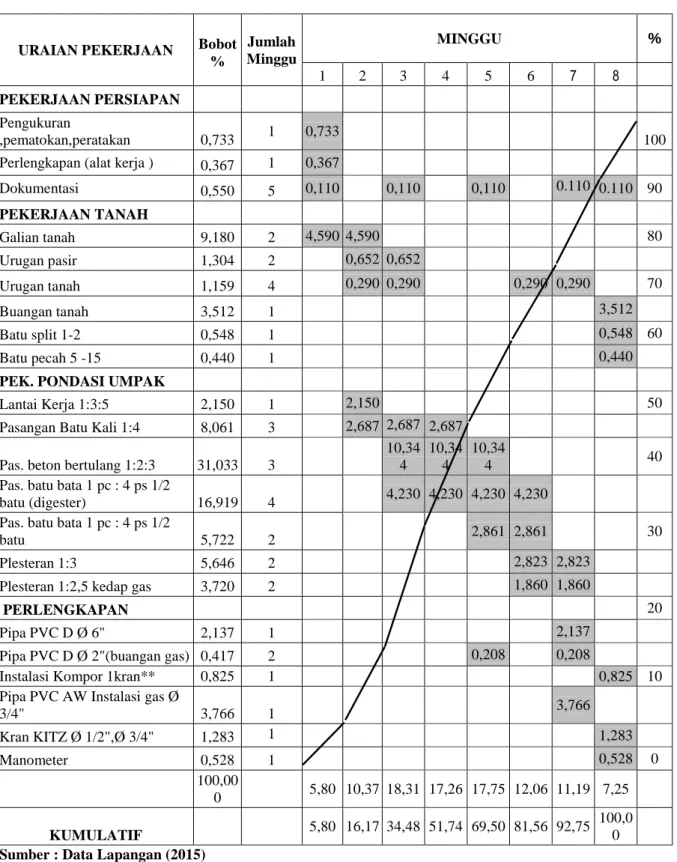

Tabel 2.Time Schedule Pekerjaan Unit IPAL Batik

Referensi

Dokumen terkait

Materi yang digunakan dalam penelitian adalah sampel air yang telah terkontaminasi buangan limbah batik Sungai Bremi Kabupaten Pekalongan, data konsentrasi fenol, kromium,
