Kode :
Nama Paket Pekerjaan : Peningkatan Jaringan Irigasi D.I. Alue Sungai Pinang
Nilai Total HPS :
Website LPSE : http://lpse.acehbaratdayakab.go.id Metode Kualifikasi : Pasca Kualifikasi
Metode Evaluasi : Sistem Gugur
1. Koreksi Aritmatik
CV. NAKODA MUDA TIDAK GUGUR
-CV. SAFA MARWAH TIDAK GUGUR
-PUTRA SYUHADA TIDAK GUGUR
-CV. DARUL FIRZI RIZKI TIDAK GUGUR
-No Nama Penyedia Hasil Evaluasi Keterangan
CV. DATOK MULIA GUGUR Tidak Melampirkan Surat
Penawaran

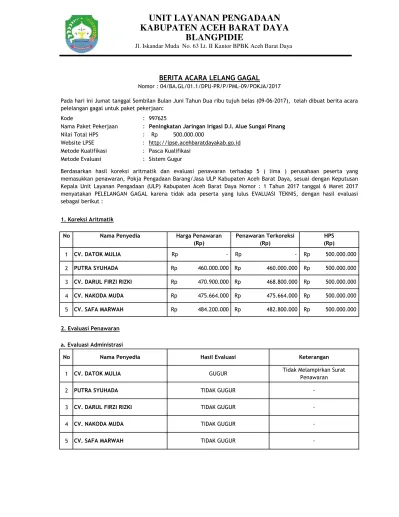

No Nama Penyedia Harga Penawaran Penawaran Terkoreksi HPS
(Rp) (Rp) (Rp)
BERITA ACARA LELANG GAGAL
Nomor : 04/BA.GL/01.1/DPU-PR/P/PML-09/POKJA/2017
Pada hari ini Jumat tanggal Sembilan Bulan Juni Tahun Dua ribu tujuh belas (09-06-2017), telah dibuat berita acara pelelangan gagal untuk paket pekerjaan:
997625
Berdasarkan hasil koreksi aritmatik dan evaluasi penawaran terhadap 5 ( lima ) perusahaan peserta yang memasukkan penawaran, Pokja Pengadaan Barang/Jasa ULP Kabupaten Aceh Barat Daya, sesuai dengan Keputusan Kepala Unit Layanan Pengadaan (ULP) Kabupaten Aceh Barat Daya Nomor : 1 Tahun 2017 tanggal 6 Maret 2017 menyatakan PELELANGAN GAGAL karena tidak ada peserta yang lulus EVALUASI TEKNIS, dengan hasil evaluasi sebagai berikut :
b. Evaluasi Teknis
1
2
3
4
c. Evaluasi Harga
Tertanda :
Pokja Pengadaan Barang/Jasa ULP Kabupaten Aceh Barat Daya
Dengan ini dinyatakanPELELANGAN GAGALkarena tidak ada peserta yang Memenuhi Syarat. Demikian Berita Acara ini dibuat dengan penuh rasa tanggung jawab agar dapat dipergunakan sebagaimana mestinya.
CV. NAKODA MUDA GUGUR
Pada Jadwal Pelaksanaan Item Urugan Kembali Hasil Galian tidak sesuai karena
Item pekerjaan Plesteran belum dilaksanakan sudah di timbun kembali.
CV. SAFA MARWAH GUGUR
(1). Volume pekerjaan pada Analisa Teknik salah sehingga berpengaruh pada jumlah waktu pelaksanaan. (2). Volume
pada Jadwal Pelaksanaan salah. (3). Volume pada Jadwal Penggunaan Bahan
salah.
No Nama Penyedia Hasil Evaluasi Keterangan
TIDAK DIEVALUASI LAGI
PUTRA SYUHADA GUGUR
Pada Jadwal Pelaksanaan Item Urugan Kembali Hasil Galian tidak sesuai karena
ada Item Plesteran yang belum selesai sudah di timbun.
CV. DARUL FIRZI RIZKI GUGUR
(1). Volume pekerjaan pada Analisa Teknik salah sehingga berpengaruh pada jumlah waktu pelaksanaan. (2). Volume
pada Jadwal Pelaksanaan salah. (3). Volume pada Jadwal Penggunaan Bahan
salah.
