BAB V
KESIMPULAN DAN SARAN
5.1. KESIMPULAN
Dari hasil analisa yang telah dilakukan (crashing biaya dan waktu) pada proyek Pembangunan Graving Dock Prima Marina ShipYard, maka dapat diambil kesimpulan sebagai berikut:
1. Dari hasil perencanaan metode pelaksanaan, digunakan 1 alat yang berjalan dari arah darat menuju laut. Untuk mempermudah pelaksanaan dibagi menjadi 6 segmen. Peralatan yang dipakai adalah Diesel Hammer 100s, vibro hammer VM2-5000E2, Crawler Crane Mitsubishi 6D – 22T, Excavator Komatsu PC400, dan 8 Dump Truck komatsu CWA 18T
2. Dari perhitungan produktifitas berdasar peralatan yang dipakai diperoleh hasil biaya pelaksanaan normal Rp 48.860.469.353,45 dan durasi normal adalah 557 hari. 3. Dari hasil pemampatan proyek dapat dipercepat sampai dengan 391 hari dengan
biaya total sebesar Rp 48.813.206.812,73
4. Sedangkan untuk mendapatkan waktu crasing dan biaya optimum didapatkan pada pemampatan 424 hari dengan biaya total Rp 48.694.806.106.15

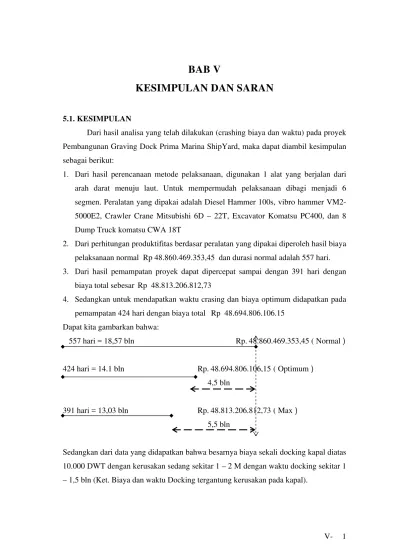

Dapat kita gambarkan bahwa:
Sedangkan dari data yang didapatkan bahwa besarnya biaya sekali docking kapal diatas 10.000 DWT dengan kerusakan sedang sekitar 1 – 2 M dengan waktu docking sekitar 1 – 1,5 bln (Ket. Biaya dan waktu Docking tergantung kerusakan pada kapal).
Maka dengan mempercepat waktu pelaksanaan pembangunan graving dock akan memberikan keuntungan kepada pemilik, dengan catatan graving dock tersebut dapat langsung beroperasi.
5.2. SARAN
Dalam analisa pertukaran biaya dan waktu pada proyek Graving Dock PT Prima Marina Shipyard ini, penulis tidak memperhitungkan adanya kenaikan Indirect cost pada penambahan peralatan. Kenaikan indirect cost juga ikut mempengaruhi total cost proyek. Oleh karena itu, penulis menyarankan agar dalam penelitian selanjutnya kenaikan Indirect Cost juga ikut diperhitungkan.
