Daftar Isi - Konsultan Supervisi Konstruksi Proyek JUFMP: Laporan Bulan April 2018

N/A
N/A
Protected

Academic year: 2019

Membagikan "Daftar Isi - Konsultan Supervisi Konstruksi Proyek JUFMP: Laporan Bulan April 2018"

Copied!
50
0
0

Teks penuh

(1)

Daftar Isi

Bab 1.

Pendahuluan ... 1

1.1

Deskripsi Proyek ... 1

1.2

Tujuan Proyek ... 2

1.3

Bagian Proyek ... 2

1.4

Paket Konstruksi ... 2

1.5

Lokasi Proyek ... 3

1.6

Perjanjian Pinjaman ... 4

1.7

Biaya Proyek ... 4

1.8

Pengorganisasian Proyek ... 6

Bab 2.

Ringkasan Utama ... 7

2.1.

Status Paket Pekerjaan Konstruksi... 7

Bab 3.

Jasa Konsultansi... 11

3.1

Pembentukan Kantor Pusat Konsultan dan Kantor Lapangan ... 11

3.2

Mobilisasi Personil Konsultan ... 11

3.3

Status Finansial Konsultan ... 15

Bab 4.

Pekerjaan Konstruksi ... 16

4.1

Paket Pekerjaan Kontrak ... 16

4.2

Pekerjaan Konstruksi Utama ... 16

4.3

Kegiatan Pemeliharaan Paket dalam Periode Liabilitas ... 27

4.4

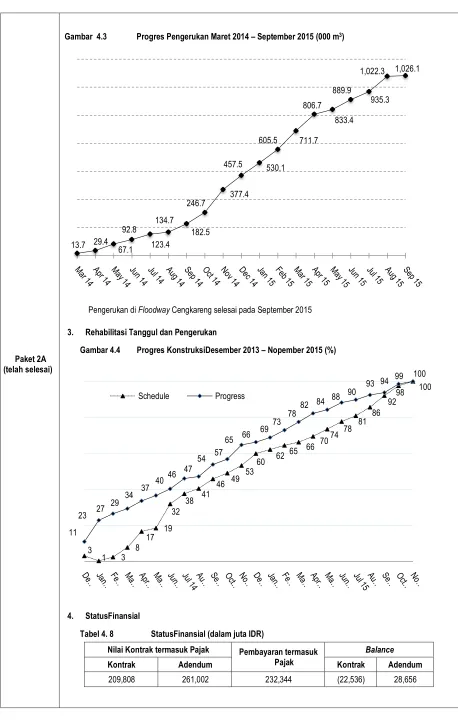

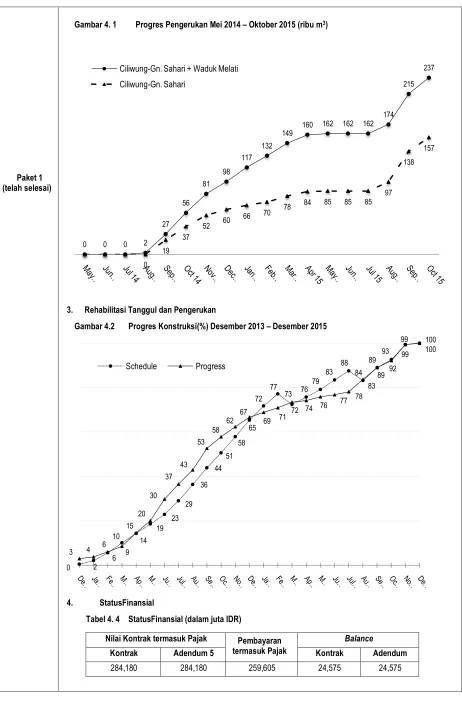

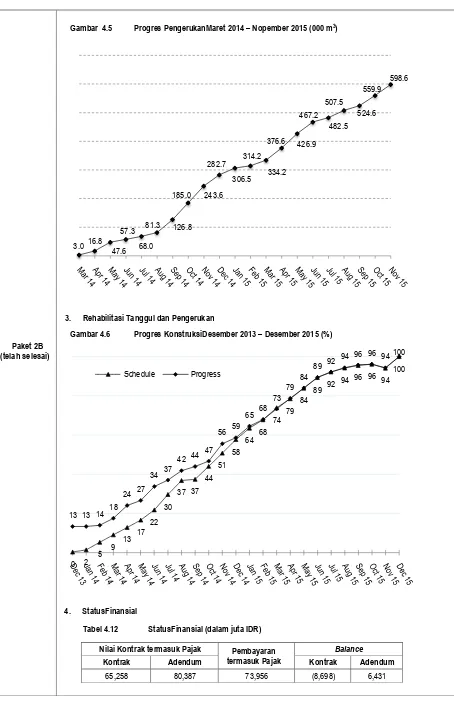

Progres Pekerjaan Paket Konstruksi ... 27

Bab 5.

Supervisi Konstruksi dan Aktivitas Lainnya ... 41

5.1

Paket 8

Stasiun Pompa Sentiong-Ancol ... 41

5.2

Penjaminan Kualitas/Pengendalian Kualitas ... 41

5.3

Inspeksi Lokasi Proyek ... 43

5.4

Aktivitas LARAP ... 44

5.5

Penanganan/Resolusi Keluhan... 44

5.6

Pengelolaan Lingkungan ... 45

5.7

Pengerukan dan Pembuangan Material Keruk ... 45

Bab 6.

Isu dan Rencana Kegiatan Bulan Berikutnya ... 46

(2)

Tabel

Tabel 1.1

Estimasi Biaya untuk Komponen 1 JUFMP/JEDI ... 4

Tabel 1.2

Estimasi Biaya untuk Komponen 2 JUFMP/JEDI ... 5

Tabel 2.1

Volume Keruk dan Rehabilitasi Tanggul ... 7

Tabel 2.2

Paket dalam Pengerjaan ... 8

Tabel 2.3

Paket yang Berakhir Periode Liabilitas ... 8

Tabel 2.4

Rencana Anggaran untuk TA 2018 (dalam juta IDR) ... 8

Tabel 2.5

Kontrak, Pinjaman dan PembagianAPBN/D berdasarkan Paket (dalam IDR) ... 8

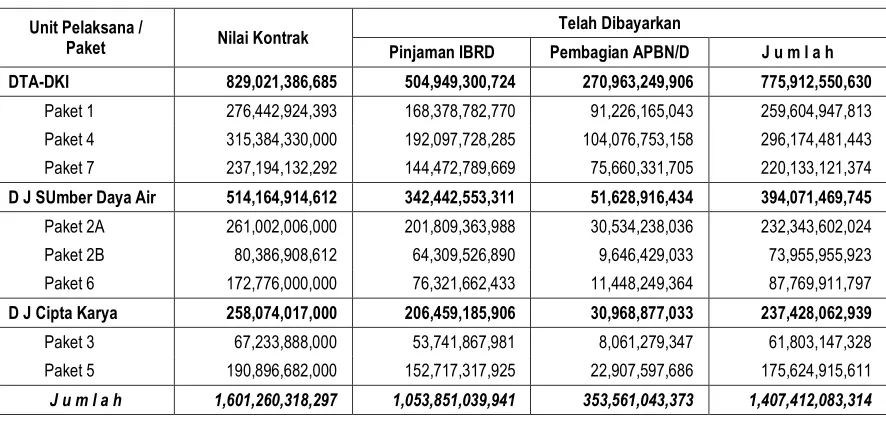

Tabel 2.6

Nilai Kontrak dan Pembayaran berdasarkan Paket dan Sumber Dana (dalam IDR) ... 9

Tabel 2.7

Periode Konstruksi, Kontrak dan Pembayaran ... 9

Tabel 3.1

Daftar Mobilisasi Staf (April 2018) ... 11

Tabel 5.1

Volume Keruk yang Dibuang dari Kanal Banjir Barat ... 45

Gambar

Gambar 1.1 Estimasi Biaya Proyek (juta USD) ... 5

Gambar 1.2Alokasi Pinjaman (juta USD) ... 5

(3)

Bab 1.

Pendahuluan

1.1

Deskripsi Proyek

Infrastruktur pengendalian banjir di Jakarta

. Wilayah Jakarta dikelilingi oleh beberapa gunung berapi aktif yang

lerengnya membentuk daerah resapan hulu dari 13 sungai besar yang mengalir melintasi Jakarta hingga ke Laut

Jawa. Musim hujan dimulai akhir Nopember dan berakhir di awal April. Jakarta menduduki daerah dengan dataran

kecekungan terendah. Empat puluh persen wilayah Jakarta berada di bawah permukaan laut, termasuk sebagian

besar wilayah Jakarta Utara, yang saat ini sangat terancam oleh penurunan tanah akut. Prinsip mendasar akan

pengendalian banjir di Jakarta adalah dengan mengalihkan arus puncak dari daerah hulu di sekitar jantung kota,

mengalirkannya ke Timur dan Barat Jakarta melalui dua kanal banjir utama yang bermuara di teluk Jakarta. Di dalam

kota, sistem drainase makro terdiri dari 13 sungai dan kanal-kanal drainase dalam jumah besar. Sistem drainase

makro dapat dibagi ke dalam beberapa subsistem yang dipisahkan oleh pintu air. Namun demikian, sistem

pengendalian banjir yang direncanakan awal masih belum lengkap dan tidak berfungsi sepenuhnya sebagaimana

sebuah sistem yang terintegrasi. Kanal banjir Timur akhir-akhir ini diselesaikan namun belum sepenuhnya berfungsi.

Selain itu, kanal timur-barat belum dihubungkan ke dalam sistem pengalihan terpadu, yang memungkinkan

pengendalian dan pengawasan air luapan yang lebih baik. Buruknya kondisi sistem, minimnya operasional dan

pemeliharaan, dan kurang memadainya pengelolaan drainase lokal mengakibatkan begitu banyak genangan yang

begitu cepat terjadi selama turun hujan.

Kejadian banjir di Jakarta.

Banjir telah terjadi hampir setiap tahun dan terus meningkat semakin parah selama

dekade lalu. Banjir di bulan Januari 1996, Februari 2002, dan Februari 2007 sangat menghancurkan. Pengendapan

terus terjadi di bawah kondisi turun hujan yang berkelanjutan. Di tahun 2008 banjir menutupi jalan tol bandara,

membatalkan lebih dari 1,000 penerbangan dan menyebabkan gangguan kota yang tidak bisa dipandang kecil.

Penyebab banjir di Jakarta. Tren urbanisasi secara keseluruhan merupakan pangkal penyebab banjir di Jakarta. Gangguan dan/atau pengembangan daerah resapan yang mendesak telah menghasilkan baik meningkatnya limpasan air hujan maupun minimnya daerah retensi air luapan alami baik di dalam kota maupun di daerah resapan hulu. Bertambahnya penduduk dan minimnya pengendalian limbah padat telah menyebabkan kanal dan alirannya tersumbat limbah, diperburuk oleh pemeliharaan yang minim telah memperlemah struktur dan sedimen. Beberapa kanal beroperasi kurang dari sepertiga kapasitas aslinya. Penurunan tanah terus terjadi pada angka yang semakin mengkhawatirkan, pada prinsipnya disebabkan oleh abstraksi air dalam tanah yang terus menerus. Penurunan tanah berdampak pada kerentanan yang meningkat terhadap terjadinya banjir karena semakin menurunnya kapasitas aliran luapan ke laut karena meningkatnya risiko banjir pasang. Faktor tersebut dapat diperburuk dengan adanya perubahan iklim di mana naiknya permukaan air laut dan meningkatnya frekuensi dan intensitas hujan mengakibatkan skenario banjir yang lebih buruk. Peristiwa banjir di Jakarta ditafsirkan akan semakin sering terjadi di tahun-tahun mendatang yang berdampak pada kerusakan sosial-ekonomi yang parah.

Badan Pengendalian Banjir di Jakarta

. Tanggung jawab akan pembangunan dan pengelolaan infrastruktur

banjir di Jakarta dibagi menjadi dua: Pemerintah Pusat dan Pemerintah Provinsi DKI Jakarta yakni

Balai Besar

Wilayah Sungai Ciliwung - Cisadane

(BBWSCC)

1

di bawah Direktorat Jenderal Sumber Daya Air

KementerianPekerjaan Umum;Direktorat Jenderal Pemukiman Kementerian Pekerjaan Umum; dan DKI, melalui

Dinas Pekerjaan Umum (DPU-DKI)

2

, bertanggung jawab atas Kali, Kanal dan Bak Retensi yang sudah ada.

1

Badan pengelolaan bak sungai untuk Sungai Ciliwung danCisadane,merupakan badan Pemerintah Pusat yang ditugaskan sebagai Organisasi DAS.

2

(4)

1.2

Tujuan Proyek

Tujuan Pembangunan Proyek Mitigasi Mendesak Banjir Jakarta/Inisiatif Pengerukan Darurat Jakarta adalah

untuk berkontribusi kepada peningkatan operasional dan pemeliharaan prioritas dari sistem pengendalian banjir

Jakarta. Tujuan Proyek dapat dicapai melalui:

(a)

Pengerukan pada

floodways,

kanal dan bak-bak retensi kunci yang dipilih, untuk meningkatkan kapasitas

aliran, dan membuang material kerukan di tempat yang memadai;

(b)

Rehabilitasi dan membangun tanggul,dan memperbaiki atau menggantiperalatan mekanik, begitupun

floodways,

kanaldan bak retensi kunci yang dipilihuntuk menopang dan meningkatkan kinerjanya;

(c)

Membentuk koordinasi institusional di antara tiga pihak yang bertanggung jawab untuk mendorong

pembangunan, kinerja dan pemeliharaan sistem pengendalian banjir yang terkoordinir, dan

(d)

Memperkuat Kapabilitas pihak yang bertanggung jawab untuk meningkatkan kinerja, pemeliharaan dan tata

kelola sistem pengendalian banjir Jakarta.

1.3

Bagian Proyek

Proyek terdiri atas beberapa bagian sebagai berikut:

Bagian 1. Pengerukan, rehabilitasi dan peningkatan kapasitas aliran atas

floodway,

kanaldan bak

retensi utama yang dipilih.

(a)

Pengerukan dan rehabilitasi lokasi Proyek yang terdiri dari sebelas (11)

floodway,

dengan total panjang

sekitar 67.5 kilometer, dan empat (4) bak retensi, dengan luas keseluruhan sekitar 65.1 hektar, yang telah

diidentifikasi sebagai prioritas dari sistem pengendalian banjir Jakarta yang membutuhkan rehabilitasi dan

perbaikan yang mendesak dalam kapasitas aliran; dan pengangkutanserta pembuangan material yang

dikeruk dari Lokasi Proyek ke Tempat Pembuangan;

(b)

Rehabilitasi dan/atau pembangunan sekitar 42.2 kilometer tanggul di dalam Lokasi Proyek dan

penggantian atau perbaikan peralatan mekanis jika diperlukan;

(c)

Pembangunan stasiun pompa drainase dengan kapasitas sekitar empat puluh (40) meter kubik per detik di

dalam Lokasi Proyek DJSDA.

Bagian 2. Asistensi teknispengendalian proyek, perlindungan sosial dan peningkatan kapasitas.

(a)

Mendukung manajemen kontrak, kajian desain teknik, supervisi konstruksi dan asistensi teknis untuk

pelaksanaan Proyek, termasuk Kerangka Kebijakan Pemukiman Kembali, Rencana Pemukiman Kembali

dan Sistem Penanganan Keluhan;

(b)

Meningkatkan koordinasi kelembagaan dalam operasi serta pemeliharaan sistem pengendalian banjir di

Jakarta, serta membangun Sistem Informasi Pengendalian Banjir;

(c)

Pelaksanaan Rencana Pemukiman Kembali;

(d)

Pembentukan dan pengoperasian Sistem Penanganan Keluhan;

(e)

Melaksanakan kajian teknis dan penilaian analitis untuk mengkaji

masterplan

pengendalian banjir di

wilayah Cisadane-Jakarta-Bekasi.

1.4

Paket Konstruksi

(5)

Proyek ini akan fokus pada 11 (sebelas)

floodway,

dengan total panjang sekitar 67.5 kilometer, dan 4 (empat)

bak retensi, dengan luas keseluruhan sekitar 65.1 hektar, yang telah diidentifikasi sebagai bagian prioritas dari sistem

pengendalian banjir Jakarta yang mana dibutuhkan rehabilitasi dan perbaikan segera atas kapasitas arus; dan

transportasi serta pembuangan material keruk dari Lokasi Proyek di Tempat Pembuangan. Lingkup utama pekerjaan

dalam Proyek meliputi hal-hal berikut: (i) pengerukan

floodway

dan bak retensi dan membuang material penggalian di

tiga fasilitas pembuangan terpisah; (ii) merehabilitasi dan/atau membangun sekitar 42.2 kilometer tanggul di dalam

Lokasi Proyek dan penggantian atau perbaikan peralatan mekanika jika diperlukan; dan (iii) pembangunan stasiun

pompa drainase sekitar empat puluh (40) meter kubik per detik dalam Lokasi Proyek DJSDA.

Satu perhatian bersama sehubungan dengan Proyek ini adalah penguatan koordinasi dan kerja sama yang

efektif dari tiga otoritas pemerintah yang terpisah. Berdasarkan Undang-Undang, Kementerian Pekerjaan Umum dan

Perumahan Rakyat , [melalui dua departemennya- Direktorat Jenderal Cipta Karya dan Direktorat Jenderal Sumber

Daya Air], dan Pemerintah Provinsi DKI Jakarta,bertanggung jawab untuk mengatur berbagai aspek dalam sistem

pengendalian banjir Jakarta. Departemen-departemen dalam Kementerian Pekerjaan Umum bertanggung jawab atas

floodways

yang melintasi batas provinsi; sementara Dinas Pekerjaan Umum DKI (DPU-DKI) bertanggung jawab atas

saluran dan bak retensi yang mengelilinginya.

Untuk Proyek ini, berikut pekerjaan yang berada di bawah tiga pihak yang berbeda:

Di bawah KemenPUPeRa-DitJen Cipta Karya:(i) Kali Tanjungan, (ii) Kali

Lower

Angke, dan (iii) Kali Cideng-Thamrin;

Di bawah KemenPUPeRa-DitJen SDA:(i)

Floodway

Cengkareng, (ii) Kanal/

Floodway

Banjir Barat, (iii)

FloodwayUpper

Sunter; dan (iv)

Floodway

Sunter Hulu;

Di bawah DTA-DKI:

(i)

Floodway

Ciliwung-Gunung Sahari, (ii) Kali Sentiong-Sunter (termasuk kanal Ancol), (iii)

Kali Grogol-Sekretaris, (iv) Kali Pakin-KaliBesar-Jelakeng, (v) Kali Krukut-Cideng; dan (vi)

Kali Krukut Lama; dan

Di bawah DTA-DKI: (i) Bak Retensi Sunter Utara, (ii) Bak Retensi Sunter Selatan, (iii) Bak Retensi Sunter Timur III,

dan (iv) Bak Retensi Melati.

(6)

1.6

Perjanjian Pinjaman

Skema Perjanjian Pinjaman Proyek JUFMP adalah sebagai berikut:

No. Pinjaman : 8121 - ID

Unit Pelaksana : Ditjen. Sumber Daya Air, Kementerian Pekerjaan Umum dan Perumahan Rakyat

Tanggal Pinjaman : 17 Februari 2012

Mulai Berlaku : 90 hari setelah Penandatanganan Pinjaman (18 Mei 2012)

Tanggal Penutupan : 31 Maret 2017 – Perjanjian Pinjaman Awal 28 Februari 2019 – Amandemen 2

Jumlah Pinjaman : USD 139,640,000

Revisi Pinjaman No.8121-ID JUFMP/JEDI, Amandemen No. 2 telah diterbitkan oleh Bank Dunia pada tanggal

27 Maret 2017 dengan Surat No. CD-053/WB/JUFMP/III/2017 dan ditandatangani oleh Pemerintah Indonesia dengan

beberapa perubahan sebagai berikut:

(a)

Perpanjangan penutupan pinjaman sampai dengan tanggal 28 Februari 2019, sebelumnya 31 Maret 2017;

(b)

Dua Proyek tambahan, yakni (a) pembangunan stasiun pompa drainase dengan kapasitas sekitar empat

puluh (40) meter kubik per detik dalam Lokasi Proyek DJSDA, (b) melakukan studi teknis dan penilaian

analitik untuk mengkaji rencana induk pengendalian banjir di daerah Cisadane-Jakarta-Bekasi

dalamBadan Litbang Kementerian Pekerjaan Umum dan Perumahan Rakyat.

(c)

Restrukturisasi pinjaman sebagaimana ditunjukkan dalam Tabel berikut:

Kategori

Alokasi Jumlah Pinjaman (USD) Persentase (%) Pembiayaan (termasuk Pajak)

Awal Amandemen 2

(1) Pekerjaan dalam Proyek Bagian 1

(1)(a) Pekerjaan Bagian 1 dalam Lokasi Proyek Ditjen. SDA 42,400,000 71,100,000 80%

(1)(b) Pekerjaan Bagian 1 dalam Lokasi Proyek Ditjen. Cipta Karya 17,800,000 17,800,000 80%

(1)(c) Pekerjaan Bagian 1 dalam Lokasi Proyek Pemprov. DKI 69,340,000 40,640,000 67%

(2) Jasa Konsultan, Barang dan Jasa Bukan Konsultansi dalam

Proyek Bagian 2(a) dan Bagian 2(d) 10,100,000 6,800,000 100%

(3)Biaya Operasional Tambahandalam Proyek Bagian 2 (a) - 300,000 100% (4)Jasa Konsultan, Barang dan Jasa Non Konsultansi dalam

Proyek Bagian 2 (e) - 3,000,000 100%

J u m l a h 139,640,000 139,640,000

(d)

Unit Pusat Pengendalian Proyek (CPMU) dan Unit Pusat Pelaksana Proyek (CPIU) juga terdiri dari

perwakilan Badan Litbang Kementerian Pekerjaan Umum dan Perumahan Rakyat selain perwakilan yang

ada saat ini.

(e)

Pembentukan Unit Pelaksana Proyek (PIU) padaLitbang, PIU berada di Pusat Penelitian Sumber Daya Air

dan bertanggung jawab atas Proyek Bagian 2 (d) di atas.

1.7

Biaya Proyek

(7)

Tabel 1.1 Estimasi Biaya untuk Komponen1JUFMP/JEDI

Unit Pelaksana / Paket Biaya (Pinjaman+APBN/D) Alokasi Pinjaman Pembagian APBD/N

USD USD USD

DKI Jakarta 60,656,716 40,640,000 20,016,716

Paket 1 21,519,402 14,417,000 7,101,402

Paket 4 27,555,329 18,462,070 9,093,259

Paket 7 11,581,985 7,759,930 3,822,055

D J Sumber Daya Air 88,875,000 71,100,000 17,775,000

Paket 2A 31,000,000 24,800,000 6,200,000

Paket 2B 8,125,000 6,500,000 1,625,000

Paket 6 13,875,000 11,100,000 2,775,000

Paket 8 35,875,000 28,700,000 7,175,000

D J Cipta Karya 22,250,000 17,800,000 4,450,000

Paket 3 6,717,421 5,373,937 1,343,484

Paket 5 15,532,579 12,426,063 3,106,516

J u m l a h 171,781,718 129,540,000 42,241,716

Tabel 1.2 Estimasi Biaya untuk Komponen2 JUFMP/JEDI

Item Jumlah Pinjaman IBRD Pembagian APBD/N

USD

USD

USD

Konsultan Supervisi * 6,800,000 6,800,000 -

Biaya Operasional Tambahan 300,000 300,000 -

KajianMaster Plan Pengendalian Banjir 3,000,000 3,000,000 -

Jumlah Komponen 2 10,100,000 10,100,000 -

JumlahBiaya Proyek (Komponen 1+2) 181,881,716 139,640,000 42,241,716

Gambar 1. 1 Estimasi Biaya Proyek (juta USD) Gambar 1. 2 Alokasi Pinjaman (juta USD)

DGWR 96.0 53% DGHS

22.3 12% RDA 3.0 2%

DKI 60.7 33%

DGWR DGHS RDA DKI

DGWR 78.2 56% DGHS

17.8 13% RDA

3.0 2%

DKI 40.6 29%

(8)
(9)

Bab 2.

Ringkasan Utama

2.1.

Status Paket Pekerjaan Konstruksi

Tujuh paket pekerjaankontrak telah selesai. Di antara empat (4) paket pekerjaan Tahap 1 yang terdiri dari

Paket 1, 2A, 2B dan 3, Paket 1

Kali Ciliwung-Gunung Sahari dan Waduk Melati menyelesaikan serah terima akhir

(FHO). Tiga (3) paket Tahap 2, yaitu Paket 4

Kali Sentiong Sunter, Waduk Sunter Utara, Waduk Sunter Selatan,

dan Waduk Sunter Timur III, Paket 5 - Kali Tanjungan dan Kali

Lower

Angke, serta Paket 7

Kali Grogol Sekretaris,

Krukut Cideng, Krukut Kama, Pakin, Kali Besar, dan Jelakeng menyelesaikan periode pemeliharaan (liabilitas)

mereka pada pertengahan Desember 2017.

Paket 6 - Kanal Banjir Barat dan

Floodway Upper

Sunter dikontrak pada Mei 2017 dengan 514 (kontrak awal

420)hari kalender masa konstruksi dan sedang dalam pengerjaan dengan progres fisik aktual mencapai 88.21%.

Pekerjaan utama pengerukan dan konstruksi serta rehabilitasi tanggul yang dicapai dalam JUFMP/JEDI

berdasarkan paket dirinci dalam tabel berikut.

Tabel2. 1 Volume Keruk dan Rehabilitasi Tanggul

(10)

0

Tabel2. 2 Paket dalam Pengerjaan

P I U Paket Penandatanganan Kontrak Mulai Proses Rencana Selesai Konstruksi*

Periode Konstruksi

(hari)*

DJSDA Paket6 4 Mei 2017 4 Mei 2017 30 Sep. 2018 361 / 514

*)Berdasarkan Amandemen III No. HK.02.03/BA/PPK SP.I-SNVT PJSA.CC/II/65 tertanggal 6 Maret 2018

Tabel 2. 3 Paket yang Berakhir Periode Liabilitas

P I U Paket Penandatanganan Kontrak Mulai Proses KonstruksiSelesai

Periode Konstruksi

(hari)

Akhir Liabilitas

DTA – DKI Jaya Paket 1* 26 Nop. 2013 02 Des. 2013 15 Des. 2015 743 14 Des. 2016

DJSDA Paket 2A 11 Nop. 2013 11 Nop. 2013 11 Nop.2015 730 10 Nop. 2016

DJSDA Paket 2B 11 Nop. 2013 11 Nop. 2013 31 Des. 2015 780 30 Des. 2016

DJCK Paket 3 15 Nop. 2013 15 Nop. 2013 15 Nop. 2015 730 14 Nop. 2016

DTA – DKI Jaya Paket 4 16 Sep. 2015 16 Sep. 2015 15 Des. 2016 456 17 Des. 2017

DJCK Paket 5 03 Sep. 2014 03 Sep. 2014 15 Des. 2016 834 17 Des. 2017

DTA – DKI Jaya Paket 7 15 Sep. 2015 15 Sep. 2015 15 Des. 2016 457 17 Des. 2017

* Telah menyelesaikan FHO

Tabel2. 4 Rencana Anggaran untuk TA 2018(dalam jutaIDR)

Unit Pelaksana / Paket Pinjaman APBN Pinjaman+APBN

DKI Jaya - - -

DJ Sumber Daya Air 80,000 69,500 149,500

Paket 2A - - -

Paket 2B - - -

Paket 6 28,000 10,000 38,000

Paket 8 50,000 59,500 109,500

Konsultan Supervisi Konstruksi KECC 1,500 - 1,500

Operasional CPMU 500 - 500

DJ Cipta Karya - - -

Litbang Sumber Daya Air - - -

Jumlah 80,000 69,500 149,500

Tabel2. 5 Kontrak, Pinjaman dan PembagianAPBN/D berdasarkan Paket (dalam IDR)

Unit Pelaksana / Paket Nilai Kontrak Pinjaman IBRD Pembagian APBN/D DTA-DKI 829,021,386,685 555,444,329,079 273,577,057,606

Paket 1 276,442,924,393 185,216,759,343 91,226,165,043

Paket 4 315,384,330,000 211,307,501,100 104,076,828,900

Paket 7 237,194,132,292 158,920,068,636 78,274,063,656

D J Sumber Daya Air 514,164,914,612 411,331,931,690 102,823,982,922

Paket 2A 261,002,006,000 208,801,604,800 52,200,401,200

Paket 2B 80,386,908,612 64,309,526,890 16,077,381,722

Paket 6 172,776,000,000 138,220,800,000 34,555,200,000

D J Cipta Karya 258,074,017,000 206,459,213,600 51,614,803,400

Paket 3 67,177,335,000 53,741,868,000 13,435,777,600

Paket 5 190,896,682,000 152,717,345,600 38,179,336,400

(11)

* Nilai kontrak didasarkan pada amandemen kontrak yang terakhir.

Tabel2. 6 Nilai Kontrak dan Pembayaran berdasarkan Paket dan Sumber Dana (dalam IDR)

Unit Pelaksana /

Paket Nilai Kontrak

Telah Dibayarkan

Pinjaman IBRD Pembagian APBN/D J u m l a h DTA-DKI 829,021,386,685 504,949,300,724 270,963,249,906 775,912,550,630

Paket 1 276,442,924,393 168,378,782,770 91,226,165,043 259,604,947,813

Paket 4 315,384,330,000 192,097,728,285 104,076,753,158 296,174,481,443

Paket 7 237,194,132,292 144,472,789,669 75,660,331,705 220,133,121,374

D J SUmber Daya Air 514,164,914,612 342,442,553,311 51,628,916,434 394,071,469,745

Paket 2A 261,002,006,000 201,809,363,988 30,534,238,036 232,343,602,024

Paket 2B 80,386,908,612 64,309,526,890 9,646,429,033 73,955,955,923

Paket 6 172,776,000,000 76,321,662,433 11,448,249,364 87,769,911,797

D J Cipta Karya 258,074,017,000 206,459,185,906 30,968,877,033 237,428,062,939

Paket 3 67,233,888,000 53,741,867,981 8,061,279,347 61,803,147,328

Paket 5 190,896,682,000 152,717,317,925 22,907,597,686 175,624,915,611

J u m l a h 1,601,260,318,297 1,053,851,039,941 353,561,043,373 1,407,412,083,314

Tabel 2. 7 Periode Konstruksi,Kontrak dan Pembayaran

Gambar2.1 StatusFinansial (April2018, miliar IDR)

Paket Status Progres Finansial (juta IDR)

Kontrak Pembayaran (%) Dinas Tata Air -DKI 829,021 775,913 93.6 Paket 1 Telah melaksanakan FHO 276,443 259,605 93.9

Paket 4 Telah melaksanakan PHO 315,384 296,174 93.9

Paket 7 Telah melaksanakan PHO 237,194 220,133 92.8

Direktorat Jenderal Sumber Daya Air 534,708 394,071 73.7 Paket 2A Telah melaksanakan PHO 261,002 232,344 89.0

Paket 2B Telah melaksanakan PHO 80,387 73,956 92.0

Paket6 alam Pengerjaan 172,776 87,770 50.8

Direktorat Jenderal Cipta Karya 258,074 237,428 92.0 Paket 3 Telah melaksanakan PHO 67,177 61,803 91.9

Paket 5 Telah melaksanakan PHO 190,897 175,625 92.0

(12)

276.4

261.0

80.4

67.2

315.4

190.9

172.8

237.2 259.6

232.3

74.0

61.8

296.2

175.6

87.8

220.1

16.8 28.7 6.4 5.4 19.2 15.3

85.0

17.1

(13)

Bab 3.

Jasa Konsultansi

3.1

Pembentukan Kantor Pusat Konsultan dan Kantor Lapangan

Konsultan membentuk kantor pusat konsultan dekat Direktorat Jenderal Sumber Daya Air (DJSDA). Kantor

dilengkapi dengan peralatan kantor yang diperlukan; telepon, koneksi internet dan lain-lain untuk mengakomodasi

personil yang dimobilisasi dan memfasilitasi kegiatan pengawasan konstruksi. Pada April 2017, semua kantor

lapangan ditutup kecuali kantor pusat di Jl. Hang Jebat VIII No. 1. Pada bulan Mei 2017, kantor pusat konsultan

pindah dari Jl. Hang Jebat VIII No.1 ke Jl. Langsat No. 8 dan kantor-kantor lapangan untuk Paket 6 dan CDF Ancol

dibuka untuk mendukung pelaksanaan proyek.

3.2

Mobilisasi Personil Konsultan

Konsultan supervisi konstruksi

Korea Engineering Consultant Corporation (KECC)

bekerjasama dengan PT.

Puser Bumi Mekon berasosiasi dengan PT. Tetira dan PT. Duta Cipta Mandiri memobilisasi staf mereka sejak 18

Nopember 2013.

Pada bulan Mei 2017, konsultan kembali memobilisasi personil konsultan untuk mendukung pembangunan

Paket 6 dan desain teknis terperinci (DED)atas stasiun pompa Sentiong-Ancol (Paket 8). Tabel 3.1 menunjukkan

personil yang dimobilisasi hingga April 2018.

Tabel 3.1 Daftar Mobilisasi Staf (April 2018)

No. Nama Jabatan Mulai A. Tenaga Ahli Internasional:

1. Cheong Byeong Ho Ketua Tim 20-11-2013 51.44 44.46 6.98

B. Tenaga Ahli Nasional: B.1 Pengadaan Tenaga Supervisi

1. Bambang Sigit Suryono Wakil Ketua Tim 18-11-2013 63.4 52.43 10.97

2. Arief S. Tenaga Ahli Konstruksi 07-07-2014 1.8 1.8 0

3. Nurul F. H. Spesialis Lingkungan 09-06-2014 56.73 33.73 15

Kartini Noor Hafini 23-08-2017 8

4.

Sri Sadono E. Kartono 21-10-2014 28.33

01-05-2017 11.9

8. Hana Effendi Spesialis Penanganan Keluhan 06-01-2014 21.77 21.77 0

9. Isti Cahya Suci Murwati Spesialis Penanganan Keluhan 20-01-2014 28.46 1.83 0

Asep Dadang S. 13-10-2014 26.63

10. Puger Suryono Spesialis Penanganan Keluhan 08-05-2017 23 11.73 11.27

11. Sutjahjo Spesialis Penanganan Keluhan 03-02-2014 33.73 25.73 0

Harly Spesialis Penanganan Keluhan 01-05-2016 8

12. Ahmad Muhammad Spesialis Penanganan Keluhan 13-10-2014 11.63 11.63 0

(14)

14. Luki Lukman Spesialis Penanganan Keluhan 03-09-2015 9.93 9.93 0

Bistok Sigalingging 01-02-2016 14

01-05-2017 11.9

21. Feby Miranti Spesialis Resolusi Konflik 27-07-2015 31.17 18.13 1.14

01-05-2017 11.9

J u m l a h 693.38 576.4 116.98

B.2 Pengadaan Suport untuk CPIU

1. Ahmad Syahroni Penganggaran dan Pemrograman untuk CPIU

02-01-2014

59.16 5.97 10.43

Bambang Sukamto 08-09-2014 42.76

2. Teguh Ungsiadi Tenaga Ahli Pengadaan 10-02-2014 24.38 5.6 0

Kusdayat M. 26-10-2014 18.78

J u m l a h 83.54 72.11 10.43

B.3 Pengadaan Tenaga Pengawas Lapangan

1. Asnawi Marzuki Pengawas Lapangan 18-11-2013 10.2 10.2 0

2. Asril Syaer Pengawas Lapangan 18-11-2013 25.4 25.4 0

3. Bambang Supriyanto Pengawas Lapangan 25-11-2013

24.33 24.33 0

10.5 10.5 0

08-05-2017 14 1.77 12.23

4. Kusnadi Bachrudin Pengawas Lapangan 18-11-2013 18.21 10.34 0

Budi Sutikno 06-10-2014 7.87

5. Mangara Siburian Pengawas Lapangan 04-12-2013 9.84 9.84 0

6. Wahyu Husodo Pengawas Lapangan 22-11-2013 25.14 25.14 0

7. Syamsul Bachri Pengawas Lapangan 04-02-2014 7.83 7.83 0

8. Fathoni Afriantara Pengawas Lapangan 10-02-2014 26.64 26.64 0

9. Zurfa Joni Pengawas Lapangan 18-11-2013 23.67 1.33 0

Amiruddin 10-02-2014 22.34

(15)

B.4 Pengadaan Tim Desain Stasiun Pompa Sentiong

8. Sri Kustoyo Raharjo Tenaga Ahli Struktur Senior 1

(Upper-structure) 22-05-2017 3.5 2.83 0.67

9. Arie Febri Fardheny Tenaga Ahli Struktur Senior 2

(Sub-struktur) 08-05-2017 4 2.77 1.23

10. Ismail Nur Ariyanto Tenaga Ahli Struktur Junior 08-05-2017 3 2.77 0.23

11. Mundir Sugito Tenaga Ahli Survey Senior 08-05-2017 2.5 2.5 0

12. Zainudin Tenaga Ahli Quantity Senior 1

(Civil Work) 12-06-2017 2.5 1.63 0.87

13. Niken Wirastuti Tenaga Ahli Quantity Senior 2

(Pekerjaan Mekanika/Kelistrikan) 12-06-2017 2.5 1.63 0.87

14. Lily Barlian Spesialis Dokumen Senior 08-05-2017 5 3.77 1.23

20. Rizwan Maulana/Adhy Kurnia Surveyor (CDF Ancol) 17-06-2015 14.47 14.47 0

(16)

5. Sulaiman Enumerator (Paket 1) 09-12-2013 23.63 23.63 0

12. Uut Kaharudin/Joel kamaruzaman Enumerator (CDF Ancol) 01-04-2014 32.9 32.9 0 13. Rikson Pangihutan Enumerator (Paket 2B) 02-04-2014 16.93 16.93 0

20. Luth Galih Tosan/Hendrawan Enumerator (CDF Ancol) 25-08-2014 27.43 27.43 0

08-05-2017 14 11.77 2.23

24. Joko Saputra/Feldi Bilianto Enumerator (Paket 5) 11-10-2014 25.63 25.63 0

25. Feldi Bilianto Enumerator (Paket 6) 08-05-2017 14 11.77 2.23

26. Adlin Enumerator (Paket 5) 08-10-2014 26.77 26.77 0

27. Belana Jaya Wedana

Enumerator (Paket 2A) 24-10-2014 14.13 14.13 0

Budi Sumartoyo 24-02-2014 29.23

Atik Nawi 01-08-2016 6

(17)

2. Drs. Sofyan Moezir Staf Akunting 18-11-2013 63.23 51.43 11.8

3.

T. B. Rizky Rachmadian

Operator Komputer

18-11-2013

63.33

9.43

12.71

Bayu Jati Pameling 26-05-2014 22.19

Wiji Priyanto 01-08-2016 15

Ihwan 02-01-2018 4

Jundi Hikmatyar 01-05-2017 12

5. Ifnu Muhardhi Operator Komputer 03-03-2014 33.93 33.93 0

Sarah Nidaul Fajri 01-09-2014 20

Nur Cahyani 01-05-2016 3

Yudi Cahyudi 01-08-2016 21

7.

Diah Kurniati 17-03-2014 39.46

Yuana Dwi Eka Aprilia 04-09-2017 8

8.

Dian Amalia 04-06-2014 38.9

Muchlisa Zulfa 04-09-2017 8

9. Edi Suyono Operator CAD 01-10-2014 53 28 25

15. Asep Suhendar/ Bambang Sukadi/

Abdurrahman Hidayat Sopir 16-12-2013 63 51.7 11.3

3.3

Status Finansial Konsultan

Mata Uang Adendum No. 3 S.d. Maret 2017 April 2018 Jumlah Diterima Balance

USD 2,380,990 1,832,108 - 1,832,108 548,882

(18)

Bab 4.

Pekerjaan Konstruksi

4.1

Paket Pekerjaan Kontrak

Tujuh (7) paket pekerjaan konstruksi (Paket 1, 2A, 2B, 3, 4, 5 dan 7) menyelesaikan pekerjaan pengerukan

dan rehabilitasi tanggul. Masa pemeliharaandari empat (4) paket (Paket 1, 2A, 2B dan 3) berakhir masing-masing

pada bulan Nopember dan Desember 2015. Tiga (3) paket (Paket 4, 5 dan 7) menyelesaikan pekerjaan konstruksi

pada pertengahan Desember 2016 dan masa pemeliharaan mereka berakhir pada pertengahan Desember 2017.

Paket 6 - Kanal Banjir Barat dan

Floodway Upper

Sunter - di bawah BBWS Ciliwung-Cisadane dikontrak pada

tanggal 4 Mei 2017 dengan nilai kontrak sebesar 177 miliar IDR (Rp. 173 miliar dalam Amandemen III) dengan masa

konstruksi 420 (514 dalam Amandemen III) hari kalender, hingga April 2018progres aktual pekerjaan fisiknya telah

mencapai 88.23%.

Paket 8 - pembangunan stasiun pompa Sentiong-Ancol menunggu pra-kualifikasi (PQ). Bank Dunia meminta

rencana pengadaan yang diperbarui yang mencerminkan penilaian terbaru tentang waktu yang diperlukan untuk

pelaksanaan termasuk pekerjaan konstruksi, lalu pembuatan, inspeksi, pengujian, transportasi, bea cukai, dan

pemasangan serta komisioning pompa.

4.2

Pekerjaan Konstruksi Utama

Pekerjaan konstruksi utama yang dilaksanakan dari delapan paket hingga April 2018 terangkum di bawah ini.

Paket Kegiatan Utama

Paket 1 (telah selesai)

1. Pengerukan dan Rehabilitasi Tanggul

Lokasi Volume Keruk

(m3)

Rehabilitasi Tanggul (m)

CCSP Tembok Beton Pasangan Batu Jumlah

Ciliwung-Gn. Sahari 159,862 5,282 77 - 5,359

Waduk Melati 77,082 1,227 6 - 1,233

J u m l a h 236,944 6,509 83 - 6,592

2. Kali Ciliwung-Gunung Sahari 2.1 Pengerukan

• Volume keruk yang dibuang159,862 m3(Sta 0+500- 5+100,Jembatan Martadinata-Istiqlal-Pasar Baru)

2.2 Pekerjaan Beton

• Beton Tipe A (K225)3,164.00 m3, Tipe C (K175) 49.63 m3, Tipe D (K100) 212.87 m3

2.3 U-DitchdanCover,String IrrigatedanCover, Kasteen

U-Ditch 100x100x120 cm1,820nos, 60x 60x120 cm 156nos,

U-Ditch Cover 60x100 cm 3,863 nos, 60x 60 cm 312nos

• Pengadaan/pemancanganCCSP W-450 5,178 unit; Square pile 3,920 unit

L 12m= 2,442 unit;L 14m = 1,582 unit;L 17m = 1,154 unit; Square Pile 40 x 40 cm =3,920 unit

2.5 Pekerjaan Lainnya

• Pembongkaran dan pembuangan beton eksistingjumlah = 20.46 m3, pasangan batu=3,390.30 m3

2.6 Penanaman Pohon,jumlah= 1,390nos;Glodokan 300nos,Trambessi 310nos,Mahoni780 nos

3. Waduk Melati 3.1 Pengerukan

• Volumekeruk yang dibuang 77,082m3

3.2 Pekerjaan Beton

• Beton Tipe A (K225) 600.80 m3; (K350)275.92 m3; (K300)159.67 m3; (K100)18.56 m3

3.3 Pemancangan

• Pengadaan/pemancangan CCSP W-450; 1,208 unit, L 10m 959 unit, L 12m 249 unit

3.4 Stasiun Pompa Waduk Melati

• Pompa Satu Aksial 4 m3/det, rumah pompa, saringan sampah, pipa pembuangan dan pekerjaan lainnya

3.5 Pekerjaan Lainnya

• Pembongkaran dan pembuangan beton eksisting =22.00m3, pasangan batu =980.80 m3

(19)

Paket 2A (telah selesai)

1. Pengerukan dan Rehabilitasi Tanggul

Lokasi Volume

• Volumekeruk yang dibuang1,027,149m3

2.2 Pekerjaan Beton,jumlah =3,920.10 m3

Capping beam3,516.19 m3;Backpile 50x50x50 cm 264.04 m3;Walling 281.08 m3

Retaining wall 260.41 m3; Parapet wall1,288.65 m3,

Parapet wall joint capping+Outlet 6.8 m3 + 78.14 m3 = 84.94 m3

2.3 Pemancangan

• Pengadaan CCSP 8,551 unit,110,205m

- W-325 L = 12m 5,256 unit, 63,072 m, L = 14m 3,003 unit, 42,042 m, L = 15m 55 unit,825 m

- W-450L = 18m237 unit,4,266 m

• Pengadaanconcete backpile 30x30, 2,132 unit, 23,276 m

- L 10m 1,154 unit, 11,540m; L 12m 978 unit, 11,736 m • Pengadaanmini pile 20x20 L 10m 9,120unit

• Pemancangan CCSP99,160 m, 8,551 unit

- W-325 95,193 m; W-450 3,967 m • Pemancanganbackpile 30x3021,763.55 m • Pemancanganmini pile 20x20 L 10m 8,208 m

Perbaikan kerusakan selama dalam periode liabilitas harus diselesaikan sebelumfinal handover.

Paket 2B (telah selesai)

1. Pengerukan dan Rehabilitasi Tanggul

Lokasi Volume

Keruk (m3)

Rehabilitasi Tanggul (m)

CCSP Tembok Beton Pasangan Batu Jumlah

Parapet wall pasangan batu1,025.20 m3, panjang = 1,208 m

2.3 Pemancangan

• Pengadaan/pemancanganconcrete pile, 20x20x400 cm,4,572 unit,18,288 m

Perbaikan kerusakan selama dalam periode liabilitas harus diselesaikan sebelum final handover.

Paket 3 (telah selesai)

1. Pengerukan dan Rehabilitasi Tanggul

Lokasi Volume Keruk

(m3)

Rehabilitasi Tanggul (m)

CCSP Pipa6” Jumlah

2.2 Pekerjaan Beton, jumlah = 898.8m3

Capping beamTipe-A (K-225), 898.2 m3

• Pasangan batu 499.95 m3

2.3 Pemancangan

• Pengadaan/pemancangan CCSP 2,141 unit; W-325 L = 14m, 603 unit, W-350 L = 16m, 1,538 unit • Pengadaan/pemancanganPipa(10 m, 6”) di bawah jembatan, 17,244 m,1,724 pipa,

(20)

Paket 4 (telah selesai)

1. Item Umum

• Pekerjaan persiapan

• Pengujian, pemantauan dan pengelolaan lingkungan

• Uji Penetrasi Dutch Cone(DCPT), target = 38 titik/satu titik untuk setiap 500 m panjang tanggul

Exploratory boring = 1,251 m

• Uji Penetrasi Standar (SPT) = 626 kali

• Pengambilan Sampel Undisturbed daricore boring = 109 sampel

• Uji Kompresi Unconfined, UU Triaxial, CU Triaxial, = 109 sampel, masing-masing

• Uji Konsolidasi atas tanah sampel dari boring = 109 sampel

• Uji Lingkungan = 18 kali

• Penebangan pohon ≥30cm = 1,151 pohon, Penanaman Trambessi dia 8-10cm, H ±3.0m = 11,510 pohon

2. Pengerukan dan Rehabilitasi Tanggul Lokasi VolumeKeruk (m3)

3. Kali Sentiong Sunter 3.1 Pengerukan

• Estimasi jumlah volume =265,666m3

- Kali Sentiong Sunter = 175,064m3

- Kali Ancol = 90,602m3

• Peralatan untuk Injeksi Air = 781 jam

3.2 Pemancangan

• Pengadaan CCSP W-400, = 96,440 m

• Pemancangan CCSP W-400, =74,880m

• Pemancangan CCSP W-400, = 20,411 m (dari sungai)

3.3 Pekerjaan Beton

• Beton Tipe-A (K 225), = 3,195.00 m3

• Beton Tipe-D (K-100), =76.19 m3

• Bekisting Tipe-B (1 - 5m), = 13,998 m2 • Batang penulangan, bercengkong = 179.83 ton

3.4 Pekerjaan Batu

• Pembongkaran dan pembuangan pasangan batu eksisting= 1,921 m3 • Pasangan batu Tipe-B = 261.22 m3

3.5 Pekerjaan Tanah

• Penggalian Tipe-A tanpa jarak angkut= 2,160.87 m3

• Pengurukan Tipe-B1 borrow area distance 10- 20km= 9,973.43 m3

3.6 Fasilitas Sungai

U-Ditch 40 x 60” = 1,718 unit = 5,033.00 m

Sand bedding = 296.85 m3 • U-Ditch 100 x 100 = 24.00 m

U-Ditch 40 x 60 = 5,497.20 m

• Tembok Bata, Plester, Pagar = 330.00 m2

3.7 Pekerjaan Hidromekanika

Slide gate Tipe-1 (B=1.00 m, H=1.50 m) = 2 set

Slide gate Tipe-4 (B=1.00 m, H=2.50 m) = 7 set

4. Waduk Sunter Utara 4.1. Pekerjaan Tanah

• Penggalian Tipe-A tanpa jarak angkut = 21,095.89 m3 • Backfill = 13,520.94 m3

4.2. Pemancangan

• Pengadaan CCSP W-400 =30,954.00 m

(21)

Paket 4 (telah selesai)

• PemancanganCCSP W-400 (dari sungai) = 17,577.18 m

Square pile beton 300 x 300 mm

4.3. Pekerjaan Beton

• Beton tipe-A (K 225) = 7,263.53 m3 • Beton tipe-D (K100) = 575.59 m3 • Bekisting tipe-B (1- 5m) = 16,525.60 m2 • Batang penulangan, bercengkong= 642.86 ton

4.4. Pekerjaan Batu

• Pembongkaran dan pembuangan pasangan batu eksisting =4,728.16 m3

4.5. Fasilitas Sungai

• Batu Gamping = 1,797.39 m3 • Agregat Kelas A = 570.60 m3 • Geotekstil = 4,707.45 m2 • U-Ditch 100 x 100 = 1,426.50 m

- Sand Bedding =142.65 m3 - Pasangan Batu =107.55 m3 • Backfill = 960 m3

5. Waduk Sunter Selatan 5.1. Pekerjaan Tanah

• Penggalian tipe-A tanpa jarak angkut = 989.79 m3

• Pengurukan tipe-B1 borrow area distance 10-20km=4,347.06 m3 • Backfill = 217.44 m3

5.2. Pemancangan

• PengadaanCCSP W-350 = 39,244.00 m

• PemancanganCCSP W-350 (dari sungai)= 37,237.14 m

5.3. Pekerjaan Beton

• Beton tipe-A (K 225) = 1,386.75 m3 • Bekisting tipe-B (1- 5m) = 6,266.29 m2 • Batang penulangan, bercengkong =80.26 ton

5.4. Pekerjaan Batu

• Pembongkaran dan pembuangan pasangan batu eksisting = 597.75 m3

5.5. Pekerjaan Pintu Air

• Saringan sampah, b = 1.50 m, h = 2.00 m = 7 set

• Pembongkaran saringan sampah b = 2.00 m = 7 set

5.6. Pekerjaan Lainnya

U-Ditch 40 x 60 = 1,406.00 m

Sand Bedding = 56.24 m3

6. Waduk Sunter Timur III 6.1. Pekerjaan Tanah

• Penggaliantipe-A tanpa jarak angkut = 1,597 m3

• Pengurukan tipe-B1 borrow area distance10- 20km = 1,121.35 m3

6.2. Pemancangan

• Pengadaan/pemancanganCCSP W-450 L17m = 20,120.00 m / 19,787.15 m

6.3. Pekerjaan Beton

• Beton tipe-A (K 225) = 756.96 m3 • Bekisting tipe-B (1- 5m) = 3,528.09 m2 • Batang penulangan, bercengkong = 44.65 ton

6.4. Fasilitas Sungai

U-Ditch 100 x 100 = 216.00 m

U-Ditch 40 x 60 = 216.00 m

(22)

Paket 5 (telah selesai)

1. Item Umum

• Pekerjaan Persiapan

Exploratory Boring = 50 titik

• Uji Penetrasi Standar (SPT) = 450 kali

• Uji Kompresi Unconfined, UUdan CU Triaxial= 50 sampel, masing-masing

• Pengambilan Sampel Undisturbed dariCore Boring = 50 sampel

• Uji Konsolidasi atas Tanah Sampeldari Boring = 50 sampel

• Uji FisikTanah Sampeldari Boring= 150 sampel

• Uji Lingkungan = 8 kali

• Pelacakan Kendaraan GPS (sistem pemantauan)+Server = 47 set

• Sewa Peralatan untuk Penyebaran = 4,058 jam

2. Pengerukan dan Rehabilitasi Tanggul Lokasi VolumeKeruk (m3)

Rehabilitasi Tanggul (m)

CCSP Tembok Beton Pasangan Batu Jumlah

• Pengerukan dan Pembuangan Tipe-A= 11,210 m3 - STA TJ 26 – STA TJ 28 = 2,167 m3 - STA TJ.28 – STA TJ.37 =9,043m3

Pengerukan di Kali Tanjungan telah selesai pada2 Oktober 2016

3.2 Pekerjaan Beton

• Beton Tipe-A(K-225) = 513 m3

- Capping beamdi STA TJ.28 – STA TJ.36, kanan= 236.4 m3 - Capping beamdi STA TJ.30 – STA TJ.37, kiri = 276.6 m3 • Beton Tipe-A (K-225) = 432.25 m3

- Retaining walldiSTATJ.36 – STA TJ.37, kanan+kiri= 432.25 m3

• Bekisting tipe-A2 = 2,662.06 m2

- STA TJ.28 – STA TJ.36,kanan=979.68 m2 - STA TJ.28 – STA TJ.37,kiri = 688.32 m2 - STA TJ.36 – STA TJ.37, kanan=994.06 m2

• Batang penulangan, bercengkong 52.81 ton

- STA TJ.28 – STA TJ.36, kanan = 15.09 ton

• Pengadaan CCSP, jumlah CCSP yang diadakan = 1,000 unit

- CCSP W-500,L16m = 400 unit

- CCSP W-500,L14m,jumlah = 600 unit

- Square pile beton 0.3 x 0.3 m, L10m, jumlah = 50 unit

- Square pile beton0.3 x 0.3 m, L4m, jumlah = 29 unit

• Pemancangan CCSP 14 m W-500 = 576 unit(24 unitdari lokasi KaliLower Angke)

- STA TJ.28 – STA TJ.30, kanan = 93 unit, kiri =88unit

- STA TJ.32 – STA TJ.33, kanan = 49 unit, kiri = 51 unit

- STA TJ.34 – STA TJ.35, kanan = 50 unit, kiri = 51 unit

- STA TJ.36 – STA TJ.38, kanan = 100 unit, kiri = 94 unit

• Pemancangan CCSP 16 m W-500 = 359unit(41 unitdari lokasi KaliLower Angke)

- STA TJ.30 – STA TJ.32,kanan = 87 unit, kiri = 87 unit

- STA TJ.33 – STA TJ.34, kanan = 45 unit, kiri = 47 unit

- STA TJ.35 – STA TJ.36, kanan = 46 unit, kiri = 47 unit • Pemancangansquare pile beton 0.3 x 0.3 m, L10m= 50 unit

- STA TJ.37+18,Inlet = 50 unit

• Pemancangansquare pile beton 0.3 x 0.3 m, L4m = 29 unit

(23)

Paket 5 (telah selesai)

3.4 Item Baru

• Relokasi Utilitas PLN = 1 Ls

• Relokasi Utilitas Telkom = 1 Ls

• Pembongkaran Struktur/Pasangan Batu eksisting = 1,970.84 m3 - STA TJ.28 – TJ.37 kiri+kanan = 1,970.84 m3

• Tanggul Tanah

- STA TJ.28 – TJ.37sisi kanan = 2,092.10 m3

3.5 Pekerjaan Lainnya

• Pagar di STA TJ.36 – STA TJ.28, sisi kanan = 552.0 m

4. Kali Lower Angke 4.1 Pengerukan

• Pengerukan dan Pembuangan Tipe-A = 437,000m3 - STA LA.62 – STA LA.81 = 80,146 m3 - STA LA.35 – STA LA.62 = 155,288 m3 - STA LA.00 – STA LA.35 = 201,566 m3

4.2 Pemancangan

• Pengadaan CCSP2,965 unit = 39,978 m

- CCSP W-500L16m = 70 unit+ 41 unit (dari Kali Tanjungan) = 1,776 m

- CCSP W-500 L14m = 1,953 unit+ 24 unit (dari Kali Tanjungan) = 27,678 m

- CCSP W-500 L12m = 877 unit = 10,524 m

• Pemancangan CCSP W-500

- L 16m = 111unit= 1,742.7 m

- L14m = 1,655 unit = 22,673.5 m

- L12m = 877 unit = 10,230.2 m

4.3 Pekerjaan Beton

• Beton Tipe-A(K-225) =3,126.00m3

• Beton Tipe-A (K-225)= 1,666.06 m3

• Bekisting Tipe-A2= 16,417.81 m2

• Batang penulangan, bercengkong = 234,32ton

4.4 Item Baru

• Pasangan Batu 1:4 termasuk Plester = 381.12 m3 - STA LA.20 – STA LA.26= 381.12 m3

Square Pile, Pengadaan dan Pemancangan = 512 m, masing-masing

• Pancang Kayu L 3m = 11,475 m

U-Ditch 800 x 1000 = 37.00 mdan U-Ditch cover = 113.00 m3 • Jembatan Penyeberangan Orang (JPO)

- Pembongkaran JPO eksisting = 3 - Pekerjaan Besi-Baja

o Steel Girder &Diaphragm (JIS Grade SS 400) = 20,359 kg o H Beam 250 x 250 = 26,130 kg

o Pengangkutan dan Bongkar-Muat = 46,489 kg

o Koneksi Mur dan baut dia. 25 mm= 1,712.00

(24)

Paket 5

o Pengecatan Besi, tebal 275 mikron = 20,359 kg

5. Box CulvertdiTegal Alur 5.1 Pekerjaan Persiapan

• PembongkaranRigid Pavement eksisting =1,252.21m3 • SewaSheet Pile besi =354,708 kg

• Pemancangan dan PenarikanSheet Pile besi=29,360m3

5.2 Pekerjaan Tanah

• Penggalian Tanah =15,813.00m3 • Backfill =707.78 m3

Sub Base Course=8,477.99m3

5.3 Pekerjaan Beton

- Beton K 400 untukRigid Pavement t 27cm =750m2 - BetonTipe D (K100)= 54.66 m3

- Beton Tipe A(K225) =256.35 m3 - Bekisting Tipe A2 =481.57m2

- Batang penulangan, bercengkong =29.61 ton

- Beton K 400 untukRigid Pavementt 27cm =4,638 m3

5.4 Pekerjaan Beton Pracetak

• Pengadaan dan InstalasiBox Culvert Tipe-1 (2.00 x 2.00 m) t 30cm =482 unit

• Pengadaan dan InstalasiBox Culvert Tipe-2 (2.70 x 2.00 m) t 30cm =160 unit

• Pengadaan dan InstalasiBox Culvert+ Manhole Tipe-1 (2.00mx2.00m) t 30cm =48 unit

• Pengadaan dan InstalasiBox Culvert+ Manhole Tipe-2 (2.70mx2.00m) t 30cm =16 unit

Manhole Cover 1.60x1.60m = 32 unit

• Pengadaan dan InstalasiU-Ditch (2.00x2.00m) t 30cm = 82 unit

• Pengadaan dan InstalasiBox Culvert (1.00 x 1.00 m) = 24 unit

• Pengadaan dan InstalasiBox Culvert Trapesium Tipe A = 2 = 2 unit

• Pengadaan dan InstalasiBox Culvert Trapesium Tipe B = 2 = 2 unit

• Pengadaan dan InstalasiBox Culvert Trapesium Tipe C = 1 = 1 unit

• Pengadaan dan InstalasiBox Culvert Trapesium Tipe D = 1 = 1 unit

5.5 Pekerjaan Lainnya

• Saringan sampah tipe 1 (L=4.5 x T=2.46) = 1 unit • Pasangan Batu 1:4 termasuk Plester = 121.07 m2

6. Kali Kamal

6.1 Pekerjaan Beton

• Beton Tipe A (K 225) = 615.60 m3 • Bekisting Tipe A2 = 2,769.43 m

• Batang penulangan, bercengkong = 46.24 ton

• Beton Tipe D = 14.33 m3

6.2 Pemancangan

• Pengadaan CCSP W-500 = 7,910.00m

• Pemancangan CCSP W-500 = 7,753.64 m

6.3 Pekerjaan Lainnya

• Pembongkaran pasangan batu eksisting = 201.60 m3 • Pasangan Batu 1:4 termasuk Plester = 73.27 m3 • Pancang Kayu L 3.00 m = 552.0

(25)

Paket 6 (dalam pengerjaan)

1. Item Umum

• Mobilisasiperalatan, progres = 0.66/1.00

• Uji lingkungan: TCLP= 4/4, Bising = 12/16, Bau = 12/16, Air= 12/16, Udara = 12/16, Biota Air = 5/8kali

• Pelacakan kendaraan GPS (sistem pemantauan), progres = 34/34 set

• Uji penetrasi Dutch Cone (DCPT) = 2/2titik, Exploratory boring = 90/210 m

• Uji Penetrasi Standar (SPT) = 45/125kali, Uji lab. tanah = 20 sampel

2. Kanal Banjir Barat 2.1 Pengerukan

• Pengerukan dan pembuangan, progres =733,873 m3 • Penyebaran pada area pembuangan, progres =544,371 m3

• Pengerukan dan pembuangan menggunakan bargas, progres = 184,497 m3 • Peralatan untuk injeksi air, progres = 1,488jam

2.2 Pekerjaan Beton

•Beton (K225), progres =71.18 m3 •Bekisting, progres = 403.84 m2

• Batang penulangan, bercengkomg, progres = 4,722.55kg

2.3 Pekerjaan Batu

• Pasangan Batu,progress = 40.19 m3

2.4 Pemancangan

• Pengadaan CCSP W-325, progres = 2,394 m

• Pemancangan CCSP W-325, progres = 2,308.5 m

• Pengadaan concrete pile 300 x 300 x 10mm, progres = 310 m

• Pemancangan concrete pile 300 x 300 x 10mm, progres = 294.5 m

Walling Brace, progres = 172.56 m

PC Strandsepanjang 3 m, progres = 118.4 m

3. Floodway Upper Sunter 3.1 Pengerukan

• Pengerukan dan pembuangan, progres = 63,313 m3 - STA 10+300 – STA 14+600

• Penyebaran pada area pembuangan, progres = 63,313 m3

3.2 Pekerjaan Tanah

Clearingdangrubbing, progres = 2,812.82 m2 • Stripping, target, progres = 629.25 m3

• Penggalian tanpa jarak angkut, progres = 852.66 m3 • Backfill, progres = 0 m3

3.3 Pekerjaan Beton

• Beton tipe-A (K225), progres = 148.08 m3 • Bekisting, progres = 1,001.10 m2

• Batang penulangan, bercengkong, progres = 6,868.42 kg

3.4 Pekerjaan Batu

• Pasangan batu, progres = 1,099.63 m3

• Pembongkaran dan pembuangan pasangan batu eksisting, progres = 122.27 m3 • Pembongkaran dan pembuangan beton perkuatan eksisting, progres = 10.45 m3

3.5 Pemancangan

• Pengadaanconcrete pile 20x20x4 m (mini), progres = 4,324.00 m

• Pemancanganconcrete pile 20x20x4 m (mini), progres = 4,107.80 m

(26)

Paket 7 (telah selesai)

1. Item Umum

• Pekerjaan Persiapan

• Uji Penetrasi Dutch Cone (DCPT)dan uji lab.= 45 titik

Exploratory boring = 765 titik

• Uji Penetrasi Standar (SPT) = 383 kali

• Uji Lingkungan, 17 lumpsum,pemantauan serta pengelolaan lingkungan

• Pelacakan kendaraan GPS (sistem pemantauan) + server= 40 set

• Penebangan, pembuangan pohon = 820 pohon

• Penanaman pohon Trambessi = 6,200 pohondanMahoni = 2,000pohon

2. Pengerukan dan Rehabilitasi Tanggul Lokasi Volume

3. Kali Grogol Sekretaris 3.1 Pengerukan

• Pengerukan dan pembuangan Tipe-A= 99,374 m3

3.2 Pemancangan

• Pengadaan CCSP W-500 = 6,756.00 m

• Pengadaansquare pile 30 x 30 = 13,569 m,with jointing = 5,170.00 m

• Pemancangan CCSP W-500 = 169.76 m

• PemancanganCCSP W-500 dari atas pontoon = 5,954.85 m

• Pemancangansquare pile 30 x 30 = 13,149.03 m, with jointing = 5,009.11 m

• Pemancanganpancang kayu (dolken) dia. 10- 12cm = 5,724m

3.3 Pekerjaan Beton

Capping Beambeton tipe-A (K-225)=3,206.38 m3 • Beton tipe-D (K-100) = 5,872.83 m3

• Batang penulangan, bercengkong = 192.00 ton

• Instalasi Wire Mesh M7 = 5,078.23 m2 • Rigid Pavement K-350 = 401.82 m3 • Beton K-175 = 740.29 m2

3.4 Pekerjaan Batu

• Pembongkaran dan pembuangan pasangan batu eksisting = 229.48 m3 • Pembongkaran dan pembuangan beton perkuatan eksisting = 72.57 m3 • Pembongkaran jalan aspal eksisting = 1,182.65 m3

• Kasteen dan Instalasi 25 x 30 x 60 cm = 223.10 m

• Instalasi Concrete Block = 222.87 m

• Trotoar = 289.73 m2

• Pasangan batu, progres = 20.25 m3

3.5 Pekerjaan Pintu Air

Slide gate b = 1.0 m, h = 1.0 m, target = 6 set, progres = 6 set

3.6 Pekerjaan Lainnya

• Pengadaan dan Instalasi U-Ditch+Cover 60x60 cm=268.50 m

• Pengadaan dan Instalasi U-Ditch+Cover 100x100cm= 286.00 m

4. Kali Krukut Cideng 4.1 Pengerukan

• Pengerukan dan pembuangantipe-A= 21,827 m3 • Peralatan untuk Injeksi Air = 510.00 jam

4.2 Pekerjaan Tanah

• Penggalian tipe-A dengan jarak angkut 10- 20km (DT 25 T) = 6,561.04 m3 • Penyebaran pada Area Pembuangan = 21,826.58 m3

(27)

Paket 7 (telah selesai)

4.3 Pemancangan

• PengadaanCCSP W-325 = 28,966.00 m

• PemancanganCCSP W-325 = 28,245.93 m

• PengadaanConcrete pile 40 x 40 cm = 140.00 m

• Pemancangan Concrete pile 40 x 40 cm = 136.63 m

• Pemancangan pancang kayu (dolken) dia. 10- 12cm = 2,550 m

4.4 Pekerjaan Beton

Capping Beamtipe-A (K-225)=1,483.62m3 • Bekisting (1- 5m) = 6,979.03 m2

• Batang penulangan, bercengkong = 128.87 ton

• Beton tipe-D (K-100) = 128.87 m2

4.5 Pekerjaan Batu

• Pembongkaran dan pembuangan pasangan batu eksisting = 436.60 m3 • Kasteen 25 x 30 x 60 cm = 2,284.10 m

• Pengerukan dan pembuangantipe-A = 10,709 m3 • Peralatan untuk Injeksi Air = 259.00 jam

5.2 Pekerjaan Tanah

• Penggalian tanpa jarak angkut = 433.44 m3

• Penggalian tipe-A dengan jarak angkut 10- 20km (DT 25 T) = 3,580.58 m3 • Backfill = 433.44 m3

• Penyebaran pada Area Pembuangan = 12,773.91 m3 • Agregat Kasar untukmaterial Backfill (Sirdam) = 1,780.94 m3 • Pengurukan (tanah merah) = 310.39 m3, Base Course-A = 317.76 m3 • GeotekstilTak Beranyam 200 KN = 369.96 m2

5.3 Pemancangan

• Pengadaan CCSP W-325 = 22,014.00 m

• Pemancangan CCSP W-325 = 21,363.74 m

• Pemancangan pancang kayu (dolken) dia. 10- 12cm = 3,060 m

5.4 Pekerjaan Beton

Capping Beamtipe A (K-225)= 1,342.92 m3 • Bekisting (1- 5m) = 6,433 m2

• Batang penulangan, bercengkong =111.38 ton

• Beton tipe-D (K-100) = 295.81 m2 • Rigid Pavement K-350 = 824.76 m3 • Wire Mesh M7 = 3,904.89 m2 5.5 Pekerjaan Batu

• Pembongkaran dan pembuangan pasangan batu eksisting = 2,603 m3 • Kasteen 25 x 30 x 60 cm = 751.14 m, Trotoar = 590.00 m2

Concrete Block = 112.34 m2, Pasangan Batu = 12.43 m3 5.6 Pekerjaan Lainnya

• Pengadaan dan Instalasi U-Ditch+Cover 50x50 cm= 1,088.00 m

Box Culvert 60 x 60 x 100, target = 10.00 m, progres = 10.00 m

Box Culvert 100 x 100 x 100, target = 15.00 m, progres = 15.00 m

6. Kali Pakin 6.1 Pengerukan

• Pengerukan dan pembuangantipe-A = 1,952m3 • Peralatan untuk Injeksi Air = 104.00 jam

6.2 Pekerjaan Tanah

• Penggalian tanpa jarak angkut = 31.15 m3

• Penggalian tipe-A dengan jarak angkut 10- 20km (DT 25 T) = 815.72 m3 • Backfill = 31.15 m3, Penyebaran pada Area Pembuangan = 1,952.42 m3

(28)

Paket 7 (telah selesai)

6.3 Pemancangan

• Pengadaan CCSP W-450 = 5,644.00 m

• Pemancangan CCSP W-450= 5,532.77 m

• Pemancangan pancang kayu (dolken) dia. 10- 12cm = 248 m

6.4 Pekerjaan Beton

Capping Beamtipe A (K-225) = 257.94

• Bekisting (1- 5m) = 1,334.51m2

• Batang penulangan, bercengkong = 20.31 ton

• Beton tipe-D (K-100) = 595.71 m2

• Pembongkaran Rigid Pavement eksisting= 387.92 m2

7. Kali Besar 7.1 Pengerukan

• Pengerukan dan pembuangantipe-B = 1,986 m3 • Peralatan untuk Injeksi Air = 569.00 jam

7.2 Pekerjaan Tanah

• Penyebaran pada Area Pembuangan = 1,987.33 m3 • Agregat Kasar untuk material Backfill (Sirdam) = 724.84m3 • Pasir dan sirdam = 1,872.73 m3

7.3 Pemancangan

• Pengadaan CCSP W-450 = 4,471.00 m

• Pemancangan CCSP W-450dari atas Pontoon = 4,385.90 m

• Pemancanganpancang kayu (dolken) dia. 10- 12cm = 434.00 m

7.4 Pekerjaan Beton

Capping Beambeton tipe A (K-225) = 224.78 m3 • Bekisting (1-5m) = 951.98 m2

• Batang penulangan, bercengkong = 15.46 ton

• Beton tipe-D (K-100) = 40.50 m2 • Pasangan Batu = 4.46 m3

8. Kali Jelakeng 8.1 Pengerukan

• Pengerukan dan pembuangantipe-A = 16,142 m3 • Peralatan untuk Injeksi Air = 948.00 jam

8.2 Pekerjaan Tanah

• Penggalian tipe-A dengan jarak angkut 10-20km (DT 25 T) = 8,898.76 m3 • Penyebaran pada Area Pembuangan = 16,141.72 m3

Base Course-A = 957.49 m3

• Agregat Kasar untukmaterial Backfill(Sirdam) = 9,932.81 m3 • GeotekstilTak Beranyam 200 KN = 5,591.74 m3

• Pengurukan (tanah merah) = 60.0 m3

8.3 Pemancangan

• Pengadaan CCSP W-450= 26,768.00 m

• Pemancangan CCSP W-450 = 7,558.10 m, dari ataspontoon = 17,582.56 m

• Pemancanganpancang kayu (dolken) dia. 10- 12cm = 2,614.20 m

8.4 Pekerjaan Beton

Capping beam tipe A (K-225)= 2,137.11 m3 • Bekisting (1- 5m) = 8,138.50 m2

• Batang penulangan, bercengkong = 212.80 ton

• Beton tipe-D (K.100) = 921.98 m2

CDF Ancol Jumlahvolume keruk yang telah dibuangke CDF Ancolmencapai3,377,088m3dari3,713,683 m3;jumlah keseluruhan

(29)

4.3

Kegiatan Pemeliharaan Paket dalam Periode Liabilitas

Tujuh (7) paket pekerjaan yang telah selesai konstruksi, masa pemeliharaan /liabilitasnya telah berakhir.

4.4

Progres Pekerjaan Paket Konstruksi

Paket Pengerukan dan Rehabilitasi Tanggul

Paket 1 (telah selesai)

1. Kontrak dan Penyelesaian Konstruksi

Proyek : Rehabilitasi Tanggul dan Pengerukan Kali Ciliwung - Gunung Sahari dan Waduk Melati Jakarta Urgent Flood Mitigation Project (JUFMP)– ICB No. Paket JUFMP-1 No. Kontrak : 15380/-1.793.2 tanggal 26 Nopember 2013

Nilai Kontrak : Rp. 284,180,000,000 termasuk 10% PPN (Kontrak Awal)

Rp. 276,442,924,393 termasuk 10% PPN (Adendum 5)

Penandatanganan Kontrak : 26 Nopember 2013

Mulai Proses : 2 Desember 2013

Periode Konstruksi : 730 Hari Kalender (Kontrak Awal)

743 Hari Kalender (Adendum 5)

Penutupan Kontrak 2 Desember 2015 (Kontrak Awal)

15 Desember 2015 (Adendum 5)

P I U : Dinas Tata Air Pemerintah Provinsi DKI Jakarta

Kontraktor : PT. Brantas Abipraya (Persero)

Alamat Kontraktor : Jl. D.I. Panjaitan Kav. 14 Cawang, Jakarta Timur 13340

Periode Liabilitas : 15 Desember 2015 – 14 Desember 2016

Tabel 4. 1Data Teknis: Kali Ciliwung-Gunung Sahari

Deskripsi Dimensi

Area Resapan : 171,870 m2

Lebar : 21.50 – 45.90 m

Kedalaman : 1.90 – 2.70 m

Volume Keruk : 156,970 m3

Rehabilitasi Tanggul : 5,359 m

Tabel 4. 2 Revisi Kontrak Pekerjaan Paket 1

Revisi Tanggal No.Revisi Nilai Kontrak (IDR)

Adendum 5 10 Des. 2015 12065/-1.793.2 276,442,924,393

Adendum 4 24 Nop. 2015 11209/-1.793.2 276,442,924,393

Adendum 3 5 Nop. 2015 10272/-1.793.2 284,180,000,000

Adendum 2 20 Agu. 2015 6471/-1.793.2 284,180,000,000

Adendum 1 27 Jan. 2015 411/-1.793.2 284,180,000,000

Kontrak 26 Nop. 2013 15380/-1.793.2 284,180,000,000

2. Pengerukan dan Pekerjaan Konstruksi Tabel 4. 3 Volume Keruk Paket 1

Lokasi Ritase Truk Volume Keruk (m3)

Jumlah Paket 13,498 234,052

Ciliwung-Gn.Sahari 9,315 156,970

(30)

Paket 1 (telah selesai)

Gambar 4. 1 Progres Pengerukan Mei 2014 – Oktober 2015 (ribu m3)

3. Rehabilitasi Tanggul dan Pengerukan

Gambar 4.2 Progres Konstruksi(%) Desember 2013 – Desember 2015

4. StatusFinansial

Tabel 4. 4 StatusFinansial (dalam juta IDR)

Nilai Kontrak termasuk Pajak Pembayaran termasuk Pajak

Ciliwung-Gn. Sahari + Waduk Melati

(31)

Paket 2A (telah selesai)

1. Kontrak dan Penyelesaian Konstruksi

Proyek : Rehabilitasi Tanggul dan Pengerukan Floodway Cengkareng

JakartaUrgent Flood Mitigation Project (JUFMP)– ICB No. Paket JUFMP- 2A

No. Kontrak : HK.02.03/PPK SP-SNVT PJSA CC/XI/315.3 tanggal 11 Nop. 2013

Nilai Kontrak Rp. 209,808,000,000 termasuk 10% PPN (Kontrak Awal)

Rp. 261,002,006,000 termasuk 10% PPN (Amandemen VII) Penandatanganan Kontrak : 11 Nopember 2013

Mulai Proses : 11 Nopember 2013

Periode Konstruksi : 11 Nopember 2013 10 Nopember 2015 (730 hari kalender)

P I U : Balai Besar Wilayah Sungai Ciliwung–Cisadane, Dit. Jen. SDA,

Kementerian Pekerjaan Umum dan Perumahan Rakyat Kontraktor : Adhi Karya, Hutama Karya, Jaya Konstruksi Joint Venture

Alamat Kontraktor : Taman Grisenda Blok H3 No.26 Kapuk, Jakarta Barat

Periode Liabilitas : 11 Nopember 2015 10 Nopember 2016

Tabel 4.5Data Teknis: FloodwayCengkareng

Deskripsi Dimensi

Area Resapan : 459 km2

Panjang : 7.9 km

Lebar : 38 – 87 m

Debit Banjir yang Tercatat : 300 – 340 m3/detik

Debit Banjir Rencana (Q50) : 566 m3/detik

Volume Keruk : 1,026,125 m3

Rehabilitasi Tanggul : 8,760 m

Tabel 4. 6 Revisi Kontrak

Revisi Tanggal No.Revisi Jumlah

Amandemen VII 9 Nop. 2015 HK.02.03/PPK SP.III-SNVT PJSA CCXI/313.5 261,002,006,000

Amandemen VI 9 Sep. 2015 HK.02.03/AMD/PPK SP-SNVT PJSA C/IX/252 262,087,075,000

Amandemen V 24 Apr. 2015 HK.02.03/AMD/PPK SP-I-SNVT PJSA CC/IV/114 259,577,739,450

Amandemen IV 13 Nop. 2014 HK.02.03/AMD/PPK SP-SNVT PJSA CC/XI/317.1 259,577,739,450

Amandemen III 30 Okt. 2014 HK.02.03/AMD/PPK SP-I-SNVT PJSA CC/X/303 234,627,368,750

Amandemen II 10 Feb. 2014 HK.02.03/AMD/PPK SP-SNVT PJSA CC/II/41.5 234,627,368,750

Amandemen I 11 Nop. 2013 HK.02.03/AMD/PPK SP-SNVT PJSA CC/1/16.3 209,808,000,000

Kontrak 11 Nop. 2013 HK.02.03/PPK SP-SNVT PJSA CC/XI/315.3 209,808,000,000

2. Pengerukan dan Pekerjaan Konstruksi Tabel 4. 7 Volume Keruk Paket 2A

(32)

Paket 2A (telah selesai)

Gambar 4.3 Progres Pengerukan Maret 2014 – September 2015 (000 m3)

Pengerukan di Floodway Cengkareng selesai pada September 2015

3. Rehabilitasi Tanggul dan Pengerukan

Gambar 4.4 Progres KonstruksiDesember 2013 – Nopember 2015 (%)

4. StatusFinansial

Tabel 4. 8 StatusFinansial (dalam juta IDR)

Nilai Kontrak termasuk Pajak Pembayaran termasuk Pajak

Balance

Kontrak Adendum Kontrak Adendum

209,808 261,002 232,344 (22,536) 28,656

(33)

Paket 2B (telah selesai)

1. Kontrak dan Penyelesaian Konstruksi

Proyek : Rehabilitasi Tanggul dan Pengerukan Floodway Lower Sunter

Jakarta Urgent Flood Mitigation Project (JUFMP) – ICB Paket No. JUFMP-2B

No. Kontrak : HK.02.03/PPK SP-SNVT PJSACC/XI/315.4

Nilai Kontrak Rp. 65,258,477,570 termasuk 10% PPN (Kontrak Awal)

Rp. 83,386,908,612 termasuk 10% PPN (Adendum IV)

Penandatanganan Kontrak : 11 Nopember 2013

Mulai Proses : 11 Nopember 2013

Periode Konstruksi : 730 Hari Kalender (Kontrak Awal)

780 Hari Kalender (Adendum IV)

Penutupan Kontrak : 11 Nopember 2015 (Kontrak Awal)

31 Desember 2015 (Adendum IV)

P I U : Balai Besar Wilayah Sungai Ciliwung – Cisadane, Direktorat

Jenderal Sumber Daya Air, Kementerian Pekerjaan Umum dan Perumahan Rakyat

Kontraktor : PT. Hutama Karya

Alamat Kontraktor : Gedung Graha Gabah Petani, Jl. Raya Pasar Minggu

Periode Liabilitas : 365 Hari Kalender (tidak berlaku untuk pengerukan)

Akhir Liabilitas : 30 Desember 2016

Tabel 4. 9Data Teknis: Floodway Lower Sunter

Deskripsi Dimensi

Luas DAS : 34 km2

Panjang : 15.3 km

Panjang Terbangun : 9.98 km

Lebar : 25 – 41 m

Debit Eksisting : 65 m3/detik

Debit Rencana Q50) : 110 m3/detik

Volume Keruk : 598,689 m3

Konstruksi dan Rehabilitasi Tanggul : 3,606.4 m

Tabel 4.10 PeriodeKonstruksi Penandatanganan

Kontrak Penyelesaian Konstruksi

Periode Konstruksi (hari) Kontrak Konstruksi

11 Nopember2013 31 Desember2015 730 780

2. Pengerukan dan Pekerjaan Konstruksi Tabel 4.11 Volume Keruk Paket 2B

Lokasi Ritase Truk Volume Keruk (m3)

(34)

Paket 2B (telah selesai)

Gambar 4.5 Progres PengerukanMaret 2014 – Nopember 2015 (000 m3)

3. Rehabilitasi Tanggul dan Pengerukan

Gambar 4.6 Progres KonstruksiDesember 2013 – Desember 2015 (%)

4. StatusFinansial

Tabel 4.12 StatusFinansial (dalam juta IDR) Nilai Kontrak termasuk Pajak Pembayaran

termasuk Pajak

Balance

Kontrak Adendum Kontrak Adendum

Gambar

Tabel 1.1 Estimasi Biaya untuk Komponen1JUFMP/JEDI
Tabel 2. 3
Tabel2. 6
Tabel 3.1
+7

Referensi

Dokumen terkait

Solusi BMT Syari’ah Pare dalam menyelesaikan hambatan yang ada itu disebabkan pembiayaan bermasalah dilakukan dengan cara melakukan penyelamatan agar tidak menimbulkan

Information about when the examinations can be taken can be found in the syllabus, which you can download from Teacher Support or our public website.. Examination dates are listed

Dalam memutuskan dasar investasi apa yang akan digunakan untuk mengevaluasi pusat investasi, kantor pusat menanyakan dua hal: pertama, praktik- praktik apa saja

Hasil penelitian menunjukkan bahwa ada hubungan yang bermakna antara pengetahuan (p=0,046), biaya pemasangan (p=0,001), jarak (p=0,001), sumber pelayanan (p=0,011) terhadap

CHAPTER IV FINDINGS AND DISCUSSION 4.1 The implementation of teaching writing descriptive text using flash game to the seventh grades of SMP Muhammadiyah 10 Surabaya

PENDIDIKAN TAUHID DALAM PERSPEKTIF AL- QUR’AN (Tinjauan Tafsir Al-Mishbah Surah Al-Baqarah ayat

Skripsi ini telah dibahas dan dipertahankan dalam sidang Munaqasah Skripsi Fakultas Agama Islam Universitas Muhammadiyah Surabaya pada :.. Hari

ilmiah dengan judul “ Perbedaan Kadar Gula Darah Sebelum dan Sesudah Mendengarkan Murottal Al- Qur’an”.. Karya tulis ilmiah ini bertujuan untuk mengetahui adanya
