Daftar Isi
Bab 1.
Pendahuluan ... 1
1.1
Deskripsi Proyek ... 1
1.2
Tujuan Proyek ... 2
1.3
Bagian Proyek ... 2
1.4
Paket Konstruksi ... 2
1.5
Lokasi Proyek ... 3
1.6
Perjanjian Pinjaman ... 4
1.7
Project Organization ... 5
Bab 2.
Ringkasan Utama ... 6
2.1.
Status Paket Pekerjaan Konstruksi... 6
Bab 3.
Jasa Konsultansi... 9
3.1
Pembentukan Kantor Pusat Konsultan dan Kantor Lapangan ... 9
3.2
Mobilisasi Personil Konsultan ... 9
3.3
Status Finansial Konsultan ... 13
Bab 4.
Pekerjaan Konstruksi ... 14
4.1
Paket Pekerjaan Kontrak ... 14
4.2
Pekerjaan Konstruksi Utama ... 14
4.3
Kegiatan Pemeliharaan Paket selama Periode Liabilitas ... 25
4.4
Progres Pekerjaan Paket Konstruksi ... 25
Bab 5.
Supervisi Konstruksi dan Aktivitas Lainnya ... 39
5.1
Paket 8
–
Stasiun Pompa Sentiong-Ancol ... 39
5.2
Penjaminan Kualitas/Pengendalian Kualitas ... 39
5.3
Inspeksi Lokasi Proyek ... 41
5.4
Aktivitas LARAP ... 41
5.5
Penanganan Keluhan/Resolusi Keluhan ... 42
5.6
Penanganan Keluhan ... 42
5.7
Pengelolaan Lingkungan ... 43
5.8
Pengerukan dan Pembuangan Material Keruk ... 44
5.9
Survei Lapangan ... 46
5.10
Pekerjaan Mekanika/Kelistrikan ... 46
Bab 6.
Isu dan Rencana Kegiatan Bulan Berikutnya ... 47
Tabel
Tabel 1.1
Alokasi Anggaran untuk Komponen 1 JUFMP/JEDI ... 5
Tabel 1.2
Alokasi Anggaran untuk Komponen 2 JUFMP/JEDI ... 5
Tabel 2.1
Volume Keruk dan Rehabilitasi Tanggul ... 6
Tabel 2.2
Paket dalam Pengerjaan ... 7
Tabel 2.3
Paket yang Berakhir Periode Liabilitas ... 7
Tabel 2.4
Rencana Anggaran untuk TA 2018 (dalam juta IDR) ... 7
Tabel 2.5
Kontrak,Pinjaman dan PembagianAPBN/D berdasarkan Paket (dalam IDR) ... 7
Tabel 2.6
Nilai Kontrak dan Pembayaran berdasarkan Paket dan Sumber Dana (dalam IDR) ... 8
Tabel 2.7
Periode Konstruksi, Kontrak dan Pembayaran ... 8
Tabel 3.1
Daftar Mobilisasi Staf (Februari 2018) ... 9
Tabel 5.1
Jumlah Volume Keruk yang Telah Dibuang dari Kanal Banjir Barat ... 45
Gambar
Gambar 1.1
Alokasi Pinjaman JUFMP/JEDI (juta USD)... 4
Bab 1.
Pendahuluan
1.1
Deskripsi Proyek
Infrastruktur pengendalian banjir di Jakarta
. Wilayah Jakarta dikelilingi oleh beberapa gunung berapi aktif yang
lerengnya membentuk daerah resapan hulu dari 13 sungai besar yang mengalir melintasi Jakarta hingga ke Laut
Jawa. Musim hujan dimulai akhir Nopember dan berakhir di awal April. Jakarta menduduki daerah dengan dataran
kecekungan terendah. Empat puluh persen wilayah Jakarta berada di bawah permukaan laut, termasuk sebagian
besar wilayah Jakarta Utara, yang saat ini sangat terancam oleh penurunan tanah akut. Prinsip mendasar akan
pengendalian banjir di Jakarta adalah dengan mengalihkan arus puncak dari daerah hulu di sekitar jantung kota,
mengalirkannya ke Timur dan Barat Jakarta melalui dua kanal banjir utama yang bermuara di teluk Jakarta. Di dalam
kota, sistem drainase makro terdiri dari 13 sungai dan kanal-kanal drainase dalam jumah besar. Sistem drainase
makro dapat dibagi ke dalam beberapa subsistem yang dipisahkan oleh pintu air. Namun demikian, sistem
pengendalian banjir yang direncanakan awal masih belum lengkap dan tidak berfungsi sepenuhnya sebagaimana
sebuah sistem yang terintegrasi. Kanal banjir Timur akhir-akhir ini diselesaikan namun belum sepenuhnya berfungsi.
Selain itu, kanal timur-barat belum dihubungkan ke dalam sistem pengalihan terpadu, yang memungkinkan
pengendalian dan pengawasan air luapan yang lebih baik. Buruknya kondisi sistem, minimnya operasional dan
pemeliharaan, dan kurang memadainya pengelolaan drainase lokal mengakibatkan begitu banyak genangan yang
begitu cepat terjadi selama turun hujan.
Kejadian banjir di Jakarta.
Banjir telah terjadi hampir setiap tahun dan terus meningkat semakin parah selama
dekade lalu. Banjir di bulan Januari 1996, Februari 2002, dan Februari 2007 sangat menghancurkan. Pengendapan
terus terjadi di bawah kondisi turun hujan yang berkelanjutan. Di tahun 2008 banjir menutupi jalan tol bandara,
membatalkan lebih dari 1,000 penerbangan dan menyebabkan gangguan kota yang tidak bisa dipandang kecil.
Penyebab banjir di Jakarta. Tren urbanisasi secara keseluruhan merupakan pangkal penyebab banjir di Jakarta. Gangguan dan/atau pengembangan daerah resapan yang mendesak telah menghasilkan baik meningkatnya limpasan air hujan maupun minimnya daerah retensi air luapan alami baik di dalam kota maupun di daerah resapan hulu. Bertambahnya penduduk dan minimnya pengendalian limbah padat telah menyebabkan kanal dan alirannya tersumbat limbah, diperburuk oleh pemeliharaan yang minim telah memperlemah struktur dan sedimen. Beberapa kanal beroperasi kurang dari sepertiga kapasitas aslinya. Penurunan tanah terus terjadi pada angka yang semakin mengkhawatirkan, pada prinsipnya disebabkan oleh abstraksi air dalam tanah yang terus menerus. Penurunan tanah berdampak pada kerentanan yang meningkat terhadap terjadinya banjir karena semakin menurunnya kapasitas aliran luapan ke laut karena meningkatnya risiko banjir pasang. Faktor tersebut dapat diperburuk dengan adanya perubahan iklim di mana naiknya permukaan air laut dan meningkatnya frekuensi dan intensitas hujan mengakibatkan skenario banjir yang lebih buruk. Peristiwa banjir di Jakarta ditafsirkan akan semakin sering terjadi di tahun-tahun mendatang yang berdampak pada kerusakan sosial-ekonomi yang parah.
Badan Pengendalian Banjir di Jakarta
. Tanggung jawab akan pembangunan dan pengelolaan infrastruktur
banjir di Jakarta dibagi menjadi dua: Pemerintah Pusat dan Pemerintah Provinsi DKI Jakarta yakni
Balai Besar
Wilayah Sungai Ciliwung - Cisadane
(BBWSCC)
1di bawah Direktorat Jenderal Sumber Daya Air
KementerianPekerjaan Umum;Direktorat Jenderal Pemukiman Kementerian Pekerjaan Umum; dan DKI, melalui
Dinas Pekerjaan Umum (DPU-DKI)
2, bertanggung jawab atas Kali, Kanal dan Bak Retensi yang sudah ada.
1
Badan pengelolaan bak sungai untuk Sungai Ciliwung danCisadane,merupakan badan Pemerintah Pusat yang ditugaskan sebagai Organisasi DAS.
2
1.2
Tujuan Proyek
Tujuan Pembangunan Proyek Mitigasi Mendesak Banjir Jakarta/Inisiatif Pengerukan Darurat Jakarta adalah
untuk berkontribusi kepada peningkatan operasional dan pemeliharaan prioritas dari sistem pengendalian banjir
Jakarta.Tujuan Proyek dapat dicapai melalui:
(a) Pengerukan pada
floodways,
kanal dan bak-bak retensi kunci yang dipilih, untuk meningkatkan kapasitas aliran,
dan membuang material kerukan di tempat yang memadai;
(b) Rehabilitasi dan membangun tanggul,dan memperbaiki atau menggantiperalatan mekanik, begitupun
floodways,
kanaldan bak retensi kunci yang dipilihuntuk menopang dan meningkatkan kinerjanya;
(c)
Membentuk koordinasi institusional di antara tiga pihak yang bertanggung jawab untuk mendorong pembangunan,
kinerja dan pemeliharaan sistem pengendalian banjir yang terkoordinir, dan
(d) Memperkuat Kapabilitas pihak yang bertanggung jawab untuk meningkatkan kinerja, pemeliharaan dan tata kelola
sistem pengendalian banjir Jakarta.
1.3
Bagian Proyek
Proyek terdiri atas beberapa bagian sebagai berikut:
Bagian 1.Pengerukan, rehabilitasi dan peningkatan kapasitas aliran atas floodway, kanaldanbak retensi
kunci yang dipilih
(a)
Pengerukan dan rehabilitasi lokasi Proyek yang terdiri dari sebelas (11)
floodway,
dengan total panjang
sekitar 67.5 kilometer, dan empat (4) bak retensi, dengan luas keseluruhan sekitar 65.1 hektar, yang telah
diidentifikasi sebagai prioritas dari sistem pengendalian banjir Jakarta yang membutuhkan rehabilitasi dan
perbaikan yang mendesak dalam kapasitas aliran; dan pengangkutanserta pembuangan material yang
dikeruk dari Lokasi Proyek ke Tempat Pembuangan;
(b)
Rehabilitasi dan/atau pembangunan sekitar 42.2 kilometer tanggul di dalam Lokasi Proyek dan
penggantian atau perbaikan peralatan mekanis jika diperlukan;
(c)
Pembangunan stasiun pompa drainase dengan kapasitas sekitar empat puluh (40) meter kubik per detik di
dalam Lokasi Proyek DJSDA.
Bagian 2.Asistensi teknis dalampengendalian proyek, perlindungan sosial dan peningkatan kapasitas
(a)
Mendukung manajemen kontrak, kajian desain teknik, supervisi konstruksi dan asistensi teknis untuk
pelaksanaan Proyek, termasuk Kerangka Kebijakan Pemukiman Kembali, Rencana Pemukiman Kembali
dan Sistem Penanganan Keluhan;
(b)
Meningkatkan koordinasi kelembagaan dalam operasi serta pemeliharaan sistem pengendalian banjir di
Jakarta, serta membangun Sistem Informasi Pengendalian Banjir;
(c)
Pelaksanaan Rencana Pemukiman Kembali;
(d)
Pembentukan dan pengoperasian Sistem Penanganan Keluhan;
(e)
Melaksanakan kajian teknis dan penilaian analitis untuk mengkaji
masterplan
pengendalian banjir di
wilayah Cisadane-Jakarta-Bekasi.
1.4
Paket Konstruksi
Dampak dari perubahan iklim juga telah mengubah hidrologi wilayah yang berakibat pada curah hujan dengan durasi
yang lebih lama dan intensif berulang kali dan adanya alih waktu musim hujan dan kemarau.
Proyek ini akan fokus pada 11 (sebelas)
floodway,
dengan total panjang sekitar 67.5 kilometer, dan 4 (empat)
bak retensi, dengan luas keseluruhan sekitar 65.1 hektar, yang telah diidentifikasi sebagai bagian prioritas dari sistem
pengendalian banjir Jakarta yang mana dibutuhkan rehabilitasi dan perbaikan segera atas kapasitas arus; dan
transportasi serta pembuangan material keruk dari Lokasi Proyek di Tempat Pembuangan. Lingkup utama pekerjaan
dalam Proyek meliputi hal-hal berikut: (i) pengerukan
floodway
dan bak retensi dan membuang material penggalian di
tiga fasilitas pembuangan terpisah; (ii) merehabilitasi dan/atau membangun sekitar 42.2 kilometer tanggul di dalam
Lokasi Proyek dan penggantian atau perbaikan peralatan mekanika jika diperlukan; dan (iii) pembangunan stasiun
pompa drainase sekitar empat puluh (40) meter kubik per detik dalam Lokasi Proyek DJSDA.
Satu perhatian bersama sehubungan dengan Proyek ini adalah penguatan koordinasi dan kerja sama yang
efektif dari tiga otoritas pemerintah yang terpisah. Berdasarkan Undang-Undang, Kementerian Pekerjaan Umum dan
Perumahan Rakyat , [melalui dua departemennya- Direktorat Jenderal Cipta Karya dan Direktorat Jenderal Sumber
Daya Air], dan Pemerintah Provinsi DKI Jakarta,bertanggung jawab untuk mengatur berbagai aspek dalam sistem
pengendalian banjir Jakarta. Departemen-departemen dalam Kementerian Pekerjaan Umum bertanggung jawab atas
floodways
yang melintasi batas provinsi; sementara Dinas Pekerjaan Umum DKI (DPU-DKI) bertanggung jawab atas
saluran dan bak retensi yang mengelilinginya.
Untuk Proyek ini, berikut pekerjaan yang berada di bawah tiga pihak yang berbeda:
Di bawah KemenPUPeRa-DitJen Cipta Karya:(i) Kali Tanjungan, (ii) Kali
Lower
Angke, dan (iii) Kali Cideng-Thamrin;
Di bawah KemenPUPeRa-DitJen SDA:(i)
Floodway
Cengkareng, (ii) Kanal/
Floodway
Banjir Barat, (iii)
FloodwayUpper
Sunter; dan (iv)
Floodway
Sunter Hulu;
Di bawah DTA-DKI:
(i)
Floodway
Ciliwung-Gunung Sahari, (ii) Kali Sentiong-Sunter (termasuk kanal Ancol), (iii)
Kali Grogol-Sekretaris, (iv) Kali Pakin-KaliBesar-Jelakeng, (v) Kali Krukut-Cideng; dan (vi)
Kali Krukut Lama; dan
Di bawah DTA-DKI: (i) Bak Retensi Sunter Utara, (ii) Bak Retensi Sunter Selatan, (iii) Bak Retensi Sunter Timur III,
dan (iv) Bak Retensi Melati.
1.6
Perjanjian Pinjaman
Skema Perjanjian Pinjaman Proyek JUFMP adalah sebagai berikut:
No. Pinjaman : 8121 - ID
Unit Pelaksana : Ditjen. Sumber Daya Air, Kementerian Pekerjaan Umum dan Perumahan Rakyat
Tanggal Pinjaman : 17 Februari 2012
Mulai Berlaku : 90 hari setelah Penandatanganan Pinjaman (18 Mei 2012)
Tanggal Penutupan : 31 Maret 2017 – Perjanjian Pinjaman Awal 28 Februari 2019 – Amandemen 2
Jumlah Pinjaman : USD 139,640,000
Revisi Pinjaman No.8121-ID JUFMP/JEDI, Amandemen No. 2 telah diterbitkan oleh Bank Dunia pada tanggal 27 Maret 2017 dengan Surat No. CD-053/WB/JUFMP/III/2017 dan ditandatangani oleh Pemerintah Indonesia dengan beberapa perubahan sebagai berikut:
(a) Perpanjangan penutupan pinjaman sampai dengan tanggal 28 Februari 2019, sebelumnya 31 Maret 2017; (b) Dua Proyek tambahan, yakni (a) pembangunan stasiun pompa drainase dengan kapasitas sekitar empat puluh
(40) meter kubik per detik dalam Lokasi Proyek DJSDA, (b) melakukan studi teknis dan penilaian analitik untuk mengkaji rencana induk pengendalian banjir di daerah Cisadane-Jakarta-Bekasi dalamBadan Litbang Kementerian Pekerjaan Umum dan Perumahan Rakyat.
(c) Restrukturisasi pinjaman sebagaimana ditunjukkan dalam Tabel berikut:
Kategori
Alokasi Jumlah Pinjaman (USD) Persentase (%) Pembiayaan (termasuk Pajak)
Awal Amandemen No. 2
(1) Pekerjaan dalam Proyek Bagian 1 (1)(a) Pekerjaan Bagian 1 dalam Lokasi Proyek Ditjen. SDA 42,400,000 71,100,000 80% (1)(b) Pekerjaan Bagian 1 dalam Lokasi Proyek Ditjen. Cipta Karya 17,800,000 17,800,000 80% (1)(c) Pekerjaan Bagian 1 dalam Lokasi Proyek Pemprov. DKI 69,340,000 40,640,000 67% (2) Jasa Konsultan, Barang dan Jasa Bukan Konsultansi dalam
Proyek Bagian 2(a) dan Bagian 2(d) 10,100,000 6,800,000 100%
(3)Biaya Operasional Tambahandalam Proyek Bagian 2 (a) - 300,000 100%
(4)Jasa Konsultansi, Barang dan Jasa Non-Konsultansidalam
Proyek Bagian 2 (e) - 3,000,000 100%
J u m l a h 139,640,000 139,640,000
(d) Unit Pusat Pengendalian Proyek (CPMU) dan Unit Pusat Pelaksana Proyek (CPIU) juga terdiri dari perwakilan Badan Litbang Kementerian Pekerjaan Umum dan Perumahan Rakyat selain perwakilan yang ada saat ini.
(e) Pembentukan Unit Pelaksana Proyek (PIU) padaLitbang, PIU berada di Pusat Penelitian Sumber Daya Air dan bertanggung jawab atas Proyek Bagian 2 (d) di atas.
Gambar 1.1 Alokasi Pinjaman JUFMP/JEDI(juta USD)
DJSDA 78.2 56% DJCK
17.8 13% Litbang
3.0 2%
DKI 40.6 29%
Tabel 1.1 Alokasi Anggaran untuk Komponen1 JUFMP/JEDI
Unit Pelaksana / Paket Anggaran (Pinjaman+APBN/D) Alokasi Pinjaman Pembagian APBD/N
USD USD USD
DKI Jakarta 60,656,716 40,640,000 20,016,716
Paket 1 21,519,402 14,417,000 7,101,402
Paket4 27,555,329 18,462,070 9,093,259
Paket 7 11,581,985 7,759,930 3,822,055
DJSDA 88,875,000 71,100,000 17,775,000
Paket 2A 31,000,000 24,800,000 6,200,000
Paket 2B 8,125,000 6,500,000 1,625,000
Paket 6 13,875,000 11,100,000 2,775,000
Paket 8 35,875,000 28,700,000 7,175,000
DJCK 22,250,000 17,800,000 4,450,000
Paket 3 6,717,421 5,373,937 1,343,484
Paket5 15,532,579 12,426,063 3,106,516
J u m l a h 171,781,718 129,540,000 42,241,716
Tabel 1.2 Alokasi Angaran untuk Komponen2JUFMP/JEDI
Item Jumlah Pinjaman IBRD Pembagian APBD/N
USD
USD
USD
Konsultan Supervisi * 6,800,000 6,800,000 - Biaya Operasional Tambahan 300,000 300,000 - KajianMaster Plan Pengendalian Banjir 3,000,000 3,000,000 -
Jumlah Komponen 2 10,100,000 10,100,000 -
Jumlah Biaya Proyek (Komponen 1+2) 181,881,716 139,640,000 42,241,716
Bab 2.
Ringkasan Utama
2.1.
Status Paket Pekerjaan Konstruksi
Tujuh paket pekerjaankontrak telah selesai. Di antara empat (4) paket pekerjaan Tahap 1 yang terdiri dari
Paket 1, 2A, 2B dan 3, Paket 1
–
Kali Ciliwung-Gunung Sahari dan Waduk Melati menyelesaikan serah terima akhir
(FHO). Tiga (3) paket Tahap 2, yaitu Paket 4
–
Kali Sentiong Sunter, Waduk Sunter Utara, Waduk Sunter Selatan, dan
Waduk Sunter Timur III, Paket 5 - Kali Tanjungan dan Kali
Lower
Angke, serta Paket 7
–
Kali Grogol Sekretaris, Krukut
Cideng, Krukut Kama, Pakin, Kali Besar, dan Jelakeng menyelesaikan periode pemeliharaan (liabilitas) mereka pada
pertengahan Desember 2017.
Paket 6 - Kanal Banjir Barat dan
Floodway Upper
Sunter dikontrak pada Mei 2017 dengan 420 hari kalender
masa konstruksi dan sedang dalam pengerjaan dengan progres fisik aktual mencapai 56.4%.
Pekerjaan utama pengerukan dan konstruksi serta rehabilitasi tanggul yang dicapai dalam JUFMP/JEDI
berdasarkan paket dirinci dalam tabel berikut.
Tabel 2.1 Volume Keruk dan Rehabilitasi Tanggul
Paket / Lokasi Keruk (mVolume 3) CCSP(m)
Tabel 2.2 Paket dalam Pengerjaan
P I U Paket Penandatanganan Kontrak Mulai Proses Penyelesaian Konstruksi
Periode Konstruksi
(hari)
DJSDA Paket6 4 Mei 2017 4 Mei 2017 28 Juni 2018 300/420
Tabel 2.3 Paket yang Berakhir Periode Liabilitas
P I U Paket Penandatanganan Kontrak Mulai Proses Penyelesaian Konstruksi
Periode Konstruksi
(hari)
Akhir Liabilitas
DTA – DKI Jaya Paket 1* 26 Nop. 2013 02 Des. 2013 15 Des. 2015 743 14 Des. 2016 DJSDA Paket 2A 11 Nop. 2013 11 Nop. 2013 11 Nop.2015 730 10 Nop. 2016 DJSDA Paket 2B 11 Nop. 2013 11 Nop. 2013 31 Des. 2015 780 30 Des. 2016 DJCK Paket 3 15 Nop. 2013 15 Nop. 2013 15 Nop. 2015 730 14 Nop. 2016 DTA – DKI Jaya Paket 4 16 Sep. 2015 16 Sep. 2015 15 Des. 2016 456 17 Des. 2017 DJCK Paket 5 03 Sep. 2014 03 Sep. 2014 15 Des. 2016 834 17 Des. 2017 DTA – DKI Jaya Paket 7 15 Sep. 2015 15 Sep. 2015 15 Des. 2016 457 17 Des. 2017
* Telah menyelesaikan FHO
Tabel 2.4 Rencana Anggaran untuk TA 2018(dalam jutaIDR)
Unit Pelaksana / Paket Pinjaman APBN Pinjaman + APBN
DKI Jaya - - -
DJSDA 80,000 69,500 149,500
Paket 2A - - -
Paket 2B - - -
Paket 6 28,000 10,000 38,000
Paket 8 50,000 59,500 109,500
Konsultan Supervisi Konstruksi KECC 1,500 - 1,500
Operasional CPMU 500 - 500
DJCK - - -
Litbang Sumber Daya Air - - -
J u m l a h 80,000 69,500 149,500
Tabel 2.5 Kontrak,Pinjaman dan PembagianAPBN/D berdasarkan Paket (dalam IDR)
Unit Pelaksana / Paket Nilai Kontrak Pinjaman IBRD Pembagian APBN/D
DTA-DKI 829,021,386,685 555,444,329,079 273,577,057,606
Paket 1 276,442,924,393 185,216,759,343 91,226,165,043 Paket 4 315,384,330,000 211,307,501,100 104,076,828,900 Paket 7 237,194,132,292 158,920,068,636 78,274,063,656
DJ Sumber Daya Air 534,707,880,612 427,766,304,490 106,941,576,122
Paket 2A 261,002,006,000 208,801,604,800 52,200,401,200 Paket 2B 80,386,908,612 64,309,526,890 16,077,381,722 Paket 6 193,318,966,000 154,655,172,800 38,663,793,200
DJ Cipta Karya 258,074,017,000 206,459,213,600 51,614,803,400
Paket 3 67,177,335,000 53,741,868,000 13,435,777,600 Paket 5 190,896,682,000 152,717,345,600 38,179,336,400
J u m l a h 1,621,803,284,297 1,189,669,847,169 432,133,437,128
Tabel2.6Nilai Kontrak dan Pembayaran berdasarkan Paket dan Sumber Dana (dalam IDR)
Unit Pelaksana /
Paket Nilai Kontrak
Pembayaran
Pinjaman IBRD Pembagian APBN/D Jumlah
DTA-DKI 829,021,386,685 504,949,300,724 270,963,249,906 775,912,550,630
Paket 1 276,442,924,393 168,378,782,770 91,226,165,043 259,604,947,813 Paket 4 315,384,330,000 192,097,728,285 104,076,753,158 296,174,481,443 Paket7 237,194,132,292 144,472,789,669 75,660,331,705 220,133,121,374
DJ Sumber Daya Air 534,443,353,694 317,054,104,081 47,820,949,049 364,875,053,130
Paket 2A 261,002,006,000 201,809,363,988 30,534,238,036 232,343,602,024 Paket 2B 80,386,908,612 64,309,526,890 9,646,429,033 73,955,955,923 Paket 6 193,054,439,082 50,935,213,203 7,640,281,980 58,575,495,183
DJ Cipta Karya 258,074,017,000 206,459,185,906 30,968,877,033 237,428,062,939
Paket 3 67,233,888,000 53,741,867,981 8,061,279,347 61,803,147,328 Paket 5 190,896,682,000 152,717,317,925 22,907,597,686 175,624,915,611
J u m l a h 1,621,803,284,297 1,028,462,590,711 349,753,075,988 1,378,215,666,699
Tabel 2.7Periode Konstruksi,KontrakdanPembayaran
Gambar 2.1 Status Finansial (Februari2018, miliar IDR)
Package 1 Package 2A Package 2B Package 3 Package 4 Package 5 Package 6 Package 7 276.4
261.0
80.4
67.2
315.4
190.9 193.1
237.2 259.6
232.3
74.0
61.8
296.2
175.6
58.6
220.1
16.8 28.7 6.4 5.4 19.2 15.3
134.5
17.1
Contract Value Disbursed Balance
Paket Status Progres Finansial (juta IDR)
Kontrak Pembayaran (%)
DTA-DKI 829,021 775,913 93.6
Paket 1 Telah melaksanakan FHO 276,443 259,605 93.9
Paket 4 Liabilitas berakhir 315,384 296,174 93.9
Paket 7 Liabilitas berakhir 237,194 220,133 92.8
DJSDA 534,708 364,875 68.2
Paket 2A Telah melaksanakan PHO 261,002 232,344 89.0
Paket 2B Telah melaksanakan PHO 80,387 73,956 92.0
Paket 6 Dalam Pengerjaan 193,319 58,575 30.3
DJCK 258,074 237,428 92.0
Paket 3 Telah melaksanakan PHO 67,177 61,803 91.9
Paket 5 Liabilitas berakhir 190,897 175,625 92.0
Bab 3.
Jasa Konsultansi
3.1
Pembentukan Kantor Pusat Konsultan dan Kantor Lapangan
Konsultan membentuk kantor pusat konsultan dekat Direktorat Jenderal Sumber Daya Air (DJSDA). Kantor
dilengkapi dengan peralatan kantor yang diperlukan; telepon, koneksi internet dan lain-lain untuk mengakomodasi
personil yang dimobilisasi dan memfasilitasi kegiatan pengawasan konstruksi. Pada April 2017, semua kantor
lapangan ditutup kecuali kantor pusat di Jl. Hang Jebat VIII No. 1. Pada bulan Mei 2017, kantor pusat konsultan
pindah dari Jl. Hang Jebat VIII No.1 ke Jl. Langsat No. 8 dan kantor-kantor lapangan untuk Paket 6 dan CDF Ancol
dibuka untuk mendukung pelaksanaan proyek.
3.2
Mobilisasi Personil Konsultan
Konsultan supervisi konstruksi
Korea Engineering Consultant Corporation (KECC)
bekerjasama dengan PT.
Puser Bumi Mekon berasosiasi dengan PT. Tetira dan PT. Duta Cipta Mandiri memobilisasi staf mereka sejak 18
Nopember 2013.
Pada bulan Mei 2017, konsultan kembali memobilisasi personil konsultan untuk mendukung pembangunan
Paket 6 dan desain teknis terperinci (DED)atas stasiun pompa Sentiong-Ancol (Paket 8). Tabel 3.1 menunjukkan
personil yang dimobilisasi hingga Februari 2018.
Tabel 3.1Daftar Mobilisasi Staf (Februari 2018)
No. Nama Jabatan Mulai A. Tenaga Ahli Internasional:
1. Cheong Byeong Ho Ketua Tim 20-11-2013 51.44 42.46 8.98 B.1 Pengadaan Tenaga Supervisi
1. Bambang Sigit Suryono Wakil Ketua Tim 18-11-2013 63.4 50.43 12.97
2. Arief S. Tenaga Ahli Konstruksi 07-07-2014 1.8 1.8 0
3. Nurul F. H. Spesialis Lingkungan 09-06-2014 56.73 33.73 17
Kartini Noor Hafini 23-08-2017 6
4.
Sri Sadono E. Kartono 21-10-2014 28.33
01-05-2017 9.9
8. Hana Effendi Spesialis Penanganan Keluhan 06-01-2014 21.77 21.77 0
9. Isti Cahya Suci Murwati Spesialis Penanganan Keluhan 20-01-2014 28.46 1.83 0
Asep Dadang S. 13-10-2014 26.63
10. Puger Suryono Spesialis Penanganan Keluhan 08-05-2017 23 9.73 13.27
11. Sutjahjo Spesialis Penanganan Keluhan 03-02-2014 33.73 25.73 0
Harly Spesialis Penanganan Keluhan 01-05-2016 8
12. Ahmad Muhammad Spesialis Penanganan Keluhan 13-10-2014 11.63 11.63 0
14. Luki Lukman Spesialis Penanganan Keluhan 03-09-2015 9.93 9.93 0
Bistok Sigalingging 01-02-2016 14
01-05-2017 9.9
21. Feby Miranti Spesialis Resolusi Konflik 27-07-2015 31.17 18.13 3.14
01-05-2017 9.9
J u m l a h 693.38 554.4 138.98
B.2 Pengadaan Suport untuk CPIU
1. Ahmad Syahroni Penganggaran dan
Pemrograman untuk CPIU
02-01-2014
59.16 5.97 12.43
Bambang Sukamto 08-09-2014 40.76
2. Teguh Ungsiadi Tenaga Ahli Pengadaan 10-02-2014 24.38 5.6 0
Kusdayat M. 26-10-2014 18.78
J u m l a h 83.54 71.11 12.43
B.3 Pengadaan Tenaga Pengawas Lapangan
1. Asnawi Marzuki Pengawas Lapangan 18-11-2013 10.2 10.2 0
2. Asril Syaer Pengawas Lapangan 18-11-2013 25.4 25.4 0
3. Bambang Supriyanto Pengawas Lapangan 25-11-2013
24.33 24.33 0
10.5 10.5 0
08-05-2017 14 1.77 12.23
4. Kusnadi Bachrudin Pengawas Lapangan 18-11-2013 18.21 10.34 0
Budi Sutikno 06-10-2014 7.87
5. Mangara Siburian Pengawas Lapangan 04-12-2013 9.84 9.84 0
6. Wahyu Husodo Pengawas Lapangan 22-11-2013 25.14 25.14 0
7. Syamsul Bachri Pengawas Lapangan 04-02-2014 7.83 7.83 0
8. Fathoni Afriantara Pengawas Lapangan 10-02-2014 26.64 26.64 0
9. Zurfa Joni Pengawas Lapangan 18-11-2013 23.67 1.33 0
Amiruddin 10-02-2014 22.34
B.4 Pengadaan Tim Desain Stasiun Pompa Sentiong:
8. Sri Kustoyo Raharjo Tenaga Ahli Struktur Senior 1
(Upper-structure) 22-05-2017 3.5 2.83 0.67
9. Arie Febri Fardheny Tenaga Ahli Struktur Senior 2
(Sub-struktur) 08-05-2017 4 2.77 1.23
10. Ismail Nur Ariyanto Tenaga Ahli Struktur Junior 08-05-2017 3 2.77 0.23
11. Mundir Sugito Tenaga Ahli Survey Senior 08-05-2017 2.5 2.5 0
12. Zainudin Tenaga Ahli Quantity Senior 1
(Civil Work) 12-06-2017 2.5 1.63 0.87
13. Niken Wirastuti Tenaga Ahli Quantity Senior 2
(Pekerjaan Mekanika/Kelistrikan) 12-06-2017 2.5 1.63 0.87
14. Lily Barlian Spesialis Dokumen Senior 08-05-2017 5 3.77 1.23
20. Rizwan Maulana/Adhy Kurnia Surveyor (CDF Ancol) 17-06-2015 14.47 14.47 0
5. Sulaiman Enumerator (Paket 1) 09-12-2013 23.63 23.63 0
12. Uut Kaharudin/Joel kamaruzaman Enumerator (CDF Ancol) 01-04-2014 32.9 32.9 0
13. Rikson Pangihutan Enumerator (Paket 2B) 02-04-2014 16.93 16.93 0
20. Luth Galih Tosan/Hendrawan Enumerator (CDF Ancol) 25-08-2014 27.43 27.43 0
08-05-2017 14 9.77 4.23
24. Joko Saputra/Feldi Bilianto Enumerator (Paket 5) 11-10-2014 25.63 25.63 0
25. Feldi Bilianto Enumerator (Paket 6) 08-05-2017 14 9.77 4.23
26. Adlin Enumerator (Paket 5) 08-10-2014 26.77 26.77 0
27. Belana Jaya Wedana
Enumerator (Paket 2A) 24-10-2014 14.13 14.13 0
Budi Sumartoyo 24-02-2014 29.23
Atik Nawi 01-08-2016 6
2. Drs. Sofyan Moezir Staf Akunting 18-11-2013 63.23 49.43 13.8
3.
T. B. Rizky Rachmadian
Operator Komputer
18-11-2013
63.33
9.43
14.71
Bayu Jati Pameling 26-05-2014 22.19
Wiji Priyanto 01-08-2016 15
Ihwan 02-01-2018 2
Jundi Hikmatyar 01-05-2017 10
5. Ifnu Muhardhi Operator Komputer 03-03-2014 33.93 33.93 0
Sarah Nidaul Fajri 01-09-2014 20
Nur Cahyani 01-05-2016 3
Yudi Cahyudi 01-08-2016 19
7.
Diah Kurniati 17-03-2014 39.46
Yuana Dwi Eka Aprilia 04-09-2017 6
8.
Dian Amalia 04-06-2014 38.9
Muchlisa Zulfa 04-09-2017 6
9. Edi Suyono Operator CAD 01-10-2014 53 28 25
15. Asep Suhendar/ Bambang Sukadi/
Abdurrahman Hidayat Sopir 16-12-2013 63 49.7 13.3
3.3
Status Finansial Konsultan
Mata Uang Adendum No. 3 S.d.Januari 2018 Februari 2018 Jumlah Diterima Balance
USD 2,380,990 1,832,108 - 1,832,108 548,882
Bab 4. Pekerjaan Konstruksi
4.1
Paket Pekerjaan Kontrak
Tujuh (7) paket pekerjaan konstruksi (Paket 1, 2A, 2B, 3, 4, 5 dan 7) menyelesaikan pekerjaan pengerukan
dan rehabilitasi tanggul. Masa pemeliharaan dari empat (4) paket (Paket 1, 2A, 2B dan 3) berakhir masing-masing
pada bulan Nopember dan Desember 2015. Tiga (3) paket (Paket 4, 5 dan 7) menyelesaikan pekerjaan konstruksi
pada pertengahan Desember 2016 dan masa pemeliharaan mereka berakhir pada pertengahan Desember 2017.
Paket 6 - Kanal Banjir Barat dan
Floodway Upper
Sunter - di bawah BBWS Ciliwung-Cisadane dikontrak pada
tanggal 4 Mei 2017 dengan nilai kontrak sebesar 177 milyar IDR (Rp. 193 milyar dalam Adendum 1) dengan masa
konstruksi 420 hari kalender, sampai dengan Februari 2018 progres fisik aktual mencapai 56.39%.
Paket 8 - pembangunan stasiun pompa Sentiong-Ancol menunggu pra-kualifikasi (PQ). Bank Dunia meminta
rencana pengadaan yang diperbarui yang mencerminkan penilaian terbaru mengenai waktu yang diperlukan untuk
pelaksanaan termasuk pekerjaan konstruksi, lalu pembuatan, inspeksi, pengujian, transportasi, bea cukai, dan
pemasangan pompa itu sendiri.
4.2
Pekerjaan Konstruksi Utama
Pekerjaan konstruksi utama yang dilaksanakan atas delapan (8) paket pekerjaan hingga Februari 2018
dirangkum seperti di bawah ini.
Paket Kegiatan Utama
Paket 1 (telah selesai)
1. Pengerukan dan Rehabilitasi Tanggul
Lokasi Volume Keruk (m3)
Rehabilitasi Tanggul (m)
CCSP Tembok Beton Pasangan Batu Jumlah
• Volume keruk dibuang159,862 m3(sta 0+500- 5+100,Jembatan Martadinata-Istiqlal-Pasar Baru)
2.2 Pekerjaan Beton
• Beton Tipe A (K225)3,164.00 m3, Tipe C (K175) 49.63 m3, Tipe D (K100) 212.87 m3
2.3 U-DitchdanCover, String IrrigatedanCover, Kasteen
• U-Ditch 100x100x120 cm1,820nos, 60x 60x120 cm 156nos, • U-Ditch Cover 60x100 cm 3,863 nos, 60x 60 cm 312nos
• Pengadaan/pemancanganCCSP W-450 5,178 unit; Square pile3,920 unit
L 12 m= 2,442 unit;L 14 m = 1,582 unit;L 17 m = 1,154 unit; Square pile 40 x 40 cm =3,920 unit
2.5 Pekerjaan Lainnya
• Pembongkaran dan pembuanganbeton eksisting, jumlah = 20.46 m3, pasangan batu=3,390.30 m3
2.6 Penanaman Pohon Mahoni, jumlah = 1,390nos;Glodokan 300nos,Trambessi 310nos,Mahoni780nos
3. Waduk Melati
3.1 Pengerukan
• Volume keruk dibuang77,082m3
3.2 Pekerjaan Beton
• Beton Tipe A (K225) 600.80 m3; K350 275.92 m3; K300 159.67 m3; K100 18.56 m3
3.3 Pemancangan
• Pengadaan/pemancangan CCSP W-450; 1,208 unit, L 10 m 959 unit, L 12 m 249 unit
3.4 Stasiun Pompa Waduk Melati
• Pompa satu aksial 4 m3/det, rumah pompa, saringan sampah, pipa pembuangan dan pekerjaan lainnya
3.5 Pekerjaan Lainnya
• Pembongkaran dan pembuanganbeton eksisting =22.00m3, pasangan batu =980.80 m3
Paket 2A (telah selesai)
1. Pengerukan dan Rehabilitasi Tanggul
Lokasi Volume
Keruk(m3)
Rehabilitasi Tanggul(m)
CCSP Tembok Beton Pasangan Batu Jumlah
FloodwayCengkareng 1,027,149 8,669.3 1,041 87.4 9,797.7
2. FloodwayCengkareng
2.1 Pengerukan
• Volume keruk dibuang1,027,149m3
2.2 Pekerjaan Beton,jumlah =3,920.10 m3
• Capping beam3,516.19 m3;Backpile 50x50x50 cm 264.04 m3; Walling 281.08 m3 • Retaining wall 260.41 m3; Parapet wall1,288.65 m3,
• Parapet wall joint capping + Outlet 6.8 m3 + 78.14 m3 = 84.94 m3
2.3 Pemancangan
• Pengadaan CCSP 8,551 unit,110,205m
- W-325 L = 12 m 5,256 unit, 63,072 m, L = 14 m 3,003 unit, 42,042 m, L = 15 m 55 unit, 825 m
- W-450L = 18 m237 unit, 4,266 m
• Pengadaanbackpile beton 30x30, 2,132 unit, 23,276 m
- L 10 m 1,154 unit, 11,540m; L 12 m 978 unit, 11,736 m
• Pengadaanmini pile 20x20 L 10 m 9,120unit
• Pemancangan CCSP 99,160 m, 8,551 unit
- W-325 95,193 m; W-450 3,967 m
• Pemancanganbackpile 30x30 21,763.55 m
• Pemancanganmini pile 20x20 L 10 m8,208 m
Perbaikan cacat dan atau kerusakan harus diselesaikan sebelumfinal handover.
Paket 2B (telah selesai)
1. Pengerukan dan Rehabilitasi Tanggul
Lokasi Volume • Parapet wall pasangan batu1,025.20 m3, panjang = 1,208 m
2.3 Pemancangan
• Pengadaan/pemancanganconcrete pile, 20x20x400 cm,4,572 unit,18,288 m’ Perbaikan cacat dan atau kerusakan harus diselesaikan sebelum final handover.
Paket 3 (telah selesai)
1. Pengerukan dan Rehabilitasi Tanggul
Lokasi Volume Keruk (m3)
2.2 Pekerjaan Beton, jumlah = 898.8m3
• Capping beamTipe-A (K-225), 898.2 m3 • Pasangan batu 499.95 m3
2.3 Pemancangan
• Pengadaan/pemancangan CCSP 2,141 unit; W-325 L = 14 m, 603 unit, W-350 L = 16 m, 1,538 unit
• Pengadaan/pemancanganpipa (10 m, 6”) di bawah jembatan, 17,244 m,1,724 pipa,
Paket 4 (telah selesai)
1. Item Umum
• Pekerjaan persiapan
• Pengujian, pemantauan dan pengelolaan lingkungan
• Uji Penetrasi Dutch Cone (DCPT), target = 38 titik/satu titik untuk setiap 500 m panjang tanggul
• Exploratory boring = 1,251 m
• Uji Penetrasi Standar (SPT) = 626 kali
• Undisturbed sampling dari core boring = 109 sampel
• Uji Kompresi Unconfined, UU Triaxial, CU Triaxial= masing-masing 109 sampel
• Uji Konsolidasi untuk tanah sampel dariboring = 109 sampel
• Uji lingkungan = 18 kali
• Penebangan pohon ≥30cm = 1,151 pohon, penanaman Trambessi dia. 8-10 cm, H ±3.0m = 11,510 pohon
2. Pengerukan dan Rehabilitasi Tanggul
Lokasi
3. Kali Sentiong Sunter 3.1 Pengerukan
• Estimasi jumlah volume =265,666m3 - Kali Sentiong Sunter = 175,064m3 - Kali Ancol = 90,602m3 • Peralatan untuk Injeksi Air = 781 jam
3.2 Pemancangan
• Pengadaan CCSP W-400, = 96,440 m
• Pemancangan CCSP W-400, =74,880m
• Pemancangan CCSP W-400 = 20,411 m (dari sungai)
3.3 Pekerjaan Beton
• Beton Tipe-A (K 225), = 3,195.00 m3 • Beton Tipe-D (K-100), =76.19 m3 • Bekisting Tipe-B (1 – 5m), = 13,998 m2 • Batang penulangan, bercengkong = 179.83 ton
3.4 Pekerjaan Batu
• Pembongkaran dan pembuanganpasangan batu eksisting= 1,921 m3 • Pasangan batu Tipe-B = 261.22 m3
3.5 Pekerjaan Tanah
• Penggalian Tipe-A tanpa jarak angkut= 2,160.87 m3
• Pengurukan Tipe-B1 borrow area distance 10- 20km= 9,973.43 m3
3.6 Fasilitas Sungai
• U-Ditch 40 x 60” = 1,718 unit = 5,033.00 m
• Sand bedding = 296.85 m3 • U-Ditch 100 x 100 = 24.00 m
• U-Ditch 40 x 60 = 5,497.20 m
• Tembok Bata, Plester, Pagar = 330.00 m2
3.7 Pekerjaan Hidromekanika
• Slide gate Tipe-1 (B=1.00 m, H=1.50 m) = 2 set
• Slide gate Tipe-4 (B=1.00 m, H=2.50 m) = 7 set
4. Waduk Sunter Utara
4.1. Pekerjaan Tanah
• Penggalian Tipe-A tanpa jarak angkut = 21,095.89 m3 • Backfill = 13,520.94 m3
4.2. Pemancangan
• Pengadaan CCSP W-400 =30,954.00 m
Paket 4 (telah selesai)
• PemancanganCCSP W-400 dari sungai = 17,577.18 m
• Square pile beton 300 x 300 mm
4.3. Pekerjaan Beton
• Beton Tipe-A (K 225) = 7,263.53 m3 • Beton Tipe-D (K100) = 575.59 m3 • Bekisting Tipe-B (1- 5m) = 16,525.60 m2 • Batang penulangan, bercengkong= 642.86 ton
4.4. Pekerjaan Batu
• Pembongkaran dan pembuanganpasangan batu eksisting=4,728.16 m3
4.5. Fasilitas Sungai
• Batu Gamping = 1,797.39 m3 • Agregat Kelas A = 570.60 m3 • Geotekstil = 4,707.45 m2 • U-Ditch 100 x 100 = 1,426.50 m
- Sand Bedding =142.65 m3 - Pasangan Batu =107.55 m3 • Backfill = 960 m3
5. Waduk Sunter Selatan
5.1. Pekerjaan Tanah
• Penggalian Tipe-A tanpa jarak angkut = 989.79 m3
• Pengurukan Tipe-B1 borrow area distance 10-20km=4,347.06 m3 • Backfill = 217.44 m3
5.2. Pemancangan
• PengadaanCCSP W-350 = 39,244.00 m
• PemancanganCCSP W-350 dari sungai= 37,237.14 m
5.3. Pekerjaan Beton
• Beton Tipe-A (K225) = 1,386.75 m3 • Bekisting Tipe-B (1 - 5m) = 6,266.29 m2 • Batang penulangan, bercengkong =80.26 ton
5.4. Pekerjaan Batu
• Pembongkaran dan pembuanganpasangan batu eksisting = 597.75 m3
5.5. Pekerjaan Pintu Air
• Saringan sampah, b = 1.50 m, h = 2.00 m = 7 set
• Pembongkaran saringan sampah b = 2.00 m = 7 set
5.6. Pekerjaan Lainnya
• U-Ditch 40 x 60 = 1,406.00 m
• Sand Bedding = 56.24 m3
6. Waduk Sunter Timur III 6.1. Pekerjaan Tanah
• Penggalian Tipe-A tanpa jarak angkut = 1,597 m3
• Pengurukan Tipe-B1 borrow area distance10- 20km = 1,121.35 m3
6.2. Pemancangan
• Pengadaan/PemancanganCCSP W-450 L17m = 20,120.00 m / 19,787.15 m
6.3. Pekerjaan Beton
• Beton Tipe-A (K 225) = 756.96 m3 • Bekisting Tipe-B (1- 5m) = 3,528.09 m2 • Batang penulangan, bercengkong = 44.65 ton
6.4. Fasilitas Sungai
• U-Ditch 100 x 100 = 216.00 m
• U-Ditch 40 x 60 = 216.00 m
Paket 5 (telah selesai)
1. Item Umum
• Pekerjaan Persiapan
• Exploratory Boring = 50 titik
• Uji Penetrasi Standar (SPT) = 450 kali
• Uji Kompresi Unconfined,UUdanCU Triaxial= masing-masing 50 sampel
• Undisturbed SamplingdariCore Boring = 50 sampel
• Uji Konsolidasi untukTanah SampeldariBoring= 50 sampel
• Uji Fisik Tanah Sampel dariBoring= 150 sampel
• Uji Lingkungan = 8 kali
• Pelacakan kendaraan GPS (Sistem Pemantauan) + Server = 47 set
• Sewa Peralatan untuk Penyebaran = 4,058 jam
2. Pengerukan dan Rehabilitasi Tanggul
Lokasi Keruk(mVolume 3)
• Pengerukan dan Pembuangan Tipe-A= 11,210 m3 - STA TJ 26 – STA TJ 28 = 2,167 m3 - STA TJ.28 – STA TJ.37 =9,043m3
Pengerukan di Kali Tanjungan selesai pada2 Oktober 2016.
3.2 Pekerjaan Beton
• Beton Tipe-A(K-225) = 513 m3
- Capping beamdi STA TJ.28 – STA TJ.36, kanan= 236.4 m3 - Capping beamdi STA TJ.30 – STA TJ.37, kiri = 276.6 m3 • Beton Tipe-A(K-225)= 432.25 m3
- Retaining walldiSTATJ.36 – STA TJ.37, kanan+kiri = 432.25 m3 • BekistingTipe-A2 = 2,662.06 m2
- STA TJ.28 – STA TJ.36,kanan =979.68 m2 - STA TJ.28 – STA TJ.37,kiri= 688.32 m2 - STA TJ.36 – STA TJ.37, kanan =994.06 m2 • Batang penulangan, bercengkong 52.81 ton
- STA TJ.28 – STA TJ.36,kanan = 15.09 ton
- STA TJ.28 – STA TJ.37,kiri= 13.47 ton
- STA TJ.36 – STA TJ.37, kanan = 23.93ton
• Beton K-400 untukRigid Pavement = 1,739.42 m2 - STA TJ.28 – STA TJ.34 = 1,739.42 m2
3.3 Pemancangan
• Pengadaan CCSP, jumlah CCSP yang diadakan = 1,000 unit
- CCSP W500,L16m = 400 unit
- CCSP W500,L14m,jumlah = 600 unit
- Square pile beton 0.3 x 0.3 m, L10m, jumlah = 50 unit
- Square pile beton0.3 x 0.3 m, L 4m, jumlah = 29 unit
• Pemancangan CCSP 14 m W-500 = 576 unit(24 unitdari Kali Lower Angke)
- STA TJ.28 – STA TJ.30, kanan = 93 unit, kiri =88unit
- STA TJ.32 – STA TJ.33, kanan = 49 unit, kiri = 51 unit
- STA TJ.34 – STA TJ.35, kanan = 50 unit, kiri = 51 unit
- STA TJ.36 – STA TJ.38, kanan = 100 unit, kiri = 94 unit
• Pemancangan CCSP 16 m W-500 = 359unit(41 unitdari Kali Lower Angke)
- STA TJ.30 – STA TJ.32,kanan = 87 unit, kiri = 87 unit
- STA TJ.33 – STA TJ.34, kanan = 45 unit, kiri = 47 unit
- STA TJ.35 – STA TJ.36, kanan = 46 unit, kiri = 47 unit
• Pemancangansquare pile beton 0.3 x 0.3 m, L10m= 50 unit
- STA TJ.37+18,Inlet = 50 unit
• Pemancangansquare pile beton 0.3 x 0.3 m, L4m = 29 unit
Paket 5 (telah selesai)
3.4 Item Baru
• Relokasi Utilitas PLN = 1 Ls • Relokasi UtilitasTelkom = 1 Ls
• PembongkaranStruktur/Pasangan Batu eksisting = 1,970.84 m3 - STA TJ.28 – TJ.37 kiri+kanan = 1,970.84 m3
• Tanggul Tanah
- STA TJ.28 – TJ.37sisi kanan = 2,092.10 m3
3.5 Pekerjaan Lainnya
• Pagar di STA TJ.36 – STA TJ.28, kanan = 552.0 m
4. Kali Lower Angke 4.1 Pengerukan
• Pengerukan dan pembuangan Tipe-A = 437,000m3 - STA LA.62 – STA LA.81 = 80,146 m3 - STA LA.35 – STA LA.62 = 155,288 m3 - STA LA.00 – STA LA.35 = 201,566 m3
4.2 Pemancangan
• Pengadaan CCSP2,965 unit = 39,978 m
- CCSP W-500L16m = 70 unit+ 41 unit (dari Kali Tanjungan) = 1,776 m
- CCSP W-500 L14m = 1,953 unit+ 24 unit (dari Kali Tanjungan) = 27,678 m
- CCSP W-500 L12m = 877 unit = 10,524 m
• Pemancangan CCSP W-500
- L 16m = 111unit= 1,742.7 m
- L14m = 1,655 unit = 22,673.5 m
- L12m = 877 unit = 10,230.2 m
4.3 Pekerjaan Beton
• Beton Tipe-A(K-225 ) =3,126.00m3 • Beton Tipe-A (K-225)= 1,666.06 m3 • Bekisting Tipe-A2= 16,417.81 m2
• Batang penulangan, bercengkong = 234,32ton
4.4 Item Baru
• Pasangan Batu 1:4 termasuk plester = 381.12 m3 - STA LA.20 – STA LA.26= 381.12 m3
• Square Pile,pengadaan dan pemancangan = masing-masing 512 m
• Pancang Kayu L 3m = 11,475 m
• U-Ditch 800 x 1000 = 37.00 mdanU-Ditch Cover = 113.00 m3 • Jembatan Penyeberangan Orang (JPO)
- Pembongkaran JPO eksisting = 3 - Pekerjaan Besi
o Steel Girder &Diaphragm (JIS Grade SS 400) = 20,359 kg o H Beam 250 x 250 = 26,130 kg
o Pengangkutan dan Bongkar-Muat = 46,489 kg o Koneksi Mur dan Baut dia. 25 mm= 1,712.00
Paket 5
o Pengecatan Besi, tebal 275 mikron = 20,359 kg
5. Box CulvertdiTegal Alur 5.1 Pekerjaan Persiapan
• PembongkaranRigid Pavement eksisting =1,252.21m3 • SewaSheet Pile besi =354,708 kg
• Pemancangan dan Penarikan Sheet Pile besi =29,360m3
5.2 Pekerjaan Tanah
• Penggalian Tanah =15,813.00m3 • Backfill=707.78 m3
• Sub Base Course=8,477.99m3
5.3 Pekerjaan Beton
- Beton K 400 untuk Rigid Pavement t 27cm =750m2 - BetonTipe D K 100= 54.66 m3
- BetonTipe AK225 =256.35 m3 - Bekisting Tipe A2 =481.57m2
- Batang penulangan, bercengkong =29.61 ton
- Beton K 400 untukRigid Pavement t 27cm =4,638 m3
5.4 Pekerjaan Beton Pracetak
• Pengadaan dan PemasanganBox Culvert Tipe-1 (2.00 x 2.00 m) t 30cm =482 unit
• Pengadaan dan PemasanganBox Culvert Tipe-2 (2.70 x 2.00 m) t 30cm =160 unit
• Pengadaan dan PemasanganBox Culvert+ Manhole Tipe-1 (2.00mx2.00m) t 30cm =48 unit
• Pengadaan dan PemasanganBox Culvert+ ManholeTipe-2 (2.70mx2.00m) t 30cm =16 unit
• Manhole Cover 1.60mx1.60m = 32 unit
• Pengadaan dan PemasanganU-Ditch (2.00mx2.00m) t 30cm = 82 unit
• Pengadaan dan PemasanganBox Culvert(1.00 m x 1.00 m) = 24 unit
• Pengadaan dan PemasanganBox Culvert Trapesium Tipe A = 2 = 2 unit
• Pengadaan dan PemasanganBox Culvert Trapesium Tipe B = 2 = 2 unit
• Pengadaan dan PemasanganBox Culvert Trapesium Tipe C = 1 = 1 unit
• Pengadaan dan PemasanganBox Culvert Trapesium Tipe D = 1 = 1 unit
5.5 Pekerjaan Lainnya
• Saringan sampah Tipe 1 (L=4.5 x T=2.46) = 1 unit • Pasangan Batu 1:4 termasuk Plester = 121.07 m2
6. Kali Kamal
6.1 Pekerjaan Beton
• Beton Tipe A (K 225) = 615.60 m3 • Bekisting Tipe A2 = 2,769.43 m
• Batang penulangan, bercengkong = 46.24 ton
• Beton Tipe D = 14.33 m3
6.2 Pemancangan
• Pengadaan CCSP W-500 = 7,910.00m
• Pemancangan CCSP W-500 = 7,753.64 m
6.3 Pekerjaan Lainnya
• Pembongkaran Pasangan Batu eksisting = 201.60 m3 • Pasangan Batu 1:4 termasuk Plester = 73.27 m3 • Pancang Kayu L 3.00 m = 552.0
Paket 6 (dalam pengerjaan)
1. Item Umum
• Mobilisasi peralatan
• Uji lingkungan: TCLP = 4, Bising = 12, Bau = 12/16, Air = 12, Udara = 5, Biota Air = 4 kali
• Pelacakan kendaraan GPS (sistem pemantauan), progres = 34 set
• Uji Penetrasi Dutch Cone (DCPT) = 2 titik, Exploratory boring = 90 m
• Uji Penetrasi Standar (SPT) = 45 kali, Uji lab. tanah = 20 sampel
• Pengeringan air, progres = 0/1 set
• Penyebaran pada area pembuangan = 1,061,236 m3, progres = 361,358 m3(34.1%) • Pengerukan dengan bargas, pembuangan = 430,957.62 m3, progres = 156,857.23 m3(36.4%) • Peralatan untuk Injeksi Air= 2,140 jam, progres = 192 jam (9.0%)
2.2 Pekerjaan Tanah
2.3 Pekerjaan Beton
•Beton (K225) = 59.50 m3, progres = 27.8 m3 (46.7%) •Bekisting = 350.07 m2, progres = 147.89 m2 (42.2%)
•Batang penulangan, bercengkong = 4,159.0 kg, progres = 2,536.27 kg (61.0%)
2.4 Pekerjaan Batu
2.5 Pemancangan
• Pengadaan CCSP W-325 = 2,576 m, progres = 2,394 m (92.9%)
• Pemancangan CCSP W-325 = 2,484.0 m, progres = 2,308.5 m (92.9%)
• Pengadaan concrete pile 300 x 300 x 10cm = 310 m, progres = 310 m (100%)
• Pemancangan concrete pile 300 x 300 x 10cm = 294.5 m, progres = 294.5 m (100.0%)
• Walling Brace = 31.0 m, progres = 0.0 (0.0%)
• PC Strand panjang 3 m = 114.7 m, progres = 0.0 (0.0%)
2.6 Pekerjaan Jalan
3. Floodway Upper Sunter
3.1 Pengerukan
• Pengerukan dan pembuangan; target = 77,745 m3, progres = 63,313 m3 (81.4%) - STA 10+300 – STA 14+600
•Peralatan untuk Injeksi Air = 3,679.0 jam, progres = 0.0 jam (0.0%)
• Penyebaran pada area pembuangan; target = 77,745 m3, progres = 63,313 m3 (81.4%)
3.2 Pekerjaan Tanah
• Clearing dan grubbing = 3,775.40 m2, progres = 1,322.11 m2 (35.0%) • Stripping, target = 755.08 m3, progres = 222.43 m3 (29.5%)
• Penggalian tanpa jarak angkut, target 3,397.86 m3, progres = 837.05 m3 (24.6%) • Backfill = 1,948.59 m3, progres = 0 m3 (0.0%)
3.3 Pekerjaan Beton
• Beton Tipe-A (K225) = 252.79 m3, progres = 100.60 m3 (39.8%) • Bekisting = (863.50 +489.06) = 1,352.56 m2, progres = 678.48 m2 (50.2%) • Batang penulangan, bercengkong = 8,042.61 kg, progres = 4,595.78 kg (57.1%)
3.4 Pekerjaan Batu
• Pasangan Batu = 1,449.27 m3, progres = 635.00 m3 (43.8%) • Pintu Air 1x1 m = 4 set, progres = 0 set (0.0%)
• Pembongkaran dan pembuangan pasangan batu eksisting = 122.27 m3, progres = 122.27 m3 (100%) • Pembongkaran dan pembuangan beton perkuatan eksisting = 22.99 m3, progres = 10.45 m3 (45.5%)
3.5 Pemancangan
• Pengadaanconcrete pile 20x20x4 m (mini) = 4,324.00 m, progres = 4,324.00 m (100.0%)
• Pemancanganconcrete pile 20x20x4 m (mini) = 4,107.80 m, progres = 4,107.80 m (100%)
Paket 7 (telah selesai)
1. Item Umum
• Pekerjaan persiapan
• Uji Penetrasi Dutch Cone (DCPT)dan uji lab.= 45 titik
• Exploratory boring = 765 titik
• Uji Penetrasi Standar (SPT) = 383 kali
• Pengujian, pemantauan dan pengelolaan lingkungan, =17 lumpsum • Pelacakan kendaraan GPS (sistem pemantauan) + server= 40 set
• Penebangan, pembuangan pohon = 8,200pohon
• Penanamanpohon Trambessi = 6,200 pohondanMahoni= 2,000pohon
2. Pengerukan dan Rehabilitasi Tanggul
Lokasi Volume
3. Kali Grogol Sekretaris 3.1 Pengerukan
• Pengerukan dan pembuangan Tipe-A= 99,374 m3
3.2 Pemancangan
• Pengadaan CCSP W 500 = 6,756.00 m
• Pengadaansquare pile 30 x 30 = 13,569 m,with jointing = 5,170.00 m
• Pemancangan CCSP W 500 = 169.76 m
• Pemancangan CCSP W 500 dari ataspontoon = 5,954.85 m
• Pemancangansquare pile 30 x 30 = 13,149.03 m, with jointing = 5,009.11 m
• Pemancanganpancang kayu (dolken) dia. 10- 12cm = 5,724m
3.3 Pekerjaan Beton
• Beton Capping BeamTipe A (K-225)=3,206.38 m3 • Beton Tipe-D (K-100) = 5,872.83 m3
• Batang penulangan, bercengkong = 192.00 ton
• PemasanganWire Mesh M7 = 5,078.23 m2 • Rigid Pavement K-350 = 401.82 m3 • Beton K-175 = 740.29 m2
3.4 Pekerjaan Batu
• Pembongkaran dan pembuanganpasangan batu eksisting = 229.48 m3 • Pembongkaran dan pembuanganbeton perkuatan eksisting = 72.57 m3 • Pembongkaran jalan aspal eksisting = 1,182.65 m3
• Kasteen dan Pemasangan 25 x 30 x 60 cm = 223.10 m
• Pemasangan Concrete block = 222.87 m
• Trotoar = 289.73 m2
• Pasangan Batu, progres = 20.25 m3
3.5 Pekerjaan Pintu Air
• Slide gate b = 1.0 m, h = 1.0 m, target = 6 set, progres = 6 set
3.6 Pekerjaan Lainnya
• Pengadaan dan PemasanganU-Ditch+Cover 60x 60cm=268.50 m
• Pengadaan dan Pemasangan U-Ditch+Cover100x100cm= 286.00 m
4. Kali Krukut Cideng 4.1 Pengerukan
• Pengerukan dan pembuangan Tipe-A= 21,827 m3 • Peralatan untuk Injeksi Air = 510.00 jam
4.2 Pekerjaan Tanah
• Penggalian Tipe-A dengan jarak angkut 10- 20km (DT 25 T) = 6,561.04 m3 • Penyebaran pada Area Pembuangan = 21,826.58 m3
Paket 7 (telah selesai)
4.3 Pemancangan
• Pengadaan CCSP W-325 = 28,966.00 m
• PemancanganCCSP W-325 = 28,245.93 m
• PengadaanConcrete pile 40 x 40 cm = 140.00 m
• PemancanganConcrete pile 40 x 40 cm = 136.63 m
• PemancanganPancang kayu (dolken) dia. 10- 12cm = 2,550 m
4.4 Pekerjaan Beton
• Capping BeamTipe-A (K-225)=1,483.62m3 • Bekisting (1- 5m) = 6,979.03 m2
• Batang penulangan, bercengkong = 128.87 ton
• Beton Tipe-D (K-100) = 128.87 m2
4.5 Pekerjaan Batu
• Pembongkaran dan pembuangan pasangan batu eksisting = 436.60 m3 • Kasteen 25 x 30 x 60 cm = 2,284.10 m
• Pengerukan dan PembuanganTipe-A = 10,709 m3 • Peralatan untuk Injeksi Air = 259.00 jam
5.2 Pekerjaan Tanah
• Penggalian tanpa jarak angkut = 433.44 m3
• Penggalian Tipe-A dengan jarak angkut 10- 20km (DT 25 T) = 3,580.58 m3 • Backfill = 433.44 m3
• Penyebaran pada Area Pembuangan = 12,773.91 m3 • Agregat Kasar untukmaterial Backfill (Sirdam) = 1,780.94 m3 • Pengurukan (tanah merah) = 310.39 m3, Base Course-A = 317.76 m3 • Geotekstil Tak Beranyam 200 KN = 369.96 m2
5.3 Pemancangan
• Pengadaan CCSP W-325 = 22,014.00 m
• Pemancangan CCSP W-325 = 21,363.74 m
• PemancanganPancang kayu (dolken) dia 10- 12cm = 3,060 m
5.4 Pekerjaan Beton
• Capping Beam Tipe A (K-225)= 1,342.92 m3 • Bekisting (1- 5m) = 6,433 m2
• Batang penulangan, bercengkong =111.38 ton
• Beton Tipe-D (K-100) = 295.81 m2 • Rigid Pavement K-350 = 824.76 m3 • Wire Mesh M7 = 3,904.89 m2 5.5 Pekerjaan Batu
• Pembongkaran dan Pembuanganpasangan batu eksisting = 2,603 m3 • Kasteen 25 x 30 x 60 cm = 751.14 m, Trotoar = 590.00 m2
• Concrete Block = 112.34 m2, Pasangan Batu = 12.43 m3 5.6 Pekerjaan Lainnya
• Pengadaan dan PemasanganU-Ditch+Cover 50x50 cm= 1,088.00 m
• Box Culvert 60 x 60 x 100, target = 10.00 m, progres = 10.00 m
• Box Culvert 100 x 100 x 100, target = 15.00 m, progres = 15.00 m
6. Kali Pakin
6.1 Pengerukan
• Pengerukan dan Pembuangan Tipe-A = 1,952m3 • Peralatan untuk Injeksi Air = 104.00 jam
6.2 Pekerjaan Tanah
• Penggalian tanpa jarak angkut = 31.15 m3
• Penggalian Tipe-A dengan jarak angkut 10- 20km (DT 25 T) = 815.72 m3 • Backfill = 31.15 m3, Penyebaran pada Area Pembuangan = 1,952.42 m3
Paket 7 (telah selesai)
6.3 Pemancangan
• Pengadaan CCSP W-450 = 5,644.00 m
• Pemancangan CCSP W-450= 5,532.77 m
• Pemancangan Pancang kayu (dolken) dia. 10- 12cm = 248 m
6.4 Pekerjaan Beton
• Capping BeamTipe A (K-225) = 257.94 m3 • Bekisting (1- 5m) = 1,334.51m2
• Batang penulangan, bercengkong = 20.31 ton
• Beton Tipe-D (K-100) = 595.71 m2
• Pembongkaran Rigid Pavement eksisting= 387.92 m2
7. Kali Besar
7.1 Pengerukan
• Pengerukan dan pembuangan Tipe-B = 1,986 m3 • Peralatan untuk Injeksi Air = 569.00 jam
7.2 Pekerjaan Tanah
• Penyebaran pada Area Pembuangan = 1,987.33 m3 • Agregat Kasar untukmaterial Backfill (Sirdam) = 724.84m3 • Pasir dan sirdam = 1,872.73 m3
7.3 Pemancangan
• Pengadaan CCSP W 450 = 4,471.00 m
• Pemancangan CCSP W 450dari atasPontoon= 4,385.90 m
• PemancanganPancang kayu (dolken) dia. 10- 12cm = 434.00 m
7.4 Pekerjaan Beton
• Capping Beam beton Tipe A (K-225) = 224.78 m3 • Bekisting (1-5m) = 951.98 m2
• Batang penulangan, bercengkong = 15.46 ton
• Beton Tipe-D (K-100) = 40.50 m2 • Pasangan Batu = 4.46 m3
8. Kali Jelakeng
8.1 Pengerukan
• Pengerukan dan Pembuangan Tipe-A = 16,142 m3 • Peralatan untuk Injeksi Air = 948.00 jam
8.2 Pekerjaan Tanah
• Penggalian Tipe-A dengan jarak angkut 10-20km (DT 25 T) = 8,898.76 m3 • Penyebaran pada Area Pembuangan = 16,141.72 m3
• Base Course-A = 957.49 m3
• Agregat Kasar untukmaterial Backfill (Sirdam) = 9,932.81 m3 • GeotekstilTak Beranyam 200 KN = 5,591.74 m3
• Pengurukan (tanah merah) = 60.0 m3
8.3 Pemancangan
• Pengadaan CCSP W-450= 26,768.00 m
• Pemancangan CCSP W-450 = 7,558.10 m, dari ataspontoon = 17,582.56 m
• Pemancangan Pancang kayu (dolken) dia. 10- 12cm = 2,614.20 m
8.4 Pekerjaan Beton
• Capping beam Tipe A (K-225)= 2,137.11 m3 • Bekisting (1- 5m) = 8,138.50 m2
• Batang penulangan, bercengkong = 212.80 ton
• Beton Tipe-D (K.100) = 921.98 m2 • Rigid Pavement(K-350) = 783.04 m3 • Wire Mesh M7 = 3,844.36 m2 • Bore pile dia. 60 = 2,832.00 m
• Beton K-175 = 332.64 m2 • Pasangan Batu = 35.28 m3
CDF Ancol Jumlah volume keruk yang dibuang ke CDF Ancolmencapai3,272,251m3dari 3,713,683 m3, jumlah keseluruhan volume
4.3
Kegiatan Pemeliharaan Paket selama Periode Liabilitas
Tujuh (7) paket pekerjaan yang telah selesai konstruksi, masa pemeliharaannya (liabilitas) telah berakhir.
4.4
ProgresPekerjaan Paket Konstruksi
Paket Pengerukan dan Rehabilitasi Tanggul
Paket 1 (telah selesai)
1. Kontrak dan Penyelesaian Konstruksi
Proyek : Rehabilitasi Tanggul dan Pengerukan Kali Ciliwung - Gunung Sahari dan Waduk Melati Jakarta Urgent Flood Mitigation Project (JUFMP)– ICB No. Paket JUFMP-1 No. Kontrak : 15380/-1.793.2 tanggal 26 Nopember 2013
Nilai Kontrak : Rp. 284,180,000,000 termasuk 10% PPN (Kontrak Awal) Rp. 276,442,924,393 termasuk 10% PPN (Adendum 5) Tanggal Penandatanganan
Kontrak : 26 Nopember 2013
Mulai Proses : 2 Desember 2013
Periode Konstruksi : 730 Hari Kalender (Kontrak Awal) 743 Hari Kalender (Adendum 5)
Tanggal Penutupan Kontrak
2 Desember 2015 (Kontrak Awal)
15 Desember 2015 (Adendum 5)
P I U : Dinas Tata Air Pemerintah Provinsi DKI Jakarta
Kontraktor : PT. Brantas Abipraya (Persero)
Alamat Kontraktor : Jl. D.I. Panjaitan Kav. 14 Cawang, Jakarta Timur 13340
Periode Liabilitas : 15 Desember 2015 – 14 Desember 2016
Tabel 4. 1Data Teknis: Kali Ciliwung Gunung Sahari
Deskripsi Dimensi
Area Resapan : 171,870 m2
Lebar : 21.50 – 45.90 m Kedalaman : 1.90 – 2.70 m Volume Keruk : 156,970 m3
Rehabilitasi Tanggul : 5,359 m
Tabel 4. 2Revisi Kontrak Paket 1
Revisi Tanggal No. Revisi Jumlah (IDR)
Adendum 5 10 Des. 2015 12065/-1.793.2 276,442,924,393 Adendum 4 24 Nop. 2015 11209/-1.793.2 276,442,924,393 Adendum 3 5 Nop. 2015 10272/-1.793.2 284,180,000,000 Adendum 2 20 Agu. 2015 6471/-1.793.2 284,180,000,000 Adendum 1 27 Jan. 2015 411/-1.793.2 284,180,000,000 Kontrak 26 Nop. 2013 15380/-1.793.2 284,180,000,000
2. Pengerukan dan Pekerjaan Konstruksi
Tabel 4. 3 Volume Keruk Paket 1
Lokasi Ritase Truk Volume Keruk (m3)
Jumlah Paket 13,498 234,052
Ciliwung-Gn.Sahari 9,315 156,970
Paket 1 (telah selesai)

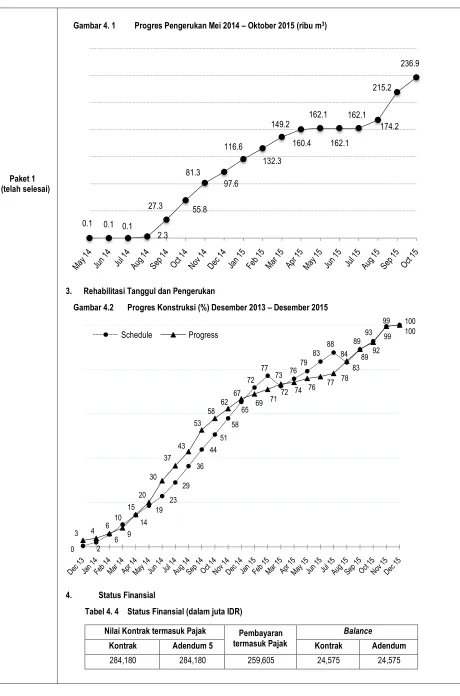

Gambar 4. 1 Progres Pengerukan Mei 2014 – Oktober 2015 (ribu m3)
3. Rehabilitasi Tanggul dan Pengerukan
Gambar 4.2 Progres Konstruksi (%) Desember 2013 – Desember 2015
4. Status Finansial
Tabel 4. 4 Status Finansial (dalam juta IDR)
Nilai Kontrak termasuk Pajak Pembayaran
termasuk Pajak
Balance
Kontrak Adendum 5 Kontrak Adendum
Paket 2A (telah selesai)
1. Kontrak dan Penyelesaian Konstruksi
Proyek : Rehabilitasi Tanggul dan Pengerukan Floodway Cengkareng
JakartaUrgent Flood Mitigation Project (JUFMP)– ICB No. Paket JUFMP- 2A
No. Kontrak : HK.02.03/PPK SP-SNVT PJSA CC/XI/315.3 tanggal 11 Nop. 2013 Nilai Kontrak Rp. 209,808,000,000 termasuk 10% PPN (Kontrak Awal)
Rp. 261,002,006,000 termasuk 10% PPN (Amandemen VII) Tanggal Penandatanganan
Kontrak : 11 Nopember 2013
Mulai Proses : 11 Nopember 2013
Periode Konstruksi : 11 Nopember 2013 – 10 Nopember 2015 (730 hari kalender) P I U : Balai Besar Wilayah Sungai Ciliwung–Cisadane, Dit. Jen. SDA,
Kementerian Pekerjaan Umum dan Perumahan Rakyat Kontraktor : Adhi Karya, Hutama Karya, Jaya Konstruksi Joint Venture Alamat Kontraktor : Taman Grisenda Blok H3 No.26 Kapuk, Jakarta Barat
Periode Liabilitas : 11 Nopember 2015 – 10 Nopember 2016

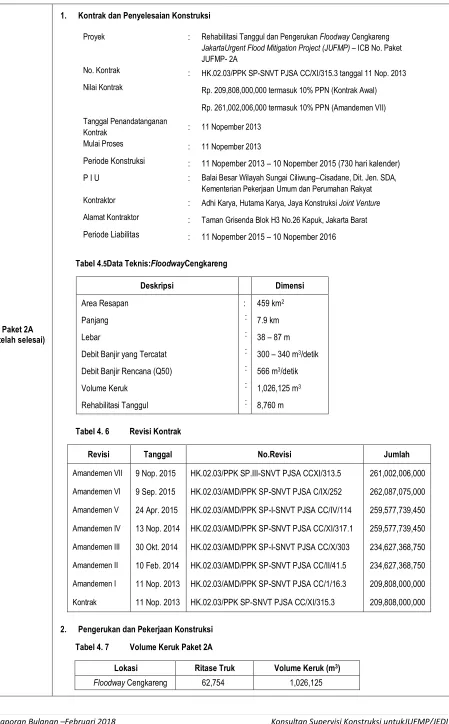

Tabel 4.5Data Teknis:FloodwayCengkareng
Deskripsi Dimensi
Area Resapan : 459 km2
Panjang : 7.9 km
Lebar : 38 – 87 m
Debit Banjir yang Tercatat : 300 – 340 m3/detik
Debit Banjir Rencana (Q50) : 566 m3/detik
Volume Keruk : 1,026,125 m3
Rehabilitasi Tanggul : 8,760 m
Tabel 4. 6 Revisi Kontrak
Revisi Tanggal No.Revisi Jumlah
Amandemen VII 9 Nop. 2015 HK.02.03/PPK SP.III-SNVT PJSA CCXI/313.5 261,002,006,000
Amandemen VI 9 Sep. 2015 HK.02.03/AMD/PPK SP-SNVT PJSA C/IX/252 262,087,075,000
Amandemen V 24 Apr. 2015 HK.02.03/AMD/PPK SP-I-SNVT PJSA CC/IV/114 259,577,739,450
Amandemen IV 13 Nop. 2014 HK.02.03/AMD/PPK SP-SNVT PJSA CC/XI/317.1 259,577,739,450
Amandemen III 30 Okt. 2014 HK.02.03/AMD/PPK SP-I-SNVT PJSA CC/X/303 234,627,368,750
Amandemen II 10 Feb. 2014 HK.02.03/AMD/PPK SP-SNVT PJSA CC/II/41.5 234,627,368,750
Amandemen I 11 Nop. 2013 HK.02.03/AMD/PPK SP-SNVT PJSA CC/1/16.3 209,808,000,000
Kontrak 11 Nop. 2013 HK.02.03/PPK SP-SNVT PJSA CC/XI/315.3 209,808,000,000
2. Pengerukan dan Pekerjaan Konstruksi
Tabel 4. 7 Volume Keruk Paket 2A
Lokasi Ritase Truk Volume Keruk (m3)
Paket 2A (telah selesai)

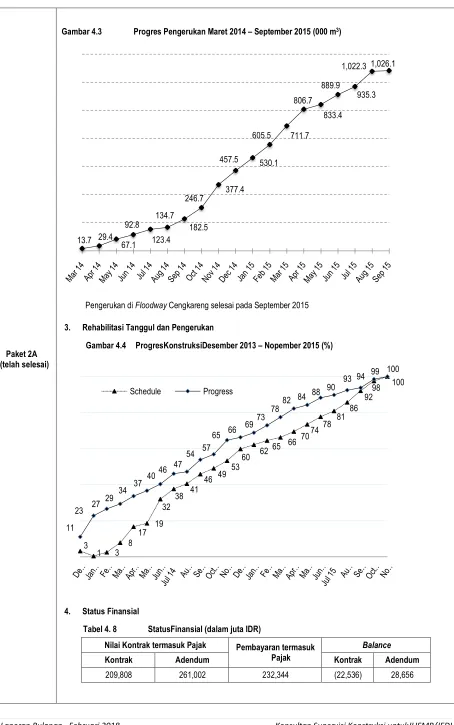

Gambar 4.3 Progres Pengerukan Maret 2014 – September 2015 (000 m3)
Pengerukan di Floodway Cengkareng selesai pada September 2015
3. Rehabilitasi Tanggul dan Pengerukan
Gambar 4.4 ProgresKonstruksiDesember 2013 – Nopember 2015 (%)
4. Status Finansial
Tabel 4. 8 StatusFinansial (dalam juta IDR)
Nilai Kontrak termasuk Pajak Pembayaran termasuk
Pajak
Balance
Kontrak Adendum Kontrak Adendum
Paket 2B (telah selesai)
1. Kontrak dan Penyelesaian Konstruksi
Proyek : Rehabilitasi Tanggul dan Pengerukan Floodway Lower Sunter Jakarta Urgent Flood Mitigation Project (JUFMP) – ICB Paket No. JUFMP-2B
No. Kontrak : HK.02.03/PPK SP-SNVT PJSACC/XI/315.4
Nilai Kontrak Rp. 65,258,477,570 termasuk 10% PPN (Kontrak Awal) Rp. 83,386,908,612 termasuk 10% PPN (Adendum IV) Tanggal
Penandatanganan Kontrak : 11 Nopember 2013 Mulai Proses : 11 Nopember 2013
Periode Konstruksi : 730 Hari Kalender (Kontrak Awal) 780 Hari Kalender (Adendum IV)
Tanggal Penutupan Kontrak : 11 Nopember 2015 (Kontrak Awal) 31 Desember 2015 (Adendum IV)
P I U : Balai Besar Wilayah Sungai Ciliwung – Cisadane, Direktorat Jenderal Sumber Daya Air, Kementerian Pekerjaan Umum dan Perumahan Rakyat
Kontraktor : PT. Hutama Karya
Alamat Kontraktor : Gedung Graha Gabah Petani, Jl. Raya Pasar Minggu Periode Liabilitas : 365 Hari Kalender (tidak berlaku untuk pengerukan) Akhir Liabilitas : 30 Desember 2016
Tabel 4. 9Data Teknis: Floodway Lower Sunter
Deskripsi Dimensi
Luas DAS : 34 km2
Panjang : 15.3 km
Panjang Terbangun : 9.98 km
Lebar : 25 – 41 m
Debit Eksisting : 65 m3/detik
Debit Rencana Q50) : 110 m3/detik
Volume Keruk : 598,689 m3
Konstruksi dan Rehabilitasi Tanggul : 3,606.4 m
Table 4.10 PeriodeKonstruksi
Penandatanganan
Kontrak Penyelesaian Konstruksi
Periode Konstruksi (hari)
Kontrak Penyelesaian
11 Nopember 2013 31 Desember 2015 730 780
2. Pengerukan dan Pekerjaan Konstruksi
Tabel 4.11 Volume Keruk Paket 2B
Lokasi RitaseTruk Volume Keruk (m3)
Paket 2B (telah selesai)
Gambar 4.5 Progres Pengerukan Maret 2014 – Nopember 2015 (000 m3)
3. Rehabilitasi Tanggul dan Pengerukan
Gambar 4.6 Progres Konstruksi Desember 2013 – Desember 2015 (%)
4. Status Finansial
Tabel 4.12 StatusFinansial (dalam juta IDR)
Nilai Kontrak termasuk Pajak Pembayaran
termasuk Pajak
Balance
Kontrak Adendum Kontrak Adendum
