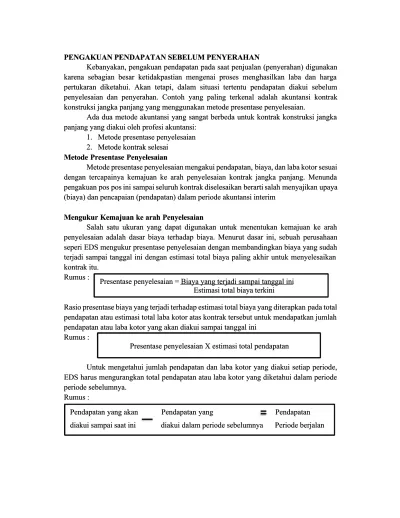

PENGAKUAN PENDAPATAN SEBELUM PENYERAHAN PENGAKUAN PENDAPATAN SEBELUM PENYERAHAN
Kebanyakan, pengakuan pendapatan pada saat penjualan (penyerahan) digunakan Kebanyakan, pengakuan pendapatan pada saat penjualan (penyerahan) digunakan karena sebagian besar ketidakpastian mengenai proses menghasilkan laba dan harga karena sebagian besar ketidakpastian mengenai proses menghasilkan laba dan harga pertukaran
pertukaran diketahui. diketahui. Akan Akan tetapi, tetapi, dalam dalam situasi situasi tertentu tertentu pendapatan pendapatan diakui diakui sebelumsebelum penyelesaian
penyelesaian dan dan penyerahan. penyerahan. Contoh Contoh yang yang paling paling terkenal terkenal adalah adalah akuntansi akuntansi kontrakkontrak konstruksi jangka panjang yang menggunakan metode presentase penyelesaian.
konstruksi jangka panjang yang menggunakan metode presentase penyelesaian.
Ada dua metode akuntansi yang sangat berbeda untuk kontrak konstruksi jangka Ada dua metode akuntansi yang sangat berbeda untuk kontrak konstruksi jangka panjang yang diakui oleh profesi akuntansi:
panjang yang diakui oleh profesi akuntansi: 1.
1. Metode presentase penyelesaianMetode presentase penyelesaian 2.
2. Metode kontrak selesaiMetode kontrak selesai Metode Presentase Penyelesaian Metode Presentase Penyelesaian
Metode presentase penyelesaian mengakui pendapatan,
Metode presentase penyelesaian mengakui pendapatan, biaya, dan laba kotor sesuaibiaya, dan laba kotor sesuai dengan tercapainya kemajuan ke arah penyelesaian kontrak jangka panjang. Menunda dengan tercapainya kemajuan ke arah penyelesaian kontrak jangka panjang. Menunda pengakuan pos pos
pengakuan pos pos ini sampai ini sampai seluruh kontrak seluruh kontrak diselesaikan berarti diselesaikan berarti salah menyajikan upayasalah menyajikan upaya (biaya) dan pencapaian (pendapatan) dalam periode akuntansi interim
(biaya) dan pencapaian (pendapatan) dalam periode akuntansi interim Mengukur Kemajuan ke arah Penyelesaian
Mengukur Kemajuan ke arah Penyelesaian
Salah satu ukuran yang dapat digunakan untuk menentukan kemajuan ke arah Salah satu ukuran yang dapat digunakan untuk menentukan kemajuan ke arah penyelesaian
penyelesaian adalah adalah dasar dasar biaya biaya terhadap terhadap biaya. biaya. Menurut Menurut dasar dasar ini, ini, sebuah sebuah perusahaanperusahaan seperi EDS mengukur presentase penyelesaian dengan membandingkan biaya yang sudah seperi EDS mengukur presentase penyelesaian dengan membandingkan biaya yang sudah terjadi sampai tanggal ini dengan estimasi total biaya paling akhir untuk menyelesaikan terjadi sampai tanggal ini dengan estimasi total biaya paling akhir untuk menyelesaikan kontrak itu.
kontrak itu. Rumus : Rumus :
Rasio presentase biaya yang terjadi terhadap estimasi total biaya yang diterapkan
Rasio presentase biaya yang terjadi terhadap estimasi total biaya yang diterapkan pada totalpada total pendapatan atau estimasi total laba kotor atas kontrak tersebut untuk mendapatkan jumlah pendapatan atau estimasi total laba kotor atas kontrak tersebut untuk mendapatkan jumlah pendapatan atau laba kotor yang akan diakui sampai tanggal ini
pendapatan atau laba kotor yang akan diakui sampai tanggal ini Rumus :
Rumus :
Untuk mengetahui jumlah pendapatan dan laba kotor yang diakui setiap periode, Untuk mengetahui jumlah pendapatan dan laba kotor yang diakui setiap periode, EDS harus mengurangkan total pendapatan atau laba kotor yang diketahui dalam periode EDS harus mengurangkan total pendapatan atau laba kotor yang diketahui dalam periode periode sebelumnya.
periode sebelumnya. Rumus :
Rumus :
Presentase penyelesaian = Biaya yang terjadi sampai tanggal ini Presentase penyelesaian = Biaya yang terjadi sampai tanggal ini
Estimasi total biaya terkini Estimasi total biaya terkini
Presentase penyelesaian X estimasi total pendapatan Presentase penyelesaian X estimasi total pendapatan
Pendapatan
Pendapatan yang yang akan akan Pendapatan Pendapatan yang yang PendapatanPendapatan diakui
Contoh Metode Presentase Penyelesaian
–
Dasar Biaya terhadap BiayaDiasumsikan bahwa Hardhat Constuction Company memiliki kontrak pada bulan Juli 2007, untuk membangun sebuah jembatan senilai $4.500.000 yang diharapkan
selesai pada bulan oktober 2009, dengan estimasi biaya sebesar $4.000.000. Presentase selesai dihitung dtunjukan pada perhitungan dibawah ini :
2007 2008 2009
Biaya sampai tanggal ini $4.500.000 $4.500.000 $4.500.000 Dikurangi estimasi biaya :
Biaya smp tgl ini $1.000.000 $2.196.000 $4.050.000 Etms biaya u/ menylsaikn $3.000.000 $1.134.000 $ -Estimasi total biaya $4.000.000 $4.050.000 $4.050.000 Estms total laba kotor $500.000 $450.000 $450.000
Presentase selesai : 25% 72% 100%
($1.000.000) ($2.916.000) ($4.050.000) ($4.000.000) ($4.050.000) ($4.050.000)
Penjurnalan:
2007 2008 2009
Mencatat biaya konstruksi:
Knstrksi dlm proses 1.000.000 1.196.000 1.134.000
Bahan, kas, hutang,dsb 1.000.000 1.916.000 1.134.000 Mencatat termin:
Piutang usaha 900.000 2.400.000 1.200.000
Penagihan ats knstrksi 900.000 2.400.000 1.134.000 Dalam proses
Mencatat hasil penagihan:
Kas 750.000 1.750.000 2.000.000
Piutang usaha 750.000 1.750.000 2.000.000
Penjurnalan
2007 2008 2009
untuk mengakui pendapatan dan laba kotor:
Knstrksi dlm proses 125.000 199.000 126.000 (laba kotor)
Beban konstruksi 1.000.000 1.916.000 1.124.000 Pendapatan dari kontrak 1.125.000 2.115.000 1.260.000 jangka panjang
Untuk mencatat penyelesaian kontrak :
Penagihan atas konstruksi 4.500.000
Dalam proses
Konstruksi dalam proses Biaya konstruksi th. 2007 1.000.000
Laba kotor yg diakui th. 2007 125.000 Biaya konstruksi th. 2008 1.916.000 Laba kotor yg diakui th. 2008 199.000 Biaya konstruksi th. 2009 1.134.000 Laba kotor yg diakui th. 2009 126.000
Total 4.500.000
21/12/09 untuk menutup proyek yang
sudah diselesaikan 4.500.000
Total 4.500.000
Penyajian Laporan Keuangan
–
Presentase PenyelesaianMetode Kontrak Selesai
Sebagai contoh, untuk proyek jembatan hadhat construction company yang telah diilustrasikan, ayat jurnal berikut ini dibuat pada tahun 2009 menurut metode kontrak selesai untuk mengakui pendapatan dan biaya serta untuk menutup akun persediaan dan penagihan.
Penagihan atas konstruksi dalam proses 4.500.000
Pendapatan dari kontrak jangka panjang 4.500.000 Pendapatan kontrak yang diakui sampai tanggal ini:
4.500.000 x 1.000.000 1.125.000
4.000.000
Penagihan sampai saat ini 900.000
Pendapatan yang belum ditagih 225.000
HARDHAT CONSTRUCTION COMPANY
2007 2008 2009
Laporan Laba Rugi
Pendaapatan kontrak jgk pjg 1.125.000 2.115.000 1.260.000 Biaya Konstruksi 1.000.000 1.916.000 1.134.000 Laba Kotor 125.000 199.000 126.000 Neraca 31/12 Aktiva lancar Piutang usaha 150.000 800.000 Persediaan Konstruksi dlm proses 1.125.000 Dikurang: Penagihan 900.000
Biaya&laba yg diakui yg melebihi penagihan: 225.000 Kewajiban lancar:
Penagihan (3.300.000) melebihi
Biaya konstruksi 4.050.000
Konstruksi dalam proses 4.050.000
Hardhat Costuction Company akan mengakui laba kotor sebagai berikut:
Hardhat construction akan melaporkan kegiatan jangka panjangnya sebagai berikut:
Kerugian Kontrak Jangka Panjang
Ada dua jenis kerugian yag dapat timbul pada kontrak jangka panjang, yaitu : 1. Kerugian periode berjalan atas kontrak yang menguntungkan
2. Kerugian atas kontrak yang tidak menguntungkan Kerugian Periode Berjalan
Asumsikan bahwa pada tanggal 31 desember 2008, Hardhat Construction Company mengestimasikan biaya untuk menyelesaiakan kontrak pembuatan jembatan sebesar $1.468.962 dan bukan $1.134.000. Dengan mengasumsikan semua data lainnya sama seperti data sebelumnya, hardhat akan menghitung presentase penyelesaian dan mengakui kerugian seperti dibawah ini :
Presentase Penyelesaian Kontrak Sekesai
2007 125.000 0
2008 199.000 0
2009 126.000 450.000
Hardhat Company
Laporan Laba Rugi 2007 2008 2009
Pendapatan dari kontrak jk panjang
–
–
4.500.000Biaya Konstruksi
–
–
4.050.000 Laba Kotor–
–
450.000 Neraca (31/12) Aktiva lancar: Piutang usaha 150.000 800.000 Persediaan Konstruksi dlm proses 1.000.000 Dikurangi: Penagihan 900.000Biaya kontrak yang belum ditagih 100.000 Kewajiban lancar:
Penagihan (3.300.000) melebihi 384.000
Hardhat akan mencatat kerugian pada 2008 sebagai berikut :
Beban konstruksi 1.916.000
Konstruksi dlm proses (kerugian) 48.500 Pendapatan dari kontrak jangka panjang 1.867.500 Kerugian atas Kontrak yang Tidak Menguntungkan
Diasumsikan bahwa pada tanggal 31 desember 2008, Hardhat Construction mengestimasikan biaya untuk pembuatan jembatan adalah $1.640.250 dan bukan $1.134.000. Revisi estimasi yang berkaitan dengan kontrak jembatan adalah sebagai berikut:
Maka, pendapatan yang diakui pada 2008 adalah sebesar:
Biaya sampai tanggal ini (31/12/08) 2.916.000 Estimasi biaya untuk menyelesaikan(revisi) 1.468.000
Estimasi total biaya 4.384.962
Presentase selesai 66 1/2%
Pendapatan yang diakui selama 2008 1.867.500 Biaya yang terjadi selama 2008 1.916.000 Kerugian yang diakui pada tahun 2008 48.500
2007 2008
Estimasi awal Estimasi stlh revisi
Harga Kontrak 4.500.000 4.500.000
Estimasi total biaya 4.000.000 4.556.250 Estimasi laba kotor 500.000
Estimasi kerugian 56.250
Pendapatan yang diakui pada 2008
Harga kontrak 4.500.000
Presentase selesai x 64%
Pendapatan yang dapat diakui sampai tgl ini 2.880.000 Dikurangi: pendapatan yg diakui sblm 2008 1.125.000
Pendapatan yang diakui pd th.2008 1.755.000
Biaya sampai tgl ini (31/12/08) 2.916.000 Estimasi biaya untuk menyelesaikan 1.640.000
Estimasi total biaya 4.556.000
Untuk menghitung biaya konstruksi yang dibebankan pada tahun 2008, hardhat menambahkan totak kerugian yang diakui pada tahun 2008 (125.000+56.250) ke pendapatan yag diakui pada tahun 2008.
Hardhat akan mencatat pendapatan, beban, dan kerugian kontrak jangka panjang tahun 2008 sebagai berikut
Beban konstruksi 1.936.250
Konstruksi dalam proses 181.250 Pendapatan dari kontrak jangka panjang 1.755.000
Konstruksi dalam proses Biaya konstruksi dlm proses 1.000.000
Laba kotor yang diakui th 2007 125.000
Biaya konstruksi 2008 1.196.000 Kerugian th 2008 181.250
Saldo 2.859.750
Kerugian kontrak sebesar 56.250 juga diakui pada tahun ketika kerugian itu pertama kali terjadi dengan ayat jurnal berikut pada 2008
Kerugian dari kontrak jangka panjang 56.250
Konstruksi dalam proses 56.250
Pendapatan yang diakui pada tahun 2008 1.775.000 Total kerugian pada tahun 2008:
Pembalikan laba kotor th.2007 125.000
Estimasi total kerugian atas kontrak 56.250 181.250
