ANALISA RISIKO PEMBANGUNAN KAPAL BARU Dian Sistining Ayu/4207 100 607
Jurusan Teknik Sistem Perkapalan, Fakultas Teknologi Kelautan, Institut Teknologi Sepuluh Nopember Surabaya
[email protected] ABSTRAK
Salah satu aspek penting dalam manajemen proyek yang biasanya melibatkan banyak kegiatan adalah perencanaan. Seperti shipbuilding, banyak yang perlu direncanakan untuk dapat menghasilkan produk yang accepted oleh owner dan selesai tepat waktu. Dalam tahapan perencanan diperlukan analisis mengenai estimasi durasi suatu proyek. Realita di lapangan menunjukkan bahwa waktu penyelesaian sebuah proyek bervariasi, akibatnya perkiraan waktu penyelesaian suatu proyek ditentukan oleh tingkat ketepatan perkiraan durasi setiap kegiatan dalam proyek. Dengan perencanaan yang optimal diharapkan proyek dapat berjalan sesuai perencanaan. Selain itu juga proses kontrol tidak boleh diabaikan untuk menghindarkan risiko yang ada dalam proses tersebut. Dengan kondisi seperti itulah yang memotivasi untuk menganalisa risiko yang terjadi pada proses pembangunan kapal baru, supaya pada akhirnya tidak menimbulkan kerugian bagi pihak galangan karena adanya ancaman penalty.
Pada makalah ini dijelaskan mengenai risk assessment yang harus dilakukan menidentifikasi risiko yang dapat terjadi dalam proses pembangunan kapal baru, sehingga kita dapat meminimalkan, mengilangkan atau mentransfer risiko yang bisa terjadi. Dengan bantuan program Primavera Project Planner (P3) versi 3.0, merencanakan dan mengontrol proses dalam proyek. Dengan data yang ada dilapangan dapat dijadikan inputan data dalam program P3versi 3.0 dan output yang didapat dalam program tersebut, yang akan dijadikan dasar untuk menentukan resiko proyek yang dibahas. Selain itu juga akan dideskripsikan tentang metode Program Evaluation and Review Technique (PERT) dan Critical Part Method (CPM) yang dipakai P3 versi 3.0 untuk mendapatkan output yang kita perlukan.
Kata Kunci: Shipbuiling, risk assessment, Primavera Project Planner versi 3.0, PERT, CPM.
1. Pendahuluan
Perkembangan produksi kapal beberapa tahun ini semakin meningkat, terbukti dengan meningkatnya produksi galangan kapal di Indonesia pada tahun 2008 meningkat sebesar 28.33 persen menjadi 7.75 juta gros ton, di banding tahun sebelumnya dan melampaui target Departemen Perindustrian sebesar 6 juta GT (Kemudi, 20091). Selain itu juga banyaknya lalu lintas laut di Indonesia, seperti yang di jelaskan oleh PELINDO
(Dermaga 20092) dalam tabel 1. Berdampak
positif dalam bidang galangan kapal, di Indonesia khususnya.
Kendalanya, banyak pembangunan kapal baru yang mengalami keterlambatan, padahal proyek yang lain telah menunggu untuk dikerjakan. Pendapatan yang diperoleh galangan meningkat karena banyaknya kapal yang dapat diproduksi dan pekerjaan lain seperti reparasi, tetapi dikarenakan perencanaan dan pengontrolan progress yang
2 kurang untuk membangun kapal dengan order yang bertambah dan juga fasilitas dari galangan kapal kurang memadai untuk membangun kapal dengan proyek yang diterima.
Harus ada suatu perencanaan dan penjadwalan untuk pembangunan kapal supaya diterima pemilik kapal tepat.waktu. Dalam hal ini penulis mencoba untuk membuat perencanaan dan penjadwalan pembangunan kapal baru dengan menganalisa risiko-risiko yang mungkin akan muncul dalam proses pembangunan, dengan mengoptimasi durasi dan biaya pembangunan kapal baru. Hal tersebut diperlukan supaya proyek dapat diselesaikan tepat waktu, proyek yang lainnya dapat segera dikerjakan dan tidak adanya kerugian yang signifikan.

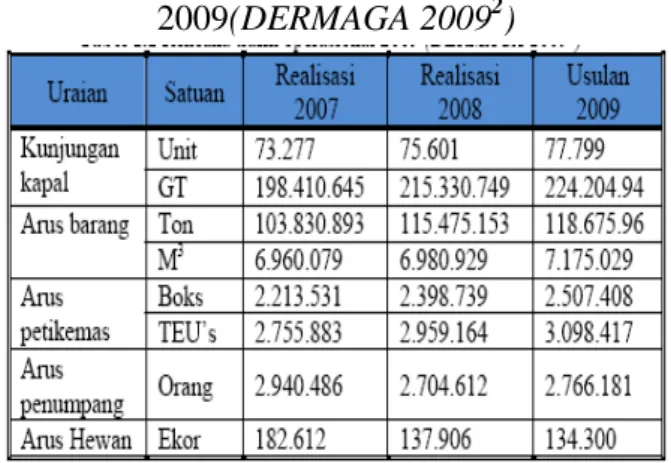

Tabel 1 Rencana trafik operasional 2009(DERMAGA 20092)
2. Shipbuilding
Shipbuilding merupakan pembangunan kapal,
dibangun di sebuah galangan kapal.
Shipbuilding adalah industri konstruksi yang
menggunakan berbagai komponen untuk dijadikan kapal di samping bahan konstruksi dasar (Storch, Hammon, Bunch dan Moore,
19953).
Kapal merupakan kombinasi dari hal-hal yang kompleks, dapat dengan mudah diklasifikasikan oleh ukuran utama, berat (displacement) dan/atau kapasitas beban
(deadweight), dan service. Beberapa definisi khusus tergantung pada jenis kapal atau
service, tetapi umumnya, sebagian besar
definisi berlaku untuk semua jenis kapal. Oleh karena itu proses pembangunan kapal memiliki banyak karakteristik dari konstruksi dan manufaktur, gambar 1 mendeskripsikan proses terbentuknya produk dari sebuah kapal. Shipbuilding memerlukan banyak pekerja yang memiliki berbagai keterampilan dan kemampuan, bekerja dalam struktur organisasi pada lokasi tertentu di mana fasilitas yang diperlukan tersedia. Tujuan dari sebuah perusahaan perkapalan adalah untuk mendapatkan keuntungan dengan membangun sebuah kapal.
Gambar 1. Master schedule pembangunan kapal baru (Storch, Hammon, Bunch dan
Moore, 19953)
Seperti PT Dok dan Perkapalan Surabaya yang sedang membangun kapal Tanker Pertamina, dengan fasilitas yang dimiliki galangan berupaya menyelesaikan pekerjaan pembangunan kapal dapat berjalan sesuai rencana. Tepat waktu dengan kualitas yang diminta.
3. Primavera Project Planner (P3) versi 3.0
Penyusunan jadwal proyek adalah merencanakan waktu suatu aktivitas harus dimulai dan waktu aktivitas berakhir.
Prodecessors, identifikasi aktivitas (WBS)
dan durasi merupakan pedoman dalam penyusunan jadwal perencanaan tiap aktivitas, yang kemudian menjadi jadwal pelaksanaan proyek secara keseluruhan.
Proses selanjutnya, data-data yang sebagai inputan dalam program P3 versi 3.0. Program ini dapat membantu mengolah dan mendapatkan jadwal proyek dengan metode CPM beserta lintasan kritisnya. Pengoperasian P3 versi 3.0, secara garis besar adalah sebagai berikut:
1. Memasukkan tanggal dimulainya proyek 25 September 2008.
2. Memasukkan setiap jenis aktivitas yang telah dikelompokkan berdasarkan WBS. 3. Memasukkan durasi aktivitas.
4. Menentukan prodecessors dari masing-masin aktivitas, sehingga didapatkan hubungan antar aktivitas yang satu dengan aktivitas yang lain.
5. Memasukkan lag time.
Gambar 2 Tampilan Bart-Chart dari Primavera
Hasil yang diperoleh dalam proyek akan selesai pada hari tertentu beserta output P3versi 3.0 yang berupa bar-chart, Jadwal CPM, dan schedule report.
4. Metode PERT & CPM
Alat untuk menganalisis risiko penjadwalan memerlukan beberapa asumsi, dan digunakan hanya beberapa ketentuan. PERT dan CPM mengasumsikan bahwa semua kegiatan awal dan akhir berbeda poinnya. PERT dan CPM mengasumsikan bahwa perkiraan waktu yang dibutuhkan dapat terdefinisikan secara matematis. Dibutuhkan banyak pengalaman untuk secara akurat mengukur waktu aktivitas berlangsung. Probabilitas perkiraan waktu penyelesaian akan sangat bisa diandalkan. PERT dan CPM juga mengasumsikan bahwa waktu, nilai uang bukanlah masalah. Dengan kata lain, tidak perlu untuk mempertimbangkan pengurangan dari biaya kemudian.
Berikut adalah beberapa istilah teknis digunakan dalam PERT dan CPM;
Critical part (jalur kritis): jalan terpanjang
(dalam hal waktu) untuk penyelesaian proyek,
critical path adalah kegiatan-jalan, yang, jika
dipersingkat,akan mempersingkat waktu yang dibutuhkan untuk menyelesaikan proyek. Kegiatan dari non critical part tidak akan mempengaruhi waktu penyelesaian bahkan jika dilakukan lebih cepat.
Slack time: adalah perbedaan antara waktu
yang diharapkan untuk sampai pada akhir aktivitas dan waktu terbaru yang dibolehkan untuk menyelesaikannya atau waktu yg dapat ditunda pada kegiatan tidak kritis.
Crashing: pergeseran sumber daya untuk
mengurangi slack time sehingga critical part sependek mungkin.
4.1 Metode PERT
PERT dikembangkan oleh U.S. Angkatan Laut untuk perencanaan dan kontrol dari Polaris Kapal selam program misi dan penyelesaian diperpendek waktunyaError! Bookmark not defined.. PERT selain memiliki kemampuan untuk menghadapi
4 aktivitas yang tidak pasti penyelesaiannya. Hal yang perlu dipersiapkan sebelum melakukan PERT:
1. Tentukan aktivitas yang akan dilakukan. 2. Link aktivitas secara berurutan.
3. Perkiraan waktu untuk menyelesaikan setiap pekerjaan (waktu normal)
3.2 Metode CPM
CPM dipergunakan pertama kali di Inggris pada pertengahan tahun 1950-an pada suatu proyek pembangkit tenaga listrik. Perkembangan selanjutnya, metode ini
Gambar 3 Aktivitas PERT
dikembangkan dan disempurnakan oleh Walker dan Kelley dari dua perusahaan Amerika, E.I.du Pont de Nemours Company
dan Remington Rand Company ke sebuah
bentuk yang kemudian diberi nama diagram panah(arrow diagram)Error! Bookmark not defined..
Metode CPM merupakan suatu metode perencanaan dan penjadwalan proyek yang dapat menunjukkan aktivitas-aktivitas kritis, serta dapat digunakan untuk merencanakan, mengontrol dan mengevaluasi penjadwalan proyek, mengetahui pelaksanaan penjadwalan proyek yang telah dilakukan serta mengetahui urutan pekerjaan yang terjadi dilapangan.
Aktivitas kritis adalah aktivitas yang sangat sensitif terhadap keterlambatan proyek. Bila durasi aktivitas kritis ini bertambah, maka durasi proyek juga akan bertambah. Hal ini dikarenakan aktivitas ini tidak mempunyai tenggang waktu (float).
Lintasan kritis adalah4:
a) Urutan operasi (sequence of operations) yang memiliki waktu kumulatif terpanjang dalam penyelesaian proyek.
b) Suatu lintasan yang melewati aktivitas-aktivitas yang mempunyai Earliest Start sama dengan Latest Start.
c) Suatu lintasan yang melewati aktivitas-aktivitas yang memiliki float sama dengan nol.
Setiap aktivitas-aktivitas yang terdapat dalam lintasan kritis yang tidak dapat dikerjakan dan diselesaikan sesuai dengan estimasi durasinya, akan menyebabkan keseluruhan durasi penyelesaian bertambah panjang dari durasi yang semula direncanakan5.
Gambar 4 Contoh Bentuk Metode CPMError! Bookmark not defined. Jenis CPM yang banyak digunakan sekarang ini adalah hasil pengembangan yang dilakukan oleh Prof. Fondahl dari Stamford University pada tahun 1961, yaitu jenis CPM yang dibantu oleh program komputer dalam
penyusunan, perhitungan, maupun dalam penentuan urutan-urutan pelaksanaannya5 Salah satu program komputer yang dapat membantu dalam penyusunan suatu penjadwalan CPM adalah P3.
5. Pengolahan data
Data proyek yang telah diperoleh dari salah satu galangan di Surabaya antara lain gambar
erection sequence, bock division, general arrangement, laporan bulan (percentase complete), serta jadwal rencana proyek dalam
bentuk bar-chart MS Project. Data tersebut dipergunakan dalam perencanaan jadwal CPM dengan program P3.
Pengolahan data pada makalah ini sesuai dengan tahpan penyusunan jadwal perencanaan metode CPM dalam program P3, yaitu:
1. Identifikasi aktivitas.
2. Penyusunan urutan aktivitas. 3. Perhitungan durasi aktivitas.
4. Penyusunan jadwal CPM dengan program P3.
Identifikasi aktivitas dilakukan berdasarkan gambar kapal dengan mengunakan pengelompokan jenis aktivitas (WBS). WBS menunjukkan aktivitas proyek secara keseluruhan, yang dipergunakan sebagai dasar penentuan volume, produktivitas, durasi aktivitas, dan juga dipergunakan sebagai penjadwalan dalam program P3.
Penyusunan urutan aktivitas dilakukan berdasarkan predecessors. Predecessors
adalah aktivitas yang pelaksanaannya dilakukan sebelum aktivitas yang bersangkutan dimulai.
Hubungan antar aktivitas (relationship) pada perencanaan jadwal CPM dinyatakan dalam hubungan finish to start (FS), finish to finish (FF), start to start (SS), dan start to finish
(SF) dengan log time. Hubungan antar aktivitas dengan log time digunakan agar durasi proyek secara keseluruhan lebih efisien.
Didapatkan lintasan kritis dengan jumlah aktivitas sebanyak 89 aktivitas, lebih jelasnya dapat dilihat pada tabel 2.
6. Sumber daya (Resources)
Sumber daya (resources) meliputi pekerja, alat, bahan, dan material .Sumber daya yang diambil hanya pada aktivitas hull
construction, karena pada aktivitas ini
datanya yang lengkap. Penentuan besarnya pekerjaan yang dibutuhkan untuk setiap aktivitas bergantung pada volume pekerjaan yang dikerjakan.
Perumusan durasi aktivitas sebagai berikut:
Jumlah sumber daya yang kita perluakan dalam proyek ini harus terpenuhi, jika tidak maka akan berdampak pada durasi yang kita rencanakan.
Analisa SDM merupakan suatu cara yang dapat digunakan untuk membantu dalam mengambil keputusan. Dengan SDM yang direncanakan diatas diharapkan proyek ada dilaksanakan sesuai jadwal. Tapi mungkin saja SDM tidak dapat dipenuhi sehingga kita harus meleveling SDM tersebut, tetapi dengan consequence penambahan durasi, yang dapat mempengaruhi waktu finish proyek jika terletak
7. Biaya produksi
Biaya pembuatan kapal Tanker telah direncanakan biaya pengadaan material serta peralatannya. Perencanaan biaya produksi direncanakan sebesar USD 11.682.573 dapat dilihat pada tabel 3.
6 Untuk biaya material hull construction dibagi berdasarkan berat pada masing-masing blok. Dari total material dan consumable yang diperlukan pada tahapan ini masing-masing sebesar USD 2,951,648 dan USD 144,730. 8. Target versus aktual progres
Progress fisik yang ada dilapangan dibandingkan denga target yang dicapai pada program P3 versi 3. Tabel 4 memperlihatkan ersen progress aktual.
Sehingga didapatkan identifikasi resiko antara lain;
Tabel 2. Aktivitas lintasan kritis Tabel 2. Aktivitas lintasan kritis
8 Tabel 4 Ringkasan progress secara fisik kapal
Tanker H8601
• Keterlambatan waktu produksi
Keterlambatan proses produksi dalam setiap tahapan pembangunan kapal sehingga menyebabkan keterlambatan delivery selama 74 hari (hari libur dihitung) dari tanggal 16 Desember 2010 sampai 28 Februari 2011.
Hal ini mengakibatkan perusahaan pembangunan kapal, galangan akan mendapatkan denda karena keterlambatan penyerahan kapal. Bila diasumsikan nilai denda untuk setiap harinya adalah USD 10.000.00, maka denda yang harus dibayarkan ke pihak owner sebesar USD 740.000
• Jumlah jam pekerja
Total jam orang yang direncankan diawal meningkat sebanyak 0,1% menjadi 613.763 jam orang.untuk penyebaran jam orang, dapat dilihat pada gambar 5 perbedaan kebutuhan jam orang antara kondisi target yang telah dicapai pada tanggal 31 oktober 2009 dengan kondisi awal. Kebutuhan jam orang tiap bulannya dapat dilihat pada gambar 6.
Gambar 5 memperlihatkan perbedaan biaya pekerja antara target dan sekarang. Dengan penambahan jam orang maka berdampak terhadap total biaya untuk pekerja menjadi
USD 1,362,235. Penambahan biaya untuk pekerja sebesar 33% atau sebesar USD 449,538.
• Biaya produksi
Total biaya biaya produksi mengalami peningkatan menjadi USD 14.348.791, pada awal perencanaan total biaya sebesar USD 11.682.573. Maka ada selisih biaya produksi sebesar 23% yaitu USD 2.666.218, gambar 7. Jadi total penambahan biaya yang harus dikeluar berdasarka hasil analisa pada skripsi ini adalah USD 2.666.218 (penambahan biaya produksi) ditambah USD 740.000 (denda) sebesar USD 3.406.218.
6. Risk Assessment
Resiko merupakan kesempatan dari sesuatu kejadian yang akan mempunyai dampak pada tujuan6. Risk assessment adalah keseluruhan proses identifikasi risiko, analisis risiko dan evaluasi risiko, dapat dilihat dalam gambar 8 berikut.Risk management merupakan bagian integral dari manajemen yang baik, ini adalah proses perbaikan berulang-ulang dan terus menerus untuk mendapatkan yang lebih baik dalam tahapan pada proyek. Setiap langkah dari proses risk management
Gambar 5. Grafik distribusi jam orang
10
Tabel 5. Kriteria konsekuensi (PT DPS, 2009 7)
Tabel 6. Kriteria kemungkinan (PT DPS, 2009 7)
Proses bisa dideskripsikan setelah kita menyelesaikan program P3. Proses risk
identification dapat dilakukan dengan
menjawab pertanyaan apa, dimana, kapan, kenapa, bagaimana risiko itu terjadi. Setelah itu diadakan risk evaluation dengan membandingkan tingkat risiko terhadap kriteria risiko. Risk evaluation membantu dalam pengambilan keputusan tentang perawatan untuk meminimalkan, menghilangkan atau mentransfer risiko (risk
reduction).
Untuk mendapatkan perencanaan proyek yang lebih baik dan memenuhi target waktu
delivery. Mungkin dengan diadakan lembur
atau penambahan jumlah orang, dan kita selalu mengontrol actual progress.
Tabel 5 berikut ini menunjukkan kriteria asesmen kemungkinan dari suatu peristiwa risiko. Pada analisa kali ini kemungkinan yang terjadi karena risiko yang dilihat secara garis besar dan proyek yang dijalankan waktunya hampir 50% dari dari waktu penyelesaian diawal, risiko ini mempunyai probabilitas 50%.
Kriteria penerimaan risiko
Risiko diukur dengan mengombinasikan rating kemungkinan dan rating akibat dari suatu peristiwa (risk event). Formula berikut ini digunakan untuk mengukur risiko dari suatu kejadian.
Indeks Risiko (R) = Indeks Kemungkinan (K) + Indeks Akibat (Konsekuensi) (A) Gambar 7 berikut ini menunjukkan matrik risiko yang digunakan dalam menentukan tingkat risiko.Dalam proses analisa risiko, secara garis besar risiko yang terjadi masuk dalam konsekuensi sangat berat (4) dan tingkatan kemungkinan yang terjadi 50% (3) maka indeks risikonya tinggi.
Tindakan Pengurangan terhadap Risiko (Risk Mitigation)
Pada dasarnya untuk mengurangi risiko yang terjadi pada proyek ini adalah memenuhi target yang telah direncanakan diawal. Dikarenakan sekarang target sampai akhir bulan Oktober 2009 tidak dapat dipenuhi, seperti main even pada aktivitas launching.
Gambar 7. Matrik risiko (PT DPS, 20097)
Kualitas SDM kurang memadai/ Kemampuan personal subkontraktor kurang qualified dapat dikurangi kemungkinannya dengan memperketat kualifikasi subktraktor.
Keterbatasan fasilitas, seperti mesin cutting yang tidak dapat memenuhi kebutuhan dapat dikurangi kemungkinannya menambah fasilitas, penyewaan peralatan atau memberikan pekerjaan itu pada subkontraktor (tidak hanya dalam bentuk jam orang saja, tetapi juga alatnya).
Terlambatanya kedatangan barang mengakibatkan aktivitas yang berkaitan dengan barang tersebut mengalami delay untuk mengurangi kemungkinanya dengan mengestimasi tanggal pemesanan dengan baik.
Equipment yang datang tidak sesuai dengan maker drawing, rekomendasi class dan owner, ketidaksesuaian di lapangan untuk mengurangi kemungkinanya dengan penambahan dan peningkatan kompetensi SDM. Mengontrak SDM yang berpengalaman
12 untuk terlibat dalam project. Schedule harus selalu dimonitor dan gambar harus mendahului sequence produksi.
Data tidak terekam secara akurat, penjadwalan hanya bersifat estimasi dengan tingkat akurasi rendah prasarana yang ada untuk mengurangi kemungkinanya membentuk tim untuk menganalisa Jam-Orang, schedule material, waktu penyelesaian pekerjaan untuk : Design, Gambar Kerja & Approval; Hull Construction & Outfitting; Piping System; Machinery Outfitting; Electrical Outfitting Sebagai input untuk pembuatan S-Curve, progres fisik, PERT. Target penyelesaian project terlalu cepat dengan kurang mempertimbangkan kemampuan, kapasitas produksi, sarana dan prasarana yang ada prasarana yang ada untuk mengurangi kemungkinanya negoisasi ulang dengan owner untuk penambahan waktu delivery time.
7. Kesimpulan
Setelah dilakukan pemodelandan analisa data. Kesimpulan yang dapat diambil dari analisa data yang telah dilakukan pada pengerjaan skripsi ini antara lain:
1. Lintasan kritis yang harus diperhatikan pada pembangunan kapal Tanker ini 89 aktivitas.
2. Perkiraan waktu penyelesaian pembangunan kapal Tanker mengalami keterlambatan:
• Tanggal penyelesaian 28 Februari 2011
• Waktu keterlambatan 74 hari
• Denda sebesar USD 740.000 (USD 10.000/hari)
3. Penambahan jam orang dikarenakan penambahan waktu penyelesaian dan
masih banyaknya pekerjaan yang belum terselesaiakan.
4. Biaya produksi meningkat sebesar 23% atau USD 2.666.218 dari USD 11.682.573.
5. Risiko yang dihadapi pada pembangunan kapal Tanker ini termasuk dalam kategori tinggi.
6. Resume penyebab risiko yang dapat
mengakibatkan keterlambatan penyelesaian proyek dilihatvdari
penjadwalan dan pengontrolan seperti pada tabel 6. DAFTAR PUSTAKA 1
Majalah Kemudi Februari 2009
2
Majalah Dermaga.Januari 2009
3
Storch, R.L., Hammon, C. P., Bunch, H. M., Moore, R. C., “Ship Production”, Cornell Maritime Press, Centreville, Maryland, USA, 2nd edition, 1995
4
Soeharto, Iman. Manajemen proyek. Jakarta: Erlangga, 1999 & 2001.
5
Uher, Thomas E, Programming and
Schedulling techniques, Sydney: The
University of New South Wales Australia, 1996.
6
AS/NZS 4360:2004, “Risk Management”, Australian/New Zealand Standard, 2004
7
Tim Asesmen Risiko PT Dok dan Perkapalan Surabaya, Standar Risiko Manajemen
