(1)

Rancang Bangun Sistem Transaksi Inventory PT.Ecco

Indonesia

Software Development Plan

(2)

Confidential Kelompok 5 2011 Page 2 of 19

Revision History

Date Version Description Author

(3)

Confidential Kelompok 5 2011 Page 3 of 19

Table of Contents

1. Introduction 5

1.1 Purpose 5

1.2 Scope 5

1.3 Definitions, Acronyms and Abbreviations 5

1.4 References 5

1.5 Overview 6

2. Project Overview 7

2.1 Project purpose, scope and objectives 7

2.2 Assumptions and constraints 7

2.3 Project deliverables 8

2.4 Evolution of the Software Development Plan 8

3. Project Organization 8

3.1 Organizational Structure 8

3.2 External Interfaces 8

3.3 Roles and Responsibilities 8

4. Management Process 8

4.1 Project Estimates 9

4.2 Project Plan 9

4.2.1 Phase Plan 9

4.2.2 Iteration Objectives 10

4.2.3 Releases 11

4.2.4 Project Schedule 11

4.2.5 Project Resourcing 12

4.2.6 Budget 15

4.3 Iteration Plans 15

4.4 Project Monitoring and control 15

4.4.1 Requirements management plan 15

4.4.2 Schedule control plan 15

4.4.3 Budget control plan 16

4.4.4 Quality control plan 16

4.4.5 Reporting Plan 16

4.4.6 Measurement Plan 16

4.5 Risk Management plan 16

4.6 Close-out plan 17

5. Technical process plans 17

5.1 Development Case 17

5.2 Methods, tools and techniques 17

5.3 Infrastructure plan 18

5.4 Product acceptance plan 18

6. Supporting process plans 18

6.1 Configuration management plan 18

6.2 Evaluation plan 19

(4)

Confidential Kelompok 5 2011 Page 4 of 19

6.4 Quality assurance plan 19

6.5 Problem resolution plan 19

6.6 Subcontractor management plan 19

6.7 Process improvement plan 19

7. Additional plans 19

8. Annexes 19

(5)

Confidential Kelompok 5 2011 Page 5 of 19

Software Development Plan

1.

Introduction

Software Development Plan (SDP) ini adalah sebuah dokumen yang menmabntu mennerangkan tentang bagaimana proses-proses perencanaan projek yang terjadi berdasarkan project yang tengah diajukan dengan judul Rancang Bangun Sistem Transaksi Inventory PT.Ecco Indonesia. berbasis web. Yang menjadi pembahasan pada dokumen ini menjelaskan tentang gambaran project yang akan di bangun. Penjelasan mengenai detail projek yang akan dibuat. Organisasi perusahaan menjelaskan struktur organisasi, peran serta tugas dari masing-masing dari individu yang mempunyai relasi dengan sistem yang akan dibangun. Manajemen proses yang akan menjelaskan tentang perkiraan estimasi waktu yang akan digunakan untuk pelaksanaan projek, jadwal tahapan proses pelaksanaan projek dan juga perkiraan waktu projek yang akan di rilis. Technical proses menerangkan tentang penggunaan metode yang digunakan, spesifikasi perlengkapan serta menyusun perencanaan teknis projek yang akan dibangun. Serta suppoting plan.

1.1 Purpose

Tujuan dari pembuatan Software Development Plan di gunakan menera memberikan informasi mengenai sketsa pembangunan projek yang sedang di bangun. Sehingga saat costumer membaca dokumen ini, costumer mendapatkan penjelasan detail, tujuan dan fungsi dari pembangunan proyek ini dan kelebihan yang di dapatkan oleh perusahaan. Sebagai dokumen yang menjadi intisari atau blue print dari perencanaan projek akan mengarah.

1.2 Scope

Scope dari software development plan ini adalah: 1. Project Overview

Object overview menjelaskan gambaran dari proyek yang akan dibuat.

2. Project Organization

Project organization menjelaskan struktur organisasi perusahaan. 3. Management Process

Management Process menjelaskan bagaimana mengelolah sumberdaya yang dibutuhkan dalam pembuatan

proyek. Sumberdaya tersebut meliputi sumberdaya manusia, material dan keuangan. 4. Technical Process Plans

Technical Process Plans menjelaskan rencana teknis dari pembuatan proyek dari awal sampai akhir pembuatan proyek

5. Supporting Process Plan

Supporting Process Plan menjelaskan semua hal yang dapat mendukung berlangsungnya pengerjaan proyek.

1.3 Definitions, Acronyms and Abbreviations

Bagian ini berisi penjelasan mengenai istilah-istilah yang akan muncul pada dokumen software development plan ini, diantaranya:

1. Work Breakdown Structured(WBS)

(6)

Confidential Kelompok 5 2011 Page 6 of 19 sederhana. Ini merupakan proyek dari segi hirarki kiriman dan jasa yang akan menghasilkan. WBS dimulai dengan satu kotak di bagian atas yang merupakan keseluruhan proyek. Proyek ini kemudian dipartisi ke dalam komponen dengan kotak tingkat yang lebih rendah.

2. Gantt Chart

Gantt chart adalah jenis bar chart yang menggambarkan jadwal proyek. Grafik Gantt menggambarkan tanggal awal dan akhir dari unsur-unsur terminal dan elemen ringkasan proyek. Terminal unsur dan elemen ringkasan terdiri dari struktur kerja rincian proyek. Beberapa grafik Gantt chart juga menunjukkan ketergantungan (misalnya, jaringan didahulukan) hubungan antara kegiatan. Grafik Gantt dapat digunakan untuk menampilkan status jadwal saat ini menggunakan bayang-bayang persen lengkap dan vertikal "HARI INI" garis

3. Diagram PERT

PERT adalah manajemen proyek alat yang digunakan untuk jadwal, mengatur, dan mengkoordinasikan tugas dalam sebuah proyek. PERT singkatan Evaluasi Program Review Teknik, metodologi yang dikembangkan oleh Angkatan Laut Amerika Serikat pada 1950-an untuk mengelola program Polaris kapal selam rudal. Sebuah metode yang sama, Jalan Metode Kritis (CPM) dikembangkan untuk manajemen proyek di sektor swasta pada waktu yang sama.

1.4 References

Untuk dapat melengkapi kebutuhan projek ini, tedapat beberapa informasi yang dibutuhkan dan harus di penuhi yang merupakan dasar dari tim maupun perusahaan sepatu.

Beberapa acuan dasar tersebut dapat dijabarkan sebagai berikut:  Iteration Plans

 Requirements Management Plan  Risk Management Plan

 Development Case

 Business Modeling Guidelines  User Interfaces Guidelines  Design Guidelines  Programming Guidelines  Test Guidelines

 Manual Style Guide  Infrastructure Plan  Product Acceptance Plan  Configuration Management Plan  Evaluation Plan

(7)

Confidential Kelompok 5 2011 Page 7 of 19

1.5 Process Improvement Plan Overview

Projek Rancang Bangun Sistem Transaksi Inventory PT.Ecco Indonesia berbasis web ini memabantu dalam memberikan informasi mengenai pembangunan projek dengan pembuatan sistem aplikasi perangkat lunak untuk membantu perhitungan bahan baku pembuatan sepatu dan pengadaan barang yang dikembangan oleh developer atau pengembang yang telah disetujui oleh kedua belah pihak yaitu developer atau pengembang dan pengguna selaku yang mempunyai masalah untuk dipecahkan. Gamabran mengenai informasi yang terdapat dalam dokumen ini meliputi :

1. Introduction

Menjelaskan tentang fungsi dan tujuan dari pembuatan dokumen Software Development Plan secara detail sesuai dengan kebutuhan yang telah menjadi bagian dari permasalahan dari pengguna. 2. Project Purpose

Menjelaskan secara detail tentang kebutuhan produk yang akan dibangun sehingga kebutuhan dari permasalahan pengguna dapat terpecahkan. Menjelaskan fitur-fitur yang akan di sediakan dan kelebiha serta manfaat yang akan dimiliki oleh produk yang akan dibangaun yang nantinya akan dinikmati oleh pengguna.

3. Project Organisation

Menjelaskan tentang struktur organisasi aturan seta tanggung jawab yang diberikan kepada staf perusahaan tersebut yang nanantinya akan menjelaskan secara detail tentang perusahaan yang menjadi tempat project yang sedang dikembangan.

4. Manajement Proses

Menjelaskan tentang bagaimana perencanaan sebuah pembuatan produk yang sedang dibanagun sehingga tercipta gambaran secara detail tentang bagaimana perencanaan dari segi waktu,biaya, serta biaya yang menjadikan pengembanga terhindar dari kesalahaan fatal yang dapat terjadi disaat proses pelaksanaan project.

5. Technical Process Plan

Menjelaskan proses tekinik yang digunakan untuk melaksanakan project ini. 6. Supporting Procss Plan

Menjelaskan pemberian suppor yang dilakkan guna pelaksanaan dari pengerjaan project menjadi semakin terkendali dan memiliki kwalitas yang baik.

2.

Project Overview

Secara garis besar, project ini mempunyai kontribusi untuk memenuhi kebutuhan perusahaan dalam menentukan kebutuhan pembuatan sepatu yang nantinya mempermudah dalam penyusunan bahan pembuatan sepatu Rancang Bangun Sistem Transaksi Inventory PT.Ecco Indonesia ini diharapkan dapat membantu perusahaan dalam pengadaan bahan baku pembuatan sepatu.

2.1 Project purpose, scope and objectives

(8)

Confidential Kelompok 5 2011 Page 8 of 19 pembuatan sepatu.

Sedangkan scope projek pada perusahaan pembuatan sepatu adalah pengadaan bahan baku pembuatan sepatu, Data yang dipergunakan sebagai proses pengadaan bahan baku pembuatan sepatu menggunakan data-data dari pemberi bahan baku, sehingga dapat menentukan orderan yang dibutuhkan dalam pembuatan sepatu.

Objective dari project ini adalah :

1. Menciptakan sebuah sistem yang dapat membantu pengadaan bahan baku pembuatan sepatu. 2. Membantu pihak perusaan dalam penentuan jumlah pesanan komponen dalam pembuatan sepatu. 3. Memberikan laporan-laporan kepada pihak manajemen.

2.2 Assumptions and constraints

Beberapa hal yang diasumsikan telah tersedia dan mendukung penerapan proyek Rancang Bangun Sistem Transaksi Inventory PT.Ecco Indonesia:

1. Telah adanya listrik yang memadai untuk penerapan proyek Rancang Bangun Sistem Transaksi Inventory PT.Ecco Indonesia .

2. Hardware yang harus disediakan dalam menjalankan progran.

2.3 Project deliverables

Project Rancang Bangun Sistem Transaksi Inventory PT.Ecco Indonesia ini diperkirakan dapat memenuhi target penyelesaian sekitar dalam kurun waktu 4 Bulan dan dapat dipergunakan selambat – lambatnya tannggal 30 Desember 2011.

2.4 Evolution of the Software Development Plan

Perkembangan proyek dapat diliat di table berikut :

Version Phase Target Date

1.0 Oktober 2011

2.0 Oktober 2011

3.

Project Organization

Setiap perusahaan memiliki struktur organisasi untuk menunjang kelangsungan organisasi. Struktur organisasi terdiri dari beberapa jabatan. Pada masing-masing jabatan mempunyai anggung jawab atas pekerjaan yang berbeda-beda. Demikian juga yang telah terjadi perusahaan pembuatan sepatu.

3.1 Organizational Structure 3.2 External Interfaces

3.3 Roles and Responsibilities

(9)

Confidential Kelompok 5 2011 Page 9 of 19

4.

Management Process

4.1 Project Estimates

Pembangunan sistem informasi penjawalan lapangan ini diperkirakan kan memakan waktu selama 4 bulan. Projek yang akan dimulai dari bulan Akhir September 2011 hingga Desember 2011 dengan pemeberian toleransi waktu hingga bulan Januari 2012. Dengan jumlah Jumah jam masuk kerja selama seminggu dengan perhitungan 8 perhari dimulai dengan hari senin sampai jum’at dengan estimasi waktu mulai masuk dari pukul 07.30 WIB – 15.30 WIB.

4.2 Project Plan

4.2.1 Phase Plan

(10)
(11)

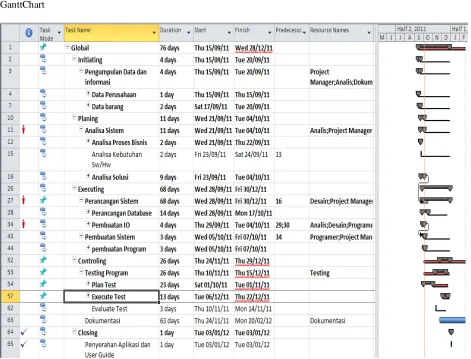

Confidential Kelompok 5 2011 Page 11 of 19 GanttChart

Gambar Gantt Chart

4.2.2 Iteration Objectives

Dalam pembangunan Rancang Bangun Sistem Transaksi Inventory PT.Ecco Indonesia diharapkan dapat mempercepat dan mempermudah dalam pengadaan bahan baku yang dibutuhkan dalam pembuatan sepatu.

4.2.3 Releases

Pembangunan Rancang Bangun Sistem Transaksi Inventory PT.Ecco Indonesia ini diperkirakan memakan waktu selama 3 bulan. Projek yang akan dimulai dari bulan Oktober 2011 hingga Desember 2011 dengan pemeberian toleransi waktu hingga bulan Januari 2012. Dengan jumlah Jumlah jam masuk kerja selama seminggu dengan perhitungan 8 hari dimulai dengan hari senin sampai jum’at dengan estimasi waktu mulai masuk dari pukul 07.30 WIB – 15.30 WIB.

4.2.4 Project Schedule

(12)

Confidential Kelompok 5 2011 Page 12 of 19 4.2.5 Project Resourcing

Dalam merancang proyek Rancang Bangun Sistem Transaksi Inventory PT.Ecco Indonesia ini,satu tim terdiri dari enam anggota dengan masing-masing tanggung jawab tugas yang berbeda, antaralain:

No. Nama Jabatan

1. Ketut De Santiasa Project Manager

2. Risky Gumilar NP Sistem Analyst

3. Fery Adhy A. Dokumentator

4. Tito Jiwa Anugrah Designer sistem

5. Yohanes Ekodono Programmer

6. Febby Andika Rama Tester

4.2.5.1 Staffing Plan

Gambar table dibawah ini berisi tentang struktur organisasi serta penjelasan tentang job description dari TIM pembuat proyek Rancang Bangun Sistem Transaksi Inventory PT.Ecco Indonesia :

No. Resource Jumlah Kualifikasi

1. Project Manajer (PM)

1 Project Manager o Bertanggung jawab atas jalannya proyek yang sedang dikerjakan

o Mengkoordinasi segala kegiatan.

o Memeriksa dan menyetujui desain interface. o Menetapkan target mingguan.

(13)

Confidential Kelompok 5 2011 Page 13 of 19 requirement.

o Membuat laporan berkala kepada pimpinan. 2 Sistem Analyst 1 Sistem Analyst o Memantau database requirement.

o Menganalis permasalahan o Membat docflow

o Menganalisis solusi o Membuat sysflow o Membuat ERD

o Mempelajari permasalahan yang terkait dengan proyek ini.

o Melakukan perancangan sistem.

o Melakukan analisa terhadap pelaksanaan proyek.

o Malakukan analisa kebutuhan sistem.

3. Programmer 1 Programmer o Melakukan implementasi dari desain yang telah dilakukan oleh Sistem Analyst.

o Mengerjakan script

o Membuat program dari form-form yg di rancang oleg designer sistem

o Melakukan pengkoneksian form-form o Menentukan jaringan

4. Documentator 1 Documentator o Membuat dokumentasi aplikasi.

o Mengumpulkan semua dokumen yang diperlukan dalam pelaksaan proyek.

5. Tester 1 Tester o Melakukan testing sistem. Hal ini dilakukan oleh tester. Pada proses ini diharapkan tester dapat menemukan kekurangan dari program. o Bug fix. Debugger bertugas memperbaiki

kekurangan yang ditmukan oleh tester. o Melakukan tes performa

o Tes ketahanan sistem o Security sistem o Akses sistem o Recovery testing 6. Designer sistem 1 Designer sistem o Merancang alur aplikasi.

o Merancang interface aplikasi. o Merancang database

o Membuat tabel tiap-tiap form

4.2.5.2 Resource Acquisition Plan

(14)

Confidential Kelompok 5 2011 Page 14 of 19

No. Resource Anggota Uraian

1. Project Manajer

Ketut De Santiasa

- Memantau dan memberikan petunjuk dari masing anggota tim dan memberikan arahan masing-masing anggota tim agar proyek dapat terselesaikan tepat waktu. - Memastikan masing-masing tugas sesuai

engan rencana

- Menyusun Software Development sebagai draft perencanaan awal proyek yang akan menjadi stadar pembuatan sistem. - Mempertanggung jawabkan atas

kelancaran planning yang sudah dibuat. 2 Sistem Analyst

Risky Gumilar NP

- Menganalisa proses bisnis, alur dokumen,

dan alur sistem.

- Menganalisa permasalahan yang terjadi pada sistem, serta merancang solusi sistem.

- Merancang kebutuhan software dan hardware yang dibutuhkan untuk sistem . 3. Desainer

Tito Jiwa Anugrah

- Merancang alur solusi untuk sistem

dengan membuat sistem flow dan dokumen flow.

- Merancang tabel-tabel untuk sistem yang baru untuk membangun database yang baik.

4. Programmer

Yohanes Ekodono

- Melakukan implementasi dari rancangan solusi yang dibuat oleh sistem analyst dan desainer.

5. Documentator

Ferry Adhy A

- Membuat dokumentasi dari seluruh kegiatan sebagai bahan evaluasi dan proses penyelesaian proyek.

(15)

Confidential Kelompok 5 2011 Page 15 of 19 . Tester

Febby Andika Rama

- Mengevaluasi kecocokan sistem dengan

desain yang telah dibuat.

- Memberi penilaian atas progam yang telah dikerjakan.

- Memberikan hasil evaluasi atas aplikasi yang telah di coba.

4.2.5.3 Training Plan

Dalam pembuatan sebuah project akan diperlukan sebuah training plan / sebuah rencana pelatihan yang diberikan kepada pihak yang menggunakan program agar tidak terjadi kesalahan dalam menjalankan program.

4.2.6 Budget

Berikut ini juga disertakan rancangan anggaran biaya sumber daya manusia (SDM) untuk proses requirement, analisis, perancangan sistem, pembuatan program hingga pada tahap testing :

Resource Name Type Initials Max.

Units Std. Rate Accrue At Base

Calendar Cost

Project Manager Work P 100% Rp25.000/hr Prorated Standard Rp20.200.000 Analis Work A 100% Rp20.000/hr Prorated Standard Rp14.560.000 Desain Work Ds 100% Rp14.000/hr Prorated Standard Rp8.960.000 Programer Work Pg 100% Rp15.000/hr Prorated Standard Rp3.600.000 Testing Work T 100% Rp10.000/hr Prorated Standard Rp2.080.000 Dokumentasi Work Dk 100% Rp8.000/hr Prorated Standard Rp4.288.000

4.3 Iteration Plans

Pertemuan perencanaan iterasi disebut pada awal setiap iterasi untuk menghasilkan rencana yang iterasi dari tugas pemrograman. Setiap iterasi 1 sampai 3 minggu. Cerita Pengguna dipilih untuk iterasi ini oleh pelanggan dari rencana rilis di urutan paling berharga untuk pelanggan pertama. Tes penerimaan Gagal diperbaiki juga dipilih. Pelanggan memilih cerita-cerita pengguna dengan memperkirakan bahwa total hingga kecepatan proyek dari iterasi terakhir.

Cerita pengguna dan tes gagal dipecah menjadi tugas pemrograman yang akan mendukung mereka. Tugas ditulis di atas kartu indeks seperti cerita pengguna. Sementara cerita-cerita pengguna dalam bahasa pelanggan, tugas-tugas yang dalam bahasa pengembang. Gandakan tugas dapat dihapus. Kartu ini tugas akan rencana rinci untuk iterasi.

4.4 Project Monitoring and control

4.4.1 Requirements management plan

(16)

Confidential Kelompok 5 2011 Page 16 of 19 4.4.2 Schedule control plan

Pengontrollan terhadap schedule akan dilakukan dengan menggunakan laporan-laporan tentang bagaimana progress report tentang pembuatan aplikasi tersebut oleh setiap bagian tim.

4.4.3 Budget control plan

Pelaksanaan control akan penggunaan budget akan selalu dilakukan dengan menggunaan laporan yang akan dilaporan oleh setiap anggota tim tentang penggunaan dana yang dibtuhkan dan dipergunakan.

4.4.4 Quality control plan

Tingkat mutu atau kwalitas dari sistem yang dibangun dapat diketahui dengan laporan dari setiap dokumen setiap anggota tim yang menjadi laporan akhir. Bilamana dari proses akhir terjadi kwalitas sistem yang masih kurang sesuai harapan dapat dilakuakn perbaikan berdasarkan evaluasi dengan berdasar dari keinginan pengguna serta tidak melampau batas-batas yang telah disetujui dalam perjanjian awal.

4.4.5 Reporting Plan

Rencana laporan yang akan di diskusikan dalam rapat internal tim, seperti bagaimana bahasa pemograman yang dipakai, table master yang dibuat. Terdapat laporan yang hanya diketahui oleh internal tim. Namun, juga terdapat laporan yang haus diketahui oleh pihak perusahaan. Dimana perusahaan bertindak sebagai costumer yang sedang mengajukan projek. Beberapa laporan yang harus diketahui oleh perusahaan sebagai bahan evaluasi bersama seperti halnya :.

Software Development Plan(SDP)

- Software Requirements Spesification(SRS) - Software Architecture Diagram(SAD) - Test Plan

Sedangkan laporan yang cukup diketahui oleh internal antara lain sama dengan hal yang harus diketahui oleh perusahaan. Laporan yang dibahas meliputi draft awal dari laporan yang diketahui oleh perusahaan.

4.4.6 Measurement Plan

Pelaksanaan dari pembuatan sistem project ini akan dikerjakan dengan dasar pengerjaan berdasarkan perencanaan yang tela di dibuat dan tetulias pada WBS dang Gant Chart yang terdapat dalam dokumen ini.

4.5 Risk Management plan

(17)

Confidential Kelompok 5 2011 Page 17 of 19

4.6 Close-out plan

Orang yang mengevaliasi harus meninjau dan mengevaluasi rencana obral diusulkan Offeror itu. Particularemphasis harus ditempatkan pada persiapan Operasi & Panduan Pemeliharaan dan pelatihan personil thebase pada sistem terpasang dan bahan

5.

Technical process plans

5.1 Development Case

Pengembangan proyek ini terdiri dari 4 fase:

1. Incaption, (pembuatan awal), mengidentifikasi business case dari proyek. 2. Elaboration, (penyusunan antar bagian), fase arsitektur mulai dibuat. 3. Contruction, fase dimana komponen dan fitur proyek mulai disusun. 4. Transition, fase dimana user mulai terbiasa dengan produk atau sistem.

5.2 Methods, tools and techniques

 Business Modelling Guidelines

Resiko Teknik mengurangi resiko

Estimasi biaya dan waktu yang tidak tepat

 Melakukan pengevaluasian pada setiap kegiatan yang dilakukan  Merancang perencanaan estimasi biaya yang dibutuhkan  Pembuatan Desain untuk biaya

 Pembuatan jadwal untuk perencanaan pembangunan proyek Mengembangkan antarmuka

pengguna yang salah

 Melakukan analisis tugas dan desain pengembangan proyek  Memberi pengarahan lebih lanjut

 Mengembangkan sistem dari evaluasi dini

 Konfirmasi dan pengecekan kesesuaian produk dengan pihak konsumen

Dana yang membengkak di luar dugaan

 Meninjau kembali perkembangan harga  Analisis manfaat biaya

 Melakukan perencanaan desain biaya dalam pembuatan sistem Terlambat untuk mengubah

kebutuhan

 Mengubah prosedur pengerjaan disesuaikan dengan kondisi waktu yang tersisa

 Meningkatkan jalinan komunikasi

 Pembatasan pada surat perjanjian untuk penambahan di tengah project

Optimasi produk  Kembali lagi melihat kontrak kerja yang sudah di setujui  Pengujian ulang pada produk

 Dalam pengerjaannya slalu berkomunikasi pada konsumen agar mendapatkan hasil yang maksimal

 Memberikan produk versi beta untuk analisis masalah Kerusakan sistem waktu

masa penggunaan

 Memberi garansi terhadap produk

 Melakukan maintenance dalam kurun waktu yang di janjikan  Meninjau kerusakan

Masa transisi implementasi aplikasi

 Memberikan pelatihan penggunaan aplikasi  Evaluasi kinerja petugas

Waktu penyelesaian yang terlambat

 Menjadwalkan waktu kerja lembur

(18)

Confidential Kelompok 5 2011 Page 18 of 19 Dalam memodelkan proses bisnis dapat digunakan diagram alur kerja sederhana yang menggambarkan proses bisnis yang ada dalam perusahaan pembuatan sepatu. Salah satu software yang dapat digunakan adalah Power Desaigner. Pada workflow diagram ini terdapat beberapa simbol yang dapat digunakan, seperti input, proses,output, decision, dan sebagainya.

 User Interface Guidelines

Sistem informasi ini menggunakan bahasa pemrograman PHP dan database MySQL, sehingga dalam memodelkan user interface dapat menggunakan salah satu komponen dalam Microsoft Visual Basic 2008. Namun secara sederhana, user interface dapat dirancang dengan menggunakan Microsoft Office Word.

 Structured Modelling Guidelines

Dalam pemodelan terstruktur, diagram yang digunakan adalah Data Flow Diagram dan Entity Relationship Diagram. Tools yang dapat digunakan untuk membuat Data Flow Diagramdan Entity Relationship Diagram adalah Power Desaigner.

 Design Guidelines

Dalam mendesain atau merancang sistem informasi diperlukan beberapa tahapan sehingga rancangan dapat digunakan programmer untuk membuat program.

 Programming Guidelines

Ada beberapa bahasa pemrograman yang digunakan dalam membuat sistem informasi ini. Bahasa pemrograman pertama yang digunakan adalah PHP. Sedangkan software database yang digunakan adalah MySQL. Tool yang digunakan adalah power designer.

 Test guidelines

Testing sistem akan dilakukan oleh bagian testing. Meliputi keseluruhan jalannya program, dedain database, dan user interface. Implementasi sistem dan membuat test plan untuk sistem.

 Manual Style Guide

Berisikan gaya panduan yang berisikan desain sistem yang menarik perhatian user sehingga dapat membantu proses adaptasi yang dapat meningkatkan efisiensi perusahaan.

5.3 Infrastructure plan

Rencana infrastruktur dari pengembangan ini menggunakan sistem operasi Ubuntu, menggunakan suatu software XAMPP sebagai web service dan memerlukan perangkat keras untuk sebuah jaringan seperti kabel LAN dan pendukung lainnya. Area jaringan yaitu internet dengan membeli hosting di internet. Sedangkan pengujian dilakukan oleh pihak pemilik persewaan yang berguna untuk mengetahui apakah sistem sudah terhubung dengan baik.

5.4 Product acceptance plan

Setelah sistem telah diselesaikan, penempatan dari struktutr organisasi. Penempatan akan direncanakan dilektakkan kantor. Peletakkan ditempatkan di kantor sebagai tempat yang menjadi computer utama server serta server

6.

Supporting process plans

6.1 Configuration management plan

(19)

Confidential Kelompok 5 2011 Page 19 of 19 dari tiap dokumen yang telah dibentuk.

6.2 Evaluation plan

Di saat proyek sedang berjalan, selalu dilakukan evaluasi oleh tim bersama perusahaan. Hal ini bertujuan untuk segera memperbaiki error yang ada sebelum nantinya akan terakumulatif sehingga dapat menggangu kinerja tim. Evaluasi bersama dilakukan saat diajukannya rancangan sistem dan saat selesainya program. Selain evaluasi yang dilakukan selama proyek sedang berjalan,evaluasi juga dilakukan saat berakhirnya proyek. Hal ini ditujukan untuk menyempurnakan program apabila terdapat revisi-revisi yang telah disetujui bersama.

6.3 Documentation plan

Rencana dokumentasi dibentuk sesuai dengan standart yang telah dipakai sehingga hasil dokumentasi dapat digunakan sesuai dengan tujuannya. Dokumentasi dilakukan pada tiap aktivitas dalam pembangunan perangkat lunak.

6.4 Quality assurance plan

Rencana jaminan kualitas akan di bentuk sesuai dengan kesepakatan antara pihak pengembang dengan pihak Stakeholder. Rencana jaminan kualitas dapat ddikembangkan pada saat berjalannya proses pembangunan perangkat lunak.

6.5 Problem resolution plan

Rencana resolusi permasalahan merupakan rencana yang harus dibentuk untuk mencegah dan menanggulangi kegagalan pada sistem. Rencana resolusi permasalahan akan dibicarakan secara informal antara pihak pengembang dan pihak stakeholder.

6.6 Subcontractor management plan

Rencana menagemen subkontraktor akan disusun berdasarkan sub kontraktor yang terkait dengan memperhatikan karakteristik dari masing-masing subkontraktor.

6.7 Process improvement plan

Rencana pengembangan digunakan untuk pengembangan dari perangkat lunak yang akan dibangun. Rencana pengembangan akan disusun berdasarkan hasil dokumentasi dari setiap evaluasi yang telah dilakukan. Rencana pengembangan ini dapat mengalami perubahan pada saat pembangnan perangkat lunak.

7.

Additional plans

8.

Annexes

Gambar

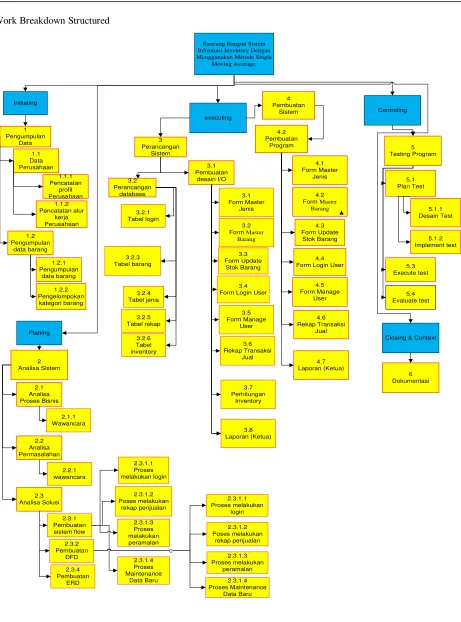

Tabel login
Gambar Gantt Chart
Gambar table dibawah ini berisi tentang struktur organisasi serta penjelasan tentang job description dari TIM pembuat proyek Rancang Bangun Sistem Transaksi Inventory PT.Ecco Indonesia :
Gambar table dibawah ini berisi tentang siapa-siapa saja yang menjadi pelaku sebagai TIM yang

Referensi

Dokumen terkait

RANCANG BANGUN PERANGKAT LUNAK PENGENALAN MOTIF BATIK BERBASIS..

 Rekayasa perangkat lunak merupakan suatu proses rancang bangun perangkat lunak yang menggunakan kaidah ‐ kaidah ilmu, seperti prinsip, konsep, dan metode sehingga dihasilkan

"Rancang Bangun Sistem Informasi Surat Menyurat Berbasis.. Web

Rancang Bangun Aplikasi Sistem Transaksi Laundry Berbasis Mobile Menggunakan Flutter Kharina Luthfi Asmunin.. Analisa Dan Perancangan Sistem Informasi Text Chatting Berbasis Android

Rancang bangun sistem informasi pengajuan pengadaan suku cadang mobil pada PT.. Andalas Chrisdeco berbasis

Prototype Sistem Informasi Data Kependudukan dan Potensi Desa Berbasis Website.. Seri Panduan Lengkap Menguasai Pemrograman Web dengan PHP

Sistem Informasi Tour And Travel Perjalanan Ibadah Haji Dan Umrah Berbasis Website Pada PT.. Zulian Kamasaindo

6 Rancang Bangun Sistem Informasi Manajemen Proyek Berbasis Web Pada Pt Seatech Infosys Penulis: Doni Darmawan & Anita Ratnasari Jakarta, Indonesia Waterfall 2020
