• Tidak ada hasil yang ditemukan

SPESIFIKASI UMUM BAB I DATA PROYEK

N/A
N/A
Protected

Academic year: 2021

Membagikan "SPESIFIKASI UMUM BAB I DATA PROYEK"

Copied!
106
0
0

Teks penuh

(1)

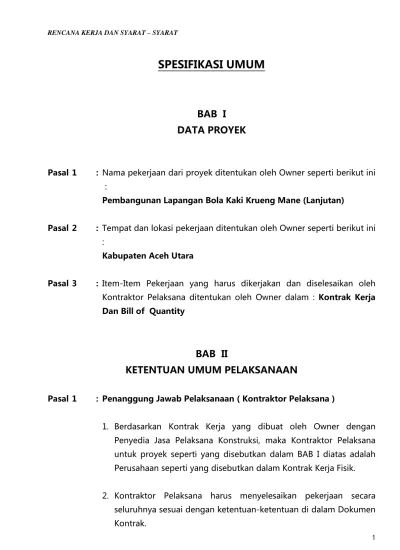

SPESIFIKASI UMUM

BAB I

DATA PROYEK

Pasal 1 : Nama pekerjaan dari proyek ditentukan oleh Owner seperti berikut ini :

Pembangunan Lapangan Bola Kaki Krueng Mane (Lanjutan)

Pasal 2 : Tempat dan lokasi pekerjaan ditentukan oleh Owner seperti berikut ini :

Kabupaten Aceh Utara

Pasal 3 : Item-Item Pekerjaan yang harus dikerjakan dan diselesaikan oleh

Kontraktor Pelaksana ditentukan oleh Owner dalam : Kontrak Kerja

Dan Bill of Quantity

BAB II

KETENTUAN UMUM PELAKSANAAN

Pasal 1 : Penanggung Jawab Pelaksanaan ( Kontraktor Pelaksana )

1. Berdasarkan Kontrak Kerja yang dibuat oleh Owner dengan

Penyedia Jasa Pelaksana Konstruksi, maka Kontraktor Pelaksana untuk proyek seperti yang disebutkan dalam BAB I diatas adalah Perusahaan seperti yang disebutkan dalam Kontrak Kerja Fisik.

2. Kontraktor Pelaksana harus menyelesaikan pekerjaan secara

seluruhnya sesuai dengan ketentuan-ketentuan di dalam Dokumen Kontrak.

(2)

3. Tugas dan kegiatan Kontraktor Pelaksana adalah seperti yang disebutkan dalam Keputusan Menteri Permukiman Dan Prasarana Wilayah Nomor : 332/KPTS/M/2002 Tanggal 21 Agustus 2002 Tentang Penyedia Jasa Pelaksana Konstruksi atau menurut perubahannya jika ada kecuali ditentukan lain oleh Owner dalam Kontrak Kerja Fisik.

4. Kontraktor Pelaksana harus mengajukan struktur organisasi

pelaksana lapangan proyek kepada Owner yang didalamnya tercantum beberapa tenaga ahli Kontraktor Pelaksana dengan posisi minimal seperti berikut atau sesuai yang diajukan:

1. Site Manager;

2. Pengawas Lapangan;

3. Draftman;

4. Administrasi Proyek; dan

5. Operator Computer.

5. Jumlah personil atau tenaga ahli yang ditempatkan harus sesuai

dengan bobot pekerjaan yang ditangani dan disetujui oleh Konsultan Manajemen Konstruksi dan Owner.

6. Semua tenaga ahli yang namanya tercantum dalam struktur

organisasi lapangan proyek yang diajukan oleh Kontraktor Pelaksana harus berada dilokasi pekerjaan minimal selama jam kerja.

7. Pengantian tenaga ahli oleh Kontraktor Pelaksana selama proses

pelaksanaan pekerjaan harus diketahui dan disetujui oleh Konsultan Manajemen Konstruksi.

8. Site Manager harus mengajukan ijin tertulis kepada Owner dan

diketahui oleh Konsultan Supervisi jika hendak meninggalkan lokasi pekerjaan dalam jangka waktu lebih dari 3 hari.

(3)

9. Konsultan Supervisi berhak mengajukan kepada Owner untuk pengantian tenaga ahli Kontraktor Pelaksana yang berada dilokasi pekerjaan jika tenaga ahli tersebut dinilai menghambat pekerjaan dan tidak mampu menjalankan tugasnya dengan baik.

10.Tenaga ahli yang ditempatkan dilokasi pekerjaan oleh Kontraktor

Pelaksana harus mampu memberikan keputusan yang bersifat teknis dan administratif di lokasi pekerjaan.

Pasal 2 : Sub Pelaksana Pekerjaan / Sub Kontraktor

1. Penunjukan Sub Pelaksana pekerjaan / Sub Kontraktor hanya dapat

dilakukan dengan sepengatahuan dan rekomendasi tertulis dari Konsultan Supervisi serta mendapat persetujuan dari Owner.

2. Apabila hasil pekerjaan Sub Pelaksana tidak memenuhi semua

persyaratan di dalam kontrak Kerja ataupun tidak memenuhi target prestasi yang harus dicapai pada suatu tahap pekerjaan, maka Konsultan Supervisi berhak menginstruksikan kepada Kontraktor Pelaksana untuk menganti Sub Pelaksana pekerjaan tersebut dengan yang lain, dan yang disetujui dan Kontraktor Pelaksana harus menjalankan instruksi tersebut.

3. Kontraktor Pelaksana tidak dibenarkan untuk meninggalkan

kewajibannya dengan cara menyerahkan Kontrak Kerja sebagian atau seluruhnya kepada pihak lain (Sub Pelaksana Pekerjaan) tanpa seijin atau persetujuan Owner.

4. Apabila tidak disebutkan dalam Kontrak Kerja, maka Kontraktor

Pelaksana tidak dibenarkan untuk men-sub-kan sebagian pekerjaan yang menjadi kewajibanya tanpa persetujuan Owner dan Konsultan Supervisi.

5. Dalam hal sudah mendapat persetujuan Owner dan Konsultan

(4)

penuh atas segala kelalaian dan kesalahan-kesalahan yang dibuat oleh Sub Kontraktor, sehingga kesalahan dan kelalaian tersebut merupakan kesalahan dan kelalaian Kontraktor Pelaksana sendiri.

6. Sub Kontraktor adalah pihak-pihak yang mempunyai Kontrak Kerja

langsung dengan Kontraktor Pelaksana, yaitu dalam menyediakan dan mengerjakan bagian-bagian pekerjaan khusus sesuai dengan keahliannya.

7. Kontraktor Pelaksana tetap bertanggung jawab sepenuhnya atas

hasil pekerjaan Sub Kontraktor. Pasal 3 : Gambar Pelaksanaan ( Shop Drawing )

1. Kontraktor dengan biaya sendiri harus membuat Gambar

Pelaksanaan (Shop Drawing) untuk pekerjaan-pekerjaan yang memerlukannya, terutama untuk pekerjaan-pekerjaan yang Gambar Detailnya tidak dijelaskan dalam Gambar Bestek.

2. Pekerjaan-pekerjaan yang memerlukan Shop Drawing ditentukan

oleh Konsultan Supervisi dalam masa konstruksi.

3. Kontraktor Pelaksana tidak dibenarkan melakukan pekerjaan

sebelum Shop Drawing yang menjadi kewajibannya di setujui oleh Konsultan Supervisi.

4. Shop Drawing tidak boleh merubah/merevisi Gambar Bestek

kecuali atas persetujuan Konsultan Perencana.

5. Shop Drawing tidak boleh merubah, memperbesar dan

memperkecil kuantitas maupun kualitas pekerjaan. Pasal 4 : Gambar Lapangan Dan Dokumen Lapangan

1. Kontraktor Pelaksana harus menyediakan satu set Gambar Bestek

(5)

satu set Spesifikasi Teknis dan satu set Bill of Quantity dilokasi pekerjaan pada setiap kantor lapangan.

2. Gambar Bestek, Gambar Revisi, Shop Drawing, Spesifikasi Teknis,

dan Bill of Quantity ditempatkan pada tempat yang baik dan dalam kedaan yang rapi.

Pasal 5 : Buku Instruksi Dan Buku Tamu

1. Kontraktor Pelaksana harus menyediakan satu buah Buku Instruksi

dan Buku Tamu dilokasi pekerjaan pada setiap kantor lapangan dan ditempatkan pada tempat yang baik.

2. Buku Instruksi berisikan instruksi-instruksi dilokasi pekerjaan yang

dikeluarkan oleh Konsultan Supervisi dan Owner untuk dilaksanakan oleh Kontraktor Pelaksana yang berhubungan dengan pelaksanaan pekerjaan.

3. Buku Instruksi harus mencantumkan tanggal instruksi, waktu

instruksi, nama dan jabatan yang memberi instruksi, dan tanda tangan yang memberi instruksi.

4. Instruksi Konsultan Supervisi dan Owner yang berada dalam Buku

Instruksi harus diketahui dan ditanda tangani oleh Kontraktor Pelaksana minimal Supervisor Lapangan untuk dilaksanakan.

5. Kontraktor Pelaksana juga harus menyediakan buku tamu di kantor

lapangan yang diletakan pada tempat yang baik. Semua tamu yang berkunjung ke lokasi pekerjaan harus terdata dan mengisi buku tamu ang telah disediakan oleh Kontraktor Pelaksana.

Pasal 6 : Gambar Hasil Pelaksanaan ( Asbuilt Drawing )

1. Kontraktor dengan biaya sendiri harus membuat Gambar Hasil

(6)

pelaksanaan pekerjaan dilapangan sebelum serah terima tahap pertama dilakukan.

2. Pekerjaan-pekerjaan yang memerlukan As Built Drawing adalah

pekerjaan yang berhubungan dengan instalasi berikut ini dan pekerjaan –pekerjaan lain yang ditentukan oleh Konsultan Supervisi.

3. As Built Drawing yang dibuat oleh Kontraktor Pelaksana harus disetujui oleh Konsultan Supervisi, Konsultan Perencana dan Owner.

4. Kontraktor Pelaksana diwajibkan menyerahkan 5 set As Built Drawing yang telah disetujui kepada Konsultan Supervisi, Owner dan Konsultan Perencana kepada Owner.

5. Satu set As Built Drawing yang telah disetujui harus disimpan di tempat yang baik pada bangunan oleh Owner atau pengguna bangunan.

Pasal 7 : Rencana Waktu Pelaksanaan

1. Kontraktor Pelaksana harus mengajukan rencana waktu penyelesaian pekerjaan (time schedule) keseluruhan kepada Konsultan Supervisi dan Owner sebelum dimulainya pelaksanaan pekerjaan kecuali ditentukan lain dalam Kontrak Kerja.

2. Kontraktor Pelaksana harus menyelesaiankan pekerjaan sesuai dengan rencana waktu penyelesaian pekerjaan keseluruhan yang telah disetujui oleh Konsultan Supervisi dan Owner kecuali ditentukan lain dalam Kontrak Kerja.

3. Kontraktor Pelaksana harus menyerahkan rencana waktu penyelesaian pekerjaan keseluruhan yang telah disetujui oleh Konsultan Supervisi kepada Owner.

(7)

4. Kontraktor Pelaksana juga harus mengajukan rencana waktu penyelesaian pekerjaan mingguan pada tahap pelaksanaan pekerjaan kepada Konsultan Supervisi.

5. Konsultan Supervisi berhak untuk tidak menyetujui rencana penyelesaian pekerjaan mingguan yang diajukan oleh Kontraktor Pelaksana dengan memberikan alasan-alasan yang dapat dipertanggung jawabkan secara teknis.

6. Keterlambatan Kontraktor Pelaksana dalam menyelesaikan

pekerjaan karena kesalahan dalam menyusun waktu pemnyelesaian pekerjaan sepenuhnya menjadi tanggung jawab Kontraktor Pelaksana.

7. Keterlambatan Kontraktor Pelaksana dalam menyelesaikan

pekerjaan karena factor cuaca seperti hujan yang lebih dari 1 hari kerja dan dibuktikan dengan catatan cuaca dalam Laporan Harian yang disetujui oleh Konsultan Supervisi harus diperhitungkan untuk penambahan waktu pelaksanaan pekerjaan.

8. Keterlambatan Kontraktor Pelaksana dalam menyelesaikan

pekerjaan karena factor-factor non teknis yang lebih dari 3 hari kerja dan diketahui oleh Konsultan Supervisi seperti permasalahan dengan tanah/lahan pekerjaan sehingga Kontraktor pelaksanan tidak bisa memasuki dan memulai pekerjaan, ganguan keamanan dari masyarakat setempat harus diperhitungkan untuk penambahan waktu pelaksanaan pekerjaan.

9. Keterlambatan Kontraktor Pelaksana dalam menyelesaikan

pekerjaan karena permasalahan yang berhubungan dengan Spesifikasi Teknis, Gambar Disain, Bill of Quantity dan Kontrak Kerja dimana tidak ada keputusan yang pasti dari Konsultan Supervisi dan Owner lebih dari 3 hari kerja harus diperhitungkan untuk penambahan waktu pelaksanaan pekerjaan.

(8)

10.Keterlambatan Kontraktor Pelaksana dalam menyelesaikan pekerjaan yang disebabkan oleh hal-hal selain seperti yang disebutkan dalam point 6, point 7 dan point 8 tidak boleh diperhitungkan untuk penambahan waktu pelaksanaan kecuali ditentukan lain dalam Kontrak Kerja dengan persetujuan Konsultan Supervisi dan Owner.

11.Lamanya penambahan waktu atau jumlah hari kerja tambahan

yang diberikan kepada Kontraktor Pelaksana karena alasan-alasan seperti yang disebutkan pada point 6, point 7 dan point 8 adalah menurut keputusan Konsultan Supervisi dan Owner.

Pasal 8 : Request Material Dan Request Pekerjaan

1. Kontraktor Pelaksana harus mengajukan permohonan penggunaan semua material bangunan (request material) sebelum material bangunan tersebut dipakai dan dimasukan kelokasi pekerjaan. 2. Request Material yang diajukan Kontraktor Pelaksana harus disertai

dengan contoh material dan disetujui oleh Konsultan Supervisi dan Owner.

3. Persetujuan Request Material yang diajukan oleh Kontraktor Pelaksana dianggap sah dan diakui apabila disetujui minimal oleh Konsultan Supervisi.

4. Kontraktor Pelaksana harus menyediakan dan menyerahkan satu set contoh material yang telah disetujui kepada Konsultan Supervisi.

5. Material bangunan yang tidak disetujui oleh Konsultan Supervisi dan Owner tidak boleh dipakai sebagai material bangunan dan harus dikeluarkan dari lokasi pekerjaan.

(9)

6. Kontraktor Pelaksana juga harus mengajukan permohonan (request pekerjaan) untuk pekerjaan yang akan dikerjakan.

7. Request Pekerjaan yang diajukan oleh Kontraktor Pelaksana harus disetujui oleh Konsultan Supervisi.

8. Kontraktor pelaksana tidak dibenarkan melakukan pekerjaan tanpa Request Material atau jika Request Pekerjaan yang diajukan belum disetujui oleh Konsultan Supervisi.

9. Item-item pekerjaan yang memerlukan Request Pekerjaan ditentukan oleh Konsultan Supervisi.

Pasal 9 : Metode Pelaksanaan

1. Kontraktor Pelaksana harus mengajukan Metode Pelaksanaan

terhadap pekerjaan Pembesian Plat Lantai, Pengecoran Plat Lantai, Eriction Konstruksi Baja dan Eriction Konstruksi Kuda-Kuda serta pekerjaan-pekerjaan lain yang memerlukanya.

2. Metode Pelaksanaan yang diajukan oleh Kontraktor Pelaksana

harus disetujui oleh Konsultan Supervisi.

3. Kontraktor Pelaksana tidak dibenarkan melakukan pekerjaan jika

Metode Pelaksanaan yang diajukan belum disetujui oleh Konsultan Supervisi.

4. Item-item pekerjaan yang memerlukan Metode Pelaksanaan

ditentukan oleh Konsultan Supervisi. Pasal 10 : Rencana Material Dan Peralatan

1. Kontraktor Pelaksana harus mengajukan rencana material dan

peralatan mingguan yang akan digunakan untuk penyelesaian pekerjaan setiap minggu kepada Konsultan Supervisi.

(10)

2. Semua material dan peralatan sesuai dengan rencana material dan peralatan mingguan yang diajukan oleh Kontraktor Pelaksana harus berada dilokasi pekerjaan.

3. Konsultan Supervisi berhak untuk tidak menyetujui rencana

material dan peralatan mingguan yang diajukan oleh Kontraktor Pelaksana dengan memberikan alasan-alasan yang dapat dipertanggung jawabkan secara teknis.

Pasal 11 : Rencana Tenaga Kerja

1. Kontraktor Pelaksana harus mengajukan rencana pengunaan tenaga kerja mingguan yang akan digunakan untuk penyelesaian pekerjaan setiap minggu kepada Konsultan Supervisi.

2. Semua tenaga kerja sesuai dengan rencana tenaga kerja mingguan yang diajukan oleh Kontraktor Pelaksana harus berada dilokasi pekerjaan.

3. Konsultan Supervisi berhak untuk tidak menyetujui rencana penggunaan tenaga kerja mingguan yang diajukan oleh Kontraktor Pelaksana dengan memberikan alasan-alasan yang dapat dipertanggung jawabkan secara teknis.

Pasal 12 : Pekerjaan Diluar Jam Kerja

1. Pekerjaan-pekerjaan diluar jam kerja normal yang dilakukan oleh

Kontraktor Pelaksana dengan alasan mempercepat proses penyelesaian pekerjaan harus diketahui oleh Konsultan Supervisi.

2. Biaya-biaya yang harus dikeluarkan oleh personil Konsultan

Supervisi untuk pengawasan pekerjaan diluar jam kerja normal yang dilakukan oleh Kontraktor Pelaksana sepenuhnya menjadi tanggung jawab Kontraktor Pelaksana.

(11)

3. Kontraktor Pelaksana bertanggung jawab penuh terhadap kualitas pekerjaan yang dilakukan diluar jam kerja normal atau pada malam hari.

Pasal 13 : Laporan Pelaksanaan

1. Kontraktor Pelaksana wajib membuat laporan harian, laporan

mingguan, dan laporan bulanan kepada Konsultan Supervisi tentang kemajuan pelaksanaan pekerjaan.

2. Format laporan harian, laporan mingguan, dan laporan bulanan

yang dibuat oleh Kontraktor pelaksana harus disetujui oleh Konsultan Supervisi.

3. Konsultan Supervisi berhak untuk melakukan pemeriksaan

langsung kelapangan akan kebenaran data yang ada dalam laporan harian, laporan minnguan, dan laporan bulanan yang dibuat oleh Kontraktor Pelaksana.

4. Laporan harian, laporan mingguan, dan laporan bulanan dibuat

dalam rangkap 4 (empat). Salah satu tembusan laporan harian, laporan mingguan, dan laporan bulanan harus berada pada lokasi pekerjaan. Masing-masing Laporan harian, laporan mingguan dan bulanan harus diserahkan kepada Konsultan Supervisi dan Owner. Pasal 14 : Surat Menyurat Dan Komunikasi

1. Segala surat-menyurat yang dilakukan oleh Kontraktor Pelaksana

yang berhubungan dengan pelaksanaan pekerjaan yang sifatnya administratif harus melalui dan ditujukan kepada Konsultan Supervisi serta Owner.

2. Segala surat-menyurat yang dilakukan oleh Kontraktor Pelaksana

yang berhubungan dengan pelaksanaan pekerjaan yang sifatnya teknis harus melalui dan ditujukan kepada Konsultan Supervisi juga diketahui oleh Owner.

(12)

3. Surat menyurat atau perizinan yang berhubungan dengan Instansi lain di luar proyek tidak perlu melalui dan diketahui oleh Konsultan Supervisi. Kontraktor Pelaksana tetap wajib memberikan informasi tentang hal tersebut kepada Konsultan Supervisi.

Pasal 15 : Rapat Koordinasi Dan Rapat Lapangan (Site Meeting)

1. Rapat koordinasi diselenggarakan sekurang-kurangnya 1 (satu) kali

setiap minggu, dipimpin oleh Owner atau Konsultan supervisi.

2. Kontraktor Pelaksana wajib hadir dalam rapat koordinasi dengan

diwakili minimal oleh Site Manager atau Supervisor Lapangan.

3. Kosumsi rapat koordinasi tersebut disiapkan oleh Kontraktor

Pelaksana kecuali ditentukan lain oleh Owner.

4. Rapat lapangan (site meeting) diselenggarakan

sekurang-kurangnya 1 (satu) kali setiap minggu, dipimpin oleh Owner atau

Konsultan supervisi.

5. Kontraktor Pelaksana wajib hadir dalam rapat lapangan dengan

diwakili minimal oleh Supervisor lapangan.

6. Kosumsi rapat lapangan tersebut disiapkan oleh Kontraktor

Pelaksana kecuali ditentukan lain oleh Owner.

Pasal 16 : Wewenang Owner (Pemberi Tugas) Memasuki Lokasi Pekerjaan

1. Owner (Pemberi Tugas) dan para wakilnya mempunyai wewenang

untuk memasuki lokasi pekerjaan dan bengkel kerja atau tempat-tempat lain dimana Kontraktor Pelaksana melaksanakan pekerjaan untuk Kontrak.

2. Jika pekerjaan dilakukan pada tempat-tempat lain yang dilakukan

(13)

Pelaksanaan, maka Kontraktor Pelaksana harus memberikan jaminan agar supaya Owner dan para wakilnya mempunyai wewenang untuk memasuki bengkel kerja dan tempat-tempat lain kepunyaan Sub Pelaksana pekerjaan.

3. Owner atau Staf Ahli ( Enggineer ) berhak memberikan instruksi

langsung dilapangan kepada Kontraktor Pelaksana dan Konsultan Supervisi untuk suatu perbaikan atau perubahan jika dalam proses pelaksanaan pekerjaan ditemukan hal-hal yang tidak sesuai dengan Gambar Bestek, Spesifikasi Teknis, Bill of Quantity dan Kontrak Kerja.

4. Owner atau Staf Ahli ( Enggineer ) berhak memerintahkan

Konsultan Supervisi secara tertulis untuk menghentikan proses pelaksanaan pekerjaan yang dilakukan oleh Kontraktor Pelaksana sementara waktu jika ditemukan hal-hal yang tidak sesuai dengan Gambar Bestek, Spesifikasi Teknis, Bill of Quantity dan Kontrak Kerja.

5. Kontraktor Pelaksana harus menjamin dan bertangung jawab

penuh akan keselamatan Owner dan para wakilnya selama berada dilokasi pekerjaan.

Pasal 17 : Progress Payment

1. Jika tidak ditentukan lain dalam Kontrak Kerja maka Hasil Pekerjaan

Kontraktor Pelaksana di bayar berdasarkan metode Progress Payment. Artinya Tagihan Kontraktor Pelaksana dibayar berdasarkan Progress Realisasi Pekerjaan yang telah diselesaikan dilapangan.

2. Progress Payment Kontraktor Pelaksana diajukan kepada Konsultan

Manajemen Konstruksi dan diperiksa kebenaran realisasi pekerjaan dilapangannya oleh Konsultan Supervisi.

(14)

3. Konsultan Manajemen Konstruksi dapat menunda atau membatalkan Progress Payment Kontraktor Pelaksana jika berdasarkan pengamatan sendiri atau laporan/rekomendasi Konsultan Supervisi tentang adanya pekerjaan-pekerjaan yang tidak sesuai Gambar Bestek, Spesifikasi Teknis dan Bill of Quantity.

4. Progress Payment Kontraktor Pelaksana baru dapat dibayar oleh

Owner jika telah disetujui secara tertulis oleh Konsultan Manajemen Konstruksi.

Pasal 18 : Pekerjaan 100%

Jika tidak ditentukan lain dalam Kontrak Kerja maka Pekerjaan yang dinyatakan telah selesai 100% harus memenuhi beberapa persyaratan berikut ini :

1. Item Pekerjaan 100% adalah item pekerjaan yang telah diperiksa

dan disetujui oleh Konsultan Supervisi.

2. Konsultan Supervisi tidak boleh menyetujui dan menandatangani

suatu item pekerjaan yang diklaim telah 100% oleh Kontraktor Pelaksana jika item pekerjaan tersebut :

a. Tidak Sesuai Dengan Gambar Bestek atau Gambar Revisi;

b. Kuantitas (volume) pekerjaan tidak sesuai dengan Bill of

Quantity dan Kontrak Addendum; dan

c. Tidak sesuai dengan Spesifikasi Teknis Dan Perubahannya;

3. Kontraktor Pelaksana berhak mengajukan klaim kepada Konsultan

Manajemen Konstruksi bahwa semua pekerjaan telah selesai 100% dengan memenuhi beberapa persyaratan seperti berikut ini :

a. Memberitahukan dan Meminta secara tertulis kepada Konsultan

Manajemen Konstruksi agar Konsultan Supervisi melakukan ispeksi atau memeriksa hasil pekerjaan yang diklaim telah 100%.

b.Menyerahkan Laporan Harian minggu terakhir pekerjaan

konstruksi;

(15)

d.Menyerahkan Laporan Bulanan terakhir pekerjaan konstruksi;

e. Menyerahkan Dokumentasi Pekerjaan Konstruksi dalam kondisi

0%, 50% dan 100%.

4. Konsultan Manajemen Konstruksi harus segera memberitahukan

dan meminta Konsultan Supervisi untuk melakukan Inspeksi dan Pemeriksaan Lapangan ( Opname ) tentang kebenaran Klaim Kontraktor Pelaksana bahwa pekerjaan telah selesai 100%.

5. Konsultan Manajemen Konstruksi berhak menolak Klaim 100%

Kontraktor Pelaksana bila Laporan hasil Inspeksi/Pemeriksaan Lapangan oleh Konsultan Supervisi menyatakan bahwa pekerjaan belum 100%.

Pasal 19 : Kesalahan Pekerjaan Dan Pekerjaan Cacat

1. Kontraktor Pelaksana harus memperbaiki dengan biaya sendiri

semua kesalahan pekerjaan dan cacat pekerjaan baik pada tahap pelaksanaan maupun pada saat sebelum Serah Terima Tahap Pertama (PHO) dan pekerjaan dinyatakan selesai 100%.

2. Kesalahan pekerjaan dan cacat pekerjaan adalah hasil pemeriksaan

bersama antara Kontraktor Pelaksana, Konsultan Supervisi dan Owner sebelum Serah Terima Tahap Pertama (PHO) dan pekerjaan dinyatakan selesai 100%.

3. Kesalahan pekerjaan dan cacat pekerjaan dari hasil pemeriksaan

oleh Pelaksana, Konsultan Supervisi dan Owner dicantumkan dalam sebuah Daftar Pekerjaan Cacat yang ditandatangani oleh ketiga pihak tersebut.

4. Konsultan Manajemen atau Owner harus membuat Berita Acara

Hasil Pemeriksaan Pekerjaan untuk ditandatangani oleh Kontraktor Pelaksana, Konsultan Supervisi dan Owner.

(16)

5. Semua kesalahan pekerjaan dan cacat pekerjaan yang ada dalam Daftar Pekerjaan Cacat menjadi tanggung jawab Kontraktor Pelaksana memperbaikinya dengan biaya sendiri.

6. Kesalahan-kesalahan dan cacat pekerjaan yang dilakukan oleh

Kontraktor Pelaksana dikarenakan kurang memahami Gambar dan kurangnya kontrol terhadap pekerja sepenuhnya menjadi tanggung jawab Kontraktor Pelaksana untuk memperbaiki dengan biaya sendiri.

7. Kesalahan dan cacat pekerjaan yang dilakukan oleh Kontraktor

Pelaksana karena lemahnya pengawasan dan kontrol oleh Konsultan Supervisi dan bukan atas dasar perintah tertulis dari Konsultan Supervisi tetap menjadi tanggung jawab Kontraktor Pelaksana untuk memperbaikinya.

8. Kerusakan dan cacat pada bangunan akibat pemakaian atau

sebab-sebab lain tanpa ada unsur-unsur kesengajaan yang dapat dibuktikan dalam masa pemeliharaan bangunan tetap menjadi tanggung jawab Kontraktor Pelaksana untuk memperbaikinya dengan biaya sendiri kecuali ditentukan lain dalam Kontrak Kerja.

9. Konsultan Supervisi berhak setiap saat memerintahkan Kontraktor

Pelaksana untuk memperbaiki kesalahan pekerjaan atau pekerjaan cacat pada masa pelaksanaan.

10.Hasil perbaikan terhadap kesalahan pekerjaan dan pekerjaan cacat

harus disetujui oleh Konsultan Supervisi.

Pasal 20 : Buku Petunjuk Penggunaan Bangunan ( Operation Hand-Book )

1. Kontraktor Pelaksana dengan biaya sendiri bersama dengan

Konsultan Perencana harus membuat Buku Petunjuk Penggunaan atau system operasi (Operation Hand-Biook) sebelum masa Serah Terima Pertama untuk semua peralatan dan instalasi yang ada dalam bangunan seperti :

(17)

a. Instalasi Listrik;

b. Instalasi Air Bersih dan Air Kotor;

2. Operation Hand-Book harus diserahkan kepada Owner dan

pengguna bangunan dengan memberikan penjelasan yang diperlukan.

3. Operation Hand-Book harus disimpan dengan baik dalam

bangunan pada tempat yang ditentukan oleh Owner atau pengguna bangunan.

Pasal 21 : Petunjuk Bangunan Dan Nama Ruangan

1. Kontraktor Pelaksana dengan biaya sendiri bersama dengan Konsultan Perencana, Konsultan Supervisi, Owner dan Pemilik Bangunan/Pengguna Bangunan harus membuat petunjuk dan Nama semua ruangan berdasarkan fungsinya masing-masing sebelum masa Serah Terima Pertama (PHO).

2. Kontraktor Pelaksana dengan biaya sendiri bersama dengan Konsultan Perencana, Konsultan Supervisi dan Owner juga harus membuat Petunjuk Pintu Masuk Utama dan Pintu Keluar Utama untuk semua bangunan dari material yang dapat dilihat dengan mudah pada siang hari maupun malam hari.

3. Kontraktor Pelaksana dengan biaya sendiri bersama dengan Konsultan Perencana, Konsultan Supervisi dan Owner harus membuat Duplikat Denah Bangunan ukuran 100 x 60 cm untuk masing-masing lantai dan ditempatkan pada daerah sekitar tangga atau ruang tunggu.

(18)

Pasal 22 : Penyelesaian Dan Serah Terima Pekerjaan

1. Setelah pekerjaan dianggap terlaksana 100% berdasarkan Progress

100% yang diajukan oleh Kontraktor Pelaksana dan telah disetujui oleh Konsultan Manajemen Konstruksi, Konsultan Supervisi dan Owner , maka pihak Konsultan Manajemen Konstruksi, Konsultan Supervisi, Kontraktor Pelaksana dan Owner bersama-sama menandatangani Berita Acara Serah Terima Pertama ( PHO ) kecuali ditentukan lain oleh Owner.

2. Sebelum Berita Acara Serah Terima Pertama ditandatangani

berdasarkan klaim progress 100% yang diajukan Kontraktor Pelaksana, maka Konsultan Supervisi, Kontraktor Pelaksana dan

Owner bersama-sama melakukan Pemeriksaan Lapangan.

3. Pekerjaan-pekerjaan cacat, tidak sempurna dan tidak sesuai

kualitas maupun kuantitas terutama dari segi fungsi bangunan yang ditemukan dalam Pemeriksaan Lapangan adalah menjadi kewajiban Kontraktor Pelaksana memperbaikinya sebelum Serah Terima Pertama ditandatangani dan hal ini harus dituangkan dalam Berita Acara Pemeriksaan dalam bentuk Daftar Pekerjaan Cacat.

4. Kontraktor pelaksana juga harus menyerahkan Asbuilt Drawing dan

Buku Petunjuk Penggunaan Bangunan (Hand Book) yang telah disetujui oleh Konsultan Perencana, Konsultan Supervisi dan Owner sebelum Berita Acara Serah Terima Pertama ditandatangani.

5. Konsultan Supervisi akan mengeluarkan rekomendasi tertulis akan

realisasi perbaikan dari semua item dalam Daftar Pekerjaan Cacat dan Asbuilt Drawing yang telah selesai dilaksanakan oleh Kontraktor Pelaksana untuk keperluan penandatanganan Berita Acara Serah Terima Pertama (PHO).

6. Setelah masa pemeliharaan dilampaui dan sesudah semua

perbaikan-perbaikan dilaksanakan dengan baik, Konsultan Supervisi akan mengeluarkan rekomendasi tertulis mengenai

(19)

selesainya pekerjaan dan perbaikan yang berarti Serah Terima Kedua ( FHO ) kedua dari pihak Kontraktor Pelaksana kepada Owner.

Pasal 23 : Pemanfaatan Bangunan Oleh Pemilik/Pengguna Bangunan

1. Pemamfaatan dan penggunaan bangunan oleh Pemilik Bangunan hanya boleh dilakukan setelah Berita Acara Serah Terima antara Owner (Pemberi Tugas) dengan Pemilik/Bangunan ditanda tangani kecuali ditentukan lain oleh Owner dengan kesepakatan tertulis bersama Kontraktor Pelaksana.

2. Pemilik Bangunan tidak boleh menempati, menggunakan bangunan dan memamfaatkan semua fasilitas yang ada dalam bangunan selama bangunan masih dalam proses Serah Terima antara Kontraktor Pelaksana dengan Owner kecuali ditentukan lain oleh Owner dengan kesepakatan tertulis bersama Kontraktor Pelaksana.

3. Pemamfaatan bangunan oleh siapapun sebelum Serah Terima antara Owner dan Pemilik Bangunan ditandatangani harus dengan persetujuan Owner dan Kontraktor Pelaksana.

4. Kontraktor Pelaksana bertanggung jawab penuh terhadap perbaikan dengan biaya sendiri semua cacat dan kerusakan yang timbul akibat penggunaan bangunan oleh Pemilik Bangunan yang telah disetujuinya bersama dengan Owner.

Pasal 24 : Penanggung Jawab Pengawasan

1. Berdasarkan Kontrak Kerja yang dibuat oleh Owner dengan

Penyedia Jasa Konsultasi, maka Konsultan Supervisi untuk proyek seperti yang disebutkan dalam BAB I diatas adalah Perusahaan seperti yang disebutkan dalam Kontrak Kerja Konsultan Supervisi.

(20)

2. Tugas dan kegiatan Konsultan Supervisi adalah seperti yang disebutkan dalam Keputusan Menteri Permukiman Dan Prasarana Wilayah Nomor : 332/KPTS/M/2002 Tanggal 21 Agustus 2002 Tentang Penyedia Jasa Pengawas Konstruksi atau menurut perubahannya jika ada kecuali ditentukan lain oleh Owner dalam Kontrak Kerja konsultan Supervisi.

3. Konsultan Supervisi harus mengajukan struktur organisasi

pengawasan lapangan proyek kepada Owner dimana didalamnya tercantum beberapa tenaga ahli Konsultan Supervisi dengan posisi minimal seperti berikut atau seperti yang diajukan :

1. Site Engineer/Team Leader;

2. Inspector;

3. Tenaga Administrasi; dan

4. Operator Computer.

4. Semua tenaga ahli yang namanya tercantum dalam struktur

organisasi pengawasan lapangan proyek yang diajukan oleh Konsultan Supervisi harus berada dilokasi pekerjaan minimal selama jam kerja.

5. Konsultan Supervisi harus menyerahkan Struktur Organisasi

pengawasan lapangan proyek yang telah disetujui oleh Owner kepada Kontraktor Pelaksana.

6. Pengantian tenaga ahli oleh Konsultan Supervisi selama proses

pelaksanaan pekerjaan harus diketahui dan disetujui oleh Owner.

7. Leader harus mengajukan ijin tertulis kepada Owner jika hendak

meninggalkan lokasi pekerjaan dalam jangka waktu lebih dari 3 hari.

8. Kontraktor Pelaksana berhak mengajukan kepada Owner untuk

(21)

pekerjaan jika tenaga ahli tersebut dinilai menghambat pekerjaan dan tidak mampu menjalankan tugasnya dengan baik.

9. Tenaga ahli yang ditempatkan dilokasi pekerjaan oleh Konsultan

Supervisi harus mampu memberikan keputusan yang bersifat teknis di lokasi pekerjaan.

10.Konsultan Supervisi harus membuat laporan mingguan dan laporan

bulanan kepada Owner atas segala hal yang menyangkut pelaksanaan pekerjaan oleh Kontraktor pelaksana.

11.Bentuk, format, dan isi laporan Konsultan Supervisi adalah

berdasarkan hasil diskusi dengan Owner. Pasal 25 : Instruksi Konsultan Supervisi

1. Kontraktor Pelaksana harus mematuhi dan melaksanakan semua

instruksi atau perintah yang dikeluarkan oleh Konsultan Supervisi yang berhubungan dengan pelaksanaan pekerjaan.

2. Semua instruksi yang dikeluarkan oleh Konsultan Supervisi harus

dalam bentuk tulisan

3. Instruksi Konsultan Supervisi dalam bentuk lisan dibenarkan dan

harus diikuti oleh Kontraktor Pelaksana selama disertai oleh alasan-alasan yang jelas dan sesuai dengan Spesifikasi Teknis.

4. Instruksi dari Konsultan Supervisi dapat berupa hal-hal seperti

disebutkan dibawah ini :

5. Teguran atas sesuatu cara pelaksanaan yang salah sehingga

membahayakan bagi konstruksi, atau pekerjaan finishing yang kurang baik atau hal-hal lain yang menyimpang dari Spesifikasi Teknis dan Gambar Bestek.

(22)

6. Perintah untuk menyingkirkan material/bahan bangunan yang tidak sesuai dengan Spesifikasi Teknis.

7. Perintah untuk mengantikan Pelaksana lapangan dari Kontraktor

Pelaksana yang dianggap kurang mampu.

8. Perintah untuk melakukan penambahan tenaga kerja dengan

alasan untuk mempercepat proses pelaksanaan pekerjaan.

9. Perintah untuk melakukan perubahan-perubahan pada metode

pelaksanaan Kontraktor Pelaksana yang dianggap tidak tepat sehingga dapat mengurangi kualitas dan memperlambat proses penyelesaian pekerjaan.

Pasal 26 : Perubahan-Perubahan Disain Dan Perbedaan-Perbedaan

1. Konsultan Perencana dan Konsultan Supervisi dengan persetujuan

Owner berhak mengadakan perubahan-perubahan pada Gambar Bestek, Spesifikasi Teknis dan Bill of Quantity yang wajib dilaksanakan oleh Kontraktor Pelaksana.

2. Kontraktor Pelaksana dengan alasan apapun tidak boleh

melakukan perubahan pada Gambar Bestek, Spesifikasi Teknis dan Bill of Quantity tanpa persetujuan Konsultan Supervisi atau Konsultan Perencana.

3. Perubahan-perubahan akan Gambar Bestek dan Spesifikasi Teknis

yang dilakukan oleh Konsultan Perencana, Konsultan Supervisi Dan Owner harus disampaikan secara tertulis kepada Kontraktor Pelaksana untuk dilaksanakan.

(23)

4. Perubahan-perubahan pada Gambar Bestek dan Spesifikasi Teknis yang dilakukan oleh Konsultan Supervisi, Konsultan Perencana, dan Owner secara lisan atau tidak tertulis tidak wajib untuk dilaksanakan oleh Kontraktor Pelaksana. Resiko karena melaksanakan Instruksi tidak tertulis sepenuhnya menjadi tanggung jawab Kontraktor Pelaksana.

5. Perubahan-perubahan akan Gambar Bestek dan Spesifikasi Teknis

tidak boleh menambah biaya pelaksanaan pekerjaan secara keseluruhan dari biaya pelaksanaan yang ada dalam Kontrak Kerja kecuali ditentukan lain dalam Kontrak Kerja atau oleh Owner.

5. Perhitungan kuantitas/volume pekerjaan dan biaya karena perubahan Gambar Bestek dan Spesifikasi Teknis yang diusulkan oleh Konsultan Perencana dan Owner dilakukan oleh Konsultan Perencana diketahui oleh Owner.

6. Perhitungan kuantitas/volume pekerjaan dan biaya karena

perubahan Gambar Bestek dan Spesifikasi Teknis yang diusulkan oleh Kontraktor Pelaksana dilakukan oleh Kontraktor Pelaksana diketahui oleh Konsultan Supervisi dan disetujui oleh Owner.

7. Kontraktor berhak memeriksa hasil perhitungan akan

kuantitas/volume pekerjaan dan biaya yang dilakukan oleh Konsultan Perencana.

8. Jika dalam pelaksanaan pekerjaan ditemukan ketidak sesuaian

antara Gambar Bestek, Spesifikasi Teknis, dan Bill of Quantity Konsultan Supervisi tidak dibenarkan mengambil keputusan secara sepihak tetapi harus melaporkannya kepada owner untuk tindakan selanjutnya.

9. Konsultan Supervisi dengan persetujuan Konsultan Perencana dan

(24)

terjadi perbedaan antara Gambar Bestek, Spesifikasi Teknis, dan bill of Quantity kecuali ditentukan lain dalam Kontrak Kerja.

10. Kecuali ditentukan lain dalam Kontrak Kerja atau oleh Konsultan

Supervisi, jika terjadi perbedaan antara Gambar Bestek, Spesifikasi Teknis dan Bill of Quantity maka urutan acuan yang harus dipegang ditentukan seperti berikut :

1. Kontrak Kerja;

2. Bill of Quantity;

3. Gambar Bestek serta Gambar Revisi; dan

4. Spesifikasi Teknis.

Pasal 27 : Struktur Organisasi Proyek

1. Struktur Organisasi Proyek dibuat oleh Konsultan Supervisi dengan persetujuan Owner.

2. Struktur Organisasi Proyek harus dapat menjelaskan secara umum

hubungan antara semua pihak yang terlibat dalam proyek.

3. Struktur Organisasi Proyek adalah pedoman administratif yang

harus diikuti oleh semua pihak yang terlibat dalam proyek.

4. Perubahan-perubahan pada Struktur Organisasi Proyek harus

segera diberitahukan secara tertulis kepada semua pihak yang terlibat dalam proyek.

5. Struktur Organisai Proyek dibuat dalam format kertas A3 dan

diletakan pada posisi yang mudah dilihat dan dibaca pada Direksi Keet ( Kantor Konsultan Supervisi ) dan Kantor Kontraktor Pelaksana.

(25)

1. Spesifikasi Teknis ini adalah ketentuan yang mengikat bagi Kontraktor Pelaksana dan merupakan bagian dari Kontrak Kerja

yang harus dipatuhi dan dilaksanakan.

2. Semua aturan dan persyaratan yang terdapat dalam Spesifikasi Teknis harus dipatuhi dan dilaksanakan oleh Kontraktor Pelaksana walaupun hal tersebut tidak disebutkan dalam Gambar Bestek dan Bill of Quantity kecuali ditentukan lain dalam Kontrak Kerja atau oleh Konsultan Supervisi dengan Persetujuan Owner.

3. Jika terjadi perbedaan antara aturan yang terdapat dalam Spesifikasi Teknis dan aturan dalam Kontrak Kerja maka aturan yang menjadi acuan adalah aturan yang terdapat dalam Kontrak

Kerja.

4. Hal-hal yang belum ditentukan dalam Spesifikasi Teknis ini akan ditentukan kemudian oleh Konsultan Supervisi dengan persetujuan Owner dalam proses pelaksanaan pekerjaan dan menjadi satu ketentuan yang mengikat serta wajib diikuti oleh Kontraktor

Pelaksana.

5. Hal-hal yang ditentukan kemudian oleh Konsultan Supervisi tersebut harus tetap mengacu pada Kontrak Kerja yang telah ada.

6. Konsultan Supervisi dengan persetujuan Owner dapat mengubah

sebagian besar atau sebagian kecil aturan yang terdapat dalam Spesifikasi Teknis dan Kontraktor Pelaksana wajib mengikuti aturan perubahan tersebut.

BAB III

(26)

Pasal 1 : Uraian Mobilisasi

Cakupan kegiatan mobilisasi yang diperlukan dalam Kontrak ini akan tergantung pada jenis dan volume pekerjaan yang harus dilaksanakan, sebagaimana disyaratkan di bagian-bagian lain dari Dokumen Kontrak, dan secara umum harus memenuhi ketentuan berikut :

1. Penyewaan dan pembelian sebidang tanah yang diperlukan untuk Base Camp Kontraktor Pelaksana.

2. Mobilisasi semua Staf / Personil Kontraktor Pelaksana dan Pekerja yang diperlukan untuk penyelesaian pekerjaan.

3. Mobilisasi dan pemasangan peralatan sesuai dengan Daftar Peralatan yang tercantum dalam Penawaran.

4. Penyedian dan Pemeliharaan Base Camp Kontraktor Pelaksana, jika

diperlukan Kantor Lapangan , Tempat Tinggal Staf, Barak Pekerja, Bengkel Kerja, Gudang dan sebagainya.

Pasal 2 : Periode Mobilisasi

1. Jika tidak ditentukan dalam Kontrak Kerja Pekerjaan Mobilisasi harus sudah selesai dalam jangka waktu 30 hari terhitung sejak tanggal Surat Perintah Mulai Kerja.

2. Kontraktor Pelaksana harus menyerahkan Jadwal / Program Detail Mobilisasi kepada Konsultan Supervisi dan Owner maksimal 7 hari terhitung sejak tanggal Surat Perintah Mulai Kerja.

Pasal 3 : Demobilisasi

1. Yang termasuk dalam pekerjaan ini adalah Pembongkaran Tempat Kerja termasuk pemindahan semua Instalasi, Peralatan dan Perlengkapan Kontraktor Pelaksana dari Tanah Milik Pemerintah

(27)

serta pengembalian kondisi tempat kerja menjadi kondisi seperti semula sebelum pekerjaan dimulai.

BAB IV

PEKERJAAN PERSIAPAN

Pasal 1 : Papan Nama Proyek

1. Kontraktor harus membuat dan memasang Papan Nama Proyek yang memuat tentang identitas proyek.

2. Papan nama proyek mengunakan papan/kayu dengan ukuran minimal 150 cm x 250 cm kecuali ditentukan lain oleh Owner.

3. Papan nama proyek rangka dan kakinya terbuat dari kayu dengan kualitas terbaik sehingga sanggup bertahan minimal sampai selesainya pengerjaan proyek. Latar papan nama dapat berupa papan kayu tebal minimal 2 cm atau multiplek dengan tebal minimal 12 mm. Penggunaan bahan dan material lain harus dengan persetujuan Konsultan Supervisi.

5. Papan nama proyek belatar belakang putih dengan tulisan warna

hitam, kecuali untuk logo atau simbul dapat dipakai warna yang bervariasi.

6. Papan nama proyek harus mencantumkan Instansi Penyandang

Dana, Instansi Pemilik Bangunan, Kontraktor Pelaksana, Konsultan Perencana dan Konsultan Supervisi.

7. Papan juga harus mencantumkan besar anggaran pelaksanaan

proyek, waktu mulai proyek, dan waktu penyelesaian proyek. Pasal 2 : Kantor Lapangan Konsultan Supervisi ( Direksi Keet )

(28)

1. Kontraktor Pelaksana dengan biaya sendiri harus membuat kantor konsultan Supervisi (Direksi Keet) untuk keperluan operasional supervisi.

2. Pemamfaatan bangunan lama untuk keperluan Kantor Konsultan Supervisi (Direksi Keet) harus dengan persetujuan Konsultan Supervisi.

3. Direksi Keet mempunyai ukuran minimal 24 m2.

4. Direksi Keet tidak boleh dibuat dari material hasil bongkaran bangunan lama.

7. Direksi Keet minimal harus mempunyai 2 unit jendela dan 1 unit

pintu dengan penerangan yang cukup dan sirkulasi udara yang baik.

8. Lantai Direksi Keet minimal dari perkerasan beton dengan

campuran 1 Sm : 2 Ps : 3 Kr dengan permukaan yang rata dan diperhalus dengan acian beton.

9. Jika Direksi Keet harus dibuat dalam bentuk bangunan panggung

maka lantai Direksi Keet harus dibuat dari papan ukuran 2.5/25 cm dengan jarak balok-balok lantai ukuran 5/10 cm minimal 50 cm dari kayu dengan kelas II.

10.Dinding Direksi Keet minimal papan ukuran 2/20 cm dengan

rangka dinding kayu ukuran 5/10 cm dari kayu kelas II. Dinding dapat juga dibuat dari bahan multiplek tebal 6 mm.

11.Atap Direksi Keet dari bahan seng BJLS 0,20 mm.

12.Pengantian bahan dan material berbeda dari seperti yang telah

disebutkan diatas harus dengan persetujuan Konsultan supervisi.

13.Direksi Keet harus dilengkapi minimal dengan :

(29)

b. Kursi Kerja : 6 buah

c. Papan Tulis : 1 Buah

d. Rak Arsip : 1 Buah

e. Meja Rapat : 1 Buah

f. Kursi Rapat : 6 Buah

g. Air Minum

14.Posisi dan letak Direksi Keet ditentukan bersama antara Konraktor

Pelaksana dengan Konsultan Supervisi. Letak Direksi Keet tidak boleh berada terlalu dekat dengan posisi bangunan yang sedang dikerjakan.

Pasal 3 : Kantor Lapangan Kontraktor Pelaksana

1. Kontraktor Pelaksana dengan biaya sendiri harus membuat Kantor Lapangan untuk keperluan operasional pelaksanaan pekerjaan. 2. Pemamfaatan bangunan lama untuk keperluan Kantor Lapangan

harus dengan persetujuan Konsultan Supervisi dan Owner. 3. Kantor Lapangan mempunyai ukuran minimal 24 m2.

4. Kantor Lapangan tidak boleh dibuat dari material hasil bongkaran bangunan lama.

5. Kantor Lapangan minimal harus mempunyai 2 unit jendela dan 1 unit pintu dengan penerangan yang cukup dan sirkulasi udara yang baik.

6. Lantai Kantor Lapangan minimal dari perkerasan beton dengan campuran 1 Sm : 2 Ps : 3 Kr dengan permukaan yang rata dan diperhalus dengan acian beton.

8. Jika Kantor Lapangan harus dibuat dalam bentuk bangunan

(30)

ukuran 2.5/25 cm dengan jarak balok-balok lantai ukuran 5/10 cm minimal 50 cm dari kayu dengan kelas II.

9. Dinding Kantor Lapangan minimal papan ukuran 2/20 cm dengan

rangka dinding kayu ukuran 5/10 cm dari kayu kelas II.

10.Atap Kantor Lapangan dari bahan seng BJLS 0,20 mm.

11.Pengantian bahan dan material berbeda dari seperti yang telah

disebutkan diatas harus dengan persetujuan Konsultan supervisi.

12.Kantor Lapangan harus dilengkapi minimal dengan :

a. Meja Kerja : 3 Buah

b. Kursi Kerja : 6 buah

c. Papan Tulis : 1 Buah

d. Rak Arsip : 1 Buah

e. Meja Rapat : 1 Buah

f. Kursi Rapat : 6 Buah

g. Air Minum

13.Posisi dan letak Kantor Lapangan ditentukan bersama antara

Konraktor Pelaksana dengan Konsultan Supervisi. Letak Kantor Lapangan tidak boleh berada terlalu dengan dekat dengan posisi bangunan yang sedang dikerjakan.

Pasal 4 : Toilet / WC Dan Kamar Mandi Lapangan

1. Kontraktor Pelaksana dengan biaya sendiri harus membuat Kamar Mandi dan WC untuk keperluan Staf Kontraktor Pelaksana, Staf Konsultan Supervisi, dan para pekerjan dan buruh.

2. Pemamfaatan Bangunan Lama atau Kamar Mandi dan WC lama yang telah ada dilokasi pekerjaan harus disetujui oleh Konsultan Supervisi dan Owner.

(31)

3. Kamar Mandi dan WC mempunyai ukuran minimal 12 m2.

4. Toilet/WC staf Kontraktor Pelaksana dan staf Konsultan Supervisi harus dibuat terpisah dengan Toilet/WC serta Kamar Mandi pekerja.

5. Kamar Mandi dan WC tidak boleh dibuat dari material hasil bongkaran bangunan lama.

6. Lantai Kamar Mandi dan WC minimal dari perkerasan beton dengan campuran 1 Sm : 2 Ps : 3 Kr dengan permukaan yang rata dan diperhalus dengan acian beton.

7. Dinding Kamar Mandi dan WC 1 meter dari lantai dibuat dari

pasangan batu bata dan diplaster sedangkan bagian atasnya boleh dibuat dari dinding papan ukuran 2/20 cm dengan rangka dinding kayu ukuran 5/10 cm dari kayu kelas II.

8. Atap Kamar Mandi dan WC dari bahan seng BJLS 0,20 mm.

9. Pengantian bahan dan material berbeda dari seperti yang telah

disebutkan diatas harus dengan persetujuan Konsultan supervisi.

10.Kamar Mandi dan WC harus dilengkapi dengan Kloset jongkok,

kran air, bak tampungan air, dan saluran pembuangan air kotor. Kamar Mandi dan WC juga harus dilengkapi dengan Septictank dan saluran resapan.

11.Posisi dan letak Kamar Mandi dan WC ditentukan bersama antara

Konraktor Pelaksana dengan Konsultan Supervisi. Letak Kantor Lapangan tidak boleh berada terlalu dengan dekat dengan posisi bangunan yang sedang dikerjakan.

(32)

1. Kontraktor Pelaksana dengan biaya sendiri harus membuat Gudang penyimpanan material untuk melindungi material yang tidak segera dipakai.

2. Pemamfaatan bangunan lama dilokasi pekerjaan untuk keperluan

Gudang Penyimpanan Material harus dengan persetujuan Konsultan Supervisi dan Owner.

3. Gudang Penyimpanan Material mempunyai ukuran minimal 50 m2.

4. Gudang Penyimpanan Material tidak boleh dibuat dari material

hasil bongkaran bangunan lama.

5. Lantai Gudang Penyimpanan Material minimal dari perkerasan

beton dengan campuran 1 Sm : 2 Ps : 3 Kr dengan permukaan yang rata dan diperhalus dengan acian beton.

6. Untuk tempat penyimpanan material semen lantainya harus dibuat

benar-benar terlindung dari rembesan air.

7. Jika Gudang Penyimpanan Material harus dibuat dalam bentuk

bangunan panggung maka lantai Gudang Penyimpanan Material dibuat dari papan ukuran 2.5/25 cm dengan jarak balok-balok lantai ukuran 5/10 cm minimal 50 cm dari kayu dengan kelas II.

8. Dinding Gudang Penyimpanan Material minimal papan ukuran

2/20 cm dengan rangka dinding kayu ukuran 5/10 cm dari kayu kelas II. Dinding dapat juga dibuat dari bahan multiplek tebal 6 mm.

9. Atap Gudang Penyimpanan Material dari bahan seng BJLS 0,20

mm.

10.Pengantian bahan dan material berbeda dari seperti yang telah

(33)

11.Posisi dan letak Gudang Penyimpanan Material ditentukan bersama antara Konraktor Pelaksana dengan Konsultan Supervisi. Letak Gudang Penyimpanan Material tidak boleh berada terlalu dengan dekat dengan posisi bangunan yang sedang dikerjakan.

12.Gudang Penyimpanan Material sebaiknya tidak diletakkan didalam

lokasi pekerjaan kecuali dalam keadaan memaksa dan sulit mencari lokasi lain.

Pasal 6 : Barak Pekerja

1. Kontraktor Pelaksana dengan biaya sendiri harus membuat Barak Pekerja untuk keperluan pekerja yang menginap dilokasi pekerjaan. 2. Pemamfaatan bangunan lama yang ada dilokasi pekerjaan untuk keperluan Barak Kerja harus dengan persetujuan Konsultan Supervisi dan Owner.

3. Barak Pekerja harus sanggup menampung semua pekerja yang menginap dilokasi pekerjaan atau minimal berukuran 50 m2.

4. Pada Barak Pekerja harus disediakan juga dapur untuk keperluan

kosumsi sehari-hari para pekerja.

5. Barak Pekerja tidak boleh dibuat dari material hasil bongkaran

bangunan lama.

6. Lantai Barak Pekerja minimal dari perkerasan beton dengan

campuran 1 Sm : 2 Ps : 3 Kr dengan permukaan yang rata dan diperhalus dengan acian beton.

7. Jika Barak Pekerja harus dibuat dalam bentuk bangunan panggung

maka lantai Gudang Penyimpanan Material dibuat dari papan ukuran 2.5/25 cm dengan jarak balok-balok lantai ukuran 5/10 cm minimal 50 cm dari kayu dengan kelas II.

(34)

8. Dinding Barak Pekerja minimal papan ukuran 2/20 cm dengan rangka dinding kayu ukuran 5/10 cm dari kayu kelas II. Dinding dapat juga dibuat dari bahan multiplek tebal 6 mm.

9. Atap Barak Pekerja dari bahan seng BJLS 0,20 mm.

10.Pengantian bahan dan material berbeda dari seperti yang telah

disebutkan diatas harus dengan persetujuan Konsultan supervisi.

11.Posisi dan letak Barak Pekerja ditentukan bersama antara Konraktor

Pelaksana dengan Konsultan Supervisi.

12.Barak Pekerja tidak boleh diletakkan didalam lokasi pekerjaan.

Pasal 7 : Bengkel Kerja / Pabrikasi

1. Kontraktor Pelaksana dengan biaya sendiri harus membuat Bengkel Kerja atau tempat Pabrikasi terutama untuk pekerjaan yang berhubungan dengan kayu dan baja profil dan baja tulangan.

2. Pemamfaatan bangunan lama yang telah ada dilokasi pekerjaan untuk keperluan Bengkel Kerja harus dengan persetujuan Konsultan Supervisi dan Owner.

3. Ukuran minimal Bengkel Kerja pekerjaan untuk masing-masing pekerjaan pabrikasi adalah 50 m2.

4. Bengkel Kerja tidak boleh dibuat dari material hasil bongkaran bangunan lama.

5. Bangunan Bengkel Kerja dapat dibuat dari konstruksi kayu. 6. Atap Bengkel Kerja dari bahan seng BJLS 0,20 mm.

(35)

7. Bengkel Kerja tidak boleh ditempatkan dalam lokasi pekerjaan kecuali ditentukan lain oleh Konsultan Supervisi.

Pasal 8 : Mushalla Dan Tempat Whuduk Lapangan

1. Kontraktor Pelaksana harus membuat Mushalla dan Tempat Whuduk untuk keperluan Staf Kontraktor Pelaksana, Staf Konsultan Supervisi, dan para pekerjan dan buruh.

2. Mushalla dan Tempat Whuduk mempunyai ukuran minimal 16 m2. 3. Mushalla dan Tempat Whuduk tidak boleh dibuat dari material

hasil bongkaran bangunan lama.

4. Mushalla harus dibuat dalam bentuk bangunan panggung dengan lantai papan ukuran 2,5/25 cm yang diperkuat dengan balok lantai kayu ukuran 5/10 dengan jarak minimal 50 cm dari kayu kelas II. 5. Dinding Mushalla dari papan ukuran 2/20 cm dengan rangka

dinding kayu ukuran 5/10 cm dari kayu kelas II.

6. Lantai Mushalla dan Tempat Whuduk dari perkerasan beton dengan campuran 1 Sm : 2 Ps : 3 Kr dengan permukaan yang rata dan diperhalus dengan acian beton.

7. Atap Mushalla dan Tempat Whuduk dari bahan seng BJLS 0,20 mm. 8. Pengantian bahan dan material berbeda dari seperti yang telah

disebutkan diatas harus dengan persetujuan Konsultan supervisi. 9. Tempat Wudhuk harus dilengkapi dengan kran air minimal 3 unit

dan 1 unit saluran pembuangan air kotor.

10. Posisi dan letak Mushalla dan Tempat Whuduk ditentukan bersama

(36)

Kantor Lapangan tidak boleh berada terlalu dengan dekat dengan posisi bangunan yang sedang dikerjakan.

Pasal 9 : Instalasi Air Bersih Dan Instalasi Listrik Sementara

1. Kontraktor Pelaksana atas biaya sendiri harus menyediakan Instalasi air bersih dan Instalasi listrik sementara selama berlangsungnya masa pelaksanaan pekerjaan untuk keperluan operasional dan keperluan pekerjaan-pekerjaan konstruksi.

2. Kontraktor tidak dibenarkan menggunakan Instalsi Listrik dan Instalsi Air Bersih dan Sumber Air Bersih yang telah ada dilokasi pekerjaan tanpa persetujuan Konsultan Supervisi dan Owner.

Pasal 10 : Perlengkapan Keamanan Kerja Dan P3K

1. Kontraktor Pelaksana harus menyediakan perlengkapan keamanan kerja untuk semua pekerja yang berada dalam lokasi pekerjaan dan tamu yang berkunjung kelokasi pekerjaan.

2. Perlengkapan keamanan kerja dapat berupa alat-alat seperti berikut ini :

1. Helm Pelindung Kepala;

2. Sepatu untuk melindungi kaki;

3. Pemadam Kebakaran; dan

4. Kotak P3K untuk pertolongan pertama pada kecelakaan kerja.

3. Jika terjadi kecelakaan kerja di lokasi pekerjaan yang berhubungan dengan pelaksanaan pekerjaan maka Kontraktor Pelaksana diwajibkan mengambil segala tindakan guna kepentingan si korban.

4. Semua biaya yang diperlukan untuk perawatan dan pengobatan korban kecelakaan dilokasi pekerjaan menjadi tanggungan Kontraktor Pelaksana.

(37)

5. Yang dimaksud dengan korban dilokasi pekerjaan yang menjadi tanggung jawab Kontraktor pelaksana adalah :

a. Personil atau semua tenaga kerja Kontraktor Pelaksana; b. Personil Konsultan Supervisi.;

c. Owner dan para wakilnya;

d. Tamu yang berkunjung kelokasi pekerjaan; dan

e. Orang yang berada dalam lokasi pekerjaan dengan ijin dan sepengetahuan Kontraktor Pelaksana.

Pasal 11 : Penjaga Keamanan Lokasi Pekerjaan

1. Kontraktor Pelaksana dengan biaya sendiri harus menyediakan tempat/pos penjaga keamanan lokasi pekerjaan beserta minimal 2 orang penjaga keamanan yang bekerja selama 24 jam.

2. Bangunan Pos penjaga keamanan lokasi pekerjaan bentuk dan dimensinya ditentukan oleh Kontraktor Pelaksana.

3. Bangunan Pos penjaga keamanan lokasi pekerjaan tidak boleh berada di dalam lokasi pekerjaan. Pos penjaga harus berada diluar pagar pengaman lokasi pekerjaan.

BAB V

PEKERJAAN AWAL

(38)

1. Kontraktor Pelaksana harus membersihkan lokasi pekerjaan dari segala sesuatu yang dapat menggangu pelaksanaan pekerjaan seperti bangunan lama, hasil bongkaran bangunan lama, pepohonan, semak belukar, dan tanah humus.

2. Kontraktor Pelaksana harus melakukan pengupasan terhadap tanah humus setebal minimal 30 cm sebelum dilakukan pekerjaan konstruksi terutama pekerjaan timbunan tanah.

3. Yang dimaksud dengan Muka Tanah Dasar pada Gambar Bestek adalah muka tanah yang telah bersih dari pepohonan, semak belukar, dan lapisan tanah humus atau muka tanah timbun yang telah dipadatkan kecuali diitentukan lain dalam Gambar Bestek. 4. Hasil bongkaran bangunan lama dan pengupasan tanah humus

tidak boleh dipakai sebagai material timbunan atau diolah kembali untuk dipakai sebagai material bangunan.

5. Material yang dihasilkan dari bongkaran bangunan lama dan

pengupasan lapisan humus harus dikeluarkan dari lokasi pekerjaan dan dibuang sejauh mungkin dari lokasi pekerjaan atau ketempat yang tidak menggangu lingkungan hidup.

6. Hasil bongkaran bangunan lama dan pengelupasan lapisan humus

tidak boleh berada dilokasi pekerjaan lebih dari 3 (tiga) hari. Pasal 2 : Pembongkaran Konstruksi Bangunan Lama

1. Kontraktor Pelaksana harus membongkar Konstruksi Bangunan Lama atau sisa bangunan lama sesuai dengan Gambar Bestek atau Bill of Quantity seperti dinding , lantai, atap, plafond, perkerasan lama dan pondasi yang ada didalam lokasi pekerjaan.

2. Sebelum melakukan pekerjaan pembongkaran Kontraktor Pelaksana harus membuat permohonan tertulis kepada Konsultan

(39)

Manajemen Konstruksi dan diketahui Konsultan Supervisi serta Owner.

3. Dalam melakukan pembongkran bangunan lama Kontraktor Pelaksana harus menjamin untuk tidak merusak bangunan disekitar lokasi pekerjaan dan bangunan-bangunan yang oleh Owner tidak diijinkan untuk dibongkar.

4. Kerusakan-kerusakan bangunan lama dan bangunan disekitar lokasi pekerjaan akibat aktifitas pembongkaran bangunan oleh Kontraktor Pelaksana menjadi tanggung jawab Kontraktor Pelaksana apabila ada tuntutan ganti rugi oleh pemilik bangunan. 5. Hasil Bongkaran bangunan lama adalah milik Owner atau pemilik

bangunan. Kontraktor Pelaksana bertanggung jawab penuh terhadap keamanan, kehilangan dan pemamfaatan hasil bongkaran bangunan lama oleh pihak-pihak ketiga tanpa seizin Owner atau pemilik bangunan.

6. Hasil bongkaran bangunan lama tidak boleh dimamfaatkan

kembali oleh Kontraktor Pelaksana untuk material bangunan didalam lokasi maupun diluar lokasi proyek tanpa seizin Konsultan Supervisi dan Owner.

Pasal 3 : Penentuan Letak Bangunan ( Setting Out )

1. Kontraktor Pelaksana harus melakukan Seetting Out atau pengukuran kembali akan kebenaran posisi bangunan yang akan dibangun seperti yang telah ada dalam Lay Out bangunan pada Gambar Bestek.

2. Pekerjaan Setting Out yang dilakukan oleh Kontraktor Pelaksana harus diketahui dan didampinggi oleh Konsultan Supervisi, Konsultan Perencana, Owner dan Pemilik Bangunan.

(40)

3. Pekerjaan Setting Out tidak boleh dilakukan secara manual tetapi harus menggunakan alat ukur seperti Theodolit dan Waterpas. 4. Hasil pekerjaan Setting Out harus menghasilkan satu ketetapan

bersama yang pasti akan elevasi tanah, elevasi bangunan, posisi penempatan bangunan dan batas-batas lahan kerja. Ketetapan akan elevasi dan posisi bangunan harus direalisasikan dilapangan dengan memasang patok-patok sementara dari kayu ukuran 5/7 cm yang ditanam minimal 30 cm dalam tanah dan ujungnya ditandai dengan cat minyak.

5. Hasil pekerjaan Seetting Out tidak boleh berbeda dengan Lay Out bangunan yang ada dalam Gambar Bestek kecuali dengan alasan-alasan kondisi lahan existing yang berubah dan alasan-alasan-alasan-alasan teknis yang disetujui oleh Konsultan Perencana atau Konsultan Supervisi.

7. Perubahan-perubahan posisi bangunan karena alasan keterbatasan

lahan atau berubahanya kondisi existing lahan harus disetujui oleh Konsultan Perencana, Konsultan Supervisi dan Owner.

8. Kontraktor Pelaksana harus membuat gambar hasil pekerjaan

Seeting Out dan disetujui oleh Konsultan Perencana, Konsultan Supervisi dan Owner.

Pasal 4 : Pagar Pelindungan Lokasi Pekerjaan

1. Kontraktor Pelaksana harus melindungi lokasi pekerjaan selama berlangsungnya pekerjaan konstruksi dari ganguan luar.

2. Bentuk perlindungan tersebut dapat berupa Pagar Seng BJLS 0,20 mm dengan rangka kayu setinggi 2 meter dari muka tanah dan dicat dengan rapi.

(41)

3. Pagar Pelindung lokasi pekerjaan harus segera dibuat setelah hasil pekerjaan Setting Out disetujui oleh Konsultan Supervisi, Konsultan Perencana dan Owner.

Pasal 5 : Pemasangan Bouwplank

1. Kontraktor Pelaksana harus melakukan pemasangan Bouwplank

sebagai acuan tetap pada semua bangunan yang akan dikerjakan termasuk septictank dan Ground Resevoir.

2. Jarak pemasangan bouwplank dari struktur terluar bangunan yang

akan dibangun minimal 1 m dan maksimal 2 m.

3. Bouwplank dibuat dari tiang-tiang kayu ukuran 5/7 cm yang

ditanam dalam tanah minimal 40 cm dan dengan jarak maksimal setiap tiang adalah 2 meter. Untuk keperluan acuan elevasi dipakai papan kayu 2,5/25 cm atau kayu ukuran 2,5/7 cm yang dipaku pada tiang-tiang kayu 5/7 cm.

4. Bouwplank harus mempunyai posisi dan elevasi yang tetap

terhadap bangunan yang akan dibangun dan tidak boleh berubah posisi dan elevasinya sebelum struktur bangunan yang paling rendah seperti pondasi dan sloof selesai dikerjakan.

5. Posisi penempatan bouwplank harus sesuai dengan hasil pekerjaan

Seeting Out.

6. Hasil pekerjaan pemasangan bouwplank harus disetujui oleh

Konsultan Supervisi. Pasal 6 : Pembersihan Akhir

1. Pada saat penyelesaian pekerjaan, tempat kerja harus ditinggal

(42)

2. Kontraktor Pelaksana juga harus mengembalikan bagian-bagian dari tempat kerja yang tidak diperuntukan dalam Dokumen Kontrak kr kondisi semula.

BAB VI

ISU–ISU LINGKUNGAN

Pasal 1 : Sanitasi

1. Kontraktor Pelaksana Wajib menyediakan toilet sementara untuk para pekerjanya di lapangan.

2. Kontraktor Pelaksana bertangung jawab terhadap pengosongan dan pembersihan toilet dan lumpurnya yang diindetifikasikan dan diusulkan oleh Dinas Kebersihan Dan Pertamanan Kota/Kabupaten. 3. Kontraktor Pelaksana harus membongkar toilet sementara tersebut

setelah proses pembangunan dan konstruksi selesai dan membersihkan lahannya sesuai kebutuhan.

Pasal 2 : Limbah Cair

1. Kontraktor Pelaksana harus menyediakan lokasi yang aman untuk menyimpan limbah padat (solid waste).

2. Kontraktor Pelaksana harus membersihkan lokasi kerja dan sekitarnya dari bahan buangan yang ditinggalkan selama proses konstruksi, termasuk membersihkan kertas plastic, kertas bekas semen, plastic pengikat dan kayu bekas pelindung barang, minimal sekali dalam 2 minggu dan sebelum serah terima ke pemilik rumah ke lokasi pembuangan resmi yang terdekat.

3. Kontraktor Pelaksana harus membersihkan lokasi kerja dan sekitarnya dari bahan buangan lain yang ditinggalkan oleh staf Kontraktor selama proses konstruksi.

(43)

4. Kontraktor Pelaksana harus bertangung jawab dalam mengatur pengangkutan dan buangan akhir dari limbah padat tidak beracun pada tempat pembuangan akhir yang sudah ditunjuk oleh pemerintah kota/kabupaten.

5. Kontraktor Pelaksana harus bertanggung jawab untuk menyimpan limbah berbahaya pada tempat yang aman, pada lokasi kerja.

6. Kontraktor Pelaksana harus bertanggung jawab terhadap pembuangan akhir limbah berbahaya, terutama berhubungan dengan pemerintah kota/kabupaten, Dinas Kebersihan dan Pertamanan.

7. Kontraktor Pelaksana harus bertanggung jawab atas pemisahan benda-benda tak berguna dari lokasi kerja, setelah pekerjaan selesai.

Pasal 3 : Air Bersih

1. Kontraktor Pelaksana harus menyediakan kebutuhan air bersih untuk proses konstruksi.

2. Kontraktor Pelaksana harus menjamin bahwa penyedian air untuk kebutuhan sanitasi tersedia dalam jumlah yang mencukupi dalam gedung kerja.

3. Kontraktor Pelaksana harus bertangung jawab untuk menjamin bahwa aliran air dari lokasi pekerjaan konstruksi tidak mencemari lingkungan sekitar.

(44)

1. Kontraktor Pelaksana harus melakukan langkah pengukuran yang memadai, seperti penyemprotan air ke lokasi kerja dan jalan, minimasi pencemaran dari debu.

2. Kontraktor Pelaksana harus menjamin bahwa kenderaan dan peralatan proyek dipelihara dengan baik, mengikuti standard emisi. Pasal 5 : Polusi Suara

1. Kontraktor Pelaksana harus mengatur jam kerja sehingga kemungkinan bising yang ditimbulkan tidak menggangu masyarakat setempat, antara jam 5 sore s/d 8 pagi.

2. Kontraktor Pelaksana harus melakukan koordinasi dengan Geuchik setempat bilamana ada perubahan waktu kerja.

BAB VII

PEKERJAAN QUALITY KONTROL

Pasal 1 : Ruang Lingkup

1. Pekerjaan Quality Kontrol atau Pemeriksaan Kualitas meliputi semua percobaan-percobaan dan pengujian-pengujian terhadap material bangunan serta pemeriksaan-pemeriksaan terhadap hasil kerja Kontraktor Pelaksana.

2. Yang dimaksud dengan Pekerjaan Quality Kontrol atau Pemeriksaan Kualitas dalam Proyek ini adalah beberapa hal yang telah ditentukan dalam Bill Of Quantity dan harus dilakukan oleh Kontraktor Pelaksana atau seperti yang disebutkan dibawah ini : 2.1 Pemeriksaan Beton & Beton Bertulang

(45)

- Pemeriksaan Kualitas Aggregat Halus & Kasar - Pemeriksaan Kualitas Batu Pecah / Split

- Pemeriksaan Kuat Tarik Baja Tulangan Semua Diameter - Pemeriksaan Kualitas Air

- Pemeriksaan Standar Lainnya Sesuai Peraturan Beton Indonesia (PBI) atau Peraturan Beton Lain Yang Berlaku Di Indonesia

b. Pemeriksaan Kualitas Campuran Beton Diantaranya :

- Uji Job Mix Disain Dilaboratorium Beton Untuk Beton Mutu K-250 dan K-300

- Uji Job Mix Formula dilokasi Pekerjaan Untuk Beton Mutu K-250 dan K-300

- Pemeriksaan Kekentalan Campuran Metode Slump Test Dilokasi Pekerjaa

- Pemeriksaan Standar Lainnya Sesuai Peraturan Beton Indonesia (PBI) atau Peraturan Beton Lain Yang Berlaku Di Indonesia

c. Pemeriksaan Hasil Pekerjaan Beton Diantaranya :

- Uji Tekan Benda Uji Beton Untuk Beton K-250 dan K-300 - Pengujian Standar Lainnya Sesuai Peraturan Beton

Indonesia (PBI) atau Peraturan Beton Lain Yang Berlaku Di Indonesia

2.1 Pemeriksaan Kuat Tekan Batu Bata

2.2 Pemeriksaan Kualitas Material Timbunan Diantaranya :

- Pemeriksaan CBR Laboratorium

- Pemeriksaan CBR Lapangan

2.3 Pemeriksaan Kuat Tekan Material Paving Block

2.4 Pemeriksaan Kualitas Perkerasan Aspal Diantaranya :

- Pemeriksaan Agregat Kelas A CBR 80% - Pemeriksaan Agregat Kelas B CBR 35%

(46)

2.5 Pemeriksaan Dan Pengujian Kuat Tarik Material Kayu Kelas I Dan Kayu Kelas II

2.6 Pemeriksaan Dan Pengujian Material Serta Hasil Pekerjaan

Electrikal

2.7 Pemeriksaan Dan Pengujian Material Serta Hasil Pekerjaan

Mekanikal

2.8 Pemeriksaan Pemeriksaan Lain Terhadap Material Dan Hasil

Pekerjaan Yang Diminta Oleh Konsultan Supervisi, Konsultan Manajemen Konstruksi, Konsultan Perencana Dan Owner

3 Semua material bangunan harus diperiksa dan dibuktikan

kualitasnya dengan biaya sendiri oleh Kontarktor Pelaksana dengan cara-cara yang disetujui oleh Konsultan Supervisi.

4 Semua material atau barang jadi yang diproduksi oleh pabrik,

Kontraktor Pelaksana harus memberikan/menyerahkan Garansi

Resmi Pabrik dimana jangka waktu/masa garansi ditentukan oleh pabrik.

5. Semua pekerjaan Quality Kontrol yang dilakukan oleh Kontraktor Pelaksana harus diketahui, dihadiri dan disetujui oleh Konsultan Supervisi, Konsultan Perencana serta Owner.

6. Komponen-Komponen bangunan/struktur yang gagal dalam pemeriksaan kualitas bedasarkan laporan Laboratorium dan

Konsultan Supervisi, maka komponen-komponen

bangunan/struktur tersebut dengan biaya sendiri harus dibongkar oleh Kontraktor Pelaksana dan digantikan dengan yang baru.

Pasal 2 : Biaya Quality Kontrol

1. Semua biaya yang harus dikeluarkan untuk pekerjaan Quality

(47)

tanggungan dan dibebankan kepada Kontraktor Pelaksana walaupun tidak disebutkan dalam Bill of Quantity.

2. Biaya Penginapan, Transportasi dan Kosumsi Konsultan Supervisi,

Konsultan Perencana dan Owner yang turut hadir dalam Pekerjaan Quality Kontrol menjadi tanggungan dan dibebankan kepada Kontraktor Pelaksana.

BAB VIII

KETENTUAN TAMBAHAN

Pasal 1 : Semua hal yang tidak ditentukan dalam Spesifikasi Teknis akan ditentukan kemudian oleh Konsultan Perencana bersama Konsultan Manajemen Konstruksi dalam masa pelaksanaan konstruksi dengan persetujuan Owner dan menjadi suatu ketentuan yang mengikat serta harus dilaksanakan oleh Kontraktor Pelaksana. Hal-hal yang ditentukan kemudian tersebut harus tetap didasarkan pada Kontrak Kerja.

Pasal 2 : Jika ada item-item pekerjaan dimana tidak ada penjelasan dalam Gambar Bestek, Bill of Quantity dan Spesifikasi Teknis maka penjelasan teknis terhadap item pekerjaan tersebut adalah berdasarkan keputusan Konsultan Manajemen Konstruksi dengan persetujuan Konsultan Perencana dan Owner.

Pasal 3 : Item – Item pekerjaan pada bangunan yang berbeda tetapi item pekerjaannya sama dan konstruksinya sama dan tidak lagi dijelaskan khusus dalam Spesifikasi Teknis tersendiri maka Spesifikasi Teknis yang berlaku pada item pekerjaan tersebut adalah Spesifikasi Teknis pada bangunan yang sama dengannya dimana penjelasan secara

khususnya diberikan oleh Konsultan Supervisi.

Pasal 4 : Spesifikasi Teknis Arsitektur, Spesifikasi Teknis Struktur, Spesifikasi Teknis Mekanikal & Spesifikasi Teknis Electrikal ini tidak hanya berlaku pada Bangunan Gedung Utama saja, melainkan juga berlaku pada

(48)

semua Bangunan Lain yang disebutkan dalam Bill of Quantity, Gambar Bestek dan Kontrak Kerja Proyek ini.

Pasal 6 : Jika tidak ditentukan lain dalam Kontrak Kerja

Penggantian Material

dan Komponen Bangunan dari yang telah disyaratkan dalam Bill of Quantity, Gambar Bestek dan Spesifikasi Teknis harus melalui Perhitungkan Pengurangan Biaya Pelaksanaan ( Kontrak Addendum ). Pasal 7 : Maksud dan tujuan setiap aturan dalam Spesifikasi Teknis adalah

menurut penjelasan Konsultan Supervisi, Konsultan Manajemen Konstruksi dengan persetujuan Konsultan Perencana dan Owner.

Pasal 8 : Aturan Tambahan ini adalah bagian yang tidak terpisahkan dari Spesifikasi Teknis secara keseluruhan, berlaku dan mengikat untuk semua Spesifikasi Teknis yang ada dalam Proyek ini.

SPESIFIKASI TEKNIK

BAB I

PEKERJAAN TANAH DAN PASIR

Pasal 1 : Tanah Timbun

1. Sebelum dilakukan pekerjaan timbunan tanah atau perbaikan tanah Kontraktor Pelaksana harus memastikan pekerjaan galian tanah pondasi telah selesai 100% dan disetujui oleh Konsultan Supervisi.

Referensi

Dokumen terkait

Selanjutnya pemilik proyek tersebut menunjuk kontraktor pelaksana untuk melaksanakan pekerjaan pembangunan tersebut, dengan berdasarkan pada gambar rencana dan

Penawaran berisi harga pekerjaan bangunan yang akan dibuat oleh kontraktor dan di ajukan kepada owner sebagai harga penawaran yang mengikat dengan melihat dari gambar kerja,

Dari evaluasi hasil laporan bulanan rata-rata kemajuan pekerjaan proyek antara rencana awal dengan realisasi menunjukan nilai positif (+) yang menunjukan pekerjaan tersebut

Penawaran berisi harga pekerjaan bangunan yang akan dibuat oleh kontraktor dan di ajukan kepada owner sebagai harga penawaran yang mengikat dengan melihat dari

Tujuan penelitian tugas akhir ini adalah untuk menghindari kerugian atau ganguan cash flow kontraktor yang disebabkan banyaknya klaim pekerjaan variation oder dari kontraktor

Untuk menyelesaikan permasalahan apa yang menjadi penyebab keterlambatan pekerjaan interior proyek ini, saya akan mencoba mendapatkan data dengan survey langsung dan

Kontraktor pelaksana Pelaksana adalah suatu badan hukum atau penawar yang memiliki klasifikasi dan keahlian dalam pelaksanaan yang telah ditunjuk oleh pemilik atau pemimpin

memperlambat kinerja 5 Terjadi keterlambatan penandatanganan kontrak 6 Keterlambatan penyerahan kontrak 7 Proses adminstrasi adendum kontrak 8 Produktivitas pekerja yang rendah 9
