Program
: Peningkatan Jalan dan Jembatan
Pekerjaan
: Pembangunan Jalan Lingkar Ngawi (Sta 0+00 s.d 6+760)
Pemerintah
: Kabupaten Ngawi
Tahun Anggaran
: 2011
Panjang
: 6.76 Km
Kontrak
Jumlah Harga
(Rp.)
DIV. 1
UMUM
212.581.847,12
DIV. 2
PEKERJAAN DRAINASE
3.551.455.381,05
DIV. 3
PEKERJAAN TANAH
10.019.777.182,23
DIV. 4
PELEBARAN PERKERASAN DAN BAHU JALAN
2.410.760.690,55
DIV. 5
PERKERASAN BERBUTIR
4.797.307.491,09
DIV. 6
PERKERASAN ASPAL
24.829.754.800,40
DIV. 7
STRUKTUR
3.839.189.503,23
DIV. 8
PENGEMBALIAN KONDISI DAN PEKERJAAN MINOR
1.895.419.894,79
DIV. 9
PEKERJAAN PEMELIHARAAN RUTIN
18.792.557,02
(A)
Jumlah Harga
51.575.039.347,48
(B)
Pajak Pertambahan Nilai = (10% x A)
5.157.503.934,75
(C)
Jumlah Harga = (A) + (B)
56.732.543.282,23
Dibulatkan
56.732.543.000,00
Ngawi, 20 Juni 2011
PT. Satwiga Mustika Naga
Ir. Marsono
Direktur Teknik

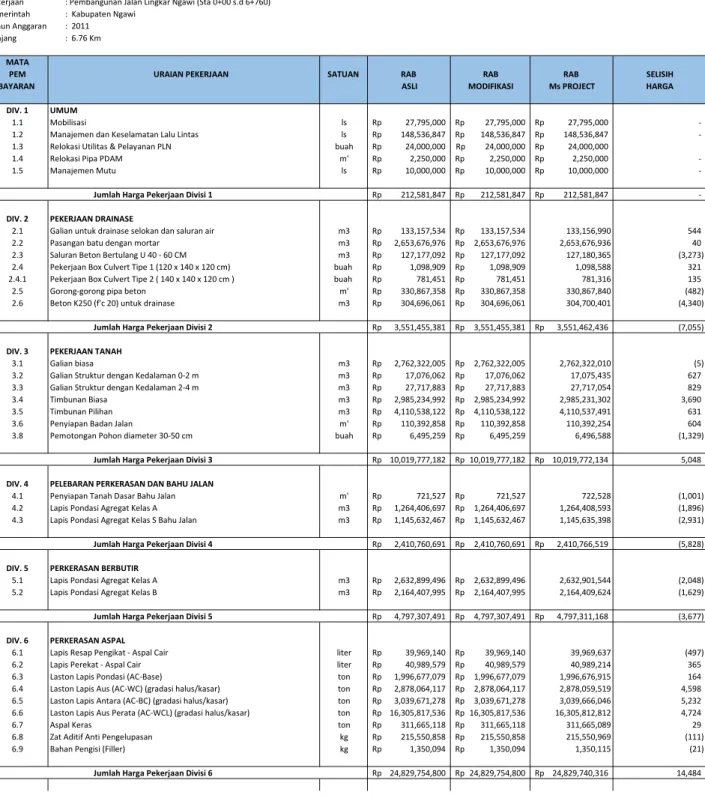

REKAPITULASI
DAFTAR KUANTITAS HARGA
Program : Peningkatan Jalan dan Jembatan
Pekerjaan : Pembangunan Jalan Lingkar Ngawi (Sta 0+00 s.d 6+760) Pemerintah : Kabupaten Ngawi
Tahun Anggaran : 2011 Panjang : 6.76 Km
(Rp.) (Rp.)
DIV. 1 UMUM
1.1 Mobilisasi ls 1.00 27,795,000.00 27,795,000.00
1.2 Manajemen dan Keselamatan Lalu Lintas ls 1.00 148,536,847.12 148,536,847.12
1.3 Relokasi Utilitas & Pelayanan PLN buah 8.00 3,000,000.00 24,000,000.00
1.4 Relokasi Pipa PDAM m' 45.00 50,000.00 2,250,000.00
1.5 Manajemen Mutu ls 1.00 10,000,000.00 10,000,000.00
212,581,847.12
DIV. 2 PEKERJAAN DRAINASE
2.1 Galian untuk drainase selokan dan saluran air m3 2213.00 60,170.60 133,157,533.57
2.2 Pasangan batu dengan mortar m3 3528.55 752,058.77 2,653,676,976.41
2.3 Saluran Beton Bertulang U 40 - 60 CM m3 102.60 1,239,542.80 127,177,091.70
2.4 Pekerjaan Box Culvert Tipe 1 (120 x 140 x 120 cm) buah 6.00 183,151.52 1,098,909.09
2.4.1 Pekerjaan Box Culvert Tipe 2 ( 140 x 140 x 120 cm ) buah 4.00 195,362.74 781,450.97
2.5 Gorong-gorong pipa beton m' 220.00 1,503,942.54 330,867,357.85
2.6 Beton K250 (f'c 20) untuk drainase m3 223.50 1,363,293.34 304,696,061.46
3,551,455,381.05 DIV. 3 PEKERJAAN TANAH
3.1 Galian biasa m3 76817.64 35,959.48 2,762,322,005.14
3.2 Galian Struktur dengan Kedalaman 0-2 m m3 236.40 72,233.77 17,076,062.44
3.3 Galian Struktur dengan Kedalaman 2-4 m m3 302.11 91,747.65 27,717,882.88
3.4 Timbunan Biasa m3 62412.00 47,831.11 2,985,234,992.20
3.5 Timbunan Pilihan m3 32664.90 125,839.61 4,110,538,122.44
3.6 Penyiapan Badan Jalan m2 3600.82 30,657.70 110,392,858.13
3.8 Pemotongan Pohon diameter 30-50 cm buah 13.00 499,635.31 6,495,259.00
10,019,777,182.23 DIV. 4 PELEBARAN PERKERASAN DAN BAHU JALAN
4.1 Penyiapan Tanah Dasar Bahu Jalan m2 103.47 6,973.29 721,526.56
4.2 Lapis Pondasi Agregat Kelas A m3 8413.30 150,286.65 1,264,406,697.37
4.3 Lapis Pondasi Agregat Kelas S Bahu Jalan m3 4176.90 274,278.16 1,145,632,466.62
2,410,760,690.55 DIV. 5 PERKERASAN BERBUTIR
5.1 Lapis Pondasi Agregat Kelas A m3 14322.70 183,827.04 2,632,899,496.30
5.2 Lapis Pondasi Agregat Kelas B m3 12765.20 169,555.35 2,164,407,994.79
4,797,307,491.09 DIV. 6 PERKERASAN ASPAL
6.1 Lapis Resap Pengikat - Aspal Cair liter 2453.70 16,289.33 39,969,140.27
6.2 Lapis Perekat - Aspal Cair liter 2679.50 15,297.47 40,989,579.35
6.3 Laston Lapis Pondasi (AC-Base) ton 1957.13 1,020,206.67 1,996,677,079.05
6.4 Laston Lapis Aus (AC-WC) (gradasi halus/kasar) ton 2566.28 1,121,492.63 2,878,064,117.36
6.5 Laston Lapis Antara (AC-BC) (gradasi halus/kasar) ton 2865.84 1,060,656.31 3,039,671,278.38
6.6 Laston Lapis Aus Perata (AC-WCL) (gradasi halus/kasar) ton 13216.16 1,233,778.76 16,305,817,536.31
6.7 Aspal Keras ton 246.40 1,264,874.67 311,665,117.87
6.8 Zat Aditif Anti Pengelupasan kg 3427.60 62,886.82 215,550,858.00
6.9 Bahan Pengisi (Filler) kg 693.50 1,946.78 1,350,093.82
24,829,754,800.40 Total Div.1 Total Div.2 Total Div.3 Total Div.4 Total Div.5 Total Div.6
DAFTAR KUANTITAS DAN HARGA
(DKH)
Program : Peningkatan Jalan dan Jembatan
Pekerjaan : Pembangunan Jalan Lingkar Ngawi (Sta 0+00 s.d 6+760) Pemerintah : Kabupaten Ngawi
Tahun Anggaran : 2011 Panjang : 6.76 Km
(Rp.) (Rp.)
DAFTAR KUANTITAS DAN HARGA
(DKH)
Mata Pemb. Uraian Pekerjaan Satuan Volume Harga Satuan Jumlah Harga Ket
DIV. 7 STRUKTUR
7.1.1 Gorong-Gorong Box Culvert (11,00 x 5,20 x 4,95 m)
7.6 Baja Tulangan Kg 752.27 16,163.25 12,159,128.08
7.1.a Bekisting m' 261.14 235,974.78 61,622,453.47
7.3 Beton F'c 20 Mpa m3 95.80 989,341.78 94,778,942.22
7.1 Beton F'c 30 Mpa m3 483.78 1,011,932.88 489,552,886.62
7.1.2 Pekerjaan Beton Talud
7.6 Baja Tulangan Kg 1125.60 16,163.25 18,193,354.20
7.1.b Bekisting m' 223.50 246,331.27 55,055,038.10
7.2 Beton F'c 20 Mpa m3 572.39 989,341.78 566,289,339.63
7.7 Pasangan Batu m3 3462.60 703,104.11 2,434,568,289.53
7.8.1 Pembongkaran Bangunan Lama m3 210.50 431,648.79 90,862,071.08
7.10 Pembongkaran Pasangan Batu m3 43.60 369,449.55 16,108,000.31
3,839,189,503.23 DIV. 8 PENGEMBALIAN KONDISI DAN PEKERJAAN MINOR
8.1 Marka Jalan Termoplastik m' 2455.80 125,940.06 309,283,599.35
8.4 Residu bitumen untuk pekerjaan minor liter 1833.20 15,601.28 28,600,259.64
8.5 Rambu Jalan Tunggal buah 62.00 938,063.40 58,159,931.05
8.6 Patok Pengarah buah 325.00 161,178.12 52,382,888.57
8.7 Patok Kilometer buah 63.00 499,552.45 31,471,804.45
8.8 Kerb Pracetak Jenis 1 (Peninggi/Mountable) m' 1299.40 218,725.82 284,212,329.06
8.9 Pagar Pembatas (Kiri dan Kanan Jalan) m' 1356.80 814,828.33 1,105,559,082.67
8.11 Unit Lampu Penerangan Jalan Lengan Tunggal, tipe Mercury 250 watt buah 9.00 750,000.00 6,750,000.00
8.12 Unit Lampu Penerangan Jalan Lengan Ganda, tipe Mercury 250 watt buah 19.00 1,000,000.00 19,000,000.00 1,895,419,894.79
Div.9 PEKERJAAN PEMELIHARAAN RUTIN
9.1 Perawatan Bahu Jalan m' 1200.00 9,951.45 11,941,736.53
9.2 Pembersihan Saluran Pasangan m' 742.00 8,373.99 6,213,497.98
9.3 Perawatan Rambu lalu lintas buah 40.00 15,933.06 637,322.50
18,792,557.02
(A) Jumlah Harga 51,575,039,347.48
(B) Pajak Pertambahan Nilai = (10% x A) 5,157,503,934.75
(C) Jumlah Harga = (A) + (B) 56,732,543,282.23
Dibulatkan 56,732,543,000.00
Ngawi, 20 Juni 2011 PT. Satwiga Mustika Naga
Ir. Marsono Direktur Teknik Total Div.7
Total Div.8
: Pembangunan Jalan Lingkar Ngawi (Sta 0+00 s.d 6+760) : 3.1 : Galian Biasa Satuan Pembayaran : M3 Perkiraan Kuantitas : 76817.64 m3 HARGA JUMLAH
NO. KOMPONEN SATUAN KOEF SATUAN HARGA
(Rp.) (Rp.)
A. TENAGA
1. Pekerja Jam 0.139 7,710.00 1,070.83
2. Mandor Jam 0.035 8,570.00 297.57
JUMLAH HARGA TENAGA 1,368.40
B. BAHAN
JUMLAH HARGA BAHAN
-C. PERALATAN
1. Excavator 80-140 Hp Jam 0.035 416,852.00 14,474.03
2. Dump Truck 3-4 M3 Jam 0.092 219,725.00 20,117.04
JUMLAH HARGA PERALATAN 34,591.07
35,959.48
Ngawi, 20 Juni 2011 PT. Satwiga Mustika Naga
Ir. Marsono Direktur Teknik
D. JUMLAH HARGA TENAGA, BAHAN DAN PERALATAN ( A + B + C )
ANALISA HARGA SATUAN PEKERJAAN
Program
No Item Pembayaran Pekerjaan
Perkiraan Kuantitas : 76817.64 m3
No. U R A I A N KODE KOEF. SATUAN KETERANGAN
I. ASUMSI
1 Menggunakan alat berat (cara mekanik) 2 Lokasi pekerjaan : sepanjang jalan 3 Kondisi Jalan : sedang / baik
4 Jam kerja efektif per-hari Tk 7.00 Jam
5 Faktor pengembangan bahan Fk 1.20
-II. URUTAN KERJA
1 Tanah yang digali umumnya berada dilokasi pekerjaan 2 Penggalian dilakukan dengan menggunakan alat excavator 3 Selanjutnya Excavator meratakan material hasil
galian disekitar lokasi setempat
4 Dump Truck membuang material hasil galian keluar
lokasi jalan sejauh L 2.00 Km
III. PEMAKAIAN BAHAN, ALAT DAN TENAGA 1. BAHAN
Tidak ada bahan yang diperlukan
2. ALAT
2.a. EXCAVATOR (E10)
Kapasitas Bucket V 0.80 M3
Faktor Bucket Fb 0.90
-Faktor Efisiensi alat - Fa 0.80
-Waktu siklus Ts1 menit
- Menggali / memuat T1 0.50 menit
- Lain-lain T2 0.50 menit
Ts1 1.00 menit
Kap. Prod. / jam = V x Fb x Fa x 60 Q1 28.8000 M3/Jam
Ts1 x Fh
Koefisien Alat / M3 = 1 : Q1 (E10) 0.0347 Jam
2.b. DUMP TRUCK (E08)
Kapasitas bak V 4.00 M3
Faktor efisiensi alat Fa 0.75
-Kecepatan rata-rata bermuatan v1 50.00 KM/Jam
Kecepatan rata-rata kosong v2 60.00 KM/Jam
Waktu siklus Ts2 menit
- Waktu tempuh isi = (L : v1) x 60 T1 2.40 menit
- Waktu tempuh kosong = (L : v2) x 60 T2 2.00 menit
- Muat = (V : Q1) x 60 T3 8.33 menit
- Lain-lain T4 1.00 menit
Ts2 13.73 menit
Kapasitas Produksi / Jam = V x Fa x 60 Q2 10.92 M3/Jam
Fk x Ts2
Koefisien Alat / M3 = 1 : Q2 (E08) 0.0916 Jam
2.c. ALAT BANTU 3. TENAGA
Produksi menentukan : Excavator Q4 28.80 M3/Jam
Produksi Galian / hari = Tk x Q1 Qt 201.60 M3
Kebutuhan tenaga : - Pekerja P 4.00 orang - Mandor M 1.00 orang Koefisien tenaga / M3 : - Pekerja = (Tk x P) : Qt (L01) 0.1389 Jam - Mandor = (Tk x M) : Qt (L03) 0.0347 Jam Satuan Pembayaran : M3
URAIAN TEKNIS HARGA SATUAN PEKERJAAN
No Item Pembayaran : 3.1
No.
SATUAN
HARGA
( Rp. )
1
Asphalt Mixing Plant
Jam
2,704,518.00
2
Asphalt Finisher
Jam
294,248.00
3
Asphalt Sprayer
Jam
59,340.00
4
Bulldozer 100-150 Hp
Jam
428,143.00
5
Compressor 4000-6500 L/m
Jam
61,850.00
6
Concrete Mixer 0.3-0.6 M3
Jam
47,914.00
7
Crane 10-15 Ton
Jam
517,914.00
8
Dump Truck 3-4 M3
Jam
219,725.00
9
Dump Truck
Jam
265,236.00
10
Excavator 80-140 Hp
Jam
416,852.00
11
Flat Bed Truck 20 Ton
Jam
233,850.00
12
Generator Set
Jam
393,924.00
13
Motor Grader >100 Hp
Jam
481,820.00
14
Track Loader 75-100 Hp
Jam
431,289.00
15
Wheel Loader1.0-1.6 M3
Jam
431,289.00
16
Three Wheel Roller 6-8 T
Jam
277,174.00
17
Tandem Roller 6-8 T
Jam
298,205.00
18
Tire Roller 8-10T
Jam
356,588.00
19
Vibro Roller
Jam
380,627.00
20
Concrete Vibrator
Jam
45,987.00
21
Stone Crusher
Jam
815,021.00
22
Water Pump 70-100 MM
Jam
37,405.00
23
Water Tanker 3000-4500 L
Jam
238,559.00
24
Pedestrian Roller
Jam
108,811.00
25
Stamper
Jam
47,234.00
26
Jack Hammer
Jam
65,512.00
27
Fulvi Mixer
Jam
268,382.03
28
Mesin Bor Tanah
Jam
357,829.85
29
Pile Hammer
Jam
357,142.86
30
Pan Mixer
Jam
642,857.14
31
Truck Mixer
Jam
571,428.57
32
Cold Milling Machine
Jam
428,571.43
33
Chainsaw
Jam
152,276.00
U R A I A N
DAFTAR HARGA ALAT
Pekerjaan
Panjang
Pemerintah Daerah
Tahun
: Pembangunan Jalan Lingkar Ngawi (Sta 0+00 s.d 6+760)
: 6,76 Km
: Kabupaten Ngawi
: 2011.
Pekerjaan : Pembangunan Jalan Lingkar Ngawi (Sta 0+00 s.d 6+760)
Panjang
: 6,76 Km
Pemerintah Daerah
: Kabupaten Ngawi
Tahun
: 2011.
No Kode Uraian SATUAN HARGA
( Rp. )
1
M01
Tanah Urug biasa
M3
5,500.00
2
M02
Tanah Padas / Pilihan
M3
77,000.00
3
M03
Batu belah
M3
123,000.00
4
M04
Batu Pecah 1/1
M3
308,000.00
5
M05
Batu Pecah 1/2
M3
283,248.00
6
M06
Batu Pecah 2/3
M3
273,248.00
7
M07
Batu Pecah 3/5
M3
234,386.00
8
M08
Batu Pecah 5/7
M3
223,787.00
9
M09
Batu Pecah 10/15
M3
258,000.00
10
M10
Filler (semen)
Kg
1,375.00
11
M11
Aggregate Pecah Mesin 5-10 & 10-20 mm
M3
308,000.00
12
M12
Aggregate Kelas B
M3
105,000.00
13
M13
Aggregate Halus u/ ATB / AC / HRS (0-5)
M3
308,000.00
14
M14
Aggregate Pecah Mesin 20-30 mm
M3
273,248.00
15
M15
Aggregate Kelas A
M3
110,000.00
16
M16
Aggregate Kasar u/ ATB / AC / HRS (5-10&10-20)
M3
308,000.00
17
M17
Sirtu
M3
107,500.00
18
M18
Pasir Urug
M3
107,500.00
19
M19
Pasir Pasang
M3
120,000.00
20
M20
Pasir Beton
M3
160,000.00
21
M21
Kawat Bendrat
Kg
13,300.00
22
M22
Baja Tulangan
Kg
8,900.00
23
M23
Besi Beton U 32 ( Ulir )
Kg
8,900.00
24
M24
Baja Prategang
Kg
15,000.00
25
M25
Besi Galvanis
Kg
20,000.00
26
M26
Paku
Kg
12,650.00
27
M27
Kawat dia 4 mm galvanis (u/bronjong)
Kg
15,000.00
28
M28
Batu pecah 0,5/1
M3
308,000.00
29
M29
Kayu Perancah
M3
1,000,000.00
30
M30
Semen ( PC )
Kg
1,375.00
31
M31
Aspal curah
Kg
10,000.00
32
M32
Aspal Drum
Kg
10,500.00
33
M33
Aspal Emulsi
Kg
11,000.00
34
M34
Aspal Modifikasi
Kg
12,000.00
35
M35
Agregate Kelas S
M3
210,000.00
36
M36
Oil
Ltr
28,000.00
37
M37
Solar
Ltr
5,950.00
38
M38
Premium
Ltr
6,500.00
39
M39
Minyak Tanah / Kerosene
Ltr
10,000.00
40
M40
Minyak Cat
Ltr
13,000.00
41
M41
Cat Besi
Kg
53,900.00
42
M42
Cat Tembok
Kg
22,000.00
43
M43
Cat Marka
Kg
50,000.00
44
M44
Glass Bit
Kg
2,650.00
45
M45
Rel Pengaman
M'
650,000.00
46
M46
Rambu Lalu lintas
Bh
550,000.00
47
M47
Geotextil ukuran ( 3.85 x 150 m' )
M'
50,000.00
48
M48
Plat rambu jalan
Bh
300,000.00
49
M49
Kerb Beton
M'
80,000.00
50
M50
Void Slab Bentang 10 m
Bh
30,000,000.00
51
M51
Gelagar Pracetak Tipe I Bentang 16 m
Bh
150,000,000.00
52
M52
Gelagar Pracetak Tipe I Bentang 25 m
Bh
200,000,000.00
53
M53
Gelagar Pracetak Tipe I Bentang 50 m
Bh
380,000,000.00
54
M54
Gebalan rumput
M2
2,000.00
55
M55
Aggregate Kasar u/ beton ( 1/2+2/3 )
M3
308,000.00
56
M56
Kapur
kg
6,600.00
57
M57
Pipa Galvanis dia 1,6"
Btg
100,000.00
58
M58
Pipa Galvanis dia 3"
M
137,500.00
59
M59
Baja Struktur BJ 37
Kg
17,000.00
60
M60
Expantion Joint Tipe Rubber 1
M'
1,500,000.00
61
M61
Elastomer Uk (380x480x67)
Bh
2,444,160.00
62
M62
Elastomer Jenis 1 (400x450x45)
Bh
950,000.00
63
M63
Marmer
M2
500,000.00
64
M64
Tiang Pancang Baja
Kg
17,500.00
65
M65
Blok beton
M2
100,000.00
66
M66
Tiang Pancang Beton uk. 400x400 mm
M'
375,000.00
67
M67
Tiang Pancang Beton uk. 200x200 mm
M'
225,000.00
68
M68
Multiplex
Lbr
154,076.00
69
M69
Minyak Bekisting
Ltr
14,456.00
70
M70
Zat Aditif Anti Pengelupas
Kg
55,700.00
Ngawi, 20 Juni 2011 PT. Satwiga Mustika Naga
Ir. Marsono Direktur Teknik
Pekerjaan
: Pembangunan Jalan Lingkar Ngawi (Sta 0+00 s.d 6+760)
Panjang
: 6,76 Km
Pemerintah Daerah
: Kabupaten Ngawi
Tahun
: 2011
NO
KODE
URAIAN
SATUAN
UPAH DASAR
ASURANSI DAN
PEMBULATAN
( Rp./Jam )
TUNJANGAN
( Rp./Jam )
1
L01
Pekerja
Jam
6,429.00
1,285.80
7,710.00
2
L02
Tukang
Jam
6,715.00
1,343.00
8,050.00
3
L02.2
Tukang Besi / Las
Jam
6,730.00
1,346.00
8,070.00
4
L02.3
Tukang Batu
Jam
6,730.00
1,346.00
8,070.00
5
L02.4
Tukang Kayu
Jam
6,730.00
1,346.00
8,070.00
6
L02.5
Tukang Listrik
Jam
6,730.00
1,346.00
8,070.00
7
L03
Mandor
Jam
7,143.00
1,428.60
8,570.00
8
L04
Operator
Jam
9,286.00
1,857.20
11,140.00
9
L05
Pembantu Operator
Jam
6,429.00
1,285.80
7,710.00
10
L06
Supir
Jam
9,286.00
1,857.20
11,140.00
11
L07
Pembantu Supir
Jam
6,429.00
1,285.80
7,710.00
12
L08
Mekanik
Jam
9,286.00
1,857.20
11,140.00
13
L09
Pembantu Mekanik
Jam
6,429.00
1,285.80
7,710.00
Note : Harga Dasar Diperoleh dari
- Data Primer ( Hasil Survey ) dan Sekunder
- UMR ( Upah Minimum Regional )
URAIAN ANALISA ALAT
No. U R A I A N KODE KOEF. SATUAN KET.
A. URAIAN PERALATAN
1. Jenis Peralatan DUMP TRUCK 3-4 M3 E08
2. Tenaga Pw 100.0 HP
3. Kapasitas Cp 6.0 Ton
4. Alat Baru : a. Umur Ekonomis A 5.0 Tahun
b. Jam Kerja Dalam 1 Tahun W 2,000.0 Jam
c. Harga Alat B 300,000,000 Rupiah
5. Alat Yang Dipakai : a. Umur Ekonomis A' 5.0 Tahun Alat Baru
b. Jam Kerja Dalam 1 Tahun W' 2,000.0 Jam Alat Baru
c. Harga Alat (*) B' 300,000,000 Rupiah Alat Baru
B. BIAYA PASTI PER JAM KERJA
1. Nilai Sisa Alat = 10 % x B C 30,000,000 Rupiah
2. Faktor Angsuran Modal = i x (1 + i)^A' D 0.27741
-(1 + i)^A' - 1 3. Biaya Pasti per Jam :
a. Biaya Pengembalian Modal = ( B' - C ) x D E 37,450.31 Rupiah
b. Asuransi, dll = 0.002 x B' F 300.00 Rupiah
W'
Biaya Pasti per Jam = ( E + F ) G 37,750.31 Rupiah
C. BIAYA OPERASI PER JAM KERJA
1. Bahan Bakar = (0.125-0.175 Ltr/HP/Jam) x Pw x Ms H 74,375.00 Rupiah
2. Pelumas = (0.01-0.02 Ltr/HP/Jam) x Pw x Mp I 70,000.00 Rupiah
3. Perawatan dan (12,5 % - 17,5 %) x B' K 18,750.00 Rupiah
perbaikan = W'
4. Operator = ( 1 Orang / Jam ) x U1 L 11,140.00 Rupiah
5. Pembantu Operator = ( 1 Orang / Jam ) x U2 M 7,710.00 Rupiah
Biaya Operasi per Jam = (H+I+K+L+M) P 181,975.00 Rupiah
D. TOTAL BIAYA SEWA ALAT / JAM = ( G + P ) S 219,725.00 Rupiah
E. LAIN - LAIN
1. Tingkat Suku Bunga i 12.00 % / Tahun
2. Upah Operator / Sopir / Mekanik U1 11,140.00 Rp./Jam
3. Upah Pembantu Operator / Pmb.Sopir / Pmb.Mekanik U2 7,710.00 Rp./Jam
4. Bahan Bakar Bensin Mb 6,500.00 Liter
5. Bahan Bakar Solar Ms 5,950.00 Liter
6. Minyak Pelumas Mp 28,000.00 Liter
7. PPN diperhitungkan pada lembar Rekapitulasi Biaya Pekerjaan
URAIAN ANALISA ALAT
No. U R A I A N KODE KOEF. SATUAN KET.
A. URAIAN PERALATAN
1. Jenis Peralatan EXCAVATOR 80-140 HP E10
2. Tenaga Pw 80.0 HP
3. Kapasitas Cp 0.5 M3
4. Alat Baru : a. Umur Ekonomis A 5.0 Tahun
b. Jam Kerja Dalam 1 Tahun W 2,000.0 Jam
c. Harga Alat B 1,500,000,000 Rupiah
5. Alat Yang Dipakai : a. Umur Ekonomis A' 5.0 Tahun Alat Baru
b. Jam Kerja Dalam 1 Tahun W' 2,000.0 Jam Alat Baru
c. Harga Alat (*) B' 1,500,000,000 Rupiah Alat Baru
B. BIAYA PASTI PER JAM KERJA
1. Nilai Sisa Alat = 10 % x B C 150,000,000 Rupiah
2. Faktor Angsuran Modal = i x (1 + i)^A' D 0.27741
-(1 + i)^A' - 1 3. Biaya Pasti per Jam :
a. Biaya Pengembalian Modal = ( B' - C ) x D E 187,251.57 Rupiah
W'
b. Asuransi, dll = 0.002 x B' F 1,500.00 Rupiah
W'
Biaya Pasti per Jam = ( E + F ) G 188,751.57 Rupiah
C. BIAYA OPERASI PER JAM KERJA
1. Bahan Bakar = (0.125-0.175 Ltr/HP/Jam) x Pw x Ms H 59,500.00 Rupiah
2. Pelumas = (0.01-0.02 Ltr/HP/Jam) x Pw x Mp I 56,000.00 Rupiah
3. Perawatan dan (12,5 % - 17,5 %) x B' K 93,750.00 Rupiah
perbaikan = W'
4. Operator = ( 1 Orang / Jam ) x U1 L 11,140.00 Rupiah
5. Pembantu Operator = ( 1 Orang / Jam ) x U2 M 7,710.00 Rupiah
Biaya Operasi per Jam = (H+I+K+L+M) P 228,100.00 Rupiah
D. TOTAL BIAYA SEWA ALAT / JAM = ( G + P ) S 416,852.00 Rupiah
E. LAIN - LAIN
1. Tingkat Suku Bunga i 12.00 % / Tahun
2. Upah Operator / Sopir U1 11,140.00 Rp./Jam
3. Upah Pembantu Operator / Pmb.Sopir U2 7,710.00 Rp./Jam
4. Bahan Bakar Bensin Mb 6,500.00 Liter
5. Bahan Bakar Solar Ms 5,950.00 Liter
6. Minyak Pelumas Mp 28,000.00 Liter
7. PPN diperhitungkan pada lembar Rekapitulasi Biaya Pekerjaan
JADWAL WAKTU PELAKSANAAN PEKERJAAN DAN KURVA S
Program : Peningkatan Jalan dan Jembatan Pekerjaan : Pembangunan Jalan Lingkar Ngawi (Sta 0+00 s.d 6+760) Pemerintah : Kabupaten Ngawi
Tahun Anggaran : 2011 Panjang : 6.76 Km Jan-12 M-1 M-2 M-3 M-4 M-5 M-6 M-7 M-8 M-9 M-10 M-11 M-12 M-13 M-14 M-15 M-16 M-17 M-18 M-19 M-20 M-21 M-22 M-23 17 s/d 22 24 s/d 29 31 s/d 5 7 s/d 12 14 s/d 19 21 s/d 26 28 s/d 3 5 s/d 10 12 s/d 17 19 s/d 24 26 s/d 31 2 s/d 7 9 s/d 14 16 s/d 21 23 s/d 28 30 s/d 4 6 s/d 11 13 s/d 23 23 s/d 29 4 s/d 11 11 s/d 18 18 s/d 24 24 s/d 31 Div.1 UMUM 1.1 Mobilisasi 0.054 0.013 0.013 0.013 0.013
1.2 Manajemen dan Keselamatan Lalu Lintas 0.288 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 1.3 Relokasi Utilitas & Pelayanan PLN 0.047 0.047
1.4 Relokasi Pipa PDAM 0.004 0.004
1.5 Manajemen Mutu 0.019 0.001 0.001 0.001 0.001 0.001 0.001 0.001 0.001 0.001 0.001 0.001 0.001 0.001 0.001 0.001 0.001 0.001 0.001 0.001 0.001 0.001 0.001 0.001
Div.2 PEKERJAAN DRAINASE
2.1 Galian untuk drainase selokan dan saluran air 0.258 0.032 0.032 0.032 0.032 0.032 0.032 0.032 0.032
2.2 Pasangan batu dengan mortar 5.145 0.643 0.643 0.643 0.643 0.643 0.643 0.643 0.643
2.3 Saluran Beton Bertulang U 40 - 60 CM 0.247 0.082 0.082 0.082
2.4 Pekerjaan Box Culvert Tipe 1 (120 x 140 x 120 cm) 0.002 0.001 0.001 0.001 2.4.1 Pekerjaan Box Culvert Tipe 2 ( 140 x 140 x 120 cm ) 0.002 0.001 0.001 0.001
2.5 Gorong-gorong pipa beton 0.642 0.321 0.321
2.6 Beton K250 (f'c 20) untuk drainase 0.591 0.197 0.197 0.197
Div.3 PEKERJAAN TANAH
3.1 Galian biasa 5.356 0.446 0.446 0.446 0.446 0.446 0.446 0.446 0.446 0.446 0.446 0.446 0.446 3.2 Galian Struktur dengan Kedalaman 0-2 m 0.033 0.007 0.007 0.007 0.007 0.007
3.3 Galian Struktur dengan Kedalaman 2-4 m 0.054 0.013 0.013 0.013 0.013
3.4 Timbunan Biasa 5.788 0.482 0.482 0.482 0.482 0.482 0.482 0.482 0.482 0.482 0.482 0.482 0.482
3.5 Timbunan Pilihan 7.970 0.664 0.664 0.664 0.664 0.664 0.664 0.664 0.664 0.664 0.664 0.664 0.664
3.6 Penyiapan Badan Jalan 0.214 0.107 0.107
3.8 Pemotongan Pohon diameter 30-50 cm 0.013 0.013
Div.4 PELEBARAN PERKERASAN DAN BAHU JALAN
4.1 Penyiapan Tanah Dasar Bahu Jalan 0.001 0.000 0.000 0.000 0.000
4.2 Lapis Pondasi Agregat Kelas A 2.452 0.350 0.350 0.350 0.350 0.350 0.350 0.350
4.3 Lapis Pondasi Agregat Kelas S Bahu Jalan 2.221 0.317 0.317 0.317 0.317 0.317 0.317 0.317
Div.5 PERKERASAN BERBUTIR
5.1 Lapis Pondasi Agregat Kelas A 5.105 0.464 0.464 0.464 0.464 0.464 0.464 0.464 0.464 0.464 0.464 0.464
5.2 Lapis Pondasi Agregat Kelas B 4.197 0.420 0.420 0.420 0.420 0.420 0.420 0.420 0.420 0.420 0.420
Div.6 PERKERASAN ASPAL
6.1 Lapis Resap Pengikat - Aspal Cair 0.077 0.013 0.013 0.013 0.013 0.013 0.013
6.2 Lapis Perekat - Aspal Cair 0.079 0.011 0.011 0.011 0.011 0.011 0.011 0.011
6.3 Laston Lapis Pondasi (AC-Base) 3.871 0.645 0.645 0.645 0.645 0.645 0.645
6.4 Laston Lapis Aus (AC-WC) (gradasi halus/kasar) 5.580 1.395 1.395 1.395 1.395
6.5 Laston Lapis Antara (AC-BC) (gradasi halus/kasar) 5.894 0.982 0.982 0.982 0.982 0.982 0.982
6.6 Laston Lapis Aus Perata (AC-WCL) (gradasi halus/kasar) 31.616 10.539 10.539 10.539
6.7 Aspal Keras 0.604 0.151 0.151 0.151 0.151
6.8 Aditif Anti Pengelupasan 0.418 0.046 0.046 0.046 0.046 0.046 0.046 0.046 0.046 0.046
6.9 Bahan Pengisi (Filler) 0.003 0.001 0.001
Div.7 STRUKTUR
7.1.1 Gorong-Gorong Box Culvert (11,00 x 5,20 x 4,95 m)
7.6 Baja Tulangan 0.024 0.006 0.006 0.006 0.006
7.1.a Bekisting 0.119 0.060 0.060
7.3 Beton F'c 20 Mpa 0.184 0.092 0.092
7.1 Beton F'c 30 Mpa 0.949 0.949
7.1.2 Pekerjaan Beton Talud
7.6 Baja Tulangan 0.035 0.007 0.007 0.007 0.007 0.007
7.1.b Bekisting 0.107 0.053 0.053
7.2 Beton F'c 20 Mpa 1.098 0.549 0.549
7.6 Pasangan Batu 4.720 0.472 0.472 0.472 0.472 0.472 0.472 0.472 0.472 0.472 0.472
7.8.1 Pembongkaran Bangunan Lama 0.176 0.176 7.9 Pembongkaran Pasangan Batu 0.031 0.016 0.016
Div.8 PENGEMBALIAN KONDISI DAN PEKERJAAN MINOR
8.1 Marka Jalan Termoplastik 0.600 0.600
8.4 Residu bitumen untuk pekerjaan minor 0.055 0.055
8.5 Rambu Jalan Tunggal 0.113 0.113
8.6 Patok Pengarah 0.102 0.034 0.034 0.034
8.7 Patok Kilometer 0.061 0.031 0.031
8.8 Kerb Pracetak Jenis 1 (Peninggi/Mountable) 0.551 0.184 0.184 0.184
8.9 Pagar Pembatas (Kira dan Kanan Jalan) 2.144 0.715 0.715 0.715
8.11 Unit Lampu Penerangan Jalan Lengan Tunggal, tipe Mercury 250 watt 0.013 0.007 0.007
8.12 Unit Lampu Penerangan Jalan Lengan Ganda, tipe Mercury 250 watt 0.037 0.018 0.018
Div.9 PEKERJAAN PEMELIHARAAN RUTIN
9.1 Perawatan Bahu Jalan 0.023 0.012 0.012
9.2 Pembersihan Saluran Pasangan 0.012 0.006 0.006
9.3 Perawatan Rambu lalu lintas 0.001 0.001 0.001
RENCANA PEKERJAAN MINGGUAN 100.000 0.039 0.772 0.653 0.962 1.659 2.766 3.588 4.077 4.084 4.602 4.579 4.956 4.812 4.359 5.896 4.782 4.893 14.204 14.236 12.732 0.973 0.349 0.027
RENCANA PEKERJAAN MINGGUAN KUMULATIF 0.039 0.811 1.465 2.427 4.086 6.852 10.440 14.517 18.601 23.203 27.781 32.737 37.550 41.909 47.805 52.586 57.479 71.683 85.919 98.651 99.624 99.973 100.000
REALISASI PEKERJAAN MINGGUAN REALISASI PEKERJAAN MINGGUAN KUMULATIF
No. DESKRIPSI PEKERJAAN BOBOT (%) Feb-12
JADWAL PELAKSANAAN PEKERJAAN
TABEL PERBANDINGAN RAB KONDISI NORMAL
Program : Peningkatan Jalan dan JembatanPekerjaan : Pembangunan Jalan Lingkar Ngawi (Sta 0+00 s.d 6+760) Pemerintah : Kabupaten Ngawi
Tahun Anggaran : 2011 Panjang : 6.76 Km
MATA
PEM URAIAN PEKERJAAN SATUAN RAB RAB RAB SELISIH
BAYARAN ASLI MODIFIKASI Ms PROJECT HARGA
DIV. 1 UMUM
1.1 Mobilisasi ls Rp 27,795,000 Rp 27,795,000 Rp 27,795,000 -1.2 Manajemen dan Keselamatan Lalu Lintas ls Rp 148,536,847 Rp 148,536,847 Rp 148,536,847 -1.3 Relokasi Utilitas & Pelayanan PLN buah Rp 24,000,000 Rp 24,000,000 Rp 24,000,000
1.4 Relokasi Pipa PDAM m' Rp 2,250,000 Rp 2,250,000 Rp 2,250,000 -1.5 Manajemen Mutu ls Rp 10,000,000 Rp 10,000,000 Rp 10,000,000
-212,581,847
Rp Rp 212,581,847 Rp 212,581,847 -DIV. 2 PEKERJAAN DRAINASE
2.1 Galian untuk drainase selokan dan saluran air m3 Rp 133,157,534 Rp 133,157,534 133,156,990 544 2.2 Pasangan batu dengan mortar m3 Rp 2,653,676,976 Rp 2,653,676,976 2,653,676,936 40 2.3 Saluran Beton Bertulang U 40 - 60 CM m3 Rp 127,177,092 Rp 127,177,092 127,180,365 (3,273) 2.4 Pekerjaan Box Culvert Tipe 1 (120 x 140 x 120 cm) buah Rp 1,098,909 Rp 1,098,909 1,098,588 321 2.4.1 Pekerjaan Box Culvert Tipe 2 ( 140 x 140 x 120 cm ) buah Rp 781,451 Rp 781,451 781,316 135 2.5 Gorong-gorong pipa beton m' Rp 330,867,358 Rp 330,867,358 330,867,840 (482) 2.6 Beton K250 (f'c 20) untuk drainase m3 Rp 304,696,061 Rp 304,696,061 304,700,401 (4,340)
3,551,455,381
Rp Rp 3,551,455,381 Rp 3,551,462,436 (7,055) DIV. 3 PEKERJAAN TANAH
3.1 Galian biasa m3 Rp 2,762,322,005 Rp 2,762,322,005 2,762,322,010 (5) 3.2 Galian Struktur dengan Kedalaman 0-2 m m3 Rp 17,076,062 Rp 17,076,062 17,075,435 627 3.3 Galian Struktur dengan Kedalaman 2-4 m m3 Rp 27,717,883 Rp 27,717,883 27,717,054 829 3.4 Timbunan Biasa m3 Rp 2,985,234,992 Rp 2,985,234,992 2,985,231,302 3,690 3.5 Timbunan Pilihan m3 Rp 4,110,538,122 Rp 4,110,538,122 4,110,537,491 631 3.6 Penyiapan Badan Jalan m' Rp 110,392,858 Rp 110,392,858 110,392,254 604 3.8 Pemotongan Pohon diameter 30-50 cm buah Rp 6,495,259 Rp 6,495,259 6,496,588 (1,329)
10,019,777,182
Rp Rp 10,019,777,182 Rp 10,019,772,134 5,048 DIV. 4 PELEBARAN PERKERASAN DAN BAHU JALAN
4.1 Penyiapan Tanah Dasar Bahu Jalan m' Rp 721,527 Rp 721,527 722,528 (1,001) 4.2 Lapis Pondasi Agregat Kelas A m3 Rp 1,264,406,697 Rp 1,264,406,697 1,264,408,593 (1,896) 4.3 Lapis Pondasi Agregat Kelas S Bahu Jalan m3 Rp 1,145,632,467 Rp 1,145,632,467 1,145,635,398 (2,931)
2,410,760,691
Rp Rp 2,410,760,691 Rp 2,410,766,519 (5,828) DIV. 5 PERKERASAN BERBUTIR
5.1 Lapis Pondasi Agregat Kelas A m3 Rp 2,632,899,496 Rp 2,632,899,496 2,632,901,544 (2,048) 5.2 Lapis Pondasi Agregat Kelas B m3 Rp 2,164,407,995 Rp 2,164,407,995 2,164,409,624 (1,629)
4,797,307,491
Rp Rp 4,797,307,491 Rp 4,797,311,168 (3,677) DIV. 6 PERKERASAN ASPAL
6.1 Lapis Resap Pengikat - Aspal Cair liter Rp 39,969,140 Rp 39,969,140 39,969,637 (497) 6.2 Lapis Perekat - Aspal Cair liter Rp 40,989,579 Rp 40,989,579 40,989,214 365 6.3 Laston Lapis Pondasi (AC-Base) ton Rp 1,996,677,079 Rp 1,996,677,079 1,996,676,915 164 6.4 Laston Lapis Aus (AC-WC) (gradasi halus/kasar) ton Rp 2,878,064,117 Rp 2,878,064,117 2,878,059,519 4,598 6.5 Laston Lapis Antara (AC-BC) (gradasi halus/kasar) ton Rp 3,039,671,278 Rp 3,039,671,278 3,039,666,046 5,232 6.6 Laston Lapis Aus Perata (AC-WCL) (gradasi halus/kasar) ton Rp 16,305,817,536 Rp 16,305,817,536 16,305,812,812 4,724 6.7 Aspal Keras ton Rp 311,665,118 Rp 311,665,118 311,665,089 29 6.8 Zat Aditif Anti Pengelupasan kg Rp 215,550,858 Rp 215,550,858 215,550,969 (111) 6.9 Bahan Pengisi (Filler) kg Rp 1,350,094 Rp 1,350,094 1,350,115 (21)
24,829,754,800
Rp Rp 24,829,754,800 Rp 24,829,740,316 14,484 Jumlah Harga Pekerjaan Divisi 1
Jumlah Harga Pekerjaan Divisi 2
Jumlah Harga Pekerjaan Divisi 3
Jumlah Harga Pekerjaan Divisi 4
Jumlah Harga Pekerjaan Divisi 5
DIV. 7 STRUKTUR
7.1.1 Gorong-Gorong Box Culvert (11,00 x 5,20 x 4,95 m)
7.6 Baja Tulangan Kg Rp 12,159,128 Rp 12,159,128 Rp 12,159,122 6 7.1.a Bekisting m' Rp 61,622,453 Rp 61,622,453 Rp 61,621,580 873 7.3 Beton F'c 20 Mpa M3 Rp 94,778,942 Rp 94,778,942 Rp 94,782,199 (3,257) 7.1 Beton F'c 30 Mpa M3 Rp 489,552,887 Rp 489,552,887 Rp 489,550,212 2,675 7.1.2 Pekerjaan Beton Talud
7.6.a Baja Tulangan Kg Rp 18,193,354 Rp 18,193,354 Rp 18,193,383 (29) 7.1.b Bekisting m' Rp 55,055,038 Rp 55,055,038 Rp 55,053,309 1,729
7.2 Beton F'c 20 Mpa m3 Rp 566,289,340 Rp 566,289,340 Rp 566,287,567 1,773 7.7 Pasangan Batu m3 Rp 2,434,568,290 Rp 2,434,568,290 Rp 2,434,568,365 (75) 7.8.1 Pembongkaran Bangunan Lama m3 Rp 90,862,071 Rp 90,862,071 Rp 90,862,775 (704) 7.10 Pembongkaran Pasangan Batu m3 Rp 16,108,000 Rp 16,108,000 Rp 16,108,071 (71)
3,839,189,503
Rp Rp 3,839,189,503 Rp 3,839,186,583 2,920
DIV. 8 PENGEMBALIAN KONDISI DAN PEKERJAAN MINOR
8.1 Marka Jalan Termoplastik m2 Rp 309,283,599 Rp 309,283,599 Rp 309,284,360 (761) 8.4 Residu bitumen untuk pekerjaan minor liter Rp 28,600,260 Rp 28,600,260 Rp 28,601,659 (1,399) 8.5 Rambu Jalan Tunggal buah Rp 58,159,931 Rp 58,159,931 Rp 58,160,688 (757) 8.6 Patok Pengarah buah Rp 52,382,889 Rp 52,382,889 Rp 52,386,376 (3,487) 8.7 Patok Kilometer buah Rp 31,471,804 Rp 31,471,804 Rp 31,474,411 (2,607) 8.8 Kerb Pracetak Jenis 1 (Peninggi/Mountable) m' Rp 284,212,329 Rp 284,212,329 Rp 284,213,811 (1,482) 8.9 Pagar Pembatas (Kiri dan Kanan Jalan) m' Rp 1,105,559,083 Rp 1,105,559,083 Rp 1,105,559,028 55 8.11 Unit Lampu Penerangan Jalan Lengan Tunggal, tipe Mercury 250 wattbuah Rp 6,750,000 Rp 6,750,000 Rp 6,750,000 -8.12 Unit Lampu Penerangan Jalan Lengan Ganda, tipe Mercury 250 wattbuah Rp 19,000,000 Rp 19,000,000 Rp 19,000,000
-1,895,419,895
Rp Rp 1,895,419,895 Rp 1,895,430,333 (10,438)
DIV. 10 PEKERJAAN PEMELIHARAAN RUTIN
9.1 Perawatan Bahu Jalan m' Rp 11,941,737 Rp 11,941,737 Rp 11,942,929 (1,192) 9.2 Pembersihan Saluran Pasangan m' Rp 6,213,498 Rp 6,213,498 Rp 6,213,569 (71) 9.3 Perawatan Rambu lalu lintas Buah Rp 637,323 Rp 637,323 Rp 637,260 63
18,792,557
Rp Rp 18,792,557 Rp 18,793,758 (1,201) 51,575,039,347
Rp Rp 51,575,039,347 Rp 51,575,039,524 (177)
Jumlah Harga Pekerjaan Divisi 7
Jumlah Harga Pekerjaan Divisi 8
Jumlah Harga Pekerjaan Divisi 9 JUMLAH TOTAL
ID Task Mode Task Name 1
2 PEMBANGUNAN JALAN RING ROAD NGAWI (Sta. 0+00 - 6+760)
3 UMUM
4 Mobilisasi
5 Manajemen dan Keselamatan Lalu Lintas
6 Relokasi Utilitas & Pelayanan PLN
7 Relokasi Pipa PDAM
8 Manajemen Mutu
9 PEKERJAAN DRAINASE
10 Galian untuk drainase selokan dan saluran air
11 Pasangan batu dengan mortar
12 Saluran Beton Bertulang U 40 - 60 CM
13 Pekerjaan Box Culvert Tipe 1 (120 x 140 x 120 cm)
14 Pekerjaan Box Culvert Tipe 2 ( 140 x 140 x 120 cm )
15 Gorong-Gorong Pipa Beton
16 Beton K250 (f'c 20) untuk drainase
17 PEKERJAAN TANAH
18 Galian biasa
19 Galian Struktur dengan Kedalaman 0-2 m
20 Galian Struktur dengan Kedalaman 2-4 m
21 Timbunan Biasa
22 Timbunan Pilihan
23 Penyiapan Badan Jalan
24 Pemotongan Pohon diameter 30-50 cm
25 PELEBARAN PERKERASAN DAN BAHU JALAN
26 Penyiapan Tanah Dasar Bahu Jalan
27 Lapis Pondasi Agregat Kelas A
28 Lapis Pondasi Agregat Kelas S Bahu Jalan
29 PERKERASAN BERBUTIR
30 Lapis Pondasi Agregat Kelas A
31 Lapis Pondasi Agregat Kelas B
32 PERKERASAN ASPAL
33 Lapis Resap Pengikat - Aspal Cair
34 Lapis Perekat - Aspal Cair
35 Laston Lapis Pondasi (AC-Base)
36 Laston Lapis Aus (AC-WC) (gradasi halus/kasar)
37 Laston Lapis Antara (AC-BC) (gradasi halus/kasar)
38 Laston Lapis Aus Perata (AC-WCL) (gradasi halus/kasar)
39 Aspal Keras
40 Zat Aditif Anti Pengelupasan
41 Bahan Pengisi (Filler)
42 STRUKTUR
43 Gorong-Gorong Box Culvert (11,00 x 5,20 x 4,95 m)
44 Baja Tulangan U32
45 Bekisting
46 Beton F'c 20 Mpa
47 Beton F'c 30 Mpa
48 Pekerjaan Beton Talud
49 Baja Tulangan U32
50 Bekisting
51 Beton F'c 20 Mpa
52 Pasangan Batu
53 Pembongkaran Bangunan Lama
54 Pembongkaran Pasangan Batu
55 PENGEMBALIAN KONDISI DAN PEKERJAAN MINOR
56 Marka Jalan Termoplastik
57 Residu bitumen untuk pekerjaan minor
58 Rambu Jalan Tunggal
59 Patok Pengarah
60 Patok Kilometer
61 Kerb Pracetak Jenis 1 (Peninggi/Mountable)
62 Pagar Pembatas (Kiri dan Kanan Jalan)
63 Unit Lampu Penerangan Jalan Lengan Tunggal, tipe Mercury 250 watt
64 Unit Lampu Penerangan Jalan Lengan Ganda, tipe Mercury 250 watt
65 PEKERJAAN PEMELIHARAAN RUTIN
66 Perawatan Bahu Jalan
67 Pembersihan Saluran Pasangan
68 Perawatan Rambu lalu lintas
Mobilisasi[1]
Manajemen Keselamatan Lalu Lintas[1] Relokasi Utilitas Dan Pelayanan PLN[1]
Relokasi Pipa PDAM[1]
Manajemen Mutu[1] Pekerja[1.47],Mandor[0.25],Excavator 80-140 Hp[0.25],Dump Truck[0.83],Alat Bantu 500K[2,213]
Pekerja[4.07],Tukang[2.44],Mandor[0.81],Beton K-275[51.57],Besi Beton U 32 ( Polos )[5,735.96 Kg],Pasir Beton[37.17 M3],Stemper[0.08],Dump Truck[0.4],Alat Bantu 500K[102.6] Pekerja[0.07],Tukang[0.02],Mandor[0.01],Excavator 80-140 Hp[0.01],Dump Truck[0.01],Crane 10-15 Ton[0],Alat Bantu 10000K[6]
Pekerja[0.05],Tukang[0.02],Mandor,Excavator 80-140 Hp,Dump Truck[0.01],Crane 10-15 Ton[0],Alat Bantu 10000K[4]
Pekerja[11.79],Tukang[9.82],Mandor[1.96],Beton K-350[134.36],Besi Beton U 32 ( Polos )[14,779.56 Kg],Pasir Beton[106.26 M3],Stamper[0.21],Dump Truck[1.04],Alat Bantu 500K[220]
Pekerja[2.35],Tukang[0.78],Mandor[0.2],Semen ( PC )[82,873.8 Kg],Pasir Beton[117.34 M3],Aggregate Kasar u/ beton ( 1/2+2/3 )[165.95 M3],Kayu Perancah[44.7 M3],Paku[268.2 Kg],Pan Mixer[0.2],Water Tanker 3000-4500 L[0.09],Truck Mixer[0.56]
Pekerja[0.34],Mandor[0.06],Excavator 80-140 Hp[0.06],Dump Truck 3-4 M3[0.19],Alat Bantu 500K[236.4] Pekerja[0.77],Mandor[0.13],Excavator 80-140 Hp[0.13],Dump Truck 3-4 M3[0.37],Alat Bantu 500K[302.11]
Pekerja[93.71],Mandor[23.43],Motor Grader > 100 Hp[0.07],Vibro Roller[0.1],Water Tanker 3000-4500 L[0.48],Alat Bantu 500K[3,600.82] Pekerja[1.73],Mandor[0.12],Dump Truck[0.18],Chainsaw[0.27],Alat Bantu 500K[13]
Pekerja[0.01],Mandor,Motor Grader > 100 Hp,Vibro Roller,Water Tanker 3000-4500 L[0.01],Alat Bantu 1000K[103.47]
Pekerja[0.84],Mandor[0.05],Aggregate Kelas A[21,484.05 M3],Motor Grader > 100 Hp[0.41],Vibro Roller[0.39],Water Tanker 3000-4500 L[0.62]
Pekerja[0.28],Mandor[0.06],Aspal Drum[1,472.22 Kg],Minyak Tanah / Kerosene[2,061.11 Ltr],Asphalt Sprayer[0.03],Compressor 4000-6500 L/m[0.03],Dump Truck[0.03]
Pekerja[0.31],Mandor[0.03],Aspal Drum[2,460.55 Kg],Minyak Tanah / Kerosene[1,031.61 Ltr],Asphalt Sprayer[0.03],Compressor 4000-6500 L/m[0.05],Dump Truck[0.03]
Pekerja[3.96],Mandor[0.99],Zat Aditif Anti Pengelupas[3,530.43 Kg],Alat Bantu 500K[3,427.6] Pekerja[0.02],Mandor[0.01],Semen ( PC )[714.31 Kg],Alat Bantu 500K[693.5]
Pekerja[0.4],Tukang[0.13],Mandor[0.13],Besi Beton U 32 ( Polos )[1,203.63 Kg],Kawat Bendrat[30.09 Kg]
Pekerja[4.12],Tukang Kayu[2.06],Mandor[0.34],Kayu Perancah[30.03 M3],Multiplex[91.4 lbr],Paku[240.25 Kg],Minyak Bekisting[652.85 Ltr]
Pekerja[0.5],Tukang[0.17],Mandor[0.04],Semen ( PC )[33,549.16 Kg],Pasir Beton[45.85 M3],Aggregate Kasar u/ ATB / AC / HRS (5-10 & 10-20)[57.35 M3],Pan Mixer[0.04],Water Tanker 3000-4500 L[0.02],Truck Mixer[0.07],Concrete Vibrator[0.04] Pekerja[15.27],Tukang[7.64],Mandor[1.27],Semen ( PC )[178,031.04 Kg],Pasir Beton[220.12 M3],Batu Pecah 3/5[289.59 M3],Pan Mixer[1.27],Water Tanker 3000-4500 L[0.61],Truck Mixer[2.94],Concrete Vibrator[1.27]
Pekerja[0.48],Tukang[0.16],Mandor[0.16],Besi Beton U 32 ( Polos )[1,800.96 Kg],Kawat Bendrat[45.02 Kg]
Pekerja[4.87],Tukang Kayu[2.43],Mandor[1.22],Kayu Perancah[25.7 M3],Multiplex[78.23 lbr],Paku[205.62 Kg],Minyak Bekisting[558.75 Ltr]
Pekerja[9.03],Tukang[3.01],Mandor[0.75],Semen ( PC )[200,450.98 Kg],Pasir Beton[273.95 M3],Aggregate Kasar u/ ATB / AC / HRS (5-10 & 10-20)[342.63 M3],Pan Mixer[0.75],Water Tanker 3000-4500 L[0.34],Truck Mixer[1.3],Concrete Vibrator[0.75] Pekerja[53.7],Mandor[8.95],Compressor 4000-6500 L/m[4.47],Jack Hammer[4.47],Wheel Loader1.0-1.6 M3[0.42],Dump Truck[2.23],Alat Bantu 5000K[210.5]
Pekerja[3.71],Mandor[0.46],Compressor 4000-6500 L/m[0.46],Jack Hammer[0.46],Wheel Loader1.0-1.6 M3[0.04],Dump Truck[0.2],Alat Bantu 5000K[43.6]
Pekerja[36.09],Tukang[12.03],Mandor[3.01],Cat Marka[4,070.49 Kg],Minyak Cat[2,578.59 Ltr],Glass Bit[1,105.11 Kg],Compressor 4000-6500 L/m[3.01],Dump Truck[3.01],Alat Bantu 600K[2,455.8] Pekerja[1.42],Mandor[0.12],Aspal Emulsi[2,105.25 Kg],Minyak Tanah / Kerosene[262.15 Ltr],Asphalt Sprayer[0.12],Compressor 4000-6500 L/m[0.12],Dump Truck[0.12]
Pekerja[1.27],Tukang[1.52],Mandor[0.25],Plat rambu jalan[124 Bh],Pipa Galvanis Dia 1.6"[124 Btg],Beton K-175[1.86],Cat Dan Materi Lainya[62],Dump Truck[0.18],Alat Bantu 500K[62] Pekerja[1.61],Tukang[1.21],Mandor[0.2],Beton K-175[11.52],Besi Beton U 32 ( Polos )[1,625 Kg],Cat Dan Materi Lainya[325],Dump Truck 3-4 M3[0.2],Alat Bantu 500K[325] Pekerja[0.51],Tukang[0.25],Mandor[0.08],Beton K-175[11.91],Besi Beton U 32 ( Polos )[1,666.98 Kg],Cat Dan Materi Lainya[63],Dump Truck 3-4 M3[0.09],Alat Bantu 200K[63] Pekerja[6.88],Tukang[2.75],Mandor[1.38],Beton K-350[102.33],Mortar Dan Materi Lainnya[1,299.4],Flat Bed Truck 20 Ton[0.69],Alat Bantu 1000K[1,299.4],Cetakan Besi[1,299.4]
Unit Lampu Penerangan Jalan Lengan Tunggal[9] Unit Lampu Penerangan Jalan Lengan Ganda[19]
Pekerja[0.56],Mandor[0.03],Aggregate Kelas B[72 M3],Wheel Loader1.0-1.6 M3[0.01],Dump Truck[0.1],Pedestrian Roller[0.03],Alat Bantu 500K[1,200] Pekerja[1.7],Mandor[0.21],Batu belah[1.41 M3],Semen ( PC )[7.4 Kg],Pasir Beton[0.74 M3],Bahan lainnya 1000K[742],Alat Bantu 5000K[742] Pekerja[0.09],Mandor[0.03],Cat Marka[9.37 Kg],Bahan Lainnya 1500K[40],Alat Bantu 500K[40]
Sep Qtr 4, 2011Oct Nov Dec Qtr 1, 2012 Jan Feb Mar Qtr 2, 2012Apr May Jun Qtr 3, 2012 Jul
Task Split Milestone Summary Project Summary External Tasks External Milestone Inactive Task Inactive Milestone Inactive Summary Manual Task Duration-only
Manual Summary Rollup Manual Summary Start-only Finish-only Deadline Critical Critical Split Progress Page 1
Project: Proyek Pembangunan Rin Date: Mon 6/5/17
