Daftar Isi - Konsultan Supervisi Konstruksi Proyek JUFMP: Laporan Bulan Maret 2018

N/A
N/A
Protected

Academic year: 2019

Membagikan "Daftar Isi - Konsultan Supervisi Konstruksi Proyek JUFMP: Laporan Bulan Maret 2018"

Copied!
50
0
0

Teks penuh

(1)

Daftar Isi

Bab 1.

Pendahuluan ... 1

1.1

Deskripsi Proyek ... 1

1.2

Tujuan Proyek ... 2

1.3

Bagian Proyek ... 2

1.4

Paket Konstruksi ... 2

1.5

Lokasi Proyek ... 3

1.6

Perjanjian Pinjaman ... 4

1.7

Biaya Proyek ... 4

1.8

Pengorganisasian Proyek ... 6

Bab 2.

Ringkasan Utama ... 7

2.1.

Status Paket Pekerjaan Konstruksi... 7

Bab 3.

Jasa Konsultansi ... 10

3.1

Pembentukan Kantor Pusat Konsultan dan Kantor Lapangan ... 10

3.2

Mobilisasi Personil Konsultan ... 10

3.3

Status Finansial Konsultan ... 14

Bab 4.

Pekerjaan Konstruksi ... 15

4.1

Paket Pekerjaan Kontrak ... 15

4.2

Pekerjaan Konstruksi Utama ... 15

4.3

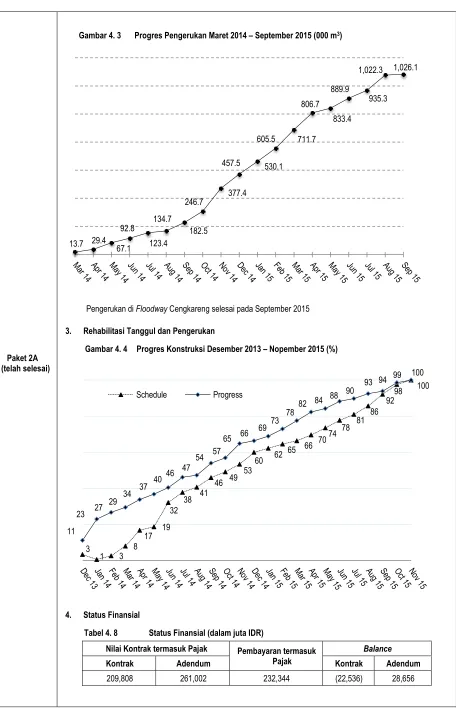

Kegiatan Pemeliharaan Paket dalam Periode Liabilitas ... 26

4.4

Progres Pekerjaan Paket Konstruksi ... 26

Bab 5.

Supervisi Konstruksi dan Aktivitas Lainnya ... 40

5.1

Paket 8

Stasiun Pompa Sentiong-Ancol ... 40

5.2

Penjaminan Kualitas/Pengendalian Kualitas ... 40

5.3

Inspeksi Lokasi Proyek ... 41

5.4

Aktivitas LARAP ... 42

5.5

Penanganan Keluhan/Resolusi Keluhan ... 42

5.6

Penanganan Keluhan ... 43

5.7

Pengelolaan Lingkungan ... 43

5.8

Pengerukan dan Pembuangan Material Keruk ... 44

5.9

Survei Lapangan ... 45

Bab 6.

Isu dan Rencana Kegiatan Bulan Berikutnya ... 46

(2)

Tabel

Tabel 1.1

Estimasi Biaya untuk Komponen 1 JUFMP/JEDI ... 5

Tabel 1.2

Estimasi Biaya untuk Komponen 2 JUFMP/JEDI ... 5

Tabel 2.1

Volume Keruk dan Rehabilitasi Tanggul ... 7

Tabel 2.2

Paket dalam Pengerjaan ... 8

Tabel 2.3

Paket yang Berakhir Periode Liabilitas ... 8

Tabel 2.4

Rencana Anggaran untuk TA 2018 (dalam juta IDR) ... 8

Tabel 2.5

Kontrak, Pinjaman dan Pembagian APBN/D berdasarkan Paket (dalam IDR) ... 8

Tabel 2.6

Nilai Kontrak dan Pembayaran berdasarkan Paket dan Sumber Dana (dalam IDR) ... 9

Tabel 2.7

Periode Konstruksi, Kontrak dan Pembayaran ... 9

Tabel 3.1

Daftar Mobilisasi Staf (Maret 2018)... 10

Tabel 5.1

Volume Keruk yang Dibuang dari Kanal Banjir Barat ... 45

Gambar

Gambar 1.1

Alokasi Pinjaman JUFMP/JEDI (juta USD) ... 5

(3)

Bab 1.

Pendahuluan

1.1

Deskripsi Proyek

Infrastruktur pengendalian banjir di Jakarta

. Wilayah Jakarta dikelilingi oleh beberapa gunung berapi aktif yang

lerengnya membentuk daerah resapan hulu dari 13 sungai besar yang mengalir melintasi Jakarta hingga ke Laut

Jawa. Musim hujan dimulai akhir Nopember dan berakhir di awal April. Jakarta menduduki daerah dengan dataran

kecekungan terendah. Empat puluh persen wilayah Jakarta berada di bawah permukaan laut, termasuk sebagian

besar wilayah Jakarta Utara, yang saat ini sangat terancam oleh penurunan tanah akut. Prinsip mendasar akan

pengendalian banjir di Jakarta adalah dengan mengalihkan arus puncak dari daerah hulu di sekitar jantung kota,

mengalirkannya ke Timur dan Barat Jakarta melalui dua kanal banjir utama yang bermuara di teluk Jakarta. Di dalam

kota, sistem drainase makro terdiri dari 13 sungai dan kanal-kanal drainase dalam jumah besar. Sistem drainase

makro dapat dibagi ke dalam beberapa subsistem yang dipisahkan oleh pintu air. Namun demikian, sistem

pengendalian banjir yang direncanakan awal masih belum lengkap dan tidak berfungsi sepenuhnya sebagaimana

sebuah sistem yang terintegrasi. Kanal banjir Timur akhir-akhir ini diselesaikan namun belum sepenuhnya berfungsi.

Selain itu, kanal timur-barat belum dihubungkan ke dalam sistem pengalihan terpadu, yang memungkinkan

pengendalian dan pengawasan air luapan yang lebih baik. Buruknya kondisi sistem, minimnya operasional dan

pemeliharaan, dan kurang memadainya pengelolaan drainase lokal mengakibatkan begitu banyak genangan yang

begitu cepat terjadi selama turun hujan.

Kejadian banjir di Jakarta.

Banjir telah terjadi hampir setiap tahun dan terus meningkat semakin parah selama

dekade lalu. Banjir di bulan Januari 1996, Februari 2002, dan Februari 2007 sangat menghancurkan. Pengendapan

terus terjadi di bawah kondisi turun hujan yang berkelanjutan. Di tahun 2008 banjir menutupi jalan tol bandara,

membatalkan lebih dari 1,000 penerbangan dan menyebabkan gangguan kota yang tidak bisa dipandang kecil.

Penyebab banjir di Jakarta. Tren urbanisasi secara keseluruhan merupakan pangkal penyebab banjir di Jakarta. Gangguan dan/atau pengembangan daerah resapan yang mendesak telah menghasilkan baik meningkatnya limpasan air hujan maupun minimnya daerah retensi air luapan alami baik di dalam kota maupun di daerah resapan hulu. Bertambahnya penduduk dan minimnya pengendalian limbah padat telah menyebabkan kanal dan alirannya tersumbat limbah, diperburuk oleh pemeliharaan yang minim telah memperlemah struktur dan sedimen. Beberapa kanal beroperasi kurang dari sepertiga kapasitas aslinya. Penurunan tanah terus terjadi pada angka yang semakin mengkhawatirkan, pada prinsipnya disebabkan oleh abstraksi air dalam tanah yang terus menerus. Penurunan tanah berdampak pada kerentanan yang meningkat terhadap terjadinya banjir karena semakin menurunnya kapasitas aliran luapan ke laut karena meningkatnya risiko banjir pasang. Faktor tersebut dapat diperburuk dengan adanya perubahan iklim di mana naiknya permukaan air laut dan meningkatnya frekuensi dan intensitas hujan mengakibatkan skenario banjir yang lebih buruk. Peristiwa banjir di Jakarta ditafsirkan akan semakin sering terjadi di tahun-tahun mendatang yang berdampak pada kerusakan sosial-ekonomi yang parah.

Badan Pengendalian Banjir di Jakarta

. Tanggung jawab akan pembangunan dan pengelolaan infrastruktur

banjir di Jakarta dibagi menjadi dua: Pemerintah Pusat dan Pemerintah Provinsi DKI Jakarta yakni

Balai Besar

Wilayah Sungai Ciliwung - Cisadane

(BBWSCC)

1

di bawah Direktorat Jenderal Sumber Daya Air Kementerian

Pekerjaan Umum; Direktorat Jenderal Pemukiman Kementerian Pekerjaan Umum; dan DKI, melalui Dinas Pekerjaan

Umum (DPU-DKI)

2

, bertanggung jawab atas Kali, Kanal dan Bak Retensi yang sudah ada.

1

Badan pengelolaan bak sungai untuk Sungai Ciliwung dan Cisadane, merupakan badan Pemerintah Pusat yang ditugaskan sebagai Organisasi DAS.

2

(4)

1.2

Tujuan Proyek

Tujuan Pembangunan Proyek Mitigasi Mendesak Banjir Jakarta/Inisiatif Pengerukan Darurat Jakarta adalah

untuk berkontribusi kepada peningkatan operasional dan pemeliharaan prioritas dari sistem pengendalian banjir

Jakarta. Tujuan Proyek dapat dicapai melalui:

(a)

Pengerukan pada

floodways,

kanal dan bak-bak retensi kunci yang dipilih, untuk meningkatkan kapasitas

aliran, dan membuang material kerukan di tempat yang memadai;

(b)

Rehabilitasi dan membangun tanggul, dan memperbaiki atau mengganti peralatan mekanik, begitupun

floodways,

kanal dan bak retensi kunci yang dipilih untuk menopang dan meningkatkan kinerjanya;

(c)

Membentuk koordinasi institusional di antara tiga pihak yang bertanggung jawab untuk mendorong

pembangunan, kinerja dan pemeliharaan sistem pengendalian banjir yang terkoordinir, dan

(d)

Memperkuat Kapabilitas pihak yang bertanggung jawab untuk meningkatkan kinerja, pemeliharaan dan tata

kelola sistem pengendalian banjir Jakarta.

1.3

Bagian Proyek

Proyek terdiri atas beberapa bagian sebagai berikut:

Bagian 1. Pengerukan, rehabilitasi dan peningkatan kapasitas aliran

floodway

, kanal dan waduk utama

yang dipilih.

(a)

Pengerukan dan rehabilitasi lokasi Proyek yang terdiri dari sebelas (11)

floodway,

dengan total panjang

sekitar 67.5 kilometer, dan empat (4) bak retensi, dengan luas keseluruhan sekitar 65.1 hektar, yang telah

diidentifikasi sebagai prioritas dari sistem pengendalian banjir Jakarta yang membutuhkan rehabilitasi dan

perbaikan yang mendesak dalam kapasitas aliran; dan pengangkutan serta pembuangan material yang

dikeruk dari Lokasi Proyek ke Tempat Pembuangan;

(b)

Rehabilitasi dan/atau pembangunan sekitar 42.2 kilometer tanggul di dalam Lokasi Proyek dan

penggantian atau perbaikan peralatan mekanis jika diperlukan;

(c)

Pembangunan stasiun pompa drainase dengan kapasitas sekitar empat puluh (40) meter kubik per detik di

dalam Lokasi Proyek DJSDA.

Bagian 2. Asistensi teknis pengendalian proyek, peningkatan kapasitas dan perlindungan sosial.

(a)

Mendukung manajemen kontrak, kajian desain teknik, supervisi konstruksi dan asistensi teknis untuk

pelaksanaan Proyek, termasuk Kerangka Kebijakan Pemukiman Kembali, Rencana Pemukiman Kembali

dan Sistem Penanganan Keluhan;

(b)

Meningkatkan koordinasi kelembagaan dalam operasi serta pemeliharaan sistem pengendalian banjir di

Jakarta, serta membangun Sistem Informasi Pengendalian Banjir;

(c)

Pelaksanaan Rencana Pemukiman Kembali;

(d)

Pembentukan dan pengoperasian Sistem Penanganan Keluhan;

(e)

Melaksanakan kajian teknis dan penilaian analitis untuk mengkaji

masterplan

pengendalian banjir di

wilayah Cisadane-Jakarta-Bekasi.

1.4

Paket Konstruksi

(5)

Proyek ini akan fokus pada 11 (sebelas)

floodway,

dengan total panjang sekitar 67.5 kilometer, dan 4 (empat)

bak retensi, dengan luas keseluruhan sekitar 65.1 hektar, yang telah diidentifikasi sebagai bagian prioritas dari sistem

pengendalian banjir Jakarta yang mana dibutuhkan rehabilitasi dan perbaikan segera atas kapasitas arus; dan

transportasi serta pembuangan material keruk dari Lokasi Proyek di Tempat Pembuangan. Lingkup utama pekerjaan

dalam Proyek meliputi hal-hal berikut: (i) pengerukan

floodway

dan bak retensi dan membuang material penggalian di

tiga fasilitas pembuangan terpisah; (ii) merehabilitasi dan/atau membangun sekitar 42.2 kilometer tanggul di dalam

Lokasi Proyek dan penggantian atau perbaikan peralatan mekanika jika diperlukan; dan (iii) pembangunan stasiun

pompa drainase sekitar empat puluh (40) meter kubik per detik dalam Lokasi Proyek DJSDA.

Satu perhatian bersama sehubungan dengan Proyek ini adalah penguatan koordinasi dan kerja sama yang

efektif dari tiga otoritas pemerintah yang terpisah. Berdasarkan Undang-Undang, Kementerian Pekerjaan Umum dan

Perumahan Rakyat , [melalui dua departemennya- Direktorat Jenderal Cipta Karya dan Direktorat Jenderal Sumber

Daya Air], dan Pemerintah Provinsi DKI Jakarta, bertanggung jawab untuk mengatur berbagai aspek dalam sistem

pengendalian banjir Jakarta. Departemen-departemen dalam Kementerian Pekerjaan Umum bertanggung jawab atas

floodways

yang melintasi batas provinsi; sementara Dinas Pekerjaan Umum DKI (DPU-DKI) bertanggung jawab atas

saluran dan bak retensi yang mengelilinginya.

Untuk Proyek ini, berikut pekerjaan yang berada di bawah tiga pihak yang berbeda:

Di bawah KemenPUPeRa-DitJen Cipta Karya: (i) Kali Tanjungan, (ii) Kali

Lower

Angke, dan (iii) Kali Cideng-Thamrin;

Di bawah KemenPUPeRa-DitJen SDA: (i)

Floodway

Cengkareng, (ii) Kanal/

Floodway

Banjir Barat, (iii)

Floodway

Upper

Sunter; dan (iv)

Floodway

Sunter Hulu;

Di bawah DTA-DKI:

(i)

Floodway

Ciliwung-Gunung Sahari, (ii) Kali Sentiong-Sunter (termasuk kanal Ancol),

(iii) Kali Grogol-Sekretaris, (iv) Kali Pakin-Kali Besar-Jelakeng, (v) Kali Krukut-Cideng; dan

(vi) Kali Krukut Lama; dan

Di bawah DTA-DKI: (i) Bak Retensi Sunter Utara, (ii) Bak Retensi Sunter Selatan, (iii) Bak Retensi Sunter Timur

III, dan (iv) Bak Retensi Melati.

(6)

1.6

Perjanjian Pinjaman

Skema Perjanjian Pinjaman Proyek JUFMP adalah sebagai berikut:

No. Pinjaman : 8121 - ID

Unit Pelaksana : Ditjen. Sumber Daya Air, Kementerian Pekerjaan Umum dan Perumahan Rakyat

Tanggal Pinjaman : 17 Februari 2012

Mulai Berlaku : 90 hari setelah Penandatanganan Pinjaman (18 Mei 2012)

Tanggal Penutupan : 31 Maret 2017 – Perjanjian Pinjaman Awal 28 Februari 2019 – Amandemen 2

Jumlah Pinjaman : USD 139,640,000

Revisi Pinjaman No. 8121-ID JUFMP/JEDI, Amandemen No. 2 telah diterbitkan oleh Bank Dunia pada tanggal 27 Maret 2017 dengan Surat No. CD-053/WB/JUFMP/III/2017 dan ditandatangani oleh Pemerintah Indonesia dengan beberapa perubahan sebagai berikut:

(a) Perpanjangan penutupan pinjaman sampai dengan tanggal 28 Februari 2019, sebelumnya 31 Maret 2017; (b) Dua Proyek tambahan, yakni (a) pembangunan stasiun pompa drainase dengan kapasitas sekitar empat puluh

(40) meter kubik per detik dalam Lokasi Proyek DJSDA, (b) melakukan studi teknis dan penilaian analitik untuk mengkaji rencana induk pengendalian banjir di daerah Cisadane-Jakarta-Bekasi dalam Badan Litbang Kementerian Pekerjaan Umum dan Perumahan Rakyat.

(c) Restrukturisasi pinjaman sebagaimana ditunjukkan dalam Tabel berikut:

Kategori

Alokasi Jumlah Pinjaman (USD) Persentase (%) Pembiayaan (termasuk Pajak)

Awal Amandemen No. 2

(1) Pekerjaan dalam Proyek Bagian 1

(1)(a) Pekerjaan Bagian 1 dalam Lokasi Proyek Ditjen. SDA 42,400,000 71,100,000 80%

(1)(b) Pekerjaan Bagian 1 dalam Lokasi Proyek Ditjen. Cipta Karya 17,800,000 17,800,000 80%

(1)(c) Pekerjaan Bagian 1 dalam Lokasi Proyek Pemprov. DKI 69,340,000 40,640,000 67%

(2) Jasa Konsultan, Barang dan Jasa Bukan Konsultansi dalam

Proyek Bagian 2(a) dan Bagian 2(d) 10,100,000 6,800,000 100%

(3) Biaya Operasional Tambahan dalam Proyek Bagian 2 (a) - 300,000 100%

(4) Jasa Konsultansi, Barang dan Jasa Non-Konsultansi dalam

Proyek Bagian 2 (e) - 3,000,000 100%

J u m l a h 139,640,000 139,640,000

(d) Unit Pusat Pengendalian Proyek (CPMU) dan Unit Pusat Pelaksana Proyek (CPIU) juga terdiri dari perwakilan Badan Litbang Kementerian Pekerjaan Umum dan Perumahan Rakyat selain perwakilan yang ada saat ini. (e)Pembentukan Unit Pelaksana Proyek (PIU) pada Litbang, PIU berada di Pusat Penelitian Sumber Daya Air dan

bertanggung jawab atas Proyek Bagian 2 (d) di atas.

1.7

Biaya Proyek

(7)

Tabel 1.1 Estimasi Biaya untuk Komponen 1 JUFMP/JEDI

Unit Pelaksana / Paket Biaya (Pinjaman+APBN/D) Alokasi Pinjaman Pembagian APBD/N

USD USD USD

DKI Jakarta 60,656,716 40,640,000 20,016,716

Paket 1 21,519,402 14,417,000 7,101,402

Paket 4 27,555,329 18,462,070 9,093,259

Paket 7 11,581,985 7,759,930 3,822,055

DJSDA 88,875,000 71,100,000 17,775,000

Paket 2A 31,000,000 24,800,000 6,200,000

Paket 2B 8,125,000 6,500,000 1,625,000

Paket 6 13,875,000 11,100,000 2,775,000

Paket 8 35,875,000 28,700,000 7,175,000

DJCK 22,250,000 17,800,000 4,450,000

Paket 3 6,717,421 5,373,937 1,343,484

Paket 5 15,532,579 12,426,063 3,106,516

J u m l a h 171,781,718 129,540,000 42,241,716

Tabel 1.2 Estimasi Biaya untuk Komponen 2 JUFMP/JEDI

Item Jumlah Pinjaman IBRD Pembagian APBD/N

USD

USD

USD

Konsultan Supervisi * 6,800,000 6,800,000 -

Biaya Operasional Tambahan 300,000 300,000 -

Kajian Master Plan Pengendalian Banjir 3,000,000 3,000,000 -

Jumlah Komponen 2 10,100,000 10,100,000 -

Jumlah Biaya Proyek (Komponen 1+2) 181,881,716 139,640,000 42,241,716

Gambar 1.1 Estimasi Biaya Proyek (juta USD) Gambar 1.2 Alokasi Pinjaman (juta USD)

DGWR 96.0 53% DGHS

22.3 12% RDA 3.0 2%

DKI 60.7 33%

DGWR DGHS RDA DKI

DGWR 78.2 56% DGHS

17.8 13% RDA

3.0 2%

DKI 40.6 29%

(8)
(9)

Bab 2.

Ringkasan Utama

2.1.

Status Paket Pekerjaan Konstruksi

Tujuh paket pekerjaan kontrak telah selesai. Di antara empat (4) paket pekerjaan Tahap 1 yang terdiri dari

Paket 1, 2A, 2B dan 3, Paket 1

Kali Ciliwung - Gunung Sahari dan Waduk Melati menyelesaikan serah terima akhir

(FHO). Tiga (3) paket Tahap 2, yaitu Paket 4

Kali Sentiong Sunter, Waduk Sunter Utara, Waduk Sunter Selatan,

dan Waduk Sunter Timur III, Paket 5 - Kali Tanjungan dan Kali

Lower

Angke, serta Paket 7

Kali Grogol Sekretaris,

Krukut Cideng, Krukut Kama, Pakin, Kali Besar, dan Jelakeng menyelesaikan periode pemeliharaan (liabilitas)

mereka pada pertengahan Desember 2017.

Paket 6 - Kanal Banjir Barat dan

Floodway Upper

Sunter dikontrak pada Mei 2017 dengan 420 hari kalender

masa konstruksi dan sedang dalam pengerjaan dengan progres fisik aktual mencapai 68.26 %.

Pekerjaan utama pengerukan dan konstruksi serta rehabilitasi tanggul yang dicapai dalam JUFMP/JEDI

berdasarkan paket dirinci dalam tabel berikut.

(10)

Tabel 2. 2 Paket dalam Pengerjaan

P I U Paket Penandatanganan Kontrak Mulai Proses Penyelesaian Konstruksi

Periode Konstruksi

(hari) DJSDA Paket 6 4 Mei 2017 4 Mei 2017 28 Juni 2018 331 / 420

Tabel 2. 3 Paket yang Berakhir Periode Liabilitas

P I U Paket Penandatanganan Kontrak Mulai Proses Penyelesaian Konstruksi

Periode Konstruksi

(hari)

Akhir Liabilitas

DTA – DKI Jaya Paket 1* 26 Nop. 2013 02 Des. 2013 15 Des. 2015 743 14 Des. 2016

DJSDA Paket 2A 11 Nop. 2013 11 Nop. 2013 11 Nop. 2015 730 10 Nop. 2016 DJSDA Paket 2B 11 Nop. 2013 11 Nop. 2013 31 Des. 2015 780 30 Des. 2016 DJCK Paket 3 15 Nop. 2013 15 Nop. 2013 15 Nop. 2015 730 14 Nop. 2016

DTA – DKI Jaya Paket 4 16 Sep. 2015 16 Sep. 2015 15 Des. 2016 456 17 Des. 2017 DJCK Paket 5 03 Sep. 2014 03 Sep. 2014 15 Des. 2016 834 17 Des. 2017 DTA – DKI Jaya Paket 7 15 Sep. 2015 15 Sep. 2015 15 Des. 2016 457 17 Des. 2017 * Telah menyelesaikan FHO

Tabel 2. 4 Rencana Anggaran untuk TA 2018 (dalam juta IDR)

Unit Pelaksana / Paket Pinjaman APBN Pinjaman + APBN

DKI Jaya - - -

DJSDA 80,000 69,500 149,500

Paket 2A - - -

Paket 2B - - -

Paket 6 28,000 10,000 38,000

Paket 8 50,000 59,500 109,500

Konsultan Supervisi Konstruksi KECC 1,500 - 1,500

Operasional CPMU 500 - 500

DJCK - - -

Litbang Sumber Daya Air - - -

J u m l a h 80,000 69,500 149,500

Tabel 2. 5 Kontrak, Pinjaman dan Pembagian APBN/D berdasarkan Paket (dalam IDR)

Unit Pelaksana / Paket Nilai Kontrak Pinjaman IBRD Pembagian APBN/D

DTA-DKI 829,021,386,685 555,444,329,079 273,577,057,606

Paket 1 276,442,924,393 185,216,759,343 91,226,165,043

Paket 4 315,384,330,000 211,307,501,100 104,076,828,900

Paket 7 237,194,132,292 158,920,068,636 78,274,063,656

DJ Sumber Daya Air 534,707,880,612 427,766,304,490 106,941,576,122

Paket 2A 261,002,006,000 208,801,604,800 52,200,401,200

Paket 2B 80,386,908,612 64,309,526,890 16,077,381,722

Paket 6 193,318,966,000 154,655,172,800 38,663,793,200

DJ Cipta Karya 258,074,017,000 206,459,213,600 51,614,803,400

Paket 3 67,177,335,000 53,741,868,000 13,435,777,600

Paket 5 190,896,682,000 152,717,345,600 38,179,336,400

J u m l a h 1,621,803,284,297 1,189,669,847,169 432,133,437,128

(11)

Tabel 2. 6 Nilai Kontrak dan Pembayaran berdasarkan Paket dan Sumber Dana (dalam IDR)

Unit Pelaksana /

Paket Nilai Kontrak

Pembayaran

Pinjaman IBRD Pembagian APBN/D Jumlah

DTA-DKI 829,021,386,685 504,949,300,724 270,963,249,906 775,912,550,630

Paket 1 276,442,924,393 168,378,782,770 91,226,165,043 259,604,947,813

Paket 4 315,384,330,000 192,097,728,285 104,076,753,158 296,174,481,443 Paket 7 237,194,132,292 144,472,789,669 75,660,331,705 220,133,121,374

DJ Sumber Daya Air 534,443,353,694 342,442,553,311 51,628,916,434 394,071,469,745

Paket 2A 261,002,006,000 201,809,363,988 30,534,238,036 232,343,602,024 Paket 2B 80,386,908,612 64,309,526,890 9,646,429,033 73,955,955,923

Paket 6 193,054,439,082 76,321,662,433 11,448,249,364 87,769,911,797

DJ Cipta Karya 258,074,017,000 206,459,185,906 30,968,877,033 237,428,062,939

Paket 3 67,233,888,000 53,741,867,981 8,061,279,347 61,803,147,328 Paket 5 190,896,682,000 152,717,317,925 22,907,597,686 175,624,915,611

J u m l a h 1,621,803,284,297 1,053,851,039,941 353,561,043,373 1,407,412,083,314

Tabel 2. 7 Periode Konstruksi, Kontrak dan Pembayaran

Gambar 2.1 Status Finansial (Maret 2018, miliar IDR)

276.4

261.0

80.4

67.2

315.4

190.9 193.1

237.2 259.6

232.3

74.0

61.8

296.2

175.6

87.8

220.1

16.8 28.7 6.4

5.4 19.2 15.3

105.3

17.1

Contract Disbursement Balance

Paket Status Progres Finansial (juta IDR)

Kontrak Pembayaran (%)

Dinas Tata Air DKI Jakarta 829,021 775,913 93.6

Paket 1 Telah melaksanakan FHO 276,443 259,605 93.9

Paket 4 Liabilitas berakhir 315,384 296,174 93.9

Paket 7 Liabilitas berakhir 237,194 220,133 92.8

Direktorat Jenderal Sumber Daya Air 534,708 394,071 73.7

Paket 2A Telah melaksanakan PHO 261,002 232,344 89.0

Paket 2B Telah melaksanakan PHO 80,387 73,956 92.0

Paket 6 Dalam Pengerjaan 193,319 87,770 54.5

Direktorat Jenderal Cipta Karya 258,074 237,428 92.0

Paket 3 Telah melaksanakan PHO 67,177 61,803 91.9

Paket 5 Liabilitas berakhir 190,897 175,625 92.0

(12)

Bab 3.

Jasa Konsultansi

3.1

Pembentukan Kantor Pusat Konsultan dan Kantor Lapangan

Konsultan membentuk kantor pusat konsultan dekat Direktorat Jenderal Sumber Daya Air (DJSDA). Kantor

dilengkapi dengan peralatan kantor yang diperlukan; telepon, koneksi internet dan lain-lain untuk mengakomodasi

personil yang dimobilisasi dan memfasilitasi kegiatan pengawasan konstruksi. Pada April 2017, semua kantor

lapangan ditutup kecuali kantor pusat di Jl. Hang Jebat VIII No. 1. Pada bulan Mei 2017, kantor pusat konsultan

pindah dari Jl. Hang Jebat VIII No.1 ke Jl. Langsat No. 8 dan kantor-kantor lapangan untuk Paket 6 dan CDF Ancol

dibuka untuk mendukung pelaksanaan proyek.

3.2

Mobilisasi Personil Konsultan

Konsultan supervisi konstruksi

Korea Engineering Consultant Corporation (KECC)

bekerjasama dengan PT.

Puser Bumi Mekon berasosiasi dengan PT. Tetira dan PT. Duta Cipta Mandiri memobilisasi staf mereka sejak 18

Nopember 2013.

Pada bulan Mei 2017, konsultan kembali memobilisasi personil konsultan untuk mendukung pembangunan

Paket 6 dan desain teknis terperinci (DED) atas stasiun pompa Sentiong-Ancol (Paket 8). Tabel 3.1 menunjukkan

personil yang dimobilisasi hingga Maret 2018.

Tabel 3.1 Daftar Mobilisasi Staf (Maret 2018)

No. Nama Jabatan Mulai A. Tenaga Ahli Internasional:

1. Cheong Byeong Ho Ketua Tim 20-11-2013 51.44 43.46 7.98 B.1 Pengadaan Tenaga Supervisi

1. Bambang Sigit Suryono Wakil Ketua Tim 18-11-2013 63.4 51.43 11.97 2. Arief S. Tenaga Ahli Konstruksi 07-07-2014 1.8 1.8 0

3. Nurul F. H. Spesialis Lingkungan 09-06-2014 56.73 33.73 16

Kartini Noor Hafini 23-08-2017 7

4.

8. Hana Effendi Spesialis Penanganan Keluhan 06-01-2014 21.77 21.77 0

9. Isti Cahya Suci Murwati Spesialis Penanganan Keluhan 20-01-2014 28.46 1.83 0

Asep Dadang S. 13-10-2014 26.63

10. Puger Suryono Spesialis Penanganan Keluhan 08-05-2017 23 10.73 12.27

11. Sutjahjo Spesialis Penanganan Keluhan 03-02-2014 33.73 25.73 0 Harly Spesialis Penanganan Keluhan 01-05-2016 8

(13)

14. Luki Lukman Spesialis Penanganan Keluhan 03-09-2015 9.93 9.93 0

Bistok Sigalingging 01-02-2016 14

01-05-2017 10.9

21. Feby Miranti Spesialis Resolusi Konflik 27-07-2015 31.17 18.13 2.14 01-05-2017 10.9

J u m l a h 693.38 565.4 127.98

B.2 Pengadaan Suport ke CPIU

1. Ahmad Syahroni Penganggaran dan Pemrograman untuk CPIU

02-01-2014

59.16 5.97 11.43

Bambang Sukamto 08-09-2014 41.76

2. Teguh Ungsiadi Tenaga Ahli Pengadaan 10-02-2014 24.38 5.6 0

Kusdayat M. 26-10-2014 18.78

J u m l a h 83.54 72.11 11.43

B.3 Pengadaan Tenaga Pengawas Lapangan

1. Asnawi Marzuki Pengawas Lapangan 18-11-2013 10.2 10.2 0 2. Asril Syaer Pengawas Lapangan 18-11-2013 25.4 25.4 0

3. Bambang Supriyanto Pengawas Lapangan 25-11-2013

24.33 24.33 0 10.5 10.5 0 08-05-2017 14 1.77 12.23

4. Kusnadi Bachrudin Pengawas Lapangan 18-11-2013 18.21 10.34 0

Budi Sutikno 06-10-2014 7.87

5. Mangara Siburian Pengawas Lapangan 04-12-2013 9.84 9.84 0 6. Wahyu Husodo Pengawas Lapangan 22-11-2013 25.14 25.14 0 7. Syamsul Bachri Pengawas Lapangan 04-02-2014 7.83 7.83 0 8. Fathoni Afriantara Pengawas Lapangan 10-02-2014 26.64 26.64 0

9. Zurfa Joni Pengawas Lapangan 18-11-2013 23.67 1.33 0

Amiruddin 10-02-2014 22.34

(14)

B.4 Pengadaan Tim Desain Stasiun Pompa Sentiong

8. Sri Kustoyo Raharjo Tenaga Ahli Struktur Senior 1

(Upper-structure) 22-05-2017 3.5 2.83 0.67

9. Arie Febri Fardheny Tenaga Ahli Struktur Senior 2

(Sub-struktur) 08-05-2017 4 2.77 1.23 10. Ismail Nur Ariyanto Tenaga Ahli Struktur Junior 08-05-2017 3 2.77 0.23 11. Mundir Sugito Tenaga Ahli Survey Senior 08-05-2017 2.5 2.5 0

12. Zainudin Tenaga Ahli (Civil Work) Quantity Senior 1

12-06-2017 2.5 1.63 0.87 13. Niken Wirastuti Tenaga Ahli Quantity Senior 2

(15)

5. Sulaiman Enumerator (Paket 1) 09-12-2013 23.63 23.63 0

27. Belana Jaya Wedana

Enumerator (Paket 2A) 24-10-2014 14.13 14.13 0

Budi Sumartoyo 24-02-2014 29.23

Atik Nawi 01-08-2016 6

(16)

2. Drs. Sofyan Moezir Staf Akunting 18-11-2013 63.23 50.43 12.8

Bayu Jati Pameling 26-05-2014 22.19

Wiji Priyanto 01-08-2016 15

Ihwan 02-01-2018 3

Jundi Hikmatyar 01-05-2017 11

5. Ifnu Muhardhi Operator Komputer 03-03-2014 33.93 33.93 0

Sarah Nidaul Fajri 01-09-2014 20

Nur Cahyani 01-05-2016 3

Yudi Cahyudi 01-08-2016 20

7.

Diah Kurniati 17-03-2014 39.46

Yuana Dwi Eka Aprilia 04-09-2017 7

8.

Dian Amalia 04-06-2014 38.9

Muchlisa Zulfa 04-09-2017 7

9. Edi Suyono Operator CAD 01-10-2014 53 28 25

15. Asep Suhendar/ Bambang Sukadi/

Abdurrahman Hidayat Sopir 16-12-2013 63 50.7 12.3

3.3

Status Finansial Konsultan

Mata Uang Adendum No. 3 S.d. Februari 2018 Maret 2018 Jumlah Diterima Balance

USD 2,380,990 1,832,108 - 1,832,108 548,882

(17)

Bab 4.

Pekerjaan Konstruksi

4.1

Paket Pekerjaan Kontrak

Tujuh (7) paket pekerjaan konstruksi (Paket 1, 2A, 2B, 3, 4, 5 dan 7) menyelesaikan pekerjaan pengerukan

dan rehabilitasi tanggul. Masa pemeliharaan dari empat (4) paket (Paket 1, 2A, 2B dan 3) berakhir masing-masing

pada bulan Nopember dan Desember 2015. Tiga (3) paket (Paket 4, 5 dan 7) menyelesaikan pekerjaan konstruksi

pada pertengahan Desember 2016 dan masa pemeliharaan mereka berakhir pada pertengahan Desember 2017.

Paket 6 - Kanal Banjir Barat dan

Floodway Upper

Sunter - di bawah BBWS Ciliwung-Cisadane dikontrak pada

tanggal 4 Mei 2017 dengan nilai kontrak sebesar 177 milyar IDR (Rp. 193 milyar dalam Adendum 1) dengan masa

konstruksi 420 hari kalender, sampai dengan Maret 2018 progres fisik aktual mencapai 68.26%.

Paket 8 - pembangunan stasiun pompa Sentiong-Ancol menunggu pra-kualifikasi (PQ). Bank Dunia meminta

rencana pengadaan yang diperbarui yang mencerminkan penilaian terbaru mengenai waktu yang diperlukan untuk

pelaksanaan termasuk pekerjaan konstruksi, lalu pembuatan, inspeksi, pengujian, transportasi, bea cukai, dan

pemasangan pompa itu sendiri.

4.2

Pekerjaan Konstruksi Utama

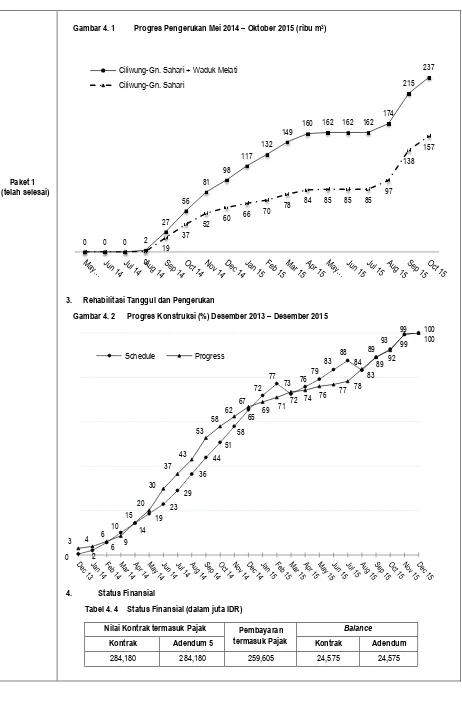

Pekerjaan konstruksi utama yang dilaksanakan pada delapan paket s.d. Maret 2018 terangkum di bawah ini:

Paket Aktivitas Utama

Paket 1 (telah selesai)

1. Pengerukan dan Rehabilitasi Tanggul

Lokasi Volume

• Volume keruk yang dibuang 159,862 m3 (sta 0+500 - 5+100, Jembatan Martadinata-Istiqlal-Pasar Baru) 2.2 Pekerjaan Beton

• Pengadaan/Pemancangan CCSP W-450 5,178 unit; Square pile 3,920 unit

L 12m = 2,442 unit; L 14m = 1,582 unit; L 17m = 1,154 unit; Square Pile 40 x 40 cm = 3,920 unit 2.5 Pekerjaan Lainnya

• Pembongkaran dan pembuangan beton eksisting, jumlah = 20.46 m3, pasangan batu = 3,390.30 m3 2.6 Penanaman Pohon Mahoni, jumlah = 1,390 nos; Glodokan 300 nos, Trembesi 310 nos, Mahoni = 780 nos 3.4 Stasiun Pompa Waduk Melati

• Pompa satu aksial 4 m3/det, rumah pompa, saringan sampah, pipa pembuangan dan pekerjaan lainnya. 3.5 Pekerjaan Lainnya

(18)

Paket 2A (telah selesai)

1. Pengerukan dan Rehabilitasi Tanggul

Lokasi Volume

Keruk (m3)

Rehabilitasi Tanggul (m)

CCSP Tembok Beton Pasangan Batu Jumlah

Floodway Cengkareng 1,027,149 8,669.3 1,041 87.4 9,797.7

2. Floodway Cengkareng

2.1 Pengerukan

• Volume keruk yang dibuang 1,027,149m3 2.2 Pekerjaan Beton,jumlah = 3,920.10 m3

Capping beam 3,516.19 m3; Backpile 50x50x50 cm 264.04 m3; Walling 281.08 m3

• Pengadaan back pile beton 30x30, 2,132 unit, 23,276 m

- L 10m 1,154 unit, 11,540 m; L 12m 978 unit, 11,736 m

Perbaikan kerusakan selama dalam masa liabilitas harus diselesaikan sebelum final hand-over.

Paket 2B (telah selesai)

1. Pengerukan dan Rehabilitasi Tanggul

Lokasi Volume

Keruk (m3)

Rehabilitasi Tanggul (m)

CCSP Tembok Beton Pasangan Batu Jumlah

Floodway Lower Sunter 598,589 - 2,481.9 1,124.5 3,606.4

• Pengadaan/Pemancangan concrete pile, 20x20x400 cm, 4,572 unit, 18,288 m

Perbaikan kerusakan selama dalam masa liabilitas harus diselesaikan sebelum final hand-over.

Paket 3 (telah selesai)

1. Pengerukan dan Rehabilitasi Tanggul

Lokasi Volume Keruk 2.2 Pekerjaan Beton, jumlah = 898.8 m3

Capping beam tipe-A (K-225), 898.2 m3 • Pasangan batu 499.95 m3

2.3 Pemancangan

• Pengadaan/Pemancangan CCSP 2,141 unit; W-325 L = 14m, 603 unit, W-350 L = 16m, 1,538 unit • Pengadaan/Pemancangan Pipa (10 m, 6”) di bawah jembatan, 17,244 m, 1,724 pipa

(19)

Paket 4 (telah selesai)

1. Item Umum

• Pekerjaan Persiapan

• Pengujian, pemantauan dan pengelolaan lingkungan

• Uji Penetrasi Dutch Cone (DCPT), target = 38 titik/satu titik untuk setiap 500 m panjang tanggul • Exploratory boring = 1,251 m

• Uji Penetrasi Standar (SPT) = 626 kali

• Pengambilan sampel Undisturbed dari core boring = 109 sampel

• Uji Kompresi Unconfined, UU Triaxial, CU Triaxial = masing-masing 109 sampel • Uji Konsolidasi atas tanah sampel dari boring = 109 sampel

• Uji Lingkungan = 18 kali

• Penebangan pohon ≥30cm = 1,151 nos, Penanaman pohon Trambessi dia. 8-10cm, H±3.0m=11,510 nos 2. Pengerukan dan Rehabilitasi Tanggul

Lokasi Keruk (m Volume 3)

3. Kali Sentiong Sunter 3.1 Pengerukan • Batang penulangan, bercengkong = 179.83 ton 3.4 Pekerjaan Batu

• Pembongkaran dan pembuangan pasangan batu eksisting = 1,921 m3 • Pasangan batu tipe-B = 261.22 m3

3.5 Pekerjaan Tanah

• Penggalian tipe-A tanpa jarak angkut = 2,160.87 m3

• Pengurukan tipe-B1 borrow area distance 10 - 20km = 9,973.43 m3

• Penggalian tipe-A tanpa jarak angkut = 21,095.89 m3 Backfill = 13,520.94 m3

4.2. Pemancangan

(20)

Paket 4 (telah selesai)

• Pemancangan CCSP W-400 dari sungai = 17,577.18 m • Square pile beton 300 x 300 mm • Batang penulangan, bercengkong = 642.86 ton 4.4. Pekerjaan Batu

• Pembongkaran dan pembuangan pasangan batu eksisting = 4,728.16 m3 4.5. Fasilitas Sungai

• Pemancangan CCSP W-350 dari sungai = 37,237.14 m 5.3. Pekerjaan Beton

• Beton tipe-A (K 225) = 1,386.75 m3 • Bekisting tipe-B (1- 5m) = 6,266.29 m2 • Batang penulangan, bercengkong = 80.26 ton 5.4. Pekerjaan Batu

• Pembongkaran dan pembuangan pasangan batu eksisting = 597.75 m3 5.5. Pekerjaan Pintu Air

• Saringan sampah, b = 1.50 m, h = 2.00 m = 7 set • Pembongkaran saringan sampah b = 2.00 m = 7 set 5.6. Pekerjaan Lainnya

U-Ditch 40 x 60 = 1,406.00 m • Sand Bedding = 56.24 m3

6. Waduk Sunter Timur III 6.1. Pekerjaan Tanah

• Penggalian tipe-A tanpa jarak angkut = 1,597 m3

• Pengurukan tipe-B1 borrow area distance 10 - 20km = 1,121.35 m3 6.2. Pemancangan

• Pengadaan/pemancangan CCSP W-450 L 17m = 20,120.00 m / 19,787.15 m 6.3. Pekerjaan Beton

(21)

Paket 5

• Uji Kompresi Unconfined, Uji Kompresi UU dan CU Triaxial = 50 sampel, masing-masing • Pengambilan Sampel Undisturbed dari Core Boring = 50 sampel

• Uji Konsolidasi untuk Tanah Sampel dari Boring = 50 sampel • Uji Fisik Tanah Sampel dari Boring = 150 sampel • Uji Lingkungan = 8 kali

• Pelacakan Kendaraan GPS (Sistem Pemantauan)+Server = 47 set • Sewa Peralatan untuk Penyebaran = 4,058 jam

2. Pengerukan dan Rehabilitasi Tanggul

Lokasi Keruk (mVolume 3)

Pengerukan di Kali Tanjungan selesai pada 2 Oktober 2016 3.2 Pekerjaan Beton • Batang penulangan, bercengkong 52.81 ton

- STA TJ.28 – STA TJ.36, kanan = 15.09 ton

• Pengadaan CCSP, jumlah CCSP yang diadakan = 1,000 unit

- CCSP W 500, L 16m = 400 unit

- CCSP W 500, L 14m, jumlah = 600 unit,

- Square pile beton 0.3 x 0.3 m, L10 m, jumlah = 50 unit

- Square pile beton 0.3 x 0.3 m, L 4 m, jumlah = 29 unit

• Pemancangan CCSP 14 m W-500 = 576 unit (24 unit dari lokasi Kali Lower Angke)

- STA TJ.28 – STA TJ.30, kanan = 93 unit, kiri = 88 unit

- STA TJ.32 – STA TJ.33, kanan = 49 unit, kiri = 51 unit

- STA TJ.34 – STA TJ.35, kanan = 50 unit, kiri = 51 unit

- STA TJ.36 – STA TJ.38, kanan = 100 unit, kiri = 94 unit

• Pemancangan CCSP 16 m W-500 = 359unit (41 unit dari lokasi Kali Lower Angke)

(22)

Paket 5 (telah selesai)

3.4 Item Baru

• Relokasi Utilitas PLN = 1 Ls • Relokasi Utilitas Telkom = 1 Ls

• Pembongkaran Struktur/Pasangan Batu eksisting = 1,970.84 m3

- STA TJ.28 – TJ.37 kiri+kanan = 1,970.84 m3

• Pengerukan dan pembuangan tipe-A = 437,000 m3

- STA LA.62 – STA LA.81 = 80,146 m3 • Pemancangan CCSP W-500

- L 16m = 111 unit = 1,742.7 m • Bekisting tipe-A2 = 16,417.81 m2

• Batang penulangan, bercengkong = 234,32 ton 4.4 Item Baru

• Pasangan Batu 1:4 termasuk plester = 381.12 m3

- STA LA.20 – STA LA.26 = 381.12 m3

Square Pile, pengadaan dan pemancangan = 512 m, masing-masing • Pancang Kayu L 3m = 11,475 m

U-Ditch 800 x 1000 = 37.00 m dan U-Ditch cover = 113.00 m3 • Jembatan Penyeberangan Orang (JPO)

- Pembongkaran JPO eksisting = 3 - Pekerjaan Besi Baja

o Steel Girder & Diaphragm (JIS Grade SS 400) = 20,359 kg o H Beam 250 x 250 = 26,130 kg

(23)

Paket 5

o Pengecatan Besi Baja, tebal 275 mikron = 20,359 kg

5. Box Culvert di Tegal Alur 5.1 Pekerjaan Persiapan

• Pembongkaran Rigid Pavement eksisting = 1,252.21 m3 • Sewa Sheet Pile besi = 354,708 kg

- Batang penulangan, bercengkong = 29.61 ton

- Beton K 400 untuk Rigid Pavement t 27cm = 4,638 m3 5.4 Pekerjaan Beton Pracetak

• Pengadaan dan Pemasangan Box Culvert tipe-1 (2.00 x 2.00 m) t 30cm = 482 unit • Pengadaan dan Pemasangan Box Culvert tipe-2 (2.70 x 2.00 m) t 30cm = 160 unit

• Pengadaan dan Pemasangan Box Culvert+ Manhole tipe-1 (2.00 m x 2.00 m) t 30cm = 48 unit • Pengadaan dan Pemasangan Box Culvert+ Manhole tipe-2 (2.70 m x 2.00 m) t 30cm = 16 unit • Manhole Cover 1.60 m x 1.60 m = 32 unit

• Pengadaan dan Pemasangan U-Ditch (2.00 m x 2.00 m) t 30cm = 82 unit • Pengadaan dan Pemasangan Box Culvert (1.00 m x 1.00 m) = 24 unit • Pengadaan dan Pemasangan Box Culvert Trapesium tipe A = 2 = 2 unit • Pengadaan dan Pemasangan Box Culvert Trapesium tipe B = 2 = 2 unit • Pengadaan dan Pemasangan Box Culvert Trapesium tipe C = 1 = 1 unit • Pengadaan dan Pemasangan Box Culvert Trapesium tipe D = 1 = 1 unit • Pasangan Batu 1:4 termasuk Plester = 121.07 m2

6. Kali Kamal

6.1 Pekerjaan Beton

• Beton tipe-A (K 225) = 615.60 m3 • Bekisting tipe A2 = 2,769.43 m

• Batang penulangan, bercengkong = 46.24 ton • Beton tipe-D = 14.33 m3

6.2 Pemancangan

• Pengadaan CCSP W-500 = 7,910.00 m • Pemancangan CCSP W-500 = 7,753.64 m 6.3 Pekerjaan Lainnya

• Pembongkaran pasangan batu eksisting = 201.60 m3 • Pasangan Batu 1:4 termasuk Plester = 73.27 m3 • Pancang Kayu L 3.00 m = 552.0

(24)

Paket 6 (dalam pengerjaan)

1. Item Umum

• Mobilisasi peralatan

• Uji lingkungan: TCLP = 4, Kebisingan = 12, Bau = 12/16, Air = 12, Udara = 5, Biota Air = 4 kali • Pelacakan kendaraan GPS (sistem pemantauan), progres = 34 set

• Uji Penetrasi Dutch Cone (DCPT) = 2 titik, Exploratory boring = 90 m • Uji Penetrasi Standar (SPT) = 45 kali, Uji lab. tanah = 20 sampel

2. Kanal Banjir Barat

2.1 Pengerukan

• Pengerukan dan pembuangan, progres = 466,195 m3 • Penyebaran pada area pembuangan, progres = 466,195 m3 • Pengerukan dan pembuangan dengan bargas, progres = 173,237 m3 • Peralatan untuk injeksi air, progres = 1,376 jam

2.2 Pekerjaan Beton

•Beton (K225), progres = 54.44 m3 •Bekisting, progres = 312.98 m2

•Batang penulangan, bercengkong = 4,159.0 kg, progres = 4,159.0 kg 2.3 Pemancangan

• Pengadaan CCSP W-325, progres = 2,394 m • Pemancangan CCSP W-325, progres = 2,308.5 m • Pengadaan concrete pile 300 x 300 x 10m, progres = 310 m • Pemancangan concrete pile 300 x 300 x 10m, progres = 294.5 m • Wailing Brace = 31.0 m, progres = 0.0

PC Strand sepanjang 3 m = 114.7 m, progres = 0.0

3. Floodway Upper Sunter

3.1 Pengerukan

• Pengerukan dan pembuangan, progres = 63,313 m3

- STA 10+300 – STA 14+600

• Penyebaran pada area pembuangan, progres = 63,313 m3 3.2 Pekerjaan Tanah

Clearing dan grubbing = 3,775.40 m2, progres = 2,812.82 m2 (74.5%) Stripping, target = 755.08 m3, progres = 629.25. m3 (83.3%)

• Penggalian tanpa jarak angkut, target 3,397.86 m3, progres = 852.66 m3 (25.1%) Backfill = 1,948.59 m3, progres = 0 m3 (0.0%)

3.3 Pekerjaan Beton

• Beton tipe-A (K225) = 252.79 m3, progres = 148.08 m3 (58.6%)

• Bekisting = (863.50+489.06) = 1,352.56 m2, progres = 1,001.10 m2 (74.0%) • Batang penulangan, bercengkong = 8,042.61 kg, progres = 6,868.42 kg (85.4%) 3.4 Pekerjaan Batu

• Pasangan batu = 1,449.27 m3, progres = 1,099.63 m3 (81%) • Pintu air 1 x 1m = 4 set, progres = 0 set (0.0%)

• Pembongkaran dan pembuangan pasangan batu eksisting = 122.27 m3, progres = 122.27 m3 (100%) • Pembongkaran dan pembuangan beton perkuatan eksisting = 22.99 m3, progres = 10.45 m3 (45.5%) 3.5 Pemancangan

(25)

Paket 7

• Uji lingkungan, 17 lumpsum, berikut pemantauan dan pengelolaan • Pelacakan kendaraan GPS (sistem pemantauan)+server = 40 set • Penebangan, pembuangan pohon = 820 pohon

• Penanaman pohon Trambessi = 6,200 pohon dan Mahoni = 2,000 pohon 2. Pengerukan dan Rehabilitasi Tanggul

Lokasi Volume Keruk (m3)

Rehabilitasi Tanggul (m)

CCSP Tembok Beton Pasangan Batu Jumlah

Paket 7 152,793 7,290.3 2,557.6 13.9 9,861.8

3. Kali Grogol Sekretaris 3.1 Pengerukan

• Pengerukan dan pembuangan tipe-A = 99,374 m3 3.2 Pemancangan

• Pengadaan CCSP W-500 = 6,756.00 m

• Pengadaan square pile 30 x 30 = 13,569 m, dengan jointing = 5,170.00 m • Pemancangan CCSP W-500 = 169.76 m

• Pemancangan CCSP W-500 dari atas pontoon = 5,954.85 m

• Pemancangan square pile 30 x 30 = 13,149.03 m, dengan jointing = 5,009.11 m • Pemancangan pancang kayu (dolken) dia. 10 - 12cm = 5,724 m

3.3 Pekerjaan Beton

• Beton Capping Beam tipe-A (K-225) = 3,206.38 m3 • Beton tipe-D (K-100) = 5,872.83 m3

• Batang penulangan, bercengkong = 192.00 ton • Instalasi Wire Mesh M7 = 5,078.23 m2 Rigid Pavement K-350 = 401.82 m3 • Beton K-175 = 740.29 m2

3.4 Pekerjaan Batu

• Pembongkaran dan pembuangan pasangan batu eksisting = 229.48 m3 • Pembongkaran dan pembuangan beton perkuatan eksisting = 72.57 m3 • Pembongkaran jalan aspal eksisting = 1,182.65 m3

• Kasteen dan instalasi 25 x 30 x 60 cm = 223.10 m • Instalasi Concrete block = 222.87 m

• Trotoar = 289.73 m2

• Pasangan batu progres = 20.25 m3 3.5 Pekerjaan Pintu Air

Slide gate b = 1.0 m, h = 1.0 m, target = 6 set, progres = 6 set

• Pengadaan dan Instalasi U-Ditch+Cover 60 x 60cm = 268.50 m • Pengadaan dan Instalasi U-Ditch+Cover 100 x 100cm = 286.00 m 4. Kali Krukut Cideng

4.1 Pengerukan

• Pengerukan dan pembuangan tipe-A = 21,827 m3 • Peralatan untuk injeksi air = 510.00 jam 4.2 Pekerjaan Tanah

• Penggalian tipe-A dengan jarak angkut 10 - 20km (DT 25 T) = 6,561.04 m3 • Penyebaran pada area pembuangan = 21,826.58 m3

(26)

Paket 7

• Pemancangan pancang kayu (dolken) dia. 10 - 12cm = 2,550 m 4.4 Pekerjaan Beton

Capping Beam tipe-A (K-225) = 1,483.62 m3 • Bekisting (1 - 5m) = 6,979.03 m2

• Batang penulangan, bercengkong = 128.87 ton • Beton tipe-D (K-100) = 128.87 m2

4.5 Pekerjaan Batu

• Pembongkaran dan pembuangan pasangan batu eksisting = 436.60 m3 • Kasteen 25 x 30 x 60cm = 2,284.10 m

• Pengerukan dan pembuangan tipe-A = 10,709 m3 • Peralatan untuk injeksi air = 259.00 jam 5.2 Pekerjaan Tanah

• Penggalian tanpa jarak angkut = 433.44 m3

• Penggalian tipe-A dengan jarak angkut 10 - 20km (DT 25 T) = 3,580.58 m3 • Backfill = 433.44 m3

• Penyebaran pada area pembuangan = 12,773.91 m3 • Agregat kasar untuk material Backfill (Sirdam) = 1,780.94 m3 • Pengurukan (tanah merah) = 310.39 m3, Base Course-A = 317.76 m3 • Geotekstil tak beranyam 200 KN = 369.96 m2

5.3 Pemancangan

• Pengadaan CCSP W-325 = 22,014.00 m • Pemancangan CCSP W-325 = 21,363.74 m

• Pemancangan pancang kayu (dolken) dia. 10 - 12cm = 3,060 m

5.4 Pekerjaan Beton

Capping Beam tipe-A (K-225) = 1,342.92 m3 • Bekisting (1 - 5m) = 6,433 m2

• Batang penulangan, bercengkong = 111.38 ton • Beton tipe-D (K-100) = 295.81 m2

Rigid Pavement K-350 = 824.76 m3 Wire Mesh M7 = 3,904.89 m2

5.5 Pekerjaan Batu

• Pembongkaran dan pembuangan pasangan batu eksisting = 2,603 m3 • Kasteen 25 x 30 x 60cm = 751.14 m, Trotoar = 590.00 m2

Concrete Block = 112.34 m2 , Pasangan batu = 12.43 m3

5.6 Pekerjaan Lainnya

• Pengadaan dan Instalasi U-Ditch+Cover 50 x 50cm = 1,088.00 m • Box Culvert 60 x 60 x 100, target = 10.00 m, progres = 10.00 m • Box Culvert 100 x 100 x 100, target = 15.00 m, progres = 15.00 m 6. Pakin

6.1 Pengerukan

• Pengerukan dan pembuangan tipe-A = 1,952m3 • Peralatan untuk injeksi air = 104.00 jam 6.2 Pekerjaan Tanah

• Penggalian tanpa jarak angkut = 31.15 m3

• Penggalian tipe-A dengan jarak angkut 10 - 20km (DT 25 T) = 815.72 m3 Backfill = 31.15 m3, Penyebaran pada Area Pembuangan = 1,952.42 m3

(27)

Paket 7

• Batang penulangan, bercengkong = 20.31 ton • Beton tipe-D (K-100) = 595.71 m2

Rigid Pavement K-350 = 96.99 m3 Wire Mesh M7 = 387.91 m2 6.5 Pekerjaan Lainnya

Guard Rail = 300.00 m

• Pengadaan dan Instalasi U-Ditch+Cover 50 x 50cm = 264.00 m 6.6 Pekerjaan Batu

• Pembongkaran Rigid Pavement eksisting = 387.92 m2 7. Kali Besar

7.1 Pengerukan

• Pengerukan dan pembuangan tipe-B = 1,986 m3 • Peralatan untuk Injeksi Air = 569.00 jam 7.2 Pekerjaan Tanah

• Penyebaran pada Area Pembuangan = 1,987.33 m3 • Agregat kasar untuk material Backfill (Sirdam) = 724.84 m3 • Pasir dan sirdam = 1,872.73 m3

7.3 Pemancangan

• Pengadaan CCSP W-450 = 4,471.00 m

• Pemancangan CCSP W-450 dari atas Pontoon = 4,385.90 m • Pemancangan pancang kayu (dolken) dia. 10 - 12cm = 434.00 m 7.4 Pekerjaan Beton

Capping Beam beton tipe-A (K-225) = 224.78 m3 • Bekisting (1 - 5m) = 951.98 m2

• Batang penulangan, bercengkong = 15.46 ton • Beton tipe-D (K-100) = 40.50 m2

• Pasangan Batu = 4.46 m3 8. Jelakeng

8.1 Pengerukan

• Pengerukan dan pembuangan tipe-A = 16,142 m3 • Peralatan untuk Injeksi Air = 948.00 jam

8.2 Pekerjaan Tanah

• Penggalian tipe-A dengan jarak angkut 10 - 20km (DT 25 T) = 8,898.76 m3 • Penyebaran pada Area Pembuangan = 16,141.72 m3

Base Course-A = 957.49 m3

• Pemancangan CCSP W-450 = 7,558.10 m, dari atas Pontoon = 17,582.56 m • Pemancangan pancang kayu (dolken) dia. 10 - 12cm = 2,614.20 m 8.4 Pekerjaan Beton

Capping beam tipe-A (K-225) = 2,137.11 m3 • Bekisting (1 - 5m) = 8,138.50 m2

• Batang penulangan, bercengkong = 212.80 ton • Beton tipe-D (K.100) = 921.98 m2

(28)

4.3

Kegiatan Pemeliharaan Paket dalam Periode Liabilitas

Tujuh (7) paket pekerjaan yang telah selesai konstruksi, masa pemeliharaan /liabilitasnya telah berakhir.

4.4

Progres Pekerjaan Paket Konstruksi

Paket Pengerukan dan Rehabilitasi Tanggul

Paket 1 (telah selesai)

1. Kontrak dan Penyelesaian Konstruksi

Proyek : Rehabilitasi Tanggul dan Pengerukan Kali Ciliwung - Gunung Sahari dan Waduk Melati Jakarta Urgent Flood Mitigation Project (JUFMP)– ICB No. Paket JUFMP-1 No. Kontrak : 15380/-1.793.2 tanggal 26 Nopember 2013

Nilai Kontrak : Rp. 284,180,000,000 termasuk 10% PPN (Kontrak Awal)

Rp. 276,442,924,393 termasuk 10% PPN (Adendum 5)

Tanggal Penandatanganan

Kontrak : 26 Nopember 2013

Mulai Proses : 2 Desember 2013

Periode Konstruksi : 730 Hari Kalender (Kontrak Awal) 743 Hari Kalender (Adendum 5) Tanggal Penutupan

Kontrak

2 Desember 2015 (Kontrak Awal) 15 Desember 2015 (Adendum 5)

P I U : Dinas Tata Air Pemerintah Provinsi DKI Jakarta

Kontraktor : PT. Brantas Abipraya (Persero)

Alamat Kontraktor : Jl. D.I. Panjaitan Kav. 14 Cawang, Jakarta Timur 13340

Periode Liabilitas : 15 Desember 2015 – 14 Desember 2016

Tabel 4. 1 Data Teknis: Kali Ciliwung – Gunung Sahari

Deskripsi Dimensi

Area Resapan : 171,870 m2

Lebar : 21.50 – 45.90 m

Kedalaman : 1.90 – 2.70 m

Volume Keruk : 156,970 m3

Rehabilitasi Tanggul : 5,359 m

Tabel 4. 2 Revisi Kontrak Pekerjaan Paket 1

Revisi Tanggal No. Revisi Jumlah (IDR)

Adendum 5 10 Des. 2015 12065/-1.793.2 276,442,924,393 Adendum 4 24 Nop. 2015 11209/-1.793.2 276,442,924,393 Adendum 3 5 Nop. 2015 10272/-1.793.2 284,180,000,000 Adendum 2 20 Agu. 2015 6471/-1.793.2 284,180,000,000 Adendum 1 27 Jan. 2015 411/-1.793.2 284,180,000,000 Kontrak 26 Nop. 2013 15380/-1.793.2 284,180,000,000

2. Pengerukan dan Rehabilitasi Tanggul

Tabel 4. 3 Volume Keruk Paket 1

Lokasi Ritase Truk Volume Keruk (m3)

Jumlah Paket 13,498 234,052

Ciliwung-Gn.Sahari 9,315 156.970

(29)

Paket 1 (telah selesai)

Gambar 4. 1 Progres Pengerukan Mei 2014 – Oktober 2015 (ribu m3)

3. Rehabilitasi Tanggul dan Pengerukan

Gambar 4. 2 Progres Konstruksi (%) Desember 2013 – Desember 2015

4. Status Finansial

Tabel 4. 4 Status Finansial (dalam juta IDR)

Nilai Kontrak termasuk Pajak Pembayaran termasuk Pajak

Balance

Kontrak Adendum 5 Kontrak Adendum

(30)

Paket 2A (telah selesai)

1. Kontrak dan Penyelesaian Konstruksi

Proyek : Rehabilitasi Tanggul dan Pengerukan Floodway Cengkareng Jakarta Urgent Flood Mitigation Project (JUFMP)– ICB No. Paket JUFMP- 2A No. Kontrak : HK.02.03/PPK SP-SNVT PJSA CC/XI/315.3 tanggal 11 Nop. 2013

Nilai Kontrak Rp. 209,808,000,000 termasuk 10% PPN (Kontrak Awal)

Rp. 261,002,006,000 termasuk 10% PPN (Amandemen VII) Tanggal Penandatanganan

Kontrak : 11 Nopember 2013 Mulai Proses : 11 Nopember 2013

Periode Konstruksi : 11 Nopember 2013 10 Nopember 2015 (730 hari kalender)

P I U : Balai Besar Wilayah Sungai Ciliwung–Cisadane, Dit. Jen. SDA, Kementerian Pekerjaan Umum dan Perumahan Rakyat Kontraktor : Adhi Karya, Hutama Karya, Jaya Konstruksi Joint Venture

Alamat Kontraktor : Taman Grisenda Blok H3 No. 26 Kapuk, Jakarta Barat

Periode Liabilitas : 11 Nopember 2015 10 Nopember 2016

Tabel 4.5 Data Teknis: Floodway Cengkareng

Deskripsi Dimensi

Area Resapan : 459 km2

Panjang : 7.9 km

Lebar : 38 – 87 m

Debit Banjir yang Tercatat : 300 – 340 m3/detik

Debit Banjir Rencana (Q50) : 566 m3/detik

Volume Keruk : 1,026,125 m3

Rehabilitasi Tanggul : 8,760 m

Tabel 4. 6 Revisi Kontrak

Revisi Tanggal No. Revisi Jumlah

Amandemen VII 9 Nop. 2015 HK.02.03/PPK SP.III-SNVT PJSA CCXI/313.5 261,002,006,000

Amandemen VI 9 Sep. 2015 HK.02.03/AMD/PPK SP-SNVT PJSA C/IX/252 262,087,075,000

Amandemen V 24 Apr. 2015 HK.02.03/AMD/PPK SP-I-SNVT PJSA CC/IV/114 259,577,739,450

Amandemen IV 13 Nop. 2014 HK.02.03/AMD/PPK SP-SNVT PJSA CC/XI/317.1 259,577,739,450

Amandemen III 30 Okt. 2014 HK.02.03/AMD/PPK SP-I-SNVT PJSA CC/X/303 234,627,368,750

Amandemen II 10 Feb. 2014 HK.02.03/AMD/PPK SP-SNVT PJSA CC/II/41.5 234,627,368,750

Amandemen I 11 Nop. 2013 HK.02.03/AMD/PPK SP-SNVT PJSA CC/1/16.3 209,808,000,000

Kontrak 11 Nop. 2013 HK.02.03/PPK SP-SNVT PJSA CC/XI/315.3 209,808,000,000

2. Pengerukan dan Pekerjaan Konstruksi

Tabel 4. 7 Volume Keruk Paket 2A

Lokasi Ritase Truk Volume Keruk (m3)

(31)

Paket 2A (telah selesai)

Gambar 4. 3 Progres Pengerukan Maret 2014 – September 2015 (000 m3)

Pengerukan di Floodway Cengkareng selesai pada September 2015

3. Rehabilitasi Tanggul dan Pengerukan

Gambar 4. 4 Progres Konstruksi Desember 2013 – Nopember 2015 (%)

4. Status Finansial

Tabel 4. 8 Status Finansial (dalam juta IDR)

Nilai Kontrak termasuk Pajak Pembayaran termasuk Pajak

Balance

Kontrak Adendum Kontrak Adendum

209,808 261,002 232,344 (22,536) 28,656

13.7 29.4 67.1 92.8

123.4 134.7

182.5

246.7 377.4

457.5 530.1 605.5 711.7

806.7

833.4 889.9

935.3 1,022.3 1,026.1

3 1 3

8 17 19

32 38 41

46 49 53

60 62 65 66

70 74 78 81

86 92

98 100

11 23 27

29 34 37 40

46 47 54 57

65 66 69 73

78 82 84 88 90

93 94 99 100

(32)

Paket 2B (telah selesai)

1. Kontrak dan Penyelesaian Konstruksi

Proyek : Rehabilitasi Tanggul dan Pengerukan Floodway Lower Sunter Jakarta Urgent Flood Mitigation Project (JUFMP) – ICB Paket No. JUFMP-2B

No. Kontrak : HK.02.03/PPK SP-SNVT PJSACC/XI/315.4

Nilai Kontrak Rp. 65,258,477,570 termasuk 10% PPN (Kontrak Awal)

Rp. 83,386,908,612 termasuk 10% PPN (Adendum IV) Tanggal

Penandatanganan Kontrak : 11 Nopember 2013 Mulai Proses : 11 Nopember 2013

Periode Konstruksi : 730 Hari Kalender (Kontrak Awal)

780 Hari Kalender (Adendum IV)

Tanggal Penutupan Kontrak : 11 Nopember 2015 (Kontrak Awal)

31 Desember 2015 (Adendum IV)

P I U : Balai Besar Wilayah Sungai Ciliwung – Cisadane, Direktorat Jenderal Sumber Daya Air, Kementerian Pekerjaan Umum dan Perumahan Rakyat

Kontraktor : PT. Hutama Karya

Alamat Kontraktor : Gedung Graha Gabah Petani, Jl. Raya Pasar Minggu

Periode Liabilitas : 365 Hari Kalender (tidak berlaku untuk pengerukan)

Akhir Liabilitas : 30 Desember 2016

Tabel 4. 9 Data Teknis: Floodway Lower Sunter

Deskripsi Dimensi

Luas DAS : 34 km2

Panjang : 15.3 km

Panjang Terbangun : 9.98 km

Lebar : 25 – 41 m

Debit Eksisting : 65 m3/detik

Debit Rencana Q50) : 110 m3/detik

Volume Keruk : 598,689 m3

Konstruksi dan Rehabilitasi Tanggul : 3,606.4 m

Tabel 4. 10 Periode Konstruksi

Penandatanganan

Kontrak Penyelesaian Konstruksi

Periode Konstruksi (hari)

Kontrak Penyelesaian

11 Nopember 2013 31 Desember 2015 730 780

2. Pengerukan dan Pekerjaan Konstruksi

Tabel 4. 11 Volume Keruk Paket 2B

Lokasi Ritase Truk Volume Keruk (m3)

(33)

Paket 2B (telah selesai)

Gambar 4.5 Progres Pengerukan Maret 2014 – Nopember 2015 (000 m3)

3. Rehabilitasi Tanggul dan Pengerukan

Gambar 4. 6 Progres Konstruksi Desember 2013 – Desember 2015 (%)

4. Status Finansial

Tabel 4. 12 Status Finansial (dalam juta IDR)

Nilai Kontrak termasuk Pajak Pembayaran termasuk Pajak

Balance

Kontrak Adendum Kontrak Adendum

(34)

Paket 3 (telah selesai)

1. Kontrak dan Penyelesaian Konstruksi

Proyek

:

Rehabilitasi Tanggul dan Pengerukan Kali

Cideng Thamrin, Jakarta Urgent Flood Mitigation Project (JUFMP)– ICB No. Paket JUFMP-3

No. Kontrak : HK.02.03/JUFMP-FSK/XI/1

Nilai Kontrak : Rp. 48,747,011,000 termasuk 10% PPN (Kontrak Awal)

Rp. 67,233,888,000 termasuk 10% PPN (Amandemen IV)

Tanggal Penandatanganan

Kontrak : 15 Nopember 2013 Mulai Proses : 15 Nopember 2013

Periode Konstruksi : 730 Hari Kalender

Tanggal Penutupan

Kontrak : 15 Nopember 2015

P I U : Kementerian Pekerjaan Umum dan Perumahan Rakyat, Direktorat Jenderal Cipta Karya, Direktorat Pembangunan Sanitasi Lingkungan

Kontraktor : PT. Dutaraya Dinametro

Alamat Kontraktor : Jl. Raya Setu No. 17 Cipayung, Jakarta Timur 13880

Tanggal Penutupan : 15 Nopember 2015

Periode Liabilitas : 365 Hari Kalender (tidak berlaku untuk pengerukan) Akhir Liabilitas : 14 Nopember 2016

Tabel 4. 13 Revisi Kontrak Awal

Revisi Tanggal No. Revisi Jumlah

Amandemen IV 9 Apr. 2015 Rp. 67,233,888,000

Amandemen II 26 Nop 2014 Rp. 67,497,868,000

Amandemen I 19 Mar. 2014 Rp. 46,737,397,000

Kontrak Awal 15 Nop. 2013 HK.02.03/JUFMP-FSK/XI/1 Rp. 48,747,011,000

2. Pengerukan dan Pekerjaan Konstruksi

Tabel 4. 14 Volume Keruk Paket 3

Lokasi Ritase Truk Volume Keruk (m3)

Kali Cideng 5,161 74,476

Gambar 4.7 Progres Pengerukan, September 2014 – Nopember 2015 (000 m3)

0.1 0.4 0.4 3.6 3.6

23.1

50.2 65.6

(35)

Paket 3 (telah selesai)

3. Rehabilitasi Tanggul dan Pengerukan

Gambar 4. 8 Progres Konstruksi Desember 2013 – Nopember 2015 (%)

4. Status Finansial

Tabel 4. 15 Progres Finansial (dalam juta IDR)

Nilai Kontrak termasuk Pajak Pembayaran termasuk Pajak

Balance

Kontrak Adendum Kontrak Adendum

48,747 67,233 61,803 (13,056) 5,430

Paket 4 (telah selesai)

1. Kontrak dan Penyelesaian Konstruksi

Proyek : Rehabilitasi Tanggul dan Pengerukan Waduk Sunter Utara, Waduk Sunter Selatan, Waduk Sunter Timur III, dan Kali Sentiong Sunter,

Jakarta Urgent Flood Mitigation Project (JUFMP) – ICB No. Paket JUFMP-4

No. Kontrak : 7841/-1.793.2 tanggal 16 September 2015

Nilai Kontrak : Rp. 296,888,000,000 termasuk 10% PPN (Kontrak Awal)

Rp. 315,384,330,000 termasuk 10% PPN (Adendum V MC 100) Adendum V : 16391/-1.793.2 tanggal 1 Desember 2016

Penandatanganan Kontrak : 16 September 2015 Mulai Proses : 16 September 2015 Periode Pengerjaan /

Konstruksi

: 360 Hari Kalender (Kontrak Awal)

456 Hari Kalender dan telah selesai (Adendum IV) Tanggal Penutupan : 10 September 2016 (Kontrak Awal)

15 Desember 2016 (Adendum IV) P I U : Dinas Tata Air Pemerintah Provinsi DKI Jaya Kontraktor

: PT. Adhi Karya, PT. Hutama Karya, dan PT. Jaya Konstruksi Manggala Pratama JV

Akhir Liabilitas : 14 Desember 2017

Tabel 4. 16 Revisi Kontrak

Revisi Tanggal No. Revisi Jumlah

Adendum V (MC 100) 1 Desember 2016 16391/-1.793.2 315,384,330,000

Adendum IV 1 Juni 2016 7799/1.793.2 326,148,370,000 Adendum III 4 Mei 2016 6532/-1.793.2 296,888,000,000 Adendum II 11 Januari 2016 256/-1.793.1 296,888,000,000 Adendum I (MC 0) 27 Oktober 2015 9802/-1.793.2 296,888,000,000

(36)

Paket 4 (telah selesai)

2. Pengerukan dan Pekerjaan Konstruksi

Tabel 4. 17 Pengerukan dan Pembuangan

Lokasi Jumlah Truk Volume Dibuang (m3)

Kali Sentiong Sunter + Kali Ancol*) 17,509 265,666 * Volume keruk di Kali Ancol mencapai 90,602 m3.

Gambar 4.9 Progres Pengerukan Oktober 2015 – Desember 2016 (000 m3)

3. Rehabilitasi Tanggul dan Pengerukan

Gambar 4.10 Jadwal dan Progres Pekerjaan Konstruksi September 2015 – Desember 2016 (%)

4. Progres Finansial

Tabel 4. 18 Progres Finansial (dalam juta IDR) Nilai Kontrak termasuk Pajak Pembayaran

termasuk Pajak

Balance

Kontrak Adendum Kontrak Adendum

(37)

Paket 5 (telah selesai)

1. Kontrak dan Penyelesaian Konstruksi

Proyek : Rehabilitasi Tanggul dan Pengerukan Kali Tanjungan dan Kali Lower Angke,

Jakarta Urgent Flood Mitigation Project (JUFMP/JEDI)– ICB No. Paket JUFMP-5

No. Kontrak : HK.02.03/JUFMP-FSK/IX/2

Nilai Kontrak : Rp. 139,700,045,000 termasuk 10% PPN (Kontrak Awal) Rp. 190,896,682,000 termasuk 10% PPN (Amandemen IV) Penandatanganan

Kontrak : 3 September 2014 Mulai Proses : 3 September 2014 Periode Pengerjaan/

Konstruksi :

730 Hari Kalender (Kontrak Awal)

834 Hari Kalender dan telah diselesaikan (Amandemen III) Tanggal Penutupan : 2 September 2016 (Kontrak Awal)

15 Desember 2016 (Amandemen III)

P I U : Direktorat Pembangunan Sanitasi Lingkungan, Direktorat Jenderal Cipta Karya, Kementerian Pekerjaan Umum dan Perumahan Rakyat Kontraktor : PT. SAC Nusantara – PT. Penata Karya Keluarga Utamajo

Alamat Kontraktor : Lina Building, Jl. H.R. Rasuna Said Kav. B-7 Kuningan, Jakarta Selatan Akhir Liabilitas : 14 Desember 2017

Tabel 4.19 Revisi Kontrak

Revisi Tanggal No. Revisi Jumlah (IDR)

Amandemen IV 2 Desember 2016 190,896,682,000

Amandemen III 13 Juni 2016 199,754,309,000

Amandemen II 27 Juli 2015 139,700,045,000

Amandemen I 13 April 2015 139,700,045,000

Kontrak 3 September 2014 HK.02.03/JUFMP-FSK/IX/2 139,700,045,000

2. Pengerukan dan Pekerjaan Konstruksi

Tabel 4.20 Progres Pengerukan dan Pembuangan

Lokasi Ritase Truk Volume Dibuang (m3)

Jumlah Paket 32,965 430,000

Kali Tanjungan* 770 11,210

Kali Lower Angke 32,195 418,790

Pengerukan di Kali Tanjungan telah selesai pada Juni 2015

Gambar 4.11 Progres Pengerukan dan Pembuangan April 2015 – Desember 2016 (000 m3)

2.4 3.5 11.2 12.4 31.7 79.3

132.4 177.2 235.4 281.0

329.4 382.9

384.3

448.2 448.2 448.2

Gambar

Tabel 1.2 Estimasi Biaya untuk Komponen 2 JUFMP/JEDI
Tabel 2. 1     Volume Keruk dan Rehabilitasi Tanggul
Tabel 2. 5
Tabel 2. 7
+7

Referensi

Dokumen terkait

Information about when the examinations can be taken can be found in the syllabus, which you can download from Teacher Support or our public website.. Examination dates are listed

Dalam memutuskan dasar investasi apa yang akan digunakan untuk mengevaluasi pusat investasi, kantor pusat menanyakan dua hal: pertama, praktik- praktik apa saja

Hasil penelitian menunjukkan bahwa ada hubungan yang bermakna antara pengetahuan (p=0,046), biaya pemasangan (p=0,001), jarak (p=0,001), sumber pelayanan (p=0,011) terhadap

CHAPTER IV FINDINGS AND DISCUSSION 4.1 The implementation of teaching writing descriptive text using flash game to the seventh grades of SMP Muhammadiyah 10 Surabaya

 Struktur organisasi perangkat kerja daerah yang menangani bidang Cipta Karya di Kabupaten Bombana sudah/belum sesuaidengan disiplin ilmu yang dimiliki.. Tugas dan

Skripsi ini telah dibahas dan dipertahankan dalam sidang Munaqasah Skripsi Fakultas Agama Islam Universitas Muhammadiyah Surabaya pada :.. Hari

ilmiah dengan judul “ Perbedaan Kadar Gula Darah Sebelum dan Sesudah Mendengarkan Murottal Al- Qur’an”.. Karya tulis ilmiah ini bertujuan untuk mengetahui adanya

Hal ini tidak boleh sampai menimbulkan kecurigaan di masyarakat, karena alasannya semua jurnal yang akan kita terbitkan akan di luar kecenderungan dan pendapat yang
