LAPORAN MANAJEMEN KONSTRUKSI (HSPB 604)

“ANALISA RENCANA ANGGARAN BIAYA PEMBANGUNAN KANTOR

KORAMIL KOTA”

Dosen Pengajar:

Ir.RETNA HAPSARI KARTADIPURA, M.T NIP. 19620831 199003 2 002

CANDRA YULIANA, M.T. NIP. 19730304 199702 2 001

Disusun Oleh:

ARIES FIRMAN HIDAYAT H1A115603

SAIDATIL MUHIRAH H1A115609 SRI WULANDARI

H1A115611

YUDISTIRA SAPUTRA H1A115613

KEMENTERIAN RISET, TEKNOLOGI, DAN PENDIDIKAN TINGGI UNIVERSITAS LAMBUNG MANGKURAT

PROGRAM STUDI TEKNIK SIPIL FAKULTAS TEKNIK

(2)

i

KATA PENGANTAR

Puji dan syukur penyusun panjatkan ke hadirat Allah SWT yang telah

memberikan petunjuk, rahmat dan hidayah-Nya sehingga penyusun dapat

menyelesaikan laporan Manajemen Kontruksi “Analisa Rencana Anggaran Biaya

Pembangunan Kantor Koramil Kota”. Laporan ini disusun sebagai salah satu

syarat mata kuliah Manajemen Konstruksi.

Dalam kesempatan ini penyusun mengucapkan terima kasih yang

sedalam-dalamnya kepada:

1. Ibu Ir. Retna Hapsari, MT selaku dosen pengajar.

2. Ibu Candra Yuliana, MT selaku dosen pengajar.

3. Orang tua dan teman-teman yang telah membantu serta memberikan

dorongan dalam penyusunan makalah ini.

Tentunya laporan ini belum sempurna dan sangat diharakan masukan dari

seluruh pihak untuk menyempurnakannya. Semoga laporan ini bermanfaat bagi

seluruh mahasiswa/i S-1 Teknik Sipil Universitas Lambung Mangkurat

Banjarmasin.

Banjarmasin, 2017

(3)

ii

DAFTAR ISI

HALAMAN JUDUL

KATA PENGANTAR ... i

DAFTAR ISI ... ii

DAFTAR GAMBAR ... iii

DAFTAR TABEL ... iv

BAB I : DATA-DATA PROYEK 1.1. Data Umum Proyek ... 1

1.2. Gambar Rencana Proyek ... 1

1.3. Spesifikasi Proyek ... 9

BAB II : PERHITUNGAN VOLUME PEKERJAAN 2.1. Lingkup Pekerjaan ... 17

2.2. Perhitungan Volume Pekerjaan ... 21

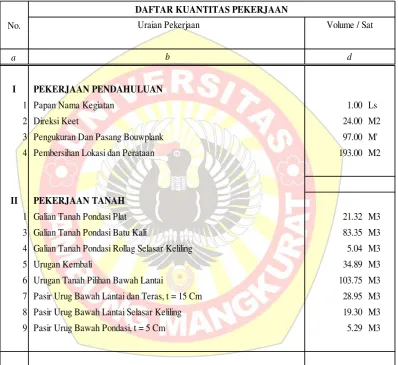

2.3. Daftar Kuantitas Pekerjaan ... 22

BAB III : PERHITUNGAN BIAYA PEKERJAAN 3.1. Daftar Bahan dan Upah ... 26

3.2. Analisa Harga Pekerjaan ... 28

3.3. Rencana Anggaran Biaya Pekerjaan ... 44

(4)

iii

DAFTAR GAMBAR

Gambar 1.1 Tampak Depan dan Tampak Belakang Bangunan

Gambar 1.2 Tampak Samping Kanan dan Kiri Bangunan

Gambar 1.3 Denah Bangunan

Gambar 1.4 Potongan Bangunan

Gambar 1.5 Denah Rangka Atap

Gambar 1.6 Denah Plafond dan Instalasi Listrik

Gambar 1.7 Detail Kuda-kuda 1

Gambar 1.8 Detail Kuda-kuda 2

Gambar 1.9 Detail Kuda-kuda 3

Gambar 1.10 Detail Pondasi Potongan 1-1

Gambar 1.11 Detail Pondasi Potongan 2-2

Gambar 1.12 Detail Pondasi Potongan 3-3, 4-4 dan 5-5

Gambar 1.13 Detail Type Kusen 1

Gambar 1.14 Detail Type Kusen 2

Gambar 1.15 Detail KM/WC

(5)

iv

DAFTAR TABEL

Tabel 2.1 Volume Pekerjaan

Tabel 2.2 Daftar Kuantitas Pekerjaan

Tabel 3.1 Daftar Harga Satuan Bahan/Material

Tabel 3.2 Daftar Harga Satuan Upah

Tabel 3.3 Daftar Harga Peralatan

Tabel 3.4 Analisa Harga Satuan Pekerjaan 1 m2 Pengukuran dan Pemasangan

Bouwplank

Tabel 3.5 Analisa Harga Satuan Pekerjaan 1 m2 Pembersihan Lahan

Tabel 3.6 Analisa Harga Satuan Pekerjaan 1 m3 Galian Tanah Biasa Sedalam 1 m

Tabel 3.7 Analisa Harga Satuan Pekerjaan 1 m3 Urugan Kembali

Tabel 3.8 Analisa Harga Satuan Pekerjaan 1 m3 Timbunan dengan Pasir Urug

Tabel 3.9 Analisa Harga Satuan Pekerjaan 1 m3 Timbunan dengan Tanah Pilihan

Tabel 3.10 Analisa Harga Satuan Pekerjaan 1 m3 Pasangan Pondasi Batu Kali

Camp. Adukan 1 Pc : 3 Psr

Tabel 3.11 Analisa Harga Satuan Pekerjaan 1 m3 Pasangan Pondasi Batu Kali

Camp. Adukan 1 Pc : 4 Psr

Tabel 3.12 Analisa Harga Satuan Pekerjaan 1 m3 Pembuatan Lantai Kerja Beton

(Bedding)

Tabel 3.13 Analisa Harga Satuan Pekerjaan 1 m3 Pembuatan Beton Mutu

Fc = 14,5 Mpa ; Slump (12 2) cm ; w/c (0,66)

Tabel 3.14 Analisa Harga Satuan Pekerjaan 1 m3 Pembuatan Pondasi Beton

Bertulang

Tabel 3.15 Analisa Harga Satuan Pekerjaan 1 m3 Pembuatan Sloof Beton

Bertulang

Tabel 3.16 Analisa Harga Satuan Pekerjaan 1 m3 Pembuatan Kolom Beton

Bertulang

Tabel 3.17 Analisa Harga Satuan Pekerjaan 1 m3 Pembuatan Kolom Beton

Bertulang

Tabel 3.18 Analisa Harga Satuan Pekerjaan 1 m Pembuatan Ringbalk Beton

(6)

v

Tabel 3.19 Analisa Harga Satuan Pekerjaan 1 m2 Pasang Bata (5 x 11 x 22) Tebal

1 Batu

Tabel 3.20 Analisa Harga Satuan Pekerjaan 1 kg Pekerjaan Besi

Tabel 3.21 Analisa Harga Satuan Pekerjaan 1 m2 Pasangan Bata Merah

(5 x 11 x 22) Tebal ½ Batu

Tabel 3.22 Analisa Harga Satuan Pekerjaan 1 m2 Plesteran Tebal 15 cm Tabel

3.23 Analisa Harga Satuan Pekerjaan 1 m2 Pemasangan Lantai Keramik

(20 x 20) cm

Tabel 3.24 Analisa Harga Satuan Pekerjaan 1 m2 Pemasangan Lantai Keramik

(40 x 40) cm

Tabel 3.25 Analisa Harga Satuan Pekerjaan 1 m2 Pemasangan Lantai Keramik

Motif (30 x 30) cm

Tabel 3.26 Analisa Harga Satuan Pekerjaan 1 m2 Pemasangan Dinding Keramik

(20 x 25) cm

Tabel 3.27 Analisa Harga Satuan Pekerjaan 1 m2 Plesteran Langit-langit

Kalsiboard (120 x 240 x 3,5) mm

Tabel 3.28 Analisa Harga Satuan Pekerjaan 1 m2 Pemasangan Rangka

Langit-langit (60 x 120) Bahan Kayu Klas II atau III

Tabel 3.29 Analisa Harga Satuan Pekerjaan 1 m2 Pemasangan Penutup Atap

Genteng Metal

Tabel 3.30 Analisa Harga Satuan Pekerjaan 1 m2 Pemasangan Nok Genteng Metal

Tabel 3.31 Analisa Harga Satuan Pekerjaan 1 m2 Pengecatan Bidang Kayu Baru

Tabel 3.32 Analisa Harga Satuan Pekerjaan 1 m2 Pengecatan Bidang Tembok

Tabel 3.33 Analisa Harga Satuan Pekerjaan 1 m3 Pembuatan dan Pemasangan

Kusen Pintu Jendela

Tabel 3.34 Analisa Harga Satuan Pekerjaan 1 m2 Pembuatan dan Pemasangan

Pintu Panil

Tabel 3.35 Analisa Harga Satuan Pekerjaan 1 m2 Pembuatan dan Pemasangan

Pintu panil

Tabel 3.36 Analisa Harga Satuan Pekerjaan 1 m’ Pancang Cerucuk Galam 8 –

10, P = 4,00 m’

(7)

vi

Tabel 3.38 Rekapitulasi Rencana Anggaran Biaya

(8)

1

BAB I

DATA-DATA PROYEK

1.1Data Umum Proyek

a. Pemilik Bangunan : Pemerintah Kota Kapuas

b. Kontraktor : CV. Mitra Utama

c. Nomor Kontrak : 056/1228/KONTRAK-CK/IX/PU2014

d. Kegiatan : Pembangunan/Peningkatan Infrastruktur

e. Pekerjaan : Pembangunan Kantor Koramil Kota

f. Lokasi : Kecamatan Selat

g. Nilai Kontrak : Rp. 974.915.000,00

h. Sumber Dana : APBD 2014

1.2Gambar Rencana Proyek

(9)

2 Gambar 1.2 Tampak Samping Kanan dan Kiri Bangunan

(10)

3 Gambar 1.4 Potongan Bangunan

(11)

4 Gambar 1.6 Denah Plafond dan Instalasi Listrik

(12)

5 Gambar 1.8 Detail Kuda-kuda 2

(13)

6 Gambar 1.10 Detail Pondasi Potongan 1-1

(14)

7 Gambar 1.12 Detail Pondasi Potongan 3-3, 4-4 dan 5-5

(15)

8 Gambar 1.14 Detail Type Kusen 2

(16)

9 Gambar 1.16 Detail Pembuangan KM/WC

1.3Spesifikasi Proyek

Spesifikasi Proyek pada Pembangunan Kantor Koramil Kota adalah sebagai

berikut:

Lingkup Pekerjaan/Kegiatan, Lokasi dan Area Kerja

Pembangunan Kantor Koramil Kota di Kabupaten Kapuas sebagai berikut:

Terletak di lokasi Kecamatan Selat Kabupaten Kapuas, untuk lahan lokasi

pembangunan tersebut merupakan milik Pemerintah Kabupaten Kapuas.

Batas-batas area kerja dan ukuran duga/peil untuk masing-masing kontraktor

selanjutnya akan diatur sama oleh pihak Direksi Proyek

bersama-sama dengan Konsulatan Perencana dan Pengawas. Hal ini dilakukan

mengingat lokasi proyek dilaksanakan bersamaan dengan kegiatan fisik oleh

kontraktor lain. Sistematika penggerakan alat kerja dan penimbunan, material

akan diatur sedemikian rupa sehingga tidak akan saling menggangu satu sama

(17)

10

Pekerjaan Persiapan

1) Pembersihan lokasi sekeliling bangunan meliputi pembersihan semua

tanam tumbuhan termasuk pembongkaran akar-akar pohon yang terkena

bangunan dan halaman sekolah di sekeliling bangunan, termasuk peralatan

perataan tanah/pembuatan terasering jika diperlukan. Hasil bongkaran

tersebut di atas dibuang ke luar lokasi pekerjaan.

2) Bangsal kerja, untuk gudang dan bangsal kerja darurat dibuat bangunan

sementara yang dapat melindungi pekerja dari panas dan hujan. Bangunan

ini harus dibongkar setelah pekerjaan selesai dilaksanakan,dibuat dengan

dengan ukuran minimal luas = 24 m2.

3) Pembuatan papan nama proyek

Membuat papan nama proyek dengan ukuran 200 x 100 cm. Didirikan

tegak diatas kayu 5/7 cm setinggi 240 cm. Diletakkan pada tempat yang

mudah dilihat umum. Papan nama proyek memuat :

a) Nama proyek.

b) Pemilik proyek.

c) Lokasi proyek.

d) Jumlah biaya (kontrak).

e) Nama konsultan pengawas.

f) Nama pelaksana (kontraktor).

g) Proyek dimulai tanggal, bulan, tahun.

4) Pemasangan Bouwplank

a) Bowplank harus ditempatkan sedemikian rupa sehingga tidak

terganggu sewaktu pelaksanaan pekerjaan.

b) Bowplank harus dibuat dari papan kayu kelas II sekeliling pondasi

ukuran pada sisi atasnya dan dipasang waterpass ( timbang air )

dengan sudut harus siku dan dipakukan kepada patok – patok kayu

ukuran 5/7 cm yang dipancangkan kuat ke dalam tanah sedalam minus

75 cm kedalam tanah.

c) Penguraian ukuran – ukuran / sumber – sumber utama pada bouwplank

harus dilakukan dengan sepengetahuan direksi dengan memberikan

(18)

11

d) Tanda – tanda dijaga dan tersebut dipelihara selama pekerjaan

berlangsung

Pekerjaan Tanah

1) Pembersihan Tanah/ Lokasi / Halaman

Pembersihan tanah / halaman termasuk pembongkaran bangunan dan

perataan tanah harus dilaksanakan sesuai ketinggian / peil tanah sesuai

ketentuan dalam gambar. Pekerjaan ini harus sudah dilaksanakan dengan

baik sebelum pekerjaan pemasangan bouwplank. Sebelum dan selama

pelaksanaan pekerjaan ini kontraktor harus selalu mengadakan koordinasi

dengan pemilik proyek dan konsultan pengawas, barang – barang hasil

bongkaran bangunan tersebut adalah milik proyek.

2) Galian

a) Kedalaman galian harus disesuaikan dengan ukuran gambar, terutama

untuk pondasi footplate, pondasi batu belah, pondasi rollag yang

semuanya terhitung dari muka tanah.

b) Bila diperlukan penurapan, maka harus diadakan penurapan atas biaya

pemborong.

c) Kelebihan tanah bekas galian pondasi harus diangkat / dibuang ke

tempat – tempat terendah ( masih di dalam lokasi pemborongan 0 atau

dibuang keluar lokasi pekerjaan atas dasar petunjuk direksi dan

menjadi tanggung jawab pemborong.

3) Urugan Tanah

Pekerjaan urugan tanah kembali untuk mencapai ketinggian lantai yang

ditentukan harus dilakukan dengan tanah bersih, bebas dari sampah –

sampah, akar – akar dan dipadatkan lapis demi lapis sambil dibasahi

dengan ketebalan tiap lapis 20 cm.

4) Urugan Pasir

a) Urugan pasir dilakukan dengan pasir urug yang memenuhi syarat.

b) Urugan pasir harus dipadatkan sambil dibasahi.

c) Urugan pasir dilaksanakan pada pekerjaan – pekerjaan di bawah

pondasi seperti urugan pasir di bawah pondasi foot plate, pondasi batu

(19)

12

d) Untuk pekerjaan di bawah pondasi masing – masing ketebalannya ±

0.1 m sedangkan tebal dan ukuran lainnya untuk pekerjaan tersebut

sesuai gambar bestek.

Pekerjaan Beton Dan Pondasi

1) Pondasi Bangunan menggunakan Pondasi Footplate dengan ukuran dan

kedalaman pondasi sesuai dengan gambar bestek. Untuk pasangan pondasi

batu kali bangunan menggunakan campuran adukan 1 Pc : 4 Psr.

2) Dalam hal ini meliputi pekerjaan beton biasa/non struktur/beton rabat dan

pekerjaan Beton Bertulang.

3) Pembuatan Beton Non Struktur ( B0 )adalah beton rabat tanpa besi

tulangan untuk keperluan lantai kerja pondasi ( bedding ).

4) Pekerjaan Beton Struktur ( Beton K atau Beton yang mempunyai

Karakteristik tertentu ), meliputi: Beton K-175 atau beton struktur Mutu

Rendah/Beton Mutu fc = 14,5 Mpa dengan faktor kekentalan/slump test =

(12±2) Cm dan w/c = (0,66); Dan kominasi campuran K-175 minimal

dengan campuran 1 Pc : 2 Psr : 3 Krl.

5) Penggunaan dimensi/diameter besi tulangan dan jumlah besi tulangan

yang dipasang serta jarak pemasangan tulangan pada pelaksanaan

pekerjaan beton bertulang harus sesuai dengan yang diisyaratkan pada

Gambar Desain/Rencana.

Pelaksanaan :

1) Segera setelah lubang pondasi selesai digali maka dilakukan pekerjaan

pembuatan lantai kerja dengan ketebalan 0.10 m yang seluruh kegiatan

beton berhubungan dengan tanah atau sesuai yang ditunjukkan dalam

gambar bestek.

2) Lantai kerja, rabat beton pondasi dan rabat beton keliling bangunan berupa

beton bedding dengan adukan 1 Pc : 3 Ps : 5 krl.

3) Kontraktor harus bertanggung jawab untuk menyediakan peralatan untuk

mengangkut dan menuang beton dengan kekentalan secukupnya agar

(20)

13

4) Pada daerah pembesian yang penuh ( padat ) harus digetarkan dengan

penggetar berfrekuensi tinggi agar dijamin pengisian beton dan pemadatan

yang baik.

5) Selanjutnya pekerjaan beton dilaksanakan menurut spesifikasi beton pada

umumnya dan gambar – gambar rencana.

Pekerjaan Pasangan Bata dan Plesteran

Pelaksanaan pekerjaan meliputi semua pekerjaan, peralatan dan bahan- bahan

yang berhubungan dengan pekerjaan pasangan bata seperti yang tercantum

dalam spesifikasi dan gambar, antara lain :

1) Pasangan Rollag Bata

Pasangan untuk rollag merupakan pasangan bata dengan susunan bata 1

Batu untuk pondasi keliling selasar, dan menggunakan campuran adukan 1

pc : 3 ps.

2) Pasangan Bata Dinding

a) Pekerjaan pasangan bata untuk dinding dengan susunan bata ½ Batu,

dan menggunankan campuran adukan 1 pc : 4 ps.

b) Harus disediakan bobokan-bobokan bilamana perlu untuk pekerjaan

listrik, leadeng dan lain-lainnya.

c) Bagian bata yang terkena air direncanakan pelesteran trasraam, maka

pasangan batanya harus memakai adukan 1 pc : 3 ps.

d) Adukan harus diaduk dengan mesin pengaduk seperti yang disyaratkan

dalam pekerjaan beton.Semua pemasangan harus diletakkan tegak

lurus, datar dalam satu garis lurus dan berjarak sama dengan tebal

spesi 1 – 2 cm. Sebelum dipasang batu bata tersebut harus dibasahi

dengan air. Bata yang lebarnya kurang dari 12 cm tidak boleh

dipergunakan.

e) Pekerjaan pelesteran dinding hanya hanya diperkenankan setelah

selesainya pemasangan persiapan instalasi listrik, instalasi leideng/air

bersih dan lain-lainnya. Tebal minimal pelesteran 15 mm dan

maksimum 25 mm ketebalan lebih dari 25 mm harus lebih diperkuat

(21)

14

Pekerjaan Penutup Lantai dan Dinding

Penutup Lantai menggunakan bahan Keramik dengan jenis dan ukuran yang

telah ditentukan/diisyaratkan dalam bestek, untuk warna keramik yang akan

digunakan selanjutnya berdasarkan petunjuk direksi pekerjaan

Pekerjaan Kusen, Pintu dan Jendela

1) Pekerjaan kusen pintu dan jendela dari rangka kayu kelas I ukuran 5/10 (

kayu ulin 5/10 pasaran ), pelaksanaan pekerjaan harus rapi dengan bentuk

serta ukuran yang sama dengan Gambar Rencana.

2) Setelah selesai semua pekerjaan kosen/pintu harus dibersihkan dari

kotoran dan bekas plesteran.

3) Contoh bahan jadi, harus diajukan terlebih dahulu kepada Direksi

Pekerjaan.

4) Untuk daun pintu masuk dan pintu gudang/rumah pompa menggunakan

bahan pintu kayu kelas I ( kayu ulin ), bentuk dan ukuran disesuaikan

dengan gambar.

5) Kaca jendela menggunakan kaca biasa ( kaca bening ) tebal 5mm,

pemasangannya tidak boleh terlalu rapat , harus sedikit memiliki rongga

dan didempul untuk menjaga kaca agar tidak pecah bila terjadi pemuaian.

6) Di sela-sela kaca dan rangka kusen harus dipasang sealent/karet penahan

agar kaga tidak goyah. Setelah selesai semua pekerjaan harus dibersihkan

dari kotoran dan bekas sealent, dll.

7) Untuk pintu-pintu Toilet/WC menggunakan Pintu PVC Standart lengkap

dengan assesorisnya pada saat pemasangan termasuk Kusen, Engsel dan

Kunci-kunci.

8) Pada pemasangan kusen pintu PVC, pada bagian dalam kusen terdapat

rongga dan harus diisi dengan Spesi beton atau kayu dengan ukuran sesuai

agar kusen berbentuk padat, tidak mudah bengkok/kempis akibat tekanan.

9) Semua daun pintu dipasang engsel kupu-kupu sebanyak 3 buah ukuran 4”

10)Kunci tanam dipakai kunci tanam Tessa atau setara.

11)Untuk Pintu harus dipasang atau dilengkapi dengan grendel tanam.

12)Sebelum dipasang semua bahan-bahan diatas harus dalam kondisi baik dan

(22)

15 harus dipasang dengan sekrup (ukuran disesuaikan) dan tidak dibenarkan

memakai paku.

Pekerjaan Atap dan Plafon

Rangka atap bangunan menggunakan rangka atap baja ringan sesuai standart.

Pada pemasangan pada bagian ujung rangka kuda-kuda harus diperkuat

dengan kaki-kaki yang menempel pada ringbalk sebagai pengikat.

Pelaksanaan dan perakitan kuda-kuda baja ringan sesuai dengan gambar

bestek.

Bahan penutup atap menggunakan bahan atap metal setara Sakura Roof t =

0,03, direkatkan dengan menggunakan paku sekrup atau paku tembak sebagai

pengikat penutup atap pada rangka atap baja ringan.

Bahan plafon menggunakan Kalsiboard 3,5 mm, dan rangka plafon dari kayu

klas II ukuran 5/7 cm. Sebelum dipasang, kayu rangka plafon harus diketam

rapi pada bagian sisi menempelkan kalsiboard agar didapatkan kerataan

permukaan kayu, dan pada tiap pertemuan sambungan plafon kalsieboard

ditutup dengan kain kasa dan lem fox, dan dirapikan agar sambungan tidak

terlihat.

Pekerjaan Pengecatan

1) Meliputi semua pekerjaan, peralatan dan bahan-bahan sehubungan dengan

pengecatan sesuai dengan spesifikasi.

2) Semua permukaan kayu, dinding, plafond, besi dan lain-lain dicat kecuali

kalau ditentukan lain dalam gambar.

Pengecatan terdiri dari :

 Dinding : Plamur, cat dasar 1 (satu) kali dan warna tembok minimum 2

(dua) kali.

 Kayu : meni kayu, plamur, cat dasar 1 (satu) kali dan warna kayu

minimum 2 (dua) kali.

Pekerjaan Mekanikal Elektrikal

Material dan Pelaksanaan meliputipekerjaan dan bahan-bahan instalasi listrik

yang digunakan pada bangunan ini adalah :

1) Lampu SL 18 watt model biasa/umum atau model spiral setara Phillips +

(23)

16

2) Untuk instalasi penerangan dan daya dalam bangunan menggunakan kabel

NYY 4x25 mm2.

3) Instalasi pengkabelan menggunakan kabel NYY 4x2,5 mm, 4x4 mm, dan

4x6 mm sesuai kebutuhan instalasi yang dimaksud.

(24)

17

BAB II

PERHITUNGAN VOLUME PEKERJAAN

2.1Lingkup Pekerjaan

Lingkup pekerjaan pada pembangunan kantor koramil kota adalah sebagai

berikut:

a. PEKERJAAN PENDAHULUAN

1. Papan Nama Kegiatan

2. Direksi Keet

3. Pengukuran Dan Pasang Bouwplank

4. Pembersihan Lokasi dan Perataan

b. PEKERJAAN TANAH

1. Galian Tanah Pondasi Plat

2. Galian Tanah Pondasi Batu Kali

3. Galian Tanah Pondasi Rollag Selasar Keliling

4. Urugan Kembali

5. Urugan Tanah Pilihan Bawah Lantai

6. Pasir Urug Bawah Lantai dan Teras, t = 15 cm

7. Pasir Urug Bawah Lantai Selasar Keliling

8. Pasir Urug Bawah Pondasi, t = 5 cm

c. PEKERJAAN PONDASI, BETON DAN PASANGAN

1. Pancang Cerucuk Footplate Galam Ø8 - 10, p = 4,00 M

2. Pancang Cerucuk Pondasi Batu Kali Galam Ø8 - 10, p = 2,00 M

3. Cor Beton Rabat Lantai Kerja Pondasi Plat & Menerus, t = 7 cm

4. Cor Beton Pondasi Plat ( 60 x 60 x 20 ) Camp. 1: 2:3 (Besi 125 Kg )

5. Cor Beton Kolom Bawah 20 x 20 Camp. 1:2:3 (Besi 150 Kg)

6. Pekerjaan Pondasi Batu Kali Camp. 1 Pc : 4 Psr

7. Cor Sloof 15/20 Camp. 1 : 2 : 3 (Besi 120 Kg)

8. Cor Kolom Teras 20 x 20 Camp. 1:2:3 (Besi 150 Kg)

9. Cor Kolom Dinding 15 x 15 Camp. 1:2:3 (Besi 100 Kg)

10.Cor Balok Dak Canopi Keliling (Balok Praktis 10/15)

(25)

18

12.Pembesian Dak Kanopi Tul. Tunggal Ø 10 Jarak 10 cm (100 Kg Besi )

13.Cor Beton K-175 Konsol Dak Kanopi, t = 10 cm

14.Pembesian Konsol Tul. Tunggal Ø 10

15.Cor Ringbalk 15/15 Camp. 1:2:3 ( Besi 100 Kg )

16.Pas. Pondasi Rollag Selasar Tebal 1 Bata Camp. 1 Pc : 3 Psr

17.Pek. Cor Rabat Lantai Selasar Keliling t = 7 cm

d. PEKERJAAN LANTAI DAN DINDING

1. Pas. Bata Dinding Camp. 1 : 4

2. Pek. Plesteran Camp. 1 : 4

3. List Beton dinding Luar, l = 8 cm

4. Pek. Plesteran Kasar/Lempar Dinding Luar Camp. 1 : 4

5. List Beton Kolom teras, l = 8 cm ( 4 Bh Kolom )

6. Pek. Acian dan Benangan Dinding, Kolom,Balok dan Dak Canopy

7. Pas. Keramik Kolom Teras Motif Terrakotta

8. Pas. Keramik 20 x 25 Dinding Luar

9. Pas. Keramik Lantai 30 x 30

10.Pas. Keramik Lantai 40 x 40

11.Pas. Keramik Lantai KM/WC 20 x 20 ( Motif )

12.Pas. Keramik Lantai KM/WC 20 x 20

13.Pas. Keramik Dinding KM/WC 20 x 25

14.Pas. Keramik Lantai 30 x 30 ( Motif Batu )

15.Pas. Batu Alam

e. PEKERJAAN KUSEN, PINTU DAN JENDELA

1. Pek. Kusen Pintu 5/10 Kayu Ulin

2. Pek. Kusen Pintu KM/WC Kayu Ulin 5/10

3. Pek. Kusen Jendela + Bouvenlitch 5/10 Kayu Ulin

4. Pek. Daun Pintu Panil Depan (Kayu Kelas II)

5. Pek. Daun Pintu Panil Belakang (Kayu Kelas II)

6. Pek. Pintu Pintu Panil Ky Banuas Ruangan Dalam ( P-1 )

7. Pek. Pintu Panil Ky. Ulin KM/WC

8. Pek. Daun Jendela Rangka Lanan Kombinasi Kaca

(26)

19

10.Pas. Engsel 5 " Pintu Depan

11.Pas. Engsel Pintu 4 "

12.Pas. Engsel Jendela dan Bouvenlitch uk. 2 "

13.Pas. Kunci Tanam + Assesoris

14.Pas. Handle pintu Depan + Assesoris

15.Pas. Handel Pintu + Assesoris

16.Pas. Handle Daun Jendela dan Bouvenlitch

17.Pas. Kait Angin

18.Pas. Gerendel Jendela + Bouvenlitch

f. PEKERJAAN SANITASI

1. Pas. Closet Jongkok Keramik TOHO

2. Pas. Bak Air Fiber Glass 70 x 70 x 66

3. Pas. Wastafel Keramik + Assesoris Lengkap

4. Pas. Pipa Air Kotor PVC dia. 4 " + Ass

5. Pas. Pipa Air Kotor dari Septictank ke Resapan PVC dia. 4" + Ass

6. Pas. Instalasi Pipa Air Bersih PVC 1/2" + Assesoris

7. Pas. Kran Air 1/2"

8. Pas. Floor Drain

g. PEKERJAAN SEPTICTANK + RESAPAN

1. Galian Tanah Septictank dan Resapan

2. Urugan Kembali

3. Cor Lantai Septictank, t = 15 cm

4. Buis Beton Tulangan dia. 100 cm

5. Cor Tutup Septictank, t = 8 cm

6. Pembesian Tul. Tunggal dia. 8

7. Pas. Pipa Hawa Besi dia. 1 1/2 " + Assesoris

8. Pasir Urug Lantai Resapan, t = 50 cm

9. Lapisan Ijuk Keliling Dinding Resapan, t = 10 cm

10.Lapisan Koral Resapan, t = 50 cm

(27)

20

h. PEKERJAAN DRAINASE KELILING DAN HALAMAN DEPAN

1. Galian Tanah Drainase Keliling

2. Pasir Urug Bawah

3. Buis Beton Biasa 1/2 Dia. 20

4. Cor Rabat t = 10 cm Pengunci Buis Beton

5. Pek. Bak Kontrol + Tutup + Pipa Air Kotor dia. 4 "

6. Pek. Tutup Drainase ( Grill ) + Pengecatan

7. Pasir Urug Halaman Depan 10 cm ( Luas 333,06 M2 )

8. Cor K-175 Halaman Depan, t = 10 cm

9. Pembesian Tul. Tunggal dia. 8 jarak 15 cm

10.Rehab Pintu Gerbang

i. PEKERJAAN ATAP DAN PLAFON

1. Rangka Atap Konstruksi Baja Ringan

2. Penutup Atap Genteng Metal

3. Pek. Listplank Lanan 2/20 + 2/10

4. Pek. Talang Seng Plat l = 40 cm

5. Pekerjaan Bubungan/Nok Atap Metal

6. Aksesoris Atap Bahan Aluminium

7. Rangka Plafon Ky Lanan

8. Plafon Kalsieboard

9. Pas. List Profil Gypsum

10.Pas. List Kayu

j. PEKERJAAN PENGECATAN

1. Cat Tembok Kolom, Dinding, Balok dan Dak Canopi

2. Cat Plafon

3. Cat Kilap Kusen Pintu dan Bouvenlitch

4. Cat Kilap Listplank

5. Cat Kilap Daun Pintu dan Daun Jendela

k. PEKERJAAN MEKANIKAL ELEKTRIKAL

1. Pemindahan Box Sekring + Meter Listrik

2. Titik Lampu + Instalasi

(28)

21

Contoh perhitungan volume pada Pembangunan Kantor Koramil Kota pada

pekerjaan tanah dapat dilihat pada tabel di bawah ini:

Tabel 2.1 Volume Pekerjaan

Pembersihan Lokasi dan Perataan 25 7 193 m2

(29)

22 Untuk volume pekerjaan yang lain dapat dilihat pada tabel 2.2

2.3Daftar Kuantitas Pekerjaan

Daftar kuantitas pekerjaan pada Pembangunan Kantor Koramil Kota dapat

dilihat pada tabel dibawah ini:

Tabel 2.2 Daftar Kuantitas Pekerjaan

No.

a

I PEKERJAAN PENDAHULUAN

1 Papan Nama Kegiatan 1.00 Ls

2 Direksi Keet 24.00 M2

3 Pengukuran Dan Pasang Bouwplank 97.00 M'

4 Pembersihan Lokasi dan Perataan 193.00 M2

II PEKERJAAN TANAH

1 Galian Tanah Pondasi Plat 21.32 M3

3 Galian Tanah Pondasi Batu Kali 83.35 M3

4 Galian Tanah Pondasi Rollag Selasar Keliling 5.04 M3

5 Urugan Kembali 34.89 M3

6 Urugan Tanah Pilihan Bawah Lantai 103.75 M3

7 Pasir Urug Bawah Lantai dan Teras, t = 15 Cm 28.95 M3

8 Pasir Urug Bawah Lantai Selasar Keliling 19.30 M3

9 Pasir Urug Bawah Pondasi, t = 5 Cm 5.29 M3

DAFTAR KUANTITAS PEKERJAAN

b d

(30)

23 Sambungan Tabel 2.2 Daftar Kuantitas Pekerjaan

III PEKERJAAN PONDASI, BETON DAN PASANGAN

1 Pancang Cerucuk Footplate Galam Ø8 - 10, p = 4,00 M 600.00 M'

2 Pancang Cerucuk Pondasi Batu Kali Galam Ø8 - 10, p = 2,00 M 1,480.00 M'

3 Cor Beton Rabat Lantai Kerja Pondasi Plat & Menerus, t = 7 Cm 7.82 M3

4 Cor Beton Pondasi Plat ( 60 x 60 x 20 ) Camp. 1: 2:3 ( Besi 125 Kg ) 2.16 M3

6 Cor Beton Kolom Bawah 20 x 20 Camp. 1:2:3 ( Besi 150 Kg ) 1.50 M3

7 Pekerjaan Pondasi Batu Kali Camp. 1 Pc : 4 Psr 55.32 M3

8 Cor Sloof 15/20 Camp. 1 : 2 : 3 ( Besi 120 Kg ) 4.36 M3

9 Cor Kolom Teras 20 x 20 Camp. 1:2:3 ( Besi 150 Kg ) 0.80 M3

10 Cor Kolom Dinding 15 x 15 Camp. 1:2:3 ( Besi 100 Kg ) 4.50 M3

11 Cor Balok Dak Canopi Keliling ( Balok Praktis 10/15 ) 129.25 M'

12 Cor Beton K-175 Plat Dak Kanopi Keliling, t = 10 Cm 7.56 M3

13 Pembesian Dak Kanopi Tul. Tunggal Ø 10 Jarak 10 Cm ( 100 Kg Besi ) 756.00 Kg

14 Cor Beton K-175 Konsol Dak Kanopi, t = 10 Cm 0.27 M3

15 Pembesian Konsol Tul. Tunggal Ø 10 26.61 Kg

16 Cor Ringbalk 15/15 Camp. 1:2:3 ( Besi 100 Kg ) 2.91 M3

17 Pas. Pondasi Rollag Selasar Tebal 1 Bata Camp. 1 Pc : 3 Psr 33.60 M2

18 Pek. Cor Rabat Lantai Selasar Keliling t = 7 Cm 5.88 M3

IV PEKERJAAN LANTAI DAN DINDING

1 Pas. Bata Dinding Camp. 1 : 4 531.48 M2

2 Pek. Plesteran Camp. 1 : 4 992.01 M2

3 List Beton dinding Luar, l = 8 Cm 63.92 M'

4 Pek. Plesteran Kasar/Lempar Dinding Luar Camp. 1 : 4 70.95 M2

5 List Beton Kolom teras, l = 8 Cm ( 4 Bh Kolom ) 1.00 Ls

6 Pek. Acian dan Benangan Dinding, Kolom,Balok dan Dak Canopy 1.00 Ls

7 Pas. Keramik Kolom Teras Motif Terrakotta 6.96 M2

8 Pas. Keramik 20 x 25 Dinding Luar 21.41 M2

9 Pas. Keramik Lantai 30 x 30 182.50 M2

10 Pas. Keramik Lantai 40 x 40 M2

-11 Pas. Keramik Lantai KM/WC 20 x 20 ( Motif ) 5.39 M2

12 Pas. Keramik Lantai KM/WC 20 x 20 M2

-13 Pas. Keramik Dinding KM/WC 20 x 25 22.71 M2

14 Pas. Keramik Lantai 30 x 30 ( Motif Batu ) 1.88 M2

(31)
(32)
(33)

26

BAB III

PERHITUNGAN BIAYA PEKERJAAN

3.1Daftar Bahan dan Upah

Daftar bahan dan upah pada Pembangunan Kantor Koramil Kota dapat dilihat

(34)
(35)

28 Tabel 3.2 Daftar Harga Satuan Upah

Tabel 3.3 Daftar Harga Peralatan

3.2Analisa Harga Satuan Pekerjaan

Analisa harga satuan pekerjaan pada Pembangunan Kantor Koramil Kota

(36)

29

Tabel 3.5 Analisa Harga Satuan Pekerjaan 1 m2 Pembersihan

Lahan

Kode : A.2.2.1.8

Tabel 3.6 Analisa Harga Satuan Pekerjaan 1 m3 Galian

(37)

30

Tabel 3.8 Analisa Harga Satuan Pekerjaan 1 m3 Timbunan dengan

Pasir Urug

Kode : A.2.3.1.11

Tabel 3.9 Analisa Harga Satuan Pekerjaan 1 m3 Timbunan dengan

(38)

31

Tabel 3.10 Analisa Harga Satuan Pekerjaan 1 m3 Pasangan Pondasi

Batu Kali Camp. Adukan 1 Pc : 3 Psr

Kode : A.3.2.1.1

Tabel 3.11 Analisa Harga Satuan Pekerjaan 1 m3 Pasangan Pondasi

(39)

32

Tabel 3.12 Analisa Harga Satuan Pekerjaan 1 m3 Pembuatan Lantai

Kerja Beton (Bedding)

Kode : 4.1.1.4

Tabel 3.13 Analisa Harga Satuan Pekerjaan 1 m3 Pembuatan Beton Mutu

(40)

33

Tabel 3.14 Analisa Harga Satuan Pekerjaan 1 m3 Pembuatan Pondasi

Beton Bertulang

Kode : 4.1.1.28

Tabel 3.15 Analisa Harga Satuan Pekerjaan 1 m3 Pembuatan Sloof

(41)

34

Tabel 3.16 Analisa Harga Satuan Pekerjaan 1 m3 Pembuatan Kolom

Beton Bertulang

Kode : 4.1.1.30

Tabel 3.17 Analisa Harga Satuan Pekerjaan 1 m3 Pembuatan Kolom

(42)

35 Tabel 3.18 Analisa Harga Satuan Pekerjaan 1 m Pembuatan Ringbalk

Beton Bertulang (10 x 15) cm

Kode : 4.1.1.36

Tabel 3.19 Analisa Harga Satuan Pekerjaan 1 m2 Pasang Bata

(43)

36 Tabel 3.20 Analisa Harga Satuan Pekerjaan 1 kg Pekerjaan Besi

Kode : 4.4.1.3

Tabel 3.21 Analisa Harga Satuan Pekerjaan 1 m2 Pasangan Bata Merah

(44)

37

Tabel 3.22 Analisa Harga Satuan Pekerjaan 1 m2 Plesteran

Tebal 15 cm

Kode : 4.4.2.4

Tabel 3.23 Analisa Harga Satuan Pekerjaan 1 m2 Pemasangan

(45)

38

Tabel 3.24 Analisa Harga Satuan Pekerjaan 1 m2 Pemasangan

Lantai Keramik (40 x 40) cm

Kode : A.4.4.3.36a

Tabel 3.25 Analisa Harga Satuan Pekerjaan 1 m2 Pemasangan

(46)

39

Tabel 3.26 Analisa Harga Satuan Pekerjaan 1 m2 Pemasangan

Dinding Keramik (20 x 25) cm

Kode : A.4.4.3.54a

Tabel 3.27 Analisa Harga Satuan Pekerjaan 1 m2 Plesteran

(47)

40

Tabel 3.28 Analisa Harga Satuan Pekerjaan 1 m2 Pemasangan Rangka

Langit-langit (60 x 120) Bahan Kayu Klas II atau III

Kode : 4.6.1.20a

Tabel 3.29 Analisa Harga Satuan Pekerjaan 1 m2 Pemasangan

(48)

41

Tabel 3.30 Analisa Harga Satuan Pekerjaan 1 m2 Pemasangan

Nok Genteng Metal

Kode : A.4.5.2.36

Tabel 3.31 Analisa Harga Satuan Pekerjaan 1 m2 Pengecatan

(49)

42

Tabel 3.32 Analisa Harga Satuan Pekerjaan 1 m2 Pengecatan

Bidang Tembok

Kode : A.4.7.1.11

Tabel 3.33 Analisa Harga Satuan Pekerjaan 1 m3 Pembuatan dan

(50)

43

Tabel 3.34 Analisa Harga Satuan Pekerjaan 1 m2 Pembuatan dan

Pemasangan Pintu Panil

Kode : 4.6.1.5

Tabel 3.35 Analisa Harga Satuan Pekerjaan 1 m2 Pembuatan dan

(51)

44

Tabel 3.36 Analisa Harga Satuan Pekerjaan 1 m’ Pancang Cerucuk

Galam 8 – 10, P = 4,00 m’

Kode : F.01

3.3Rencana Anggaran Biaya

Rencana Anggaran Biaya pada Pembangunan Kantor Koramil Kota dapat

(52)
(53)
(54)

47 Sambungan Tabel 3.37 Rencana Anggaran Biaya

3.4Rekapitulasi Rencana Anggaran Biaya Pekerjaan

Rekapitulasi Rencana Anggaran Biaya pada Pembangunan Kantor Koramil

Kota dapat dilihat pada tabel di bawah ini: Terbilang : /// Sembilan Ratus Tujuh Puluh Empat Juta Sembilan Ratus Lima Belas Ribu Rupiah ///

b

(55)

48

DAFTAR PUSTAKA

Gambar

Tabel 3.38 Rekapitulasi Rencana Anggaran Biaya
Gambar 1.1 Tampak Depan dan Tampak Belakang Bangunan
Gambar Desain/Rencana.
Tabel 2.1 Volume Pekerjaan
+7

Referensi

Dokumen terkait

dikumpulkan dan dicatat dalam satu daftar yang dinamakan daftar harga satuan upah.. Perhitungan Volume

jenis pekerjaan yang tidak tercantum dalam daftar kuantitas dan harga disesuaikan dengan jenis pekerjaan yang tercantum dalam Dokumen Pengadaan dan harga satuan pekerjaan

Kemudian, dengan jumlah upah masing-masing klasifikasi tenaga kerja pada jenis pekerjaan tertentu, volume pekerjaan yang tercapai dalam periode tersebut dan upah hariannya,

Organisasi proyek dan kantor pusat merupakan dua tingkatan manajemen dalam kontraktor yang memiliki lingkup dan tugas yang berbeda. Namun sebagai satu kesatuan manajemen,

Pengawasan pekerjaan yaitu kegiatan menjaga agar kualitas kerja terjaga dan mutu material yang digunakan sesuai spesifikasi teknis dan sesuai dengan kuantitas

Rencana Anggaran Biaya (RAB) Sekolah Dasar Kelas Jauh Rekap RAB, Daftar Harga Satuan Upah Bahan Dan Alat, RAB Rencana Anggaran Biaya (RAB) Sekolah Dasar Kelas Jauh Rekap RAB,

 Output utama : Rencana Manajemen Ruang Lingkup Proyek Scope Management Plan  Scope Management Plan adalah dokumen yang menggambarkan bagaimana tim proyek akan mempersiapkan

Proses penyusunan Anggaran Biaya pada suatu bangunan memerlukan adanya perhitungan volume pekerjaan per satuan pekerjaan dan analisa harga satuan pekerjaan yang berlaku pada tahun dan
