BAB 3
METODOLOGI PENELITIAN

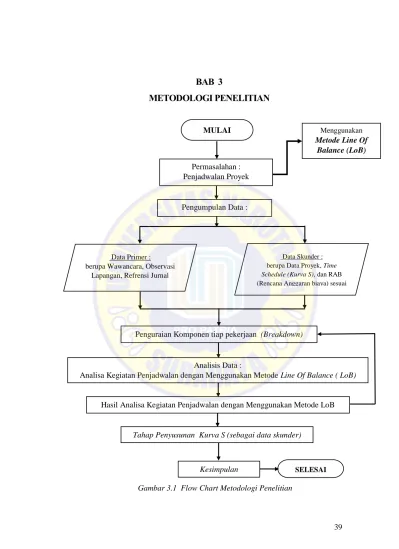

Gambar 3.1 Flow Chart Metodologi Penelitian
Menggunakan Metode Line Of
Balance (LoB)
Pengumpulan Data : Permasalahan : Penjadwalan Proyek
Penguraian Komponen tiap pekerjaan (Breakdown)
Analisis Data :
Analisa Kegiatan Penjadwalan dengan Menggunakan Metode Line Of Balance ( LoB)
Tahap Penyusunan Kurva S (sebagai data skunder)
Hasil Analisa Kegiatan Penjadwalan dengan Menggunakan Metode LoB MULAI
SELESAI Data Primer :
berupa Wawancara, Observasi Lapangan, Refrensi Jurnal
Data Skunder : berupa Data Proyek, Time Schedule (Kurva S), dan RAB (Rencana Anggaran biaya) sesuai
Kesimpulan
40 3.1 Rancangan Penelitian
Dalam tahap penelitian ini dilakukan pada Proyek Pembangunan Konstruksi Lanjutan Pembangunan Gedung FMIPA Tower (Menara Sains) Tahun 2020.
Berlokasi di Kampus ITS Sukolilo Surabaya. Nilai kontrak pada proyek pembangunan ini sebesar Rp. 27.560.854.634 ( Dua Puluh Tujuh Milyard Lima Ratus enam Puluh Juta Delapan Ratus Lima Puluh Empat Ribu Enam Ratus Tiga Puluh Empat Rupiah ).
Desain dari gedung ini diperuntukkan untuk ruang kelas. Dikarenakan proyek tersebut merupakan proyek pembangunan lanjutan dari tahapan pekerjaan sebelumnya. Jadi untuk unit pekerjaannya dimulai dari lantai 4 sampai dengan lantai 10 dimana tiap lantainya memiliki item pekerjaan yang berulang (repetitive ) pola tersebut sangat cocok untuk metode Line of Balance. Dimana Metode Line of Balance merupakan salah satu metode penjadwalan proyek khusus untuk penjadwalan konstruksi repetitive.
3.2 Data Proyek
Nama Proyek : Pekerjaan Konstruksi Lanjutan Pembangunan Gedung FMIPA Tower (Menara Sains) Tahun 2020 Lokasi : Kampus ITS Sukolilo Surabaya, 60111
Nomor Kontrak : B/53692/IT2.XII.4/LK.03.00/2020 Nilai Kontrak : Rp. 27.560.854.634,00
Waktu Pelaksanaan : 180 Hari Kalender
Nama Pelaksana : PT. CITRA MANDIRI CIPTA
41 Nama Pengawas : CV. AZITA ABADI
Gambar 3.2 Lokasi Proyek 3.3 Pengumpulan Data
Dalam tahap penelitian ini dibutuhkan pengumpulan data dalam penyusunannya tugas akhir ini. Penulis membutuhkan beberapa macam input data dan masukan untuk dianalisis lebih lanjut. Data-data tersebut terbagi dua macam yaitu Data Primer dan Data Skunder. Adapun data yang dimaksud sebagai berikut :
a. Data Primer
Data yang sangat diperlukan dan bersifat utama dalam membuat tugas akhir ini. Data tersebut merupakan data Proyek Pekerjaan Konstruksi Lanjutan Pembangunan Gedung FMIPA Tower (Menara Sains) Tahun 2020, yang diolah dalam proses penelitian ini. Data Proyek yang dibutuhkan diantaranya sebagai berikut :
Proses wawancara Lokasi Proyek
42
Observasi Lapangan
Data-data yang diperoleh dari literatur (refrensi jurnal).
b. Data Skunder
Data yang diperlukan sebagai penunjang data primer dalam membuat tugas akhir ini. Guna membantu penyelesaian permasalahan yang terjadi dalam proses penyusunannya. Data skunder tersebut diantaranya sebagai berikut :
Data Proyek
Time Schedule sesuai Kontrak
Rencana Anggaran Biaya (RAB) sesuai Kontrak
Data tersebut diperoleh dari Kontraktor Pelaksana pada Proyek Pekerjaan Konstruksi Lanjutan Pembangunan Gedung FMIPA Tower (Menara Sains) Tahun 2020.
3.4 Tahapan dan Prosedur Penelitian
Dalam tugas akhir ini penyusun membuat analisa penjadwalan proyek untuk pekerjaan Arsitektur dan MEP, data yang digunakan pada proyek Pekerjaan Konstruksi Lanjutan Pembangunan Gedung FMIPA Tower (Menara Sains) Tahun 2020 menggunakan data Skunder yakni Time Schedule yang kemudian dianalisa dengan menggunakan Metode Line of Balance (LoB).
Dengan mengolah data yang diperoleh dari Time Schedule kemudian menganalisa tiap item pekerjaannya menggunakan metode line of balance tersebut sehingga mendapatkan hasil analisa. Dari hasil analisa tersebut dapat
43 menginformasikan bahwasanya item pekerjaan tersebut mengalami permasalahan atau tidak. Kemudian hasil dari data tersebut dibuatkan kesimpulan dengan membandingkan metode penjadwalan yang diteliti dengan yang sudah ada, sehingga dapat mengetahui kesempulan atau hasil perbandingan. Dengan demikian akhir dari tahapan tersebut bisa mejawab rumusan masalah yang penulis tulis diawal
3.4.1 Tahapan Penjadwalan dengan Metode Line of Balance ( LoB )
Gambar 3.3 Bagan Alir Tahapan Penjadwalan dengan Metode LoB Input Data :
Uraian Kegiatan Proyek yang Repetitif
Membuat Barchart dari Time Schedule : Pekerjaan Arsitektur & Pekerjaan MEP
Breakdown Data Pekerjaan :
Penguraian item pekerjaan menjadi berkelompok dengan durasi tetap dan sesuai
Bila tidak terjadi konflik MULAI
SELESAI Membuat grafik LoB
dari Barchart
Penentuan Buffer Pada area konflik Menganalisa Konflik
yang terjadi
Grafik LoB setelah pemberian Buffer
