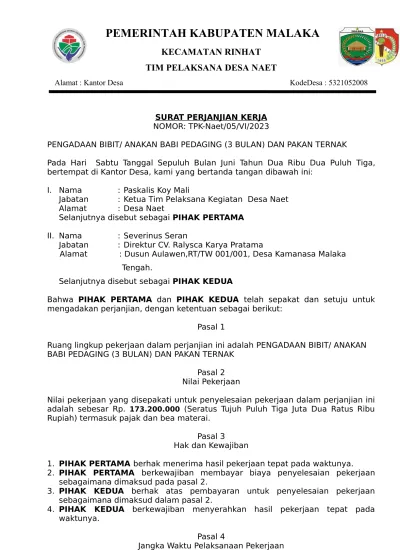

PEMERINTAH KABUPATEN MALAKA

KECAMATAN RINHAT TIM PELAKSANA DESA NAET

Alamat : Kantor Desa KodeDesa : 5321052008

SURAT PERJANJIAN KERJA NOMOR: TPK-Naet/05/VI/2023

PENGADAAN BIBIT/ ANAKAN BABI PEDAGING (3 BULAN) DAN PAKAN TERNAK

Pada Hari Sabtu Tanggal Sepuluh Bulan Juni Tahun Dua Ribu Dua Puluh Tiga, bertempat di Kantor Desa, kami yang bertanda tangan dibawah ini:

I. Nama : Paskalis Koy Mali

Jabatan : Ketua Tim Pelaksana Kegiatan Desa Naet Alamat : Desa Naet

Selanjutnya disebut sebagai PIHAK PERTAMA II. Nama : Severinus Seran

Jabatan : Direktur CV. Ralysca Karya Pratama

Alamat : Dusun Aulawen,RT/TW 001/001, Desa Kamanasa Malaka Tengah.

Selanjutnya disebut sebagai PIHAK KEDUA

Bahwa PIHAK PERTAMA dan PIHAK KEDUA telah sepakat dan setuju untuk mengadakan perjanjian, dengan ketentuan sebagai berikut:

Pasal 1

Ruang lingkup pekerjaan dalam perjanjian ini adalah PENGADAAN BIBIT/ ANAKAN BABI PEDAGING (3 BULAN) DAN PAKAN TERNAK

Pasal 2 Nilai Pekerjaan

Nilai pekerjaan yang disepakati untuk penyelesaian pekerjaan dalam perjanjian ini adalah sebesar Rp. 173.200.000 (Seratus Tujuh Puluh Tiga Juta Dua Ratus Ribu Rupiah) termasuk pajak dan bea materai.

Pasal 3

Hak dan Kewajiban

1. PIHAK PERTAMA berhak menerima hasil pekerjaan tepat pada waktunya.

2. PIHAK PERTAMA berkewajiban membayar biaya penyelesaian pekerjaan sebagaimana dimaksud pada pasal 2.

3. PIHAK KEDUA berhak atas pembayaran untuk penyelesaian pekerjaan sebagaimana dimaksud dalam pasal 2.

4. PIHAK KEDUA berkewajiban menyerahkan hasil pekerjaan tepat pada waktunya.

Pasal 4

Jangka Waktu Pelaksanaan Pekerjaan

Jangka waktu untuk menyelesaikan pekerjaan adalah 60 hari kerja mulai tanggal 12 Juli 2023 sampai dengan 12 September 2023 sehingga pekerjaan harus selesai dan diserahkan pada tanggal 15 September 2023

(2)

Pasal 5 Force Majeure

(1)Yang diamksud dengan Force Majeure adalah suatu keadaan yang terjadi diluar kemampuan PIHAK PERTAMA dan PIHAK KEDUAyang tidak dapat diperhitungkan sebelumnya.

(2)Apabila terjadi keadaan Force Majeure sebagaimana dimaksud pada ayat (1), maka PIHAK PERTAMA dan PIHAK KEDUA terbebas dari kewajiban yang harus dilaksanakan.

Pasal 6 Sanksi

Apabila penyelesaian pekerjaan melebihi batas waktu yang disepakati, maka PIHAK KEDUA harus membayar denda sebesar 10% dari nilai pekerjaan dengan nominal Rp. 17.320.000 ( Tujuh belas juta tiga ratus dua puluh ribu Rupiah).

Pasal 7

Ketentuan Penutup

Perjanjian ini dibuat mrangkap 2 (dua), masing-masing bermaterai Rp. 10.000,- dan mempunyai kekuatan hukum yang sama untuk dipertanggungjawabkan sesuai peraturan perundang-undangan yang berlaku.

PIHAK KEDUA

SEVERINUS SERAN

PIHAK PERTAMA

PASKALIS KOY MALI

Mengetahui Kepala Desa Naet

Selaku

Pemegang Kekuasaan Pengelolaan Keuangan Desa

AMANDUS TAE
