LAPORAN

PEKERJAAN BANGUNAN PENGHUBUNG

1.

Latar Belakang

Perguruan Tinggi Raharja memiliki 2 gedung yaitu Gedung Modern dan Gedung Lake

View dimana mobilitas sivitas pribadi Raharja pada dua bangunan ini sangat tinggi.

Keberadaan cuaca khususnya pada musim hujan dirasakan cukup mengganggu

dalam hal sirkulasi aktivitas pribadi Raharja disamping bagaimana memanfaatkan

ruang yang ada juga dapat digunakan untuk keperluan lain seperti Layanan

Mahasiswa, Ruang Lobby, Ruang Konsultasi dan Ruang Belajar.

2.

Tujuan

Memberikan ruangan layanan mahasiswa yang lebih luas dengan tempat yang

relatif lebih nyaman serta tambahan fasilitas penunjang guna perpindahan sivitas

perguruan tinggi antara dua gedung.

3.

Desain Bangunan

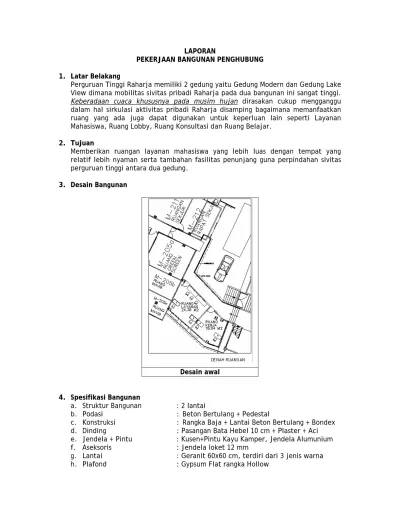

Desain awal

4.

Spesifikasi Bangunan

a.

Struktur Bangunan

: 2 lantai

b.

Podasi

: Beton Bertulang + Pedestal

c.

Konstruksi

: Rangka Baja + Lantai Beton Bertulang + Bondex

d.

Dinding

: Pasangan Bata Hebel 10 cm + Plaster + Aci

e.

Jendela + Pintu

: Kusen+Pintu Kayu Kamper, Jendela Alumunium

f.

Aseksoris

: Jendela loket 12 mm

g.

Lantai

: Geranit 60x60 cm, terdiri dari 3 jenis warna

h.

Plafond

: Gypsum Flat rangka Hollow

(2)

i.

Elektrikal

: Kabel Supreme 3x2.5 mm dan 2x1.5 mm2, stop

Kontak + Saklar Broco, Lampu Penerangan 1x18

dan 1x36 watt

j.

Kanopi

: Rangka Hollow 5x10 cm, atap Genteng Metal 0,3

mm lapisan pasir.

k.

Railling

: Handrail Stainlesstel ø 3”, rangka hollow 2x4

cm.

l.

Mebel

: Meja Loket, Lemari Buku, Meja+Kursi Kerja,

Meja Rapat.

5.

Estimasi Biaya Awal

Untuk pelaksanaan Pekerjaan Bangunan Penghubung dengan desain awal

diperkirakan membutuhkan biaya sebesar:

a.

Biaya

Bahan

Rp

594.385.853,-

b.

Biaya Tenaga Kerja

Rp 74.100.000,-

Rp 668.485.853,-

No Kebutuhan Material Volume Total

Kebutuhan Harga Satuan Bahan Jumlah 1 Pekerjaan Galian Pondasi 30.4 m3 Rp - 2 Batako hitam 1425.0 bh Rp 3,000.00 Rp 4,275,000.00 3 Semen @ 40 kg 50.0 zak Rp 60,000.00 Rp 3,000,000.00 4 Beton K-300 26.1 m3 Rp 600,000.00 Rp 15,678,960.00 5 Pasang Batu Kosong 1.7 m3 Rp 250,000.00 Rp 425,000.00 6 Pekerjaan Screed 16.1 m2 Rp 75,000.00 Rp 1,203,750.00 7 Pengadaan Triplek 12 mm 27.00 lbr Rp 135,000.00 Rp 3,645,000.00 8 Pengadaan Paku berbagai ukuran 19.00kg Rp 20,000.00 Rp 380,000.00 9 Besi Ø 16 mm 41.9 btg Rp 107,328.00 Rp 4,497,043.20 10 Besi Ø 10 mm 21.4 btg Rp 63,640.00 Rp 1,359,827.70 11 Besi Ø 8 mm 567.1 btg Rp 40,764.00 Rp 23,117,040.20 12 Besi Ø 6 mm 30.0 btg Rp 27,520.00 Rp 825,600.00 13 Baut HTB Ø 16 mm, Angkur panjang 60 cm 56.0 bh Rp 150,000.00 Rp 8,400,000.00 14 Baut HTB Ø 16 mm 560.0 bh Rp 25,000.00 Rp 14,000,000.00 15 Baut HTB Ø 12 mm 70.0 bh Rp 20,000.00 Rp 1,400,000.00 16 HB 300x300x10x15 mm Kolom 52.0 m Rp 1,598,000.00 Rp 83,096,000.00 17 WF 400x200x8x13 mm Balok CB 95.3 m Rp 1,122,000.00 Rp 106,982,251.20 18 WF 300x150x6,5x9 mm Balok 66.3 m Rp 623,900.00 Rp 41,343,606.96 19 HB 200x200x8x12 mm Janggutan 31.2 m Rp 848,583.33 Rp 26,475,800.00 20 UNP 30 (300x100x10 mm) 30.0 m Rp 787,666.67 Rp 23,630,000.00 21 Pekerjaan Cat Struktur Baja 3.00 lsp Rp 5,000,000.00 Rp 15,000,000.00 22 Pelat 1 cm 10.00 lbr Rp 3,966,100.00 Rp 39,661,000.00 23 Pelat Bondex 0.75 mm 216.0 m2 Rp 180,000.00 Rp 38,886,480.00 24 Bata Hebel tebal 10 cm 12.8 m3 Rp 800,000.00 Rp 10,278,400.00 25 Perekat Bata Ringan @ 40 kg, 10 m2, MU-380 12.8 zak Rp 80,000.00 Rp 1,027,840.00 26 Partisi Gipsum 2 sisi 25.0 m2 Rp 150,000.00 Rp 3,750,000.00

(3)

No Kebutuhan Material Volume Total

Kebutuhan Harga Satuan Bahan Jumlah 27 Plasteran Tembok 15 cm @ 40 kg, 20 m2 233.6 m2 Rp 15,000.00 Rp 3,504,000.00 28 Acian Tembok @ 40 kg, 20 m2, MU-200 12.8 zak Rp 80,000.00 Rp 1,027,840.00 29 Pekerjaan Cat Tembok 233.6 m2 Rp 30,000.00 Rp 7,008,000.00 30 Kusen + Pintu bahan Kamper 95x210 cm 3.0 set Rp 2,000,000.00 Rp 6,000,000.00 31 Pengadaan Engsel Pintu 4" 3.0 set Rp 100,000.00 Rp 300,000.00 32 Pengadaan Handle Pintu 3.0 set Rp 180,000.00 Rp 540,000.00 33 Jendela Kaca Penuh 4x1.5 m 1.0 set Rp 2,000,000.00 Rp 2,000,000.00 34 Jendela Casment 3" alumunium 4.0 set Rp 1,100,000.00 Rp 4,400,000.00 35 Pagar tinggi 1 meter 25.00 m' Rp 400,000.00 Rp 10,000,000.00 36 Pekerjaan Plafond Gypsum 9 mm + Rangka Hollo 79.5 m3 Rp 150,000.00 Rp 11,926,500.00 37 Pemasangan Kanopi 40.0 m2 Rp 500,000.00 Rp 20,000,000.00 38 Pemasangan Keramik lantai 40x40 cm 216.0 m2 Rp 100,000.00 Rp 21,603,600.00 39 Pengadaan Adukan Keramik @ 20 kg / 7m2 216.0 m2 Rp 20,000.00 Rp 4,320,720.00 40 Pengadaan Nat Keramik @ 1 kg 22.5 m3 Rp 25,000.00 Rp 562,593.75 41 Pengadaan Lampu TL 36 watt 8.0 m3 Rp 250,000.00 Rp 2,000,000.00 42 Pengadaan Lampu TL 18 watt 8.0 m3 Rp 150,000.00 Rp 1,200,000.00 43 Pengadaan Stopkontak 8.0 m3 Rp 18,000.00 Rp 144,000.00 44 Pengadaan Kabel listrik 2x1,5 mm2 @ 50 m 6.0 rol Rp 300,000.00 Rp 1,800,000.00 45 Pengadaan Kabel listrik 3x2,5 mm2 @ 50 m 6.0 rol Rp 400,000.00 Rp 2,400,000.00 46 Pengadaan Pipa Konduit 20 mm2 30.00 btg Rp 9,000.00 Rp 270,000.00 47 Pengadaan kabel Belden 2.0 rol Rp 1,000,000.00 Rp 2,000,000.00 48 Pengadaan Hub/Router isi 8 2.0 bh Rp 750,000.00 Rp 1,500,000.00 49 Penunjang Peralatan IT 2.00 lsp Rp 500,000.00 Rp 1,000,000.00 50 Pengadaan Cable Doos 20.0 bh Rp 2,000.00 Rp 40,000.00 51 Pengadaan AC 1.5 PK 4.0 unit Rp 2,500,000.00 Rp 10,000,000.00 52 Sewa Mesin Pompa Beton 2.0 unit Rp 3,000,000.00 Rp 6,000,000.00 53 Sewa Alat Kerja 2.0 unit Rp 250,000.00 Rp 500,000.00 54 Taktis lainnya 2.0 unit Rp -

Jumlah Bahan Rp 594,385,853.01

1 Tenaga Harian Tukang Gali @ Rp 100.000,- 5 orang 10 hk Rp 500,000.00 Rp 5,000,000.00 2 Tenaga Harian Tukang Batu @ Rp 100.000,- 5 orang 70 hk Rp 500,000.00 Rp 35,000,000.00 3 Tenaga Harian Kenek @ Rp 80.000,- 5 orang 70 hk Rp 400,000.00 Rp 28,000,000.00 4 Tenaga Harian Tukang Listrik @ Rp 100.000,- 2 orang 14 hk Rp 200,000.00 Rp 2,800,000.00 5 Tenaga Harian Tukang Cat @ Rp 100.000,- 2 orang 7 hk Rp 200,000.00 Rp 1,400,000.00 6 Taktis Teknisi Pompa Beton 4 orang 2 hk Rp 500,000.00 Rp 1,000,000.00 7 Taktis Supir Mobil Ready Mix 3 orang 3 hk Rp 100,000.00 Rp 300,000.00 8 Tektis Operator Vibrator, Molen dsb 3 hk Rp 200,000.00 Rp 600,000.00

Jumlah Jasa Rp 74,100,000.00 Jumlah Bahan + Jasa Rp 668,485,853.01

(4)

6.

Realisasi Pekerjaan

a.

Periode Februari 2013

Pekerjaan Pengukuran

Pekerjaan Pengukuran

Pemeriksaan Bahan Material di Workshop

Pemeriksaan Bahan Material di Workshop

(5)

Pekerjaan Pondasi

Pekerjaan Pondasi Rampung

b.

Periode Maret 2013

Bulan Maret tidak ada pekerjaan konstruksi sambil menunggu beton pondasi

pada kekuatan maksimum.

c.

Periode April 2013

(6)

Pekerjaan Baja Tahap 1

Pekerjaan Baja Tahap 1

d.

Periode Mei 2013

Pada bulan Mei 2013 terdapat perubahan desain dari luas area pekerjaan

dimana luas semula hanya 90 m

2

menjadi 135 m

2

, dalam hal pembiayaan juga

mengalami perubahan khususnya untuk pekerjaan konstruksi Baja.

Pekerjaan Pemasangan Bondex

Pekerjaan Pondasi susulan

(7)

Pekerjaan Tulangan Lantai Persiapan

Pengecoran

e.

Periode Juni 2013

Persiapan lantai 1 dan 2 (Juni 2013)

Persiapan lantai 1 dan 2 (Juni 2013)

f.

Periode Juli 2013

(8)

Persiapan Pengecetan

Pekerjaan Keramik dalam

g.

Periode Agustus 2013

Tidak ada pekerjaan fisik karena menjelang libur lebaran Idul Fitri 1434 H, dan

dilanjutkan bulan September 2013.

h.

Periode September 2013.

Pekerjaan Kanopi

Tahap akhir Pekerjaan Kanopi

(9)

Penyelesaian Pekerjaan

Penyelesaian Pekerjaan

i.

Periode Oktober 2013

Sebelum

Sesudah

7.

Perubahan Anggaran selama masa pelaksanaan

Dalam pelaksanaan kerja terjadi perubahan atas luas ruangan daripada bangunan

yang ada dimana semula seluas 90 m

2

menjadi 135 m

2

dimana hal ini berdampak

pada perubahan anggaran, adapun perubahan dimaksud untuk pekerjaan sebagai

berikut:

a.

Budget awal rencana Pekerjaan

Rp 668.485.853,-

b.

Pekerjaan tambah konstruksi baja

Rp 165.000.000,-

c.

Selisih Pekerjaan Kanopi Tambahan 70 m

2

, Rp

38.000.000,-

d.

Pekerjaan Pintu Besi bangunan Modern

Rp

2.400.000,-

e.

Pekerjaan Lemari Buku Ruang RPU

Rp 17.600.000,-

f.

Pembuatan Meja Rapat 1.2x1.75 m

Rp

4.000.000,-

Rp 895.485.853,-

8.

Realisasi Anggaran

Realisasi luas akhir 135 m2, dengan rincian:

- Struktur Baja

Rp 615.000.000,-

- Pengadaan Material lain-lain

Rp 134.795.658,-

- Jasa Upah Tenaga Harian

Rp 44.982.000,-

- Selisih Pekerjaan Kanopi Tambahan 70 m

2

, Rp

38.000.000,-

- Pekerjaan Pintu Besi bangunan Modern

Rp

2.400.000,-

- Pekerjaan Lemari Buku Ruang RPU

Rp 17.600.000,-

- Pembuatan Meja Rapat 1.2x1.75 m

Rp

4.000.000,-

Total

Rp 856.777.658,-

(10)

9.

Realisasi Desain.

Desain awal

Desain akhir

10.

Realisasi Waktu

Pekerjaan yang semula direncakan rampung sebelum awal perkuliahan Semester

Ganjil 2013/2014 pada bulan Agustus 2013, mengalami keterlambatan sampai

dengan September 2013 dikarenakan hal-hal sebagai berikut:

1.

Penambahan luas bangunan, yang mana pekerjaan konstruksi Baja terjadi

penambahan waktu selama 2 minggu.

2.

Adanya libur hari Raya Idul Fitri selama 2 minggu ditambah tukang baru datang

ke lokasi kerja 2 minggu setelah hari Raya sehingga total waktu yang mundur

selam 4 minggu.

Demikian laporan ini disampaikan, atas masukan dan arahan dari Pimpinan kami

ucapkan terima kasih.

Yang

melaporkan,

Mukti Budiarto

(11)

LAPORAN REALISASI

PEMBANGUNAN BANGUNAN PENGHUBUNG

GEDUNG MODERN DAN GEDUNG LAKE VIEW

WAKTU PELAKSANAAN

FEBRUARI – SEPTEMBER 2013

PERGURUAN TINGGI RAHARJA

2013

Referensi

Dokumen terkait

Nilai Cronbach’s alpha yang lebih besar dari 0.7, yaitu 0.916 untuk variable motivasi kerja, 0.949 untuk variable budaya organisasi, dan 0.936 untuk variabel

Jika shalat itu adalah shalat dua raka`at, seperti shalat Subuh, shalat Jum`at dan shalat `Id, maka duduk iftirasy setelah bangkit dari sujud kedua, yaitu dengan menegakkan

 Wanita hamil berhak mendapat informasi tentang merk obat dan reaksi yang akan ditimbulkan atau reaksi. obat yang

Guru/ tutor telah menerapkan metode pembelajaran untuk menarik minat siswa pasraman yaitu model pembelajaran pada Pasraman yang menekankan pada sikap aktif, kreatif,

Berkat taufiq, rahmat dan hidayah-Nya penulis dapat menyelesaikan skripsi yang berjudul Studi Kepuasan Konsumen dalam Hubungannya dengan Kebutuhan, Pencarian Informasi,

Cahaya memiliki sifat dapat dipantulkan jika menumbuk suatu bidang. Pemantulan yang terjadi dapat berupa pemantulan baur dan pemantulan teratur. Pemantulan baur terjadi jika

bahwa berdasarkan pertimbangan sebagaimana dimaksud dalam huruf a dan huruf b, perlu menetapkan Peraturan Menteri Kesehatan tentang Pedoman Penyusunan Rencana

Ketika perangkatnya berfungsi sebagai pengurang saldo maka proses yang terjadi adalah perangkat akan membaca sisa saldo terlebih dahulu jika saldo lebih besar dari
