DAN ANALISIS DATA
4.1 Pengumpulan Data
Pada tahap pengumpulan data digunakan analisa manajemen strategi sebagai studi awal strategi yang harus dilakukan oleh organisasi atau perusahaan dan analisa 4M + 1E sebagai tahap awal penentuan faktor penyebab masalah dari strategi yang diambil tersebut. Kerangka analisa manajemen strategi yang dilakukan meliputi :
4.1.1 Matriks EFAS dan IFAS
Untuk menentukan faktor-faktor yang menjadi acuan penentuan analisa manajeman strategi, dibawah ini telah dikumpulkan beberapa faktor eksternal dan internal di seksi Die Design yang terangkum dalam matriks EFAS dan IFAS berikut :

Tabel 4.2 Matriks IFAS
Kumpulan faktor-faktor tersebut diatas disusun oleh penulis berdasarkan analisa internal dan eksternal dengan melihat situasi yang terjadi saat ini, analisa tersebut dilakukan bersama-sama dengan pimpinan kerja yang terkait di seksi die design ataupun berdasarkan pengalaman kerja yang dialami oleh penulis sendiri.
Jumlah faktor yang dianalisa hanya dibatasi sebanyak 5 faktor untuk tiap kelompok, yang dianggap merupakan faktor-faktor yang dominan yang terjadi di tempat tersebut. Untuk melihat faktor lainnya yang tidak termasuk dalam kelompok diatas dapat dilihat pada lampiran 4.12.
4.1.2 Matriks SWOT
Berdasarkan matriks EFAS dan IFAS tadi, faktor-faktor strategi tersebut akan diolah dalam bentuk matriks SWOT untuk merumuskan strategi yang nanti dipakai oleh organisasi, dalam hal ini adalah seksi die design, dalam rangka menghasilkan produk yang baik dari segala aspek yang menjadi pertimbangan, yaitu menyangkut Safety, Quality, Cost, Delivery, Moral, Productivity and Environment (SQCDMPE).
Tabel 4.3 Matriks SWOT
Dari matriks SWOT diatas dapat terlihat 4 tipe strategi yang memungkinkan dilakukan di seksi die design dalam rangka penentuan prioritas untuk pengembangan seksi tersebut, yaitu :
1. Strategi SO (Strength - Opportunity) : Pengembangan pasar dengan mempromosikan hasil produk desain yang berkualitas tinggi.
2. Strategi WO (Weakness - Opportunity) : Meningkatkan productivity dengan menghasilkan lead time proses perancangan dies yang cepat.
3. Strategi ST (Strength - Threat) : Meningkatkan budaya dan lingkungan kerja yang baik.
4. Strategi WT (Weakness - Threat) : Penerapan CRP (Cost Reduction Program) dalam proses perancangan dies.
OPPORTUNITIES ( O )
1. Kontinuitas order 2. Branch design program 3. Minor & mayor change model 4. ICT ( Intra Company Transfer ) program
5. Domestic supplier component
THREATS ( T )
1. Meningkatnya persaingan 2. Krisis ekonomi global 3. Security data
4. Keadaan politik yang tidak stabil 5. Restrukturisasi organisasi
WEAKNESSES ( W )
1. Manajemen data design yang lemah
2. Prosedur design yang bervariasi 3. Standarisasi yang tidak lengkap 4. Budget investment yang sedikit 5. Project preparation yang lemah
STRATEGI - SO
Pengembangan pasar dengan mempromosikan hasil produk desain yang berkualitas secara global
STRATEGI - WO
Meningkatkan productivity dengan menghasilkan lead time proses perancangan dies yang cepat
STRATEGI - ST
Meningkatkan budaya dan lingkungan kerja yang baik
STRATEGI - WT
Penerapan CRP ( Cost Reduction
Program ) dalam proses
peran-cangan dies
IFAS EFAS
STRENGTHS ( S )
1. Teknologi tinggi pendesainan 2. Lingkungan kerja yang baik 3. SDM yang handal
4. Orientasi produk yang global 5. Budaya Kaizen
4.1.3 Matriks QSPM
Pada tahap penentuan strategi yang merupakan tahapan awal perumusan masalah, akan digabungkan tahapan analisa 1 (Matriks EFAS dan IFAS) dengan tahapan analisa 2 (Matriks SWOT), sehingga didapatkan strategi terbaik yang harus dilakukan untuk bisa menunjang keberhasilan organisasi. Penggabungan tahapan analisa untuk penentuan strategi akan terlihat pada matriks QSPM (Quantitative Strategic Planning Matrix). Pada tahapan ini akan ditambahkan nilai daya tarik (AS) untuk masing-masing faktor kunci dengan melihat seberapa pengaruhnya terhadap strategi yang telah ditentukan.

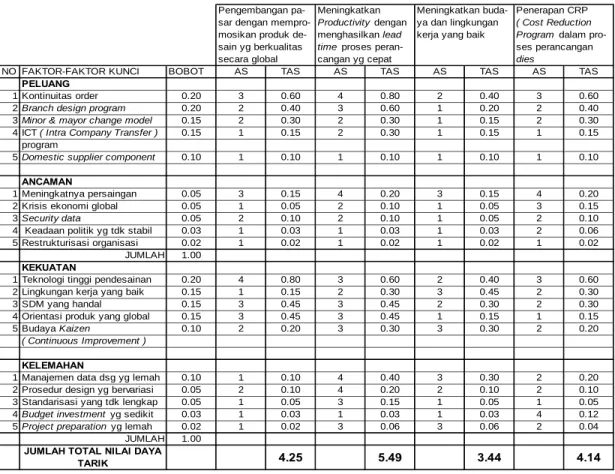

Tabel 4.4 Matriks QSPM
Pengembangan pa- Meningkatkan Meningkatkan buda- Penerapan CRP sar dengan mempro- Productivity dengan ya dan lingkungan ( Cost Reduction mosikan produk de- menghasilkan lead kerja yang baik Program dalam
pro-sain yg berkualitas time proses peran- ses perancangan
secara global cangan yg cepat dies
NO FAKTOR-FAKTOR KUNCI BOBOT AS TAS AS TAS AS TAS AS TAS
PELUANG
1 Kontinuitas order 0.20 3 0.60 4 0.80 2 0.40 3 0.60
2 Branch design program 0.20 2 0.40 3 0.60 1 0.20 2 0.40
3 Minor & mayor change model 0.15 2 0.30 2 0.30 1 0.15 2 0.30
4 ICT ( Intra Company Transfer ) 0.15 1 0.15 2 0.30 1 0.15 1 0.15
program
5 Domestic supplier component 0.10 1 0.10 1 0.10 1 0.10 1 0.10
ANCAMAN
1 Meningkatnya persaingan 0.05 3 0.15 4 0.20 3 0.15 4 0.20
2 Krisis ekonomi global 0.05 1 0.05 2 0.10 1 0.05 3 0.15
3 Security data 0.05 2 0.10 2 0.10 1 0.05 2 0.10
4 Keadaan politik yg tdk stabil 0.03 1 0.03 1 0.03 1 0.03 2 0.06
5 Restrukturisasi organisasi 0.02 1 0.02 1 0.02 1 0.02 1 0.02
JUMLAH 1.00
KEKUATAN
1 Teknologi tinggi pendesainan 0.20 4 0.80 3 0.60 2 0.40 3 0.60
2 Lingkungan kerja yang baik 0.15 1 0.15 2 0.30 3 0.45 2 0.30
3 SDM yang handal 0.15 3 0.45 3 0.45 2 0.30 2 0.30
4 Orientasi produk yang global 0.15 3 0.45 3 0.45 1 0.15 1 0.15
5 Budaya Kaizen 0.10 2 0.20 3 0.30 3 0.30 2 0.20
( Continuous Improvement )
KELEMAHAN
1 Manajemen data dsg yg lemah 0.10 1 0.10 4 0.40 3 0.30 2 0.20
2 Prosedur design yg bervariasi 0.05 2 0.10 4 0.20 2 0.10 2 0.10
3 Standarisasi yang tdk lengkap 0.05 1 0.05 3 0.15 1 0.05 1 0.05
4 Budget investment yg sedikit 0.03 1 0.03 1 0.03 1 0.03 4 0.12
5 Project preparation yg lemah 0.02 1 0.02 3 0.06 3 0.06 2 0.04
JUMLAH 1.00
4.14
JUMLAH TOTAL NILAI DAYA
Dengan melihat matriks QSPM maka dapat terlihat bahwa nilai daya tarik yang paling tinggi adalah untuk strategi-WO ( Weakness – Opportunity ) yaitu peningkatan productivity dengan menghasilkan lead time proses perancangan dies yang cepat.
Selanjutnya untuk mencapai peningkatan productivity dengan lead time proses perancangan yang cepat, maka diperlukan analisa lanjutan yaitu dengan melihat aktual data lead time proses perancangan yang terjadi.
Berdasarkan data lead time proses perancangan pada project 913L – Dyna pada tahun 2008 dapat terlihat bahwa penyimpangan lead time proses perancangan yang terjadi cukup signifikan, sehingga dapat diambil kesimpulan bahwa proses perancangan di seksi desain mengalami masalah dalam hal lead time.
G R A F IK P E N Y IM P A N G A N L E A D T IM E 9 1 3 L - D Y N A P R O J E C T 1 9 1 9 1 9 1 9 1 9 1 9 1 9 1 9 1 9 2 4 2 3 2 0 1 9 2 1 2 7 1 8 1 8 2 1 2 4 2 3 0 5 1 0 1 5 2 0 2 5 3 0 D A 0 1 A D A 0 1 B D A 0 1 C D A 0 2 A D A 0 2 C D A 0 2 B D A 0 3 /0 4 A D A 0 3 /0 4 B D A 0 3 /0 4 C D A 0 5 K A N B A N DAY p la n n in g a c tu a l
Grafik 4.1 Grafik Balok Lead time project 913L-Dyna
Sumbu X menunjukkan penomoran suatu proyek perancangan dies (kanban), sedangkan sumbu Y menunjukkan satuan lead time yaitu hari. Balok yang diarsir merupakan rencana lead time yang ditetapkan oleh perusahaan, sedangkan balok yang tidak diarsir merupakan pencapaian aktual lead time yang terjadi.
GRAFIK LEAD TIME 913L-PROJECT 0 5 10 15 20 25 30
DA 01A DA 01B DA 01C DA 02A DA 02C DA 02B DA 03/04A DA 03/04B DA 03/04C DA 05 KANBAN
DA
Y PLANNING
ACTUAL PENYIMPANGAN LEAD TIME
Grafik 4.2 Grafik Garis Lead time project 913L-Dyna
Sumber data pencapaian lead time diperoleh dari laporan pencatatan jam kerja desain di seksi die design, PT. TMMIN.
4.1.4 Analisa 4M + 1E
Menurut hasil survey dan Genba (pengamatan langsung) yang telah dilakukan terhadap anggota desain serta pimpinan kerja terkait, dapat diketahui bahwa tingginya lead time proses perancangan dapat disebabkan oleh berbagai faktor. Dengan menggunakan analisa 4M + 1E dapat disimpulkan faktor-faktor tersebut adalah :
Tabel 4.5 Tabel 4M + 1E
Control point merupakan acuan standar dari faktor-faktor yang dianalisa. Simbol X menunjukkan bahwa aktual yang terjadi tidak sesuai dengan standar. Sedangkan simbol O menunjukkan bahwa aktual yang terjadi sudah sesuai dengan standar yang ditetapkan.
MAN MATHODE MACHINE MATERIAL ENVIRONMENT
CONTROL POINT CONTROL POINT CONTROL POINT CONTROL POINT CONTROL POINT
Mempunyai kemam- Mempunyai metode Mempunyai fasilitas Mempunyai data Mempunyai lingku-puan sesuai dengan kerja yang bagus da- yang baik untuk tehnikal yang baik ngan kerja yang nya-level standar seorang lam hal pendesainan mendukung proses untuk digunakan sa- man utk menunjang
designer pendesainan at proses pendesinan proses pendesinan
ACTUAL ACTUAL ACTUAL ACTUAL ACTUAL
Х
Х
Х
О
Secara lebih detail faktor-faktor yang menyimpang dari analisa tadi dapat diuraikan sebagai berikut :
1. Faktor Manusia
9 Kemampuan analisa design kurang, sehingga repair desain tinggi. 9 Pengetahuan tentang global design standard kurang.
2. Faktor Metode
9 Urutan kerja perancangan masih bervariasi antar desainer.
9 Perancangan konstruksi dan komponen yang sudah standar dibuat berulang. 9 Lama dalam menetukan standar komponen yang akan dipakai.
3. Faktor Mesin
9 Mesin plotter untuk output drawing hanya ada satu, sehingga pengecekan visual konstruksi 2D lama.
9 Penggunaan software design yang heterogen, sehingga memerlukan waktu untuk konversi data.
9 Waktu untuk pencarian katalog design dan proses perhitungan desain lama. 4. Faktor Material
9 Waktu tunggu untuk teknikal data lama.
9 Perubahan informasi teknikal data sering berulang-ulang. 5. Faktor Lingkungan
Untuk faktor lingkungan ( environment ) dirasa sudah cukup menunjang untuk proses kerja perancangan, sehingga tidak menimbulkan masalah pada proses kerja desain.
4.2 Pengolahan Data 4.2.1 Fish Bone Data
Fish bone diagram atau diagram tulang ikan merupakan diagram yang menunjukkan hubungan sebab akibat untuk mencari akar dari suatu pokok permasalahan yang ditinjau dari berbagai faktor yang ada.
Dari hasil pengumpulan data diatas kemudian data diolah untuk mencari akar penyebab permasalahan yang ditinjau dari beberapa faktor yaitu faktor manusia (Man), faktor metode (Method), faktor mesin (Machine) dan faktor material (Material), sebagaimana terlihat pada diagram berikut ini :
Diagram 4.1 Diagram Tulang Ikan untuk Lead Time Problem
LEAD TIME PROSES PERANCANGAN DIES
TINGGI
Repair desain tinggi
Defect design tinggi
Hasil desain diluar standar
Proses pengecekan tidak maksimal MANUSIA
METODE
Flow design tidak sama
Tidak ada review flow design yg baku
Penentuan standar komponen lama
Standar komponen bervariasi
Desain konstrusi & komponen berulang
Belum ada data base / library standar konstruksi & komponen
Pengecekan drawing lewat hard paper lama
Proses pengecekan masih manual lewat output data plotter
Repair data hasil konversi lama
Software desain utk 1 no. kbn heterogen
Pencarian katalog & perhitungan desain
lama
Buku katalog dan proses perhitungan
masih manual
MATERIAL
Waktu tunggu teknikal data lama
Teknikal data tidak lengkap
Teknikal data sering berubah-ubah
Tidak ada pengecekan teknikal data
MESIN
Pengetahuan globa l design kurang
Tidak ada review secara periodik
c
d
e
f
g
l
k
j
i
h
Data konversi yg dihasilkan tdk bagusPengujian analisa sebab akibat dari fish bone diagram harus bisa dilakukan secara bolak-balik, dari masalah awal sampai akar masalah dan juga sebaliknya. Pengujian untuk seluruh permasalahan yang dianalisa menggunakan fish bone diagram dapat dilakukan sebagai berikut :
Masalah ke-1 dari faktor manusia :
Lead time proses perancangan dies tinggi disebabkan oleh repair desain yang tinggi.
Kenapa? karena deffect design tinggi, Kenapa? karena hasil desain diluar standar,
Kenapa? karena proses pengecekan tidak maksimal.

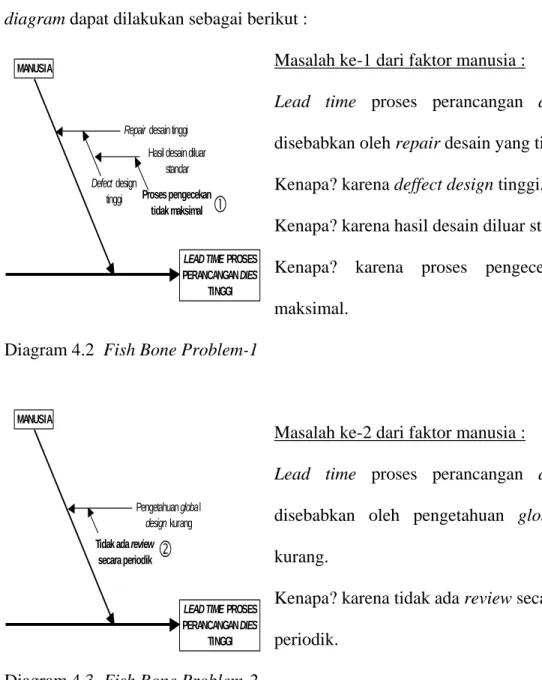

Diagram 4.2 Fish Bone Problem-1
Masalah ke-2 dari faktor manusia :
Lead time proses perancangan dies tinggi disebabkan oleh pengetahuan global design kurang.
Kenapa? karena tidak ada review secara periodik.
Diagram 4.3 Fish Bone Problem-2
LEAD TIME PROSES
PERANCANGAN DIES TINGGI
Repair desain tinggi
Defect design tinggi
Hasil desain diluar standar
Proses pengecekan tidak maksimal MANUSIA
c
LEAD TIME PROSES
PERANCANGAN DIES TINGGI MANUSIA
Pengetahuan globa l design kurang
Tidak ada review secara periodik
d
Masalah ke-3 dari faktor metode :
Lead time proses perancangan dies tinggi disebabkan oleh flow design yang tidak sama. Kenapa? karena tidak ada review flow design yang baku.

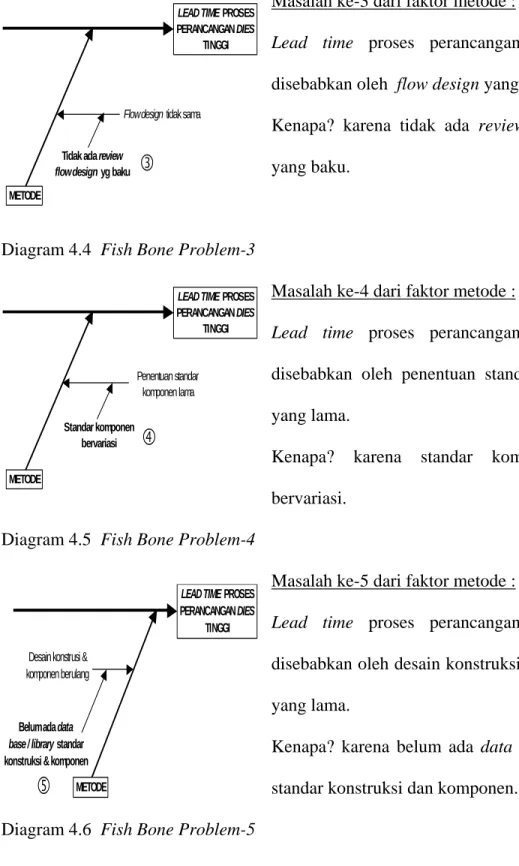

Diagram 4.4 Fish Bone Problem-3
Masalah ke-4 dari faktor metode :
Lead time proses perancangan dies tinggi disebabkan oleh penentuan standar komponen yang lama.
Kenapa? karena standar komponen yang bervariasi.
Diagram 4.5 Fish Bone Problem-4
Masalah ke-5 dari faktor metode :
Lead time proses perancangan dies tinggi disebabkan oleh desain konstruksi & komponen yang lama.
Kenapa? karena belum ada data base / library standar konstruksi dan komponen.
Diagram 4.6 Fish Bone Problem-5
LEAD TIME PROSES
PERANCANGAN DIES TINGGI
METODE
Flow design tidak sama
Tidak ada review
flow design yg baku
e
LEAD TIME PROSES
PERANCANGAN DIES TINGGI Penentuan standar komponen lama Standar komponen bervariasi
f
METODELEAD TIME PROSES
PERANCANGAN DIES TINGGI
Desain konstrusi & komponen berulang
Belum ada data
base / library standar
konstruksi & komponen
Masalah ke-6 dari faktor mesin :
Lead time proses perancangan dies tinggi disebabkan oleh pengecekan drawing lewat hard paper yang masih lama.
Kenapa? karena proses pengecekan masih manual lewat output data plotter.
Diagram 4.7 Fish Bone Problem-6
Masalah ke-7 dari faktor mesin :
Lead time proses perancangan dies tinggi disebabkan oleh repair data hasil konversi yang lama.
Kenapa? karena data konversi yang dihasilkan tidak bagus.
Kenapa? Karena software desain untuk satu nomor kanban dibuat heterogen atau tidak sama (proses desain tandem).
Diagram 4.8 Fish Bone Problem-7
LEAD TIME PROSES PERANCANGAN DIES
TINGGI Pengecekan drawing lewat hard paper lama Proses pengecekan masih manual lewat output data plotter MESIN
h
LEAD TIME PROSES PERANCANGAN DIES
TINGGI MESIN
Repair data hasil
konversi lama
Software desain utk 1 no. kbn heterogen
i
Data konversi yg dihasilkan tdk bagus
Masalah ke-8 dari faktor mesin :
Lead time proses perancangan dies tinggi disebabkan oleh pencarian katalog dan perhitungan desain yang lama.
Kenapa? karena buku katalog dan proses perhitungan desain masih manual.
Diagram 4.9 Fish Bone Problem-8
Masalah ke-9 dari faktor material :
Lead time proses perancangan dies tinggi disebabkan oleh waktu tunggu untuk teknikal data yang lama.
Kenapa? karena teknikal data untuk proses perancangan dies tidak lengkap.
Diagram 4.10 Fish Bone Problem-9
Masalah ke-10 dari faktor material :
Lead time proses perancangan dies tinggi disebabkan oleh teknikal data yang sering berubah-ubah.
Kenapa? karena tidak ada pengecekan terhadap teknikal data sebagai pendukung proses perancangan dies.
Diagram 4.11 Fish Bone Problem-10 LEAD TIME PROSES PERANCANGAN DIES
TINGGI MESIN
Pencarian katalog & perhitungan desain
lama
Buku katalog dan proses perhitungan masih manual
j
LEAD TIME PROSES PERANCANGAN DIES
TINGGI
MATERIAL
Waktu tunggu teknikal data lama
Teknikal data tidak lengkap
k
Teknikal data sering berubah-ubah
Tidak ada pengecekan teknikal data
l
LEAD TIME PROSES PERANCANGAN DIES
TINGGI
4.3 Analisis Data 4.3.1 Analisa 5W + 1H
Dari masing-masing akar permasalahan yang ada kemudian dilakukan pemecahan masalah dengan metode analisa 5W + 1H sebagai berikut :
1. Proses pengecekan tidak maksimal
Frekuensi repair desain yang tinggi yang berakibat tingginya lead time perancangan salah satunya disebabkan oleh proses pengecekan produk desain yang tidak maksimal. Pengecekan dapat dilakukan dengan efektif jika pada saat proses perancangan dilakukan dengan prinsip build in quality, artinya setiap desainer mempunyai kesadaran yang tinggi terhadap kualitas produk yang dihasilkannya. Perbaikan yang dilakukan adalah dengan cara meningkatkan frekuensi pengecekan saat proses desain yang dimasukkan kedalam alur perancangan, serta perbaikan check sheet perancangan dengan penambahan visualisasi standar untuk memperjelas dan memudahkan bagi desainer.
Penangulangan ini dilakukan di seksi die design pada bulan Januari 2009 s/d Februari 2009 oleh tim perumus format check sheet dan alur desain. Detail aktifitas terlihat pada tabel analisa 5W+1H dan flow PDCA yang dilakukan dibawah ini :
Tabel 4.6 Tabel 5W+1H Problem 1
What Why How Where When Who
Perbaikan check Untuk mengurangi Dengan melakukan - di seksi Jan '09 Tim
sheet & alur penge- kesalahan (defect) Flow PDCA 1 Desain s/d Desain
Gambar 4.1 Flow PDCA 1
Penulis dalam hal ini ikut merumuskan format check sheet dan sebagai penyusun alur pengecekan desain yang tertuang pada flow die design. Contoh format check sheet desain dapat dilihat pada lampiran 4.1, sedangkan alur pengecekan terlihat pada flow die design di lampiran 4.3.
2. Tidak ada review pengetahuan global design secara periodik
Global design standard merupakan standar perancangan dan manufaktur dies yang dibuat untuk dijadikan acuan pada saat pembuatan dies serta dipakai oleh grup Toyota yang ada di tiap negara, termasuk PT. Toyota Motor Manufacturing Indonesia. Jika pengetahuan desainer terhadap global design standard kurang, maka akan sering terjadi kesalahan saat proses perancangan, yang menyebabkan lead time
Proses pengecekan desain tidak
maksimal
Meeting koordinasi dgn leader design ttg check sheet
& alur pengecekan
Membuat check sheet dan metode alur pengecekan desain
Penerapan check sheet dan metode alur pengecekan desain
Evaluasi hasil check sheet & metode pengechekan
Sosialisasi check sheet & metode pengecekan
FLOW PDCA 1
YA
perancangan menjadi tinggi. Untuk itu salah satu penanggulangan yang dilakukan adalah review atau training tentang global design standard secara periodik untuk seluruh anggota desain. Yang dimaksud dengan periodik adalah proses yang dilakukan secara terjadual dan berkesinambungan, hal ini dilakukan karena setiap saat akan selalu ada perubahan (up-date) terhadap global design standard yang disesuaikan dengan perkembangan yang terjadi.
Pelaksanaan training ini dilakukan di seksi die design pada bulan Januari 2009 s/d Februari 2009 dan diikuti oleh seluruh anggota die desain. Detail aktifitas dapat dilihat pada tabel analisa 5W+1H dan flow PDCA yang dilakukan dibawah ini :
Tabel 4.7 Tabel 5W+1H Problem 2
What Why How Where When Who
Review pengetahuan Meningkatkan pe- Dengan melakukan - di seksi Jan '09 semua
global dsg standard ngetahuan tentang Flow PDCA 2 Desain s/d anggota secara periodik global dsg standard Feb '09 Desain
Gambar 4.2 Flow PDCA 2 Tidak ada review
Glob al Dsg Standard secara periodik Pelaksanaan review tentang Glob al Design Standard Evaluasi hasil review Glob al Design Standard Implementasi pada pekerjaan desain FLOW PDCA 2 YA TIDAK Setting schedule
dan data peserta
Pada review atau training tersebut, penulis berperan sebagai trainer dan peserta training adalah seluruh anggota desain. Untuk visual global design standard dapat dilihat pada lampiran 4.2.
3. Tidak ada review flow design yang baku
Alur proses perancangan ( flow design ) di seksi die design belum dibakukan, hal ini terjadi karena penggunaan software perancangan yang berbeda-beda sehingga tiap unit software mempunyai alur perancangan sendiri-sendiri.
Alur proses perancangan harus dikaji ulang dan dibakukan, untuk menghindari ketidakseragaman langkah dalam hal perancangan. Di seksi die design penggunaan software untuk proses perancangan tidak sama, tetapi tipe out put data yang nanti dipakai oleh proses berikutnya sama, sehingga alur kerja desain harus dibuat sama untuk pencapaian target lead time yang telah ditentukan dengan mempertimbangkan kemampuan software dan sumber daya yang lain.
Pembuatan alur proses pendesaian yang baru ini dilakukan di seksi die design pada bulan Januari 2009 s/d Februari 2009 dan dilakukan oleh penulis sendiri. Detail aktifitas dapat dilihat pada tabel analisa 5W+1H dan flow PDCA yang dilakukan dibawah ini :
Tabel 4.8 Tabel 5W+1H Problem 3
What Why How Where When Who
Dibuatkan metode Agar urutan proses Dengan melakukan - di seksi Jan '09 Mamat
pendesainan yg baku pendesainan bisa Flow PDCA 3 Desain s/d
Gambar 4.3 Flow PDCA 3
Alur proses perancangan yang baru dapat dilihat pada lampiran 4.3.
4. Standar komponen bervariasi
Pemilihan komponen dies pada saat proses perancangan memerlukan analisa yang tepat sehingga komponen yang akan digunakan tersebut tepat guna dan bisa berfungsi dengan baik. Komponen tersebut diperoleh dari bermacam-macam supplier, namun dengan analisa yang dilakukan menyangkut fungsi, kualitas dan harga, maka komponen yang bervariasi tersebut bisa diklasifikasikan dan dibuatkan suatu standar yang disebut DSP atau Dies Standard Part. Dengan adanya DSP ini maka pemilihan komponen dies pada waktu proses desain bisa lebih cepat.
Referensi dalam hal pemilihan standar komponen untuk di grup Toyota sendiri adalah melalui suatu standar yang di sebut Stamping Manufacturing Standar
Tidak dilakukan review alur pendesainan (flow design) yang baku
Analisa alur pendesainan yang ada
Menyusun alur pendesainan yang baku
Uji coba penerapan alur pendesainan yang baru
Evaluasi hasil penerapan alur
pendesainan
Sosialisasi dan implementasi alur pendesainan yang baru
FLOW PDCA 3
YA
atau disingkat SMS. SMS ini merupakan standar yang dijadikan panduan dalam hal proses manufacturing dies.
Penangulangan untuk pembuatan Dies Standard Part ini dilakukan di seksi die design pada bulan Februari 2009 s/d Maret 2009 oleh tim desain. Detail aktifitas dapat dilihat pada tabel analisa 5W+1H dan flow PDCA yang dilakukan dibawah ini :
Tabel 4.9 Tabel 5W+1H Problem 4
What Why How Where When Who
Dibuatkan standar - Untuk mempercepat Dengan melakukan - di seksi Feb '09 Tim
DSP (Dies Standard proses penentuan Flow PDCA 4 Desain s/d Desain
Part ) komponen yg dipakai Mar '09
Gambar 4.4 Flow PDCA 4
Untuk penanggulangan ini penulis termasuk dalam tim yang menyusun DSP tersebut. Contoh format DSP dapat dilihat pada lampiran 4.4.
YA TIDAK Standar komponen untuk dies masih bervariasi Pendataan standar komponen Analisa data standar komponen Pembuatan DSP (Dies Standard Part)
Penerapan DSP (Dies Standard Part)
Evaluasi pemakaian DSP
Sosialisasi pemakaian standar DSP
5. Belum ada database ( library ) standar konstruksi dan komponen
Dalam setiap proses perancangan dies, konstruksi yang dibuat maupun komponen yang dipilih mempunyai karakteristik yang sama, karena dies yang dibuat untuk proses stamping press body maupun frame sebuah mobil mempunyai dasar konstruksi yang sama. Pada kenyataannya seringkali untuk setiap proyek pekerjaan, desainer harus selalu mendesain konstruksi dies dan membuat komponen untuk dies tersebut dari awal, sehingga diperlukan waktu yang cukup lama untuk membuatnya.
Dari masalah tersebut maka diperlukan suatu database atau library konstruksi dan komponen dies untuk mempercepat proses perancangan. Library tersebut dibuat di masing-masing software design yang ada, dan harus selalu dilakukan maintenance data jika terjadi perubahan terhadap konstruksi atau komponen yang digunakan.
Penangulangan masalah ini dilakukan di seksi die design pada bulan Januari 2009 s/d Maret 2009 oleh PIC dari tiap software design yang ada, yaitu :
1) Catia PIC : Mamat
2) Togo PIC : Gunadi
3) Pro-E PIC : Iman
4) Inventor PIC : Firman
Detail aktifitas dapat dilihat pada tabel analisa 5W+1H dan flow PDCA yang dilakukan dibawah ini :
Tabel 4.10 Tabel 5W+1H Problem 5
What Why How Where When Who
Dibuatkan library Untuk mempercepat Dengan melakukan - di seksi Jan '05 PIC
konstruksi & kompo- proses pendesainan Flow PDCA 5 Desain s/d software
Gambar 4.5 Flow PDCA 5
Contoh data library konstruksi dan komponen dapat dilihat pada lampiran 4.5.
6. Proses pengecekan desain masih manual lewat output data plotter
Proses pengecekan konstruksi dilakukan secara manual setelah output 2D drawing diplotter, sehingga mengakibatkan waktu proses pengecekan lama karena ketersediaan mesin plotter yang ada hanya 1 unit. Untuk mengatasi masalah ini, maka standar urutan kerja (SUK) untuk proses pengecekan harus diubah, yaitu pengecekan dilakukan secara paralel oleh leader design tanpa harus menunggu desain selesai melalui data 3D dengan menggunakan software viewer (Fox-Viewer) maupun di software desain itu sendiri.
Dengan cara tersebut maka total lead time perancangan dapat dikurangi, sekaligus juga sebagai penerapan dari sistem Built in Quality sebagai cara untuk
Belum ada library konstruksi & komponen standar
Analisa konstruksi dan komponen standar
Pembuatan library konstruksi & komponen standar
Penerapan library konstruksi & komponen standar
Evaluasi hasil penerapan library
Sosialisasi library konstruksi dan komponen
FLOW PDCA 5
YA
mendeteksi masalah dari awal saat proses berlangsung tanpa harus menunggu proses perancangan selesai. Jika masalah cepat ditemukan maka proses perbaikan pun dapat segera dilakukan.
Pembuatan SUK pengecekan dengan data 3D Fox-Viewer dilakukan di seksi die design pada bulan Februari 2009 s/d Maret 2009 oleh seluruh tim desain. Detail aktifitas dapat dilihat pada tabel analisa 5W+1H dan flow PDCA yang dilakukan dibawah ini :
Tabel 4.11 Tabel 5W+1H Problem 6
What Why How Where When Who
Membuat metode Untuk mempercepat Dengan melakukan - di seksi Feb '09 Tim
pengecekan lewat proses pengecekan Flow PDCA 6 Desain s/d Desain
data 3D di komputer pendesainan Mar '09
Gambar 4.6 Flow PDCA 6
YA
TIDAK Proses pengecekan desain
masih manual lewat output data plotter
Mendata software yang digunakan untuk proses pendesainan
Analisa fasilitas dan kemampuan software
yang ada
Pembuatan SUK untuk pengecekan konstruksi 3D
di software Fox-Viewer
Evaluasi SUK baru untuk proses pengecekan
Sosialisasi SUK proses pengecekan untuk data 3D konstruksi
Penulis termasuk dalam tim yang menyusun SUK pengecekan data 3D. Contoh visual pengecekan data di Fox-Viewer dapat dilihat pada lampiran 4.6.
7. Software perancangan untuk satu nomor kanban dibuat heterogen
Kanban adalah suatu sistem penandaan / penomoran dalam suatu proyek proses manufaktur dies. Satu nomor kanban adalah untuk satu set dies. Di seksi die design jenis software perancangan yang tersedia bermacam-macam, yaitu : Mechanical Desktop, Autodesk Inventor, Pro-E, Togo dan Catia. Out put data yang akan dipakai oleh proses berikutnya di seksi yang lain adalah berupa data drawing 2D dan data solid konstruksi 3D. Untuk data solid 3D output data yang dihasilkan adalah berupa data Togo, sehingga diperlukan konversi data untuk software selain Togo. Namun demikian hal ini sudah menjadi bagian dari alur proses perancangan yang harus dilakukan.
Masalah sebenarnya yang terjadi adalah jika proses perancangan untuk satu nomor kanban dalam suatu proyek dilakukan secara tandem menggunakan software yang berbeda-beda ( heterogen ), maka proses konversi yang dilakukan akan sering terjadi, perbaikan akibat data konversi yang tidak bagus juga akan sering terjadi.
Untuk itu penanggulangan yang dilakukan adalah dengan membuat metode scheduling yang tepat dalam hal pembagian loading pekerjaan di tiap software, agar dalam satu nomor kanban bisa dikerjakan menggunakan software yang sejenis.
Pembuatan design scheduling ini dilakukan di seksi die design pada bulan Januari 2009 s/d Februari 2009 oleh tim desain beserta section head yang melakukan proses scheduling perancangan dan menentukan loading pekerjaan terhadap seluruh
anggota die desain. Detail aktifitas dapat dilihat pada tabel analisa 5W+1H dan flow PDCA yang dilakukan dibawah ini :
Tabel 4.12 Tabel 5W+1H Problem 7
What Why How Where When Who
Menyusun format Untuk menekan man Dengan melakukan - di seksi Jan '09 SH &
schedule loading hour deffect repair Flow PDCA 7 Desain s/d Tim pekerjaan di tiap S/W konversi data Feb '09 Desain
Gambar 4.7 Flow PDCA 7
Untuk penanggulangan masalah ini, penulis ikut terlibat menyusun format design scheduling yang digunakan pada saat penentuan loading pekerjaan desain di awal proyek. Contoh format design scheduling dapat dilihat pada lampiran 4.7.
YA
TIDAK Software pendesainan
untuk satu k anban dibuat heterogen
Mendata software yang digunakan untuk proses pendesainan
Analisa fasilitas dan kemampuan software
yang ada
Penentuan klasifikasi loading pekerjaan dengan
format design scheduling
Evaluasi penerapan format design scheduling
untuk loading desain
Sosialisasi penerapan format design scheduling
FLOW PDCA 7
Penerapan format design scheduling sesuai software desain
8. Buku katalog dan proses perhitungan masih manual
Pada saat proses perancangan diperlukan waktu yang cepat untuk menentukan komponen di katalog, namun saat ini katalog yang tersedia masih berupa data hard file berbentuk buku, sehingga pencarian komponen di katalog dirasa tidak efektif dan lama. Selain itu proses perhitungan yang dilakukan untuk menentukan press power dan pad power yang diperlukan untuk perancangan dies juga masih manual, sehingga kemungkinan terjadi salah perhitungan.
Penanggulangan yang dilakukan adalah dengan cara mengumpulkan dan menyusun semua katalog komponen dalam bentuk soft data dan ditempatkan dalam server tertentu yang bisa diakses oleh seluruh anggota desain, soft data katalog tersebut diperoleh dari suplier komponen yang biasa digunakan saat perancangan. Kemudian selain itu juga dibuatkan program untuk perhitungan perancangan. Aktifitas ini dilakukan di seksi die design pada bulan Januari 2009 s/d Maret 2009. Penyusunan soft data katalog komponen dilakukan oleh penulis sendiri, sedangkan pembuatan program perhitungan perancangan dilakukan oleh PIC yang telah ditunjuk. Detail aktifitas dapat dilihat pada tabel analisa 5W+1H dan flow PDCA yang dilakukan dibawah ini :
Tabel 4.13 Tabel 5W+1H Problem 8
What Why How Where When Who
Disusun soft data Untuk mempercepat Dengan melakukan - di seksi Jan '09 Mamat
katalog & program pencarian komponen Flow PDCA 8 Desain s/d & PIC perhitungan desain dan perhitungan dsg Mar '09 Desain
Gambar 4.8 Flow PDCA 8
Contoh bentuk soft data katalog komponen dapat dilihat pada lampiran 4.8, sedangkan program perhitungan proses perancangan dapat dilihat pada lampiran 4.9.
9. Teknikal data tidak lengkap
Jenis teknikal data yang diperlukan saat proses perancangan antara lain : Process Sheet, Part Drawing, Die Face Data, Hinpyo serta dokumen pendukung yang merupakan feed back dari proyek sebelumnya. Penyediaan teknikal data ini dilakukan oleh bagian Technical Project.
Masalah yang timbul adalah ketika teknikal data tersebut di terima oleh seksi die design, ada beberapa dokumen yang tidak lengkap, akibatnya ada penundaan
YA
TIDAK Buku katalog komponen
dan perhitungan proses pendesainan masih manual
Mendata katalog dan proses perhitungan
desain
Analisa katalog & proses perhitungan yg digunakan
saat pendesainan
Penyusunan soft data katalog komponen & pembuatan program perhitungan design
Evaluasi penggunaan soft data katalog dan program perhitungan
Sosialisasi penggunaan soft data katalog dan program perhitungan
FLOW PDCA 8
Penerapan penggunaan soft data katalog dan program perhitungan design
waktu yang dilakukan saat perancangan untuk menunggu kelengkapan teknikal data tersebut.
Penanggulangan yang dilakukan untuk permasalahan ini adalah dibuatkan metode aliran distribusi teknikal data melalui time chart system, dan harus disepakati oleh semua seksi yang terkait. Sistem ini tidak mengharuskan teknikal data harus lengkap sebelum proses perancangan, tetapi penyediaan teknikal data dan proses perancangan bisa dilakukan secara paralel, sehingga konsumsi waktu proses menjadi lebih efisien.
Penanggulangan masalah ini dilakukan di seksi die design bekerja sama dengan seksi technical project pada bulan Januari 2009 s/d Februari 2009. Pembuatan konsep time chart system ini dilakukan oleh penulis sendiri bekerja sama dengan PIC dari seksi lain yaitu seksi technical project, untuk menentukan sistem pembagian waktu distribusi teknikal data.
Detail aktifitas yang dilakukan dapat dilihat pada tabel analisa 5W+1H dan flow PDCA yang dilakukan dibawah ini :
Tabel 4.14 Tabel 5W+1H Problem 9
What Why How Where When Who
Dibuatkan metode Untuk menjamin Dengan melakukan - di seksi Jan '09 Mamat
aliran teknikal data kelengkapan teknikal Flow PDCA 9 Desain s/d & PIC
Gambar 4.9 Flow PDCA 9
Contoh format time chart system dapat dilihat pada lampiran 4.10.
10. Tidak ada pengecekan teknikal data
Kesalahan isi dokumen teknikal data untuk perancangan sering terjadi. Jika kesalahan itu ditemukan diawal proses, maka hal itu tidak akan akan berpengaruh terlalu besar terhadap lead time perancangan. Tetapi jika ditemukan dipertengahan atau bahkan diakhir proses perancangan sehingga memerlukan perubahan konstruksi desain, maka hal itu akan sangat berpengaruh besar terhadap lead time perancangan. Untuk itu penanggulangan yang dilakukan untuk mengantisipasi hal tersebut adalah dilakukan aktifitas Kentokai ( pengecekan bersama ) dan dibuatkan check sheet untuk teknikal data yang diterima oleh die design.
Teknikal data untuk pendesainan tidak lengkap Analisa distribusi teknikal data Membuat sistem distribusi teknikal data berupa time chart system
Penerapan format time chart system
Evaluasi hasil penerapan time
chart system
Sosialisasi penerapan metode distribusi teknikal data
FLOW PDCA 9
YA
Pembuatan check sheet teknikal data ini dilakukan di seksi die design pada bulan Januari 2009 s/d Maret 2009 oleh tim desain. Detail aktifitas dapat dilihat pada tabel analisa 5W+1H dan flow PDCA yang dilakukan dibawah ini :
Tabel 4.15 Tabel 5W+1H Problem 10
What Why How Where When Who
Dibuatkan aktifitas Untuk menghindari Dengan melakukan - di seksi Jan '09 All
Kentokai dan check kesalahan teknikal Flow PDCA 10 Desain s/d Member
sheet teknikal data data Mar '09 Desain
Gambar 4.10 Flow PDCA 10
Untuk penyusunan check sheet teknikal data ini penulis terlibat dalam tim yang merumuskan format check sheet tersebut, dan contoh format check sheet teknikal data dapat dilihat pada lampiran 4.10.
Tidak ada pengecekan terhadap
teknikal data
Analisa metode pengecekan yang efektif
Merancang & menyusun check sheet untuk teknikal data
Penerapan check sheet untuk teknikal data
Evaluasi hasil penerapan check sheet
teknikal data
Sosialisasi check sheet untuk teknikal data
FLOW PDCA 10
YA
4.3.2 Evaluasi Hasil
Pada tahapan evaluasi hasil dapat terlihat pada pencapaian lead time perancangan untuk proyek 800L/801L – EFC tahun 2009. Disini terlihat pencapaian aktual lead time telah lebih cepat dibandingkan dengan rencana yang targetkan untuk semua nomor kanban proses. Hal ini tentunya berkat adanya perbaikan dibeberapa faktor yang telah dilakukan. Data pencapaian lead time ini diperoleh dari laporan pencatatan jam kerja desain untuk proyek EFC di seksi die design, PT. TMMIN.
Tabel 4.16 Data Lead Time Die Design 800L/801L-Project
MH M H / DESIGN STATUS DELAY P A DELAY C POINT P A RUTIN TOTAL BY
1 IA 04 58311-801L 1,60 Draw 1/3 C L O S E 2 208 195 13 121,9 26 24 21,5 216,5 INV Firman 2 IA 05 58311-801L 1,60 Trim 2/3 C L O S E 2 208 192 16 120,0 26 24 23 215 PRO-E Tri W. 3 IA 06 58311-801L 1,60 Trim Flange 3/3 C L O S E 12 208 109,5 98,5 68,4 26 14 18,5 128 TOGO Gunadi 4 IA 07 58111-800/801L 2,00 Draw 1/3 C L O S E 3 260 240,5 19,5 120,3 33 30 24 264,5 PRO-E Ari 5 IA 08 58111-800/801L 2,00 Trim 2/3 C L O S E 14 260 153 107 76,5 33 19 22,5 175,5 TOGO Roni 6 IA 09 58111-800/801L 2,00 Trim Flange 3/3 C L O S E 12 260 169,5 90,5 84,8 33 21 20,5 190 TOGO Jamil 7 IA 10 58211-800/801L 1,60 Draw 1/3 C L O S E 4 208 175,5 32,5 109,7 26 22 25 200,5 INV Rois 8 IA 11 58211-800/801L 1,60 Trim 2/3 C L O S E 5 208 167 41 104,4 26 21 26 193 PRO-E Joko 9 IA 12 58211-800/801L 1,60 Trim Flange 3/3 C L O S E 2 208 190 18 118,8 26 24 21,5 211,5 CATIA Dany 10 IA 13 58311-800L 1,60 Draw 1/3 C L O S E 12 208 115 93 71,9 26 14 20 135 CATIA Mamat 11 IA 14 58311-800L 1,60 Trim pierce 2/3 C L O S E 2 208 193 15 120,6 26 24 19,5 212,5 INV Nanang 12 IA 15 58311-800L 1,60 Cam Flange 3/3 C L O S E 9 208 139 69 86,9 26 17 21 160 TOGO Roni
DESIGNER MAN HOUR LEAD TIME ANNUAL JOBS
PROGRES CONTROL PROCESS
NO KBN NO. PART NO. C.PNT
Keterangan tabel :
1. Kanban number : Identitas nomor proyek proses manufaktur dies. 2. Part number : Nomor part yang diproses desain
3. C-Point : Satuan konstanta untuk proses manufaktur dies. 4. Process : Jenis proses yang dilakukan di dies yang dirancang.
5. Progress control : Status close jika proses perancangan telah selesai dilakukan dan delay menunjukan keterlambatan dalam satuan hari.
6. Man Hour : Jumlah waktu kerja yang dilakukan dalam satuan jam. P = Planning dan A = Actual.
7. Man Hour Delay : Menunjukkan penyimpangan waktu kerja dalam satuan jam. 8. MH / C-Point : Menunjukkan pembagian antara Man Hour aktual dengan
C-Point.
9. Lead Time : Jumlah waktu kerja yang dilakukan dalam satuan hari. P = Planning dan A = Actual.
10. Annual Job : Klasifikasi pemilahan konsumsi waktu proses terhadap jenis aktifitas yang tidak terkait langsung dengan proses desain, dan memiliki satuan jam.
Untuk contoh penentuan C-Point proses manufaktur dies dan penentuan lead time standar perancangan dies dapat dilihat di bab 2 halaman 22.
Berikut adalah grafik yang menunjukkan kondisi pencapaian lead time antara rencana dengan aktual yang terjadi, sumbu X menunjukkan nomor kanban dan sumbu Y menunjukkan satuan pencapaian lead time, yaitu hari.
GRAFIK LEAD TIME 800L/801L - PROJECT
0 5 10 15 20 25 30 35 IA 04 IA 05 IA 06 IA 07 IA 08 IA 09 IA 10 IA 11 IA 12 IA 13 IA 14 IA 15 KANBAN DAY PLANING ACTUAL
Dari grafik lead time perancangan project 801L/800L - EFC tersebut dapat diketahui bahwa tidak terjadi lagi keterlambatan proses perancangan, sehingga pengiriman produk desain untuk next process dapat dilakukan tepat waktu sesuai dengan schedule yang telah ditetapkan.
Dan pada akhirnya diharapkan secara total proses mamufaktur pembuatan dies di PT. TMMIN dapat berjalan dengan baik karena pencapaian lead time di awal proses yaitu proses perancangan telah berjalan sesuai dengan schedule dan kemudian diharapkan proses pengiriman produk dies kepada customer bisa tepat waktu (Delivery on Time).
4.3.3 Standarisasi
Dari semua penangulangan yang telah dilakukan, ada beberapa hal yang bisa dibuat standarisasi yaitu :
1. Standarisasi proses pengecekan desain. 2. Standarisasi alur proses perancangan.
3. Standarisasi konstruksi dan komponen desain 4. Standarisasi design scheduling
5. Standarisasi time chart system untuk teknikal data desain 6. Standarisasi proses pengecekan teknikal data desain.
Tahapan selanjutnya adalah dilakukan kontrol berkala terhadap standarisasi yang telah dibuat, sebagai bagian dari evaluasi terhadap standar sehingga konsep perbaikan yang terus menerus untuk kemajuan organisasi ( seksi die design ) dapat terus ditumbuh kembangkan dan akan menjadi budaya kerja sehari hari.
