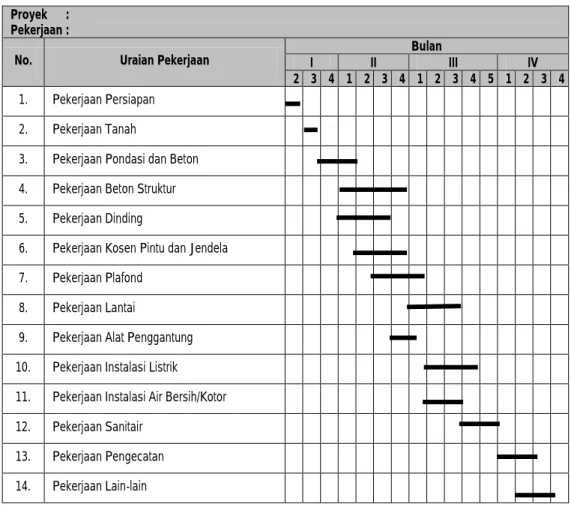

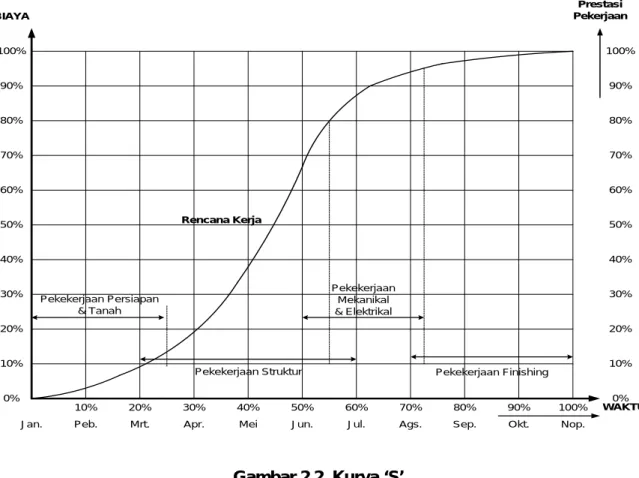

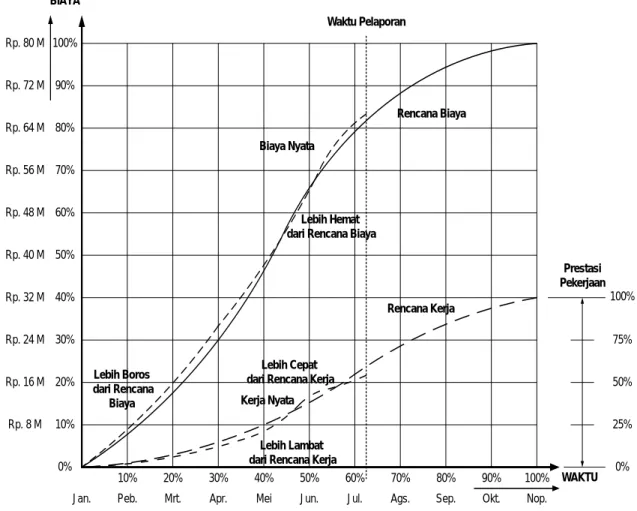

Halaman Gambar 2.1 Diagram Batang (Gant Chart) ... II-3 Gambar 2.2 Kurva ‘S’ ... II-4 Gambar 2.3 Rencana dan Kondisi Nyata ... II-5 Gambar 2.4 Pekerjaan Terlambat dan Boros (Over Costs & Behind Schedule)... II-6 Gambar 2.5 Pekerjaan Terlambat, Pengeluaran Rendah (Under Costs &

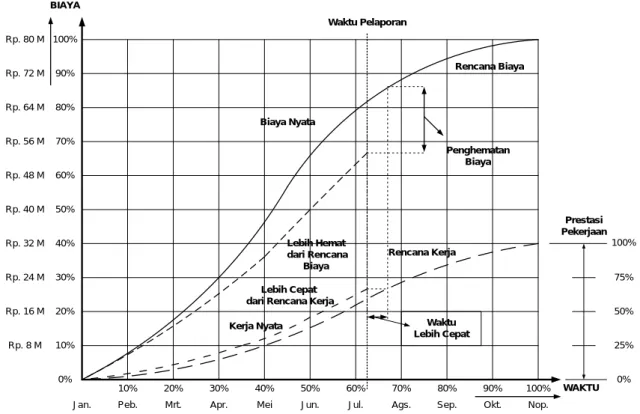

Behind Schedule) ... II-6 Gambar 2.6 Pekerjaan Lebih Cepat dan Hemat (Under Costs & Ahead of
Schedule) ... II-8 Gambar 2.7 Pekerjaan Lebih Cepat tapi Boros (Over Costs & Ahead of
Schedule) ... II-9 Gambar 2.8 Contoh Arrow Diagram Dengan Jalur Kritis B-E-I-K-L ... II-10 Gambar 2.9 Contoh Perhitungan Untuk Memperoleh Jalur Kritis ... II-11 Gambar 2.10 Jadwal Waktu Pelaksanaan Pekerjaan ... II-12 Gambar 4.1 Rencana dan Kondisi Nyata ... IV-3
SPESIFIKASI PELATIHAN
A. TUJUAN UMUM
•
Tujuan Umum
PelatihanPada akhir pelatihan ini peserta diharapkan mampu Melaksanakan pekerjaan yang berkaitan dengan pengawasan pelaksanaan pekerjaan di lokasi proyek, mencakup pemeriksaan, pemantauan serta memvalidasi data kemajuan pekerjaan dan daftar simak untuk berita acara progress dan serah terima pekerjaan sesuai dengan standar mutu yang dipersyaratkan dalam kontrak.
• Tujuan Khusus Pelatihan
Pada akhir pelatihan ini peserta diharapkan mampu:
1. Menerapkan keselamatan dan kesehatan kerja (K-3) dengan benar selama melakukan pekerjaan.
2. Mempelajari & memahami Gambar kerja, spesifikasi teknis, kontrak dan dokumen-dokumen terkait.
3. Membentuk organisasi pengawas lapangan (field inspector).
4. Memeriksa dan mevalidasi ijin-ijin pelaksanaan pekerjaan.
5. Memantau jadwal pelaksanaan.
6. Mengkoordinir tim pengawas pekerjaan.
7. Membuat laporan hasil pemeriksaan.
8. Memeriksa pengajuan pekerjaan tambah / kurang.
9. Mempersiapkan daftar simak dan dokumen berita acara serah terima.
B. TUJUAN PEMBELAJARAN
Kode / Judul Modul : Jadwal Pelaksanaan mempresentasikan unit kompetensi :
“Memantau jadwal pelaksanaan”.
• Tujuan Pembelajaran
Setelah mempelajari modul, peserta mampu Memantau jadwal pelaksanaan.
• Kriteria Penilaian
Pada akhir pelatihan peserta mampu : 1. Mempelajari jadwal induk
2. Mencatat realisasai kemajuan pekerjaan
3. Mengevaluasi & mencatat pekerjaan dari rencana jadwal
PANDUAN PEMBELAJARAN
A. KUALIFIKASI PENGAJAR / INSTRUKTUR
• Instruktur harus mampu mengajar, dibuktikan dengan serfitikat TOT (Training of Trainer) atau sejenisnya.
• Menguasai substansi teknis yang diajarkan secara mendalam.
• Konsisten mengacu SKKNI dan SLK
• Pembelajaran modul-modulnya disertai dengan inovasi dan improvisasi yang relevan dengan metodologi yang tepat.
B. PENJELASAN SINGKAT MODUL
B.1 Modul-modul yang diajarkan di program pelatihan ini :
Nomor
Modul Kode Judul Modul
1 CSEB – 01 Menerapkan Keselamatan Dan Kesehatan Kerja (K-3)
2 CSEB – 02 Gambar Kerja, Spesifikasi Teknis, Kontrak Dan Dokumen-Dokumen Terkait.
3 CSEB – 03 Organisasi Pengawas Lapangan (Field Inspector) 4 CSEB – 04 Memeriksa Dan Memvalidasi Ijin-Ijin Pelaksanaan
Pekerjaan
5 CSEB – 05 Jadwal Pelaksanaan
6 CSEB – 06 Mengkoordinir Tahapan Pekerjaan Tim Pengawas Pekerjaan
7 CSEB – 07 Membuat Laporan Hasil Pemeriksaan 8 CSEB – 08 Memeriksa Pekerjaan Tambah / Kurang
9 CSEB – 09 Mempersiapkan Daftar Simak Dan Dokumen Berita Acara Serah Terima
B.2 Uraian Modul
• Seri / Judul : CSEB-05 / Jadwal pelaksanaan.
• Deskripsi Modul : Jadwal pelaksanaan merupakan salah satu modul untuk membekali seorang Ahli Pengawas Konstruksi Bangunan Gedung (Construction Supervision Engineer Of Buildings) dengan harapan dapat : Mempelajari jadwal induk, mencatat realisasai kemajuan pekerjaan, mengevaluasi & mencatat pekerjaan yang lebih cepat atau lebih lambat dari rencana jadwal
C. PROSES PEMBELAJARAN
KEGIATAN INSTRUKTUR KEGIATAN PESERTA PENDUKUNG
1. Ceramah : Pembukaan/
Bab I, Pendahuluan
§ Menjelaskan tujuan
instruksional umum(TIU) dan Tujuan instruksional khusus (TIK)
§ Menjelaskan maksud dan tujuan memantau jadwal pelaksanaan.
§ Menjelaskan pengertian memantau jadwal pelaksanaan.
Waktu : 5 menit
§ Mengikuti penjelasan TIU dan TIK dengan tekun dan aktif
§ Mengikuti penjelasan maksud dan tujuan memantau jadwal pelaksanaan.
§ Mengikuti penjelasan pengertian memantau jadwal pelaksanaan.
§ Mengajukan pertanyaan apabila ada yang kurang jelas.
OHT LCD
2. Ceramah : Bab II, Mempelajari Jadwal Induk
Memberikan penjelasan, uraian atau-pun bahasan mengenai :
• Umum
• Mempelajari Alokasi Waktu Tiap Tahapan Pekerjaan
• Mencatat Rentang Waktu Yang Kritis
• Membuat Jadwal Realisasi Pekerjaan
Waktu : 65 menit
§ Mengikuti penjelasan, uraian atau bahasan instruktur dengan tekun dan aktif.
§ Mengajukan pertanyaan apabila ada yang kurang jelas.
OHT LCD
3. Ceramah : Bab III, Mencatat Realisasai Kemajuan Pekerjaan
Memberikan penjelasan, uraian atau-pun bahasan mengenai :
• Umum
• Mencatat Realisasi Tahapan Pekerjaan
• Mencatat Realisasi Kendala Dan Peluang
• Menyusun Alternatif Teknis Realisasi Pekerjaan
Waktu : 70 Menit
§ Mengikuti penjelasan, uraian atau bahasan instruktur dengan tekun dan aktif.
§ Mengajukan pertanyaan apabila ada yang kurang jelas.
OHT LCD
4. Ceramah : Bab IV,
Mengevaluasi & Mencatat Pekerjaan Dari Rencana Jadwal
Memberikan penjelasan, uraian atau-pun bahasan mengenai :
• Umum
• Mencatat Hal-Hal Yang Dapat Mempercepat Pekerjaan
• Mencatat Hal-Hal Yang Dapat Menyebabkan Kelambatan Pekerjaan
• Melaporkan Evaluasi Dan Devaluasi Pada Atasan Langsung
Waktu : 45 Menit
§ Mengikuti penjelasan, uraian atau bahasan instruktur dengan tekun dan aktif.
§ Mengajukan pertanyaan apabila ada yang kurang jelas.
OHT LCD
BAB I
PENDAHULUAN
1.1. UMUM
Modul CSEB-05: Jadwal Pelaksanaan mempresentasikan salah satu unit kompetensi dari program pelatihan Ahli Pengawas konstruksi Bangunan Gedung (Construction Supervision Engineer Of Buildings)
Sebagai salah satu unsur, maka pembahasannya selalu memperhatikan unsur- unsur lainnya, sehingga terjamin keterpaduan dan saling mengisi tetapi tidak terjadi tumpang tindih (overlapping) terhadap unit-unit kompetensi lainnya yang dipresentasikan sebagai modul-modul relevan, Alokasi waktu dipelajari tiap tahapan pekerjaan, Rentang waktu yang kritis dicatat, Jadwal realisasi pekerjaan dibuat., Tahapan pekerjaan dicatat realisasinya, Kendala dan peluang realisasi pekerjaan dicatat, Alternatif teknis Realisasi pekerjaan disusun dan dicatat secara cermat, Hal- hal yang dapat mempercepat pekerjaan dicatat, Hal-hal yang dapat menyebabkan kelambatan pekerjaan dicatat, Evaluasi dan Deviasi waktu dilaporkan pada atasan langsung & memberikan rekomendasi.
Adapun unit-unit kompetensi untuk mendukung kinerja efektif yang diperlukan dalam perencanaan Ahli Pengawas Konstruksi Bangunan Gedung(Construction Supervision Engineer Of Buildings) adalah :
NO. Kode Unit Judul Unit Kompetensi
I. KOMPETENSI UMUM
1. INA.5230.313.24.01.07
Menerapkan keselamatan dan kesehatan kerja (K-3) dengan benar selama melakukan pekerjaan.
II. KOMPETENSI INTI
2. INA.5230.313.24.02.07
Mempelajari & memahami Gambar kerja, spesifikasi teknis, kontrak dan dokumen- dokumen terkait.
3. INA.5230.313.24.03.07
Membentuk organisasi pengawas lapangan (field inspector).
4. INA5230.313.24.04.07
Memeriksa dan mevalidasi ijin-ijin pelaksanaan pekerjaan.
5. INA5230.313.24.05.07 Memantau jadwal pelaksanaan.
6. INA5230.313.24.06.07 Mengkoordinir tim pengawas pekerjaan.
7. INA5230.313.24.07.07 Membuat laporan hasil pemeriksaan.
8. INA5230.313.24.08.07
Memeriksa pengajuan pekerjaan tambah / kurang.
9. INA5230.313.24.09.07
Mempersiapkan daftar simak dan dokumen berita acara serah terima.
II. KOMPETENSI PILIHAN -
1.2. RINGKASAN MODUL
Ringkasan modul ini disusun konsisten dengan tuntunan atau isi unit kompetensi ada judul unit, elemen kompetensi dan KUK (Kriteria Unjuk Kerja) dengan uraian sebagai berikut:
a. Judul unit :
Sebuah unit mengacu kepada kebutuhan kompetensi yang apabila digunakan dalam suatu situasi kerja secara logika dapat berdiri sendiri, judul / title unit dapat diungkapkan dalam istilah hasil yang harus dicapai (biasanya menggunakan kata kerja operasional)
b. Deskripsi unit :
Merupakan informasi tambahan terhadap judul unit yang menjelaskan atau mendeskripsikan pengetahuan, ketrampilan, dan sikap perilaku kerja yang dibutuhkan dalam rangka mencapai standar kompetensi seperti yang diungkapkan dalam judul unit.
c. Elemen kompetensi :
Mengidentifikasikan tugas-tugas yang harus dikerjakan untuk mencapai kompetensi berupa pernyataan yang menunjukkan komponen-komponen pendukung unit kompetensi.
d. Kriteria unjuk kerja :
Menggambarkan kegiatan yang harus dikerjakan untuk memperagakan kompetensi secara jelas dan terukur disetiap elemen, apa yang harus dikerjakan pada waktu dinilai dan apakah syarat-syarat dari elemen dipenuhi (berbentuk kalimat pasif dan berfungsi alat penilaian)
Adapun unit kompetensi yang dipresentasikan dalam modul ini sebagai berikut:
1. KODE UNIT : INA5230.313.24.05.07
2. JUDUL UNIT : Memantau jadwal pelaksanaan
3. DESKRIPSI UNIT : Unit kompetensi ini mencakup pengetahuan, keterampilan dan sikap perilaku yang diperlukan untuk mampu memantau jadwal pelaksanaan
ELEMEN KOMPETENSI KRITERIA UNJUK KERJA
1. Mempelajari jadwal induk. 1.1 Alokasi waktu dipelajari tiap tahapan pekerjaan.
1.2 Rentang waktu yang kritis dicatat.
1.3 Jadwal realisasi pekerjaan dibuat.
2. Mencatat realisasai kemajuan pekerjaan.
2.1 Tahapan pekerjaan dicatat realisasinya.
2.2 Kendala dan peluang realisasi pekerjaan dicatat.
2.3 Alternatif teknis Realisasi pekerjaan disusun dan dicatat secara cermat.
3.Mengevaluasi & mencatat pekerjaan yang lebih cepat atau lebih lambat dari rencana jadwal.
3.1 Hal-hal yang dapat mempercepat pekerjaan dicatat.
3.2 Hal-hal yang dapat menyebabkan kelambatan pekerjaan dicatat.
3.3 Evaluasi dan Deviasi waktu dilaporkan pada atasan langsung &
memberikan rekomendasi
Sewaktu menulis dan menguraikan isi modul secara detail betul-betul konsisten mengacu tuntutan elemen kompetensi dan masing-masing KUK (Kriteria Unjuk kerja) yang sudah dianalisis indikator kinerja / keberhasilan (IUK)
Berangkat dari IUK (Indikator Unjuk kerja/keberhasilan) yang pada dasarnya sebagai tolok ukur alat penilaian, diharapkan uraian detail setiap modul pelatihan berbasis kompetensi betul-betul menguraikan pengetahuan keterampilan dan
sikap kerja yang mendukung terwujudnya IUK sehingga, dapat dipergunakan untuk melatih tenaga kerja yang hasilnya jelas, lugas dan terukur.
1.3. BATASAN / RENTANG VARIABEL
Adapun batasan atau rentang variable untuk unit kompetensi ini adalah : 1. Kompetensi ini diterapkan dalam tim proyek kerja pelaksana pekerjaan 2. Dokumen kontrak secara lengkap harus tersedia
3. Ketentuan dan peraturan daerah setempat yang berkaitan dengan pelaksanaan pekerjaan dapat dikumpulkan
4. Perlengkapan dan pengolahan data proyek dengan komputer diaplikasikan
1.4. PANDUAN PENILAIAN
Untuk membantu menginterpresentasikan dan menilai unit kompetensi dengan mengkhususkan petunjuk nyata yang perlu dikumpulkan untuk memperagakan kompetensi sesuai tingkat kecakapan yang digambarkan dalam sikap kriteria unjuk kerja yang meliputi :
- Pengetahuan, keterampilan dan sikap kerja yang dibutuhkan untuk seseorang dinyatakan kompeten pada tingkatan tertetu.
- Ruang lingkup pengujian menyatakan dimana, bagaimana dan dengan metode apa pengujian seharusnya dilakukan.
- Aspek penting dari pengujian menjelaskan hal-hal pokok dari pengujian dan kunci pokok yang perlu dilihat pada waktu pengujian.
1.4.1. Kualifikasi Penilaian
a. Penilaian harus kompeten paling tidak tentang unit-unit kompetensi sebagai assesor (penilai) antara lain :
• Merencanakan penilaian, termasuk mengembangkan MUK (Materi Uji Kompetensi)
• Melaksankan penilaian dan
• Mereview Penilaian.
b. Penilaian juga harus kompeten tentang teknis substansi dari unit-unit yang akan didemonstrasi dan bila ada syarat-syarat industri perusahaannya lainnya muncul bias disyartkan untuk :
• Mengetahui praktek-praktek / kebiasaan industri / perusahaan yang ada sekarang dalam pekerjaan atau peranan yang kinerjanya sedang dinilai.
• Memperaktekkan kecakapan inter-personal seperlunya yang diperukan dalam proses penilaian.
c. Rincian Opsi-opsi untuk menggunakan penilai yang memenuhi syarat dalam berbagai konteks tempat kerja dan institusi. Opsi-opsi tersebut termasuk :
• Penilai di tempat kerja yang kompeten substansi yang relevan dan dituntut memiliki pengetahuan tentang praktek-praktek / kebiasaan industri / perusahaan yang ada sekarang
• Suatu panel penilai yang didalmnya termasuk paling sedikit satu orang yang kompeten dalam kompetensi subtansial yang relevan
• Pengawas tempat kerja dengan kompetensi dan pengalaman subtansial yang relevan yang disarankan oleh penilai eksternal yang kompeten menurut standar penilai
Ikhtisar (gambaran umum) tentang proses untuk mengembangkan sumber daya penilaian berdasar pada Standar Kompetensi Kerja (SKK) perlu dipertimbangkan untuk memasukan sebuah flowchart padapross tersebut Sumber daya penilaian harus divalidasi untuk menjamin bahwa penilaian dapat mengumpulkan informasi yang cukup valid dan terpercaya untuk membuat keputusan penilaian berdasar standar kompetensi.
Adapun acuan untuk melakukan penilaian yang tertuang dalam SKKNI adalah sebagai berikut :
1.4.2. Pengetahuan, keterampilan dan sikap perilaku untuk mendemonstrasikan kompetensi
terdiri dari :
1. Permasalahan diteliti secara rinci
2. Memberi solusi di dalam menangani masalah
3. Pemecahan masalah yang mungkin timbul didalam pekerjaan 1.4.3. Konteks Penilaian
1. Penilaian harus mencakup melakukan peragaan memperagakan dan mempraktekkan dalam pekerjaan sebenarnya
2. Unit ini dapat dinilai di dalam maupun di luar tempat kerja yang menyangkut pengetahuan teori
3. Unit ini harus didukung oleh serangkaian metode untuk menilai pengetahuan dan ketrampilan yang ditetapkan dalam Materi Uji Kompetensi (MUK)
1.4.4. Aspek Penting Penilaian
1. Ketelitian dan kecermatan dalam tugas pekerjaan dilokasi dan lingkungan pekerjaan dijalankan
2. Kemampuan melakukan pemecahan persoalan mengacu dan ditetapkan sesuai ketentuan dokumen kontrak
3. Kemampuan melakukan investigasi kondisi dan situasi termasuk geologi, geoteknik dan geodetik dilokasi pekerjaan yang ditetapkan dalam gambar kontrak
1.5. SUMBER DAYA PEMBELAJARAN
Sumber daya pembelajaran di kelompokkan menjadi 2 (dua) yaitu : a. Sumber daya pembelajaran teori :
- OHT dan OHP (Over Head Projector) atau LCD dan Lap top.
- Ruang kelas lengkap dengan fasilitasnya.
- Materi pembelajaran.
b. Sumber daya pembelajaran praktek :
- PC lap top bagi yang familiar dengan komputer atau kalkulator bagi yang tidak familiar dengan computer
- Alat tulis, kertas dan lain-lain yang diperlukan untuk membantu peserta pelatihan dalam menghitung dan merencanakan pengawasan bangunan.
BAB II
MEMPELAJARI JADWAL INDUK
2.1 UMUM
Jadwal kerja yang akan dilaksanakan diperiksa dan dipelajari apakah sudah mencakup seluruh aktivitas yang diperlukan,apakah urut-urutannya sudah sesuai dengan keterkaitan kerja.Juga perlu diperiksa alokasi waktu yang disediakan untuk masing-masing aktifitas sudah mencukupi.
Kalender kegiatan pelaksanaan pekerjaan perlu mencantumkan:
1. Rencana awal dan akhir tiap pekerjaan
Rencana tiap pekerjaan perlu dibuat sekurang-kurangnya dengan dua pendekatan/alternatif, waktu mulai tercepat (the earliest start) dan waktu mulai terlama (the latest start) dengan konsekuensi juga ada wakt tercepat penyelesaian pekerjaan (the earliest finish) dan waktu terlama penyelesaian pekerjaan (the latest finish). Dengan demikian memudahkan pengambilan keputusan dan perhitungan risiko kerja yang mungkin terjadi.
Adanya dua acuan ini, dapat memberi peluang adanya modifikasi waktu kerja, jika terjadi kehilangan waktu kerja akibat hujan, dan gangguan di lapangan lainnya, sehingga secara keseluruhan tidak berdampak pada jadwal keseluruhan proyek.
2. Rencana alokasi waktu pekerjaan
Rencana alokasi kerja di sini dimaksudkan untuk merencanakan kemungkinan kerja lembur yang berdampak pada pendayagunaan sumber daya yang ada..
dalam hal pekerjaan dilakukan dengan pendekatan fast track, kemungkinan pekerja dibagi atas tiga kelompok kerja (shift) yang bekerja secara bergilir, sehingga proyek dapat berjalan 24 jam penuh.
Rencana kerja juga harus mempertimbangkan kemungkinan jedah kegiatan akibat hari raya nasional (Hari Raya Kemerdekaan, Libur menjelang hari Raya Idul Fitri, dan hari-hari ritual keagamaan lainnya).
Di beberapa daerah yang padat dengan acara ritual keagamaan, perencanaan waktu kerja harus dilakukan secara seksama, karena umumnya waktu kerja
yang diperhitungkan untuk kegiatan proyek 250 hari efektif dari 365 hari kalender, dan di daearah tertentu dapat turun sampai 200 hari kegiatan efektif.
3. Rencana mobilsasi sumber daya
Alokasi waktu kerja akan berdampak pada rencana mobilisasi sumber daya:
- Mobilsasi peralatan dan perlengkapan bantu kerja - Mobilisasi tenaga kerja
- Mobilisasi kegiatan sub kontraktor - Mobilisasi dana
Mobilisasi ini perlu dirancang secara teliti agar tidak terjadi penumpukan, sehingga pelaksanaan pekerjaan tidak efektif dan efisiensi kerja tidak tercapai.
Dengan pengaturan mobilisasi sumber daya yang baik, maka waktu luang yang tidak optimal (idle time) tidak terjadi.
4. Rencana pasokan bahan
Rencana pasokan bahan harus dibdakan atas:
a) Material lapangan
Material ini berupa bahan yang langsung dapat digunakan, tanpa perlu diolah atau dirakit terlebih dahulu, seperti semen, pasir, koral, batu bata/bataco, cat, Untuk bahan-bahan ini diperlukan lokasi penumpukan dan penyimpanan yang aman dan mudah dijangkau, baik oleh kendaraan pengangkut maupun oleh pekerja yang membutuhkannya.
b) Material olahan
Mateial ini perlu dipersiapkan dulu sebelum digunakan, seperti besi beton, dan kayu. Untuk bahan-bahan ini, di samping diperlukan lokasi penyimpanan dan penumpukan diperlukan juga lokasi untuk workshop untuk penyiapan bahan.
Besi beton memerlukan tempat untuk memotong dan membengkokkan tulangan beton, jadi diperlukan lokasi untuk penempatan alat pemotong dan pembengkok besi (bar bender & bar cutter). Untuk kayu diperlukan lokasi untuk pemotongan, penyerutan dan perakitan.
c) Material khas
Bahan ini biasanya dibawa oleh sub-kontraktor spesialis, sehingga biasanya di samping membutuhkan kantor proyek untuk sub-kontraktor, juga diperlukan tempat untuk penumpukan/penyimpanan bahan dan persiapan (pabrikasi) bahan-bahannya.
Yang dapat dikelompokan dengan material khas adalah kaca, plafon, pipa dan asesoris plambing, sanitair, partisi dan lantai (keramik, karpet, vinil atau parket), serta peralatan proteksi kebakaran dan instalasi listrik/penerangan.
d) Material import
Bahan ini membutuhkan perhatian karena biasanya membutuhkan waktu panjang bagi pengadaannya. Bahan-bahanini tidak dapat dipesan secara mendadak; biasanya diperlukan suatu rentang waktu tertentu untuk pengurusan prosedur import, ekpedisi dan pergudangan, transportasi dan pemasangan.
Yang dikelompokkan di sini meliputi genset, lif dan eskalatir, Mesin AC (central), boiler, dan material finishing.
2.2 MEMPELAJARI ALOKASI WAKTU TIAP TAHAPAN PEKERJAAN a. Pengertian Alokasi Waktu
Alokasi waktu adalah jumlah waktu yang telah ditentukan untuk menyelesaikan suatu pekerjaan (Gambar 2.1.).
Proyek : Pekerjaan :
No. Uraian Pekerjaan Bulan
I II III IV
2 3 4 1 2 3 4 1 2 3 4 5 1 2 3 4 1. Pekerjaan Persiapan
2. Pekerjaan Tanah
3. Pekerjaan Pondasi dan Beton 4. Pekerjaan Beton Struktur 5. Pekerjaan Dinding
6. Pekerjaan Kosen Pintu dan Jendela 7. Pekerjaan Plafond
8. Pekerjaan Lantai
9. Pekerjaan Alat Penggantung 10. Pekerjaan Instalasi Listrik 11. Pekerjaan Instalasi Air Bersih/Kotor 12. Pekerjaan Sanitair
13. Pekerjaan Pengecatan 14. Pekerjaan Lain-lain
Gambar 2.1. Diagram Batang (Gant Chart)
Untuk proyek yang sederhana biasanya cukup dengan menggunakan diagram Gant atau diagram batang, sedang untuk proyek yang lebih kompleks biasanya dengan kurva S (Gambar 2.2.).
Prestasi Pekerjaan
WAKTU BIAYA
100%
90%
80%
70%
60%
50%
40%
30%
20%
10%
0%
Rencana Kerja
10% 20% 30% 40% 50% 60% 70% 80% 90% 100%
Jan. Peb. Mrt. Apr. Mei Jun. Jul. Ags. Sep. Okt. Nop.
100%
90%
80%
70%
60%
50%
40%
30%
20%
10%
0%
Pekekerjaan Persiapan
& Tanah
Pekekerjaan Struktur
Pekekerjaan Mekanikal
& Elektrikal
Pekekerjaan Finishing
Gambar 2.2. Kurva ‘S’
Diagram ini menggambarkan antara alokasi waktu dengan kemajuan pekerjaan yang harus dicapai sesuai dengan rencana.
b. Perhitungan Nilai Prestasi Pekerjaan Dibandingkan dengan Prestasi Rencana
Membandingkan prestasi pekerjaan pada waktu tertentu dengan prestasi rencana pada suatu waktu yang tertentu (Gambar 2.3.).
Prestasi Pekerjaan
100%
75%
50%
25%
0%
WAKTU BIAYA
100%
90%
80%
70%
60%
50%
40%
30%
20%
10%
0%
Rencana Biaya Biaya Nyata
Waktu Pelaporan
Rencana Kerja
Kerja Nyata
Lebih Lambat dari Rencana Kerja
Lebih Cepat dari Rencana Kerja Lebih Boros
dari Rencana Biaya
Lebih Hemat dari Rencana Biaya
10% 20% 30% 40% 50% 60% 70% 80% 90% 100%
Jan. Peb. Mrt. Apr. Mei Jun. Jul. Ags. Sep. Okt. Nop.
Rp. 8 M Rp. 16 M Rp. 24 M Rp. 32 M Rp. 40 M Rp. 48 M Rp. 56 M Rp. 64 M Rp. 72 M Rp. 80 M
Gambar 2.3. Rencana dan Kondisi Nyata
Grafik ‘S’ Grafik merupakan garis rencana kegiatan yang mengkaitkan waktu dengan kemajuan pekerjaan. Grafik ‘S’ juga dapat diintegrasikan dengan rencana biaya dalam satu bagan, sebagaimana terlihat pada Gambar 2.3.
Gambar yang berada di atas garis rencana berarti pekerjaan selesai lebih awal dari rencana (jika menggunakan Grafik ’S’ – untuk pekerjaan), dan menunjukkan adanya penghematan pengeluaran proyek (jika menggunakan Grafik ‘S’ – untuk biaya proyek). Dengan demikian ada empat scenario yang mungkin terjadi dalam pelaksanaan proyek :
1. Pekerjaan Terlambat dan Boros (Over Costs & Behind Schedule)
Jika kerja nyata berada di bawah Grafik ‘S’, sedang pengeluaran proyek di atas Grafik ‘S’, maka ini menunjukkan bahwa proyek dalam kondisi yang mengkuatirkan, karena bukan saja kemungkinan besar proyek tidak selesai menurut waktu yang ditentukan, tetapi juga biaya proyek ‘melambung’
melampaui perhitungan, sehingga proyek terancam merugi. (Gambar 2.4.)
Prestasi Pekerjaan
100%
75%
50%
25%
0%
WAKTU BIAYA
100%
90%
80%
70%
60%
50%
40%
30%
20%
10%
0%
Rencana Biaya
Biaya Nyata
Waktu Pelaporan
Rencana Kerja
Kerja Nyata
Lebih Lambat dari Rencana Kerja Lebih Boros
dari Rencana Biaya
10% 20% 30% 40% 50% 60% 70% 80% 90% 100%
Jan. Peb. Mrt. Apr. Mei Jun. Jul. Ags. Sep. Okt. Nop.
Rp. 8 M Rp. 16 M Rp. 24 M Rp. 32 M Rp. 40 M Rp. 48 M Rp. 56 M Rp. 64 M Rp. 72 M Rp. 80 M
Lama Waktu Terlambat
Kelebihan Pengeluaran
Biaya
Gambar 2.4. Pekerjaan Terlambat dan Boros (Over Costs & Behind Schedule)
2. Pekerjaan Terlambat, Pengeluaran Rendah (Under Costs & Behind Schedule)
Kondisi seperti ini, menunjukkan kemungkinan lambatnya proses pencairan dana proyek, yang membawa akibat terlambatnya kemajuan pekerjaan. Jika hal ini terus dibiarkan, kondisi proyek akan memburuk, sehingga penghematan biaya dapat mengakibatkan proyek tidak selesai tepat waktu, dengan kemungkinan terkena ‘pinalti’ atau denda akibat keterlambatan (Gambar 2.5.)
Jika keterlambatan kerja masih pada tahap pekerjaan struktur, masih dapat dikejar dengan penambahan waktu dan tenaga kerja, atau menggunakan metode kerja yang yang dapat mempercepat pekerjaan, seperti penggunaan komponen pra pabrikasi.
Prestasi Pekerjaan
100%
75%
50%
25%
WAKTU 0%
BIAYA
100%
90%
80%
70%
60%
50%
40%
30%
20%
10%
0%
Rencana Biaya
Biaya Nyata
Waktu Pelaporan
Rencana Kerja
Kerja Nyata
Lebih Lambat dari Rencana Kerja Lebih Hemat dari Rencana
Biaya
10% 20% 30% 40% 50% 60% 70% 80% 90% 100%
Jan. Peb. Mrt. Apr. Mei Jun. Jul. Ags. Sep. Okt. Nop.
Rp. 8 M Rp. 16 M Rp. 24 M Rp. 32 M Rp. 40 M Rp. 48 M Rp. 56 M Rp. 64 M Rp. 72 M Rp. 80 M
Lama Waktu Terlambat
Penghematan Biaya
Gambar 2.5. Pekerjaan Terlambat, Pengeluaran Rendah (Under Costs & Behind Schedule)
3. Pekerjaan Lebih Cepat dan Hemat (Under Costs & Ahead of Schedule) Kondisi ini merupakan kondisi ideal yang diharapkan oleh kontraktor, karena memberikan manfaat ganda, yaitu pekerjaan akan selesai lebih awal dari jadwal proyek dan pengeluaran proyek lebih kecil dari rencana pengeluaran biaya proyek (Gambar 2.6.).
Prestasi Pekerjaan
100%
75%
50%
25%
0%
WAKTU BIAYA
100%
90%
80%
70%
60%
50%
40%
30%
20%
10%
0%
Rencana Biaya
Biaya Nyata
Waktu Pelaporan
Rencana Kerja
Kerja Nyata Lebih Cepat dari Rencana Kerja
Lebih Hemat dari Rencana
Biaya
10% 20% 30% 40% 50% 60% 70% 80% 90% 100%
Jan. Peb. Mrt. Apr. Mei Jun. Jul. Ags. Sep. Okt. Nop.
Rp. 8 M Rp. 16 M Rp. 24 M Rp. 32 M Rp. 40 M Rp. 48 M Rp. 56 M Rp. 64 M Rp. 72 M Rp. 80 M
Waktu Lebih Cepat
Penghematan Biaya
Gambar 2.6. Pekerjaan Lebih Cepat dan Hemat (Under Costs & Ahead of Schedule)
Dari Gambar 2.6. dapat dilihat akibat percepatan waktu diperoleh penghematan biaya yang cukup signifikan. Penggunaan metode kerja yang tepat, didukung dengan manajemen proyek yang efektif dan tenaga kerja yang profesional dan handal dapat menghasilkan hal tersebut.
4. Pekerjaan Lebih Cepat tapi Boros (Over Costs & Ahead of Schedule) Penggunaan sumber daya yang berkualitas kadang-kadang membutuhkan dana yang cukup besar, meskipun mendatangkan kemajuan pekerjaan yang tinggi. Tetapi jika pengeluaran tidak seimbang dengan kemajuan pekerjaan akan membawa risiko kerugian pada pekerjaan (Gambar 2.7).
Penambahan dana proyek dimungkinkan jika tambahan biaya proyek masih berada dalam batas ‘margin profit’, sehingga setiap penambahan biaya di atas rencana biaya proyek perlu dikonsultasikan dengan bagian keuangan perusahaan atau pimpinan perusahaan, dan disesuaikan dengan strategi pemasaran perusahaan.
Prestasi Pekerjaan
100%
75%
50%
25%
WAKTU 0%
BIAYA
100%
90%
80%
70%
60%
50%
40%
30%
20%
10%
0%
Rencana Biaya
Biaya Nyata
Waktu Pelaporan
Rencana Kerja
Kerja Nyata Lebih Cepat dari Rencana Kerja Lebih Boros
dari Rencana Biaya
10% 20% 30% 40% 50% 60% 70% 80% 90% 100%
Jan. Peb. Mrt. Apr. Mei Jun. Jul. Ags. Sep. Okt. Nop.
Rp. 8 M Rp. 16 M Rp. 24 M Rp. 32 M Rp. 40 M Rp. 48 M Rp. 56 M Rp. 64 M Rp. 72 M Rp. 80 M
Waktu Lebih Cepat
Kelebihan Pengeluaran
Biaya
Gambar 2.7. Pekerjaan Lebih Cepat tapi Boros (Over Costs & Ahead of Schedule)
2.3 MENCATAT RENTANG WAKTU KRITIS
Dalam setiap pelaksanaan pekerjaan di proyek, selalu terdapat pekerjaan-pekerjaan yang harus dilaksanakan dengan rentang waktu yang sangat ketat (yang termasuk dalam jalur kritis), yang pada Gambar 2.8 ditandai dengan garis B, E, I, K dan L.
Sedang yang lainnya, dikategorikan pada kegiatan yang masih dimungkinkan adanya modifikasi rentang waktu kegiatan.
Untuk mendapatkan rentang waktu kritis perlu dibuat arrow diagram. Dengan barchart kita tidak bisa mencari rentang waktu kritis karena barchart hanya menggambarkan urut-urutan pekerjaan dan jangka waktu yang dibutuhkan untuk menyelesaikan suatu pekerjaan. Setelah diperoleh jalur kritis pada arrow diagram maka jalur kritis tersebut dapat diplotkan ke barchat dan rentang waktu kritis dapat terlihat dengan jelas dan dapat dihitung. Berdasarkan hal tersebut langsung dapat diketahui item pekerjaan mana saja yang masuk pada rentang waktu kritis.
Sebagaimana diketahui aktivitas/pekerjaan yang berada pada jalur kritis sangat berpengaruh terhadap waktu penyelesaian proyek secara keseluruhan. Oleh sebab itu seluruh item pekerjaan yang berada pada jalur kritis perlu untuk dicatat dan diamati dengan sungguh-sunguh kemajuannya karena jika pekerjaa tersebut mengalami kerlambatan maka secara langsung akan menyebabkan keterlambatan pada waktu penyelesaian proyek secara keseluruhan. Dan apabila telah terjadi keterlambatan pada salah satu item pekerjaan pada rentang waktu kritis, maka jika ingin tetap mempertahan waktu penyelesain sesuai jadual semula harus dilakukan percepatan / crash program atas pekerjaan tersbut. Perlu diketahui bahwa setiap dilakukan percepatan selalu memerlukan biaya tambahan yang cukup besar.
0 0
0
1 4
18
3 7
11
2 8
8
4 19 33
5 20
20 8 36
36
6 20
20 7 31
31
F A
B
C
E
J
H
G D
I
K L 4
15 6
8
7
9
3
10
11 5 12
Gambar 2.8. Contoh arrow diagram dengan jalur kritis B-E-I-K-L
Aktivitas
Aktivitas DurasiDurasi ESTEST EFTEFT LSTLST LFTLFT Total FloatTotal Float Free FloatFree Float KeteranganKeterangan Pada
Padahariharikeke A
A 44 00 44 1414 1818 1414 00 Non Non --kritiskritis
B
B 88 00 88 00 88 00 00 kritiskritis
C
C 77 00 77 44 1111 44 00 Non Non --kritiskritis
D
D 66 88 1414 2727 3333 1919 55 Non Non --kritiskritis
EE 1313 88 2020 88 2020 00 00 kritiskritis
FF 1515 44 1919 1818 3333 1414 00 Non Non --kritiskritis
G
G 99 77 1616 1111 2020 44 44 Non Non --kritiskritis
H
H 1010 2020 3030 2626 3636 66 66 Non Non --kritiskritis
I
I 0 (dummy)0 (dummy) 2020 2020 2020 2020 00 00 kritiskritis
JJ 33 1919 2222 3333 3636 1414 1414 Non Non --kritiskritis
K
K 1111 2020 3131 2020 3131 00 00 kritiskritis
L
L 55 3131 3636 3131 3636 00 00 kritiskritis
Gambar 2.9. Contoh perhitungan untuk memperoleh jalur kritis
2.4 MEMBUAT JADWAL REALISASI PEKERJAAN
Jadwal pekerjaan selalu dijadikan acuan bagi pelaksanaan rentang waktu pekerjaan, di samping kualitas hasil pekerjaan. Untuk itu jadwal induk (master schedule) selalu dijadikan dasar bagi pembuatan jadwal realisasi pekerjaan.
Sebagaimana diketahui jadual rencana dibuat sebagai pedoman untuk mencapai target dalam pelaksanaan pekerjaan. Dalam kenyataannya relisasi pekerjaan di lapangan tidaklah selalu sama dengan yang telah direncanakan. Kadang kadang ada yang lebih cepat dan ada pula yang lebih lambat.Untuk dapat menggambarkan hal tersebut dapat digunakan barchart / diagram batang. Realisasi pekerjaan diukur pada waktu tertentu dalam pelaksanaan proyek dengan membandingkan realisasi progress yang dicapai dengan progress rencana sebagaimana yang tergambar pada gambar di bawah ini.
Prestasi Pekerjaan
100%
75%
50%
25%
WAKTU 0%
BIAYA
100%
90%
80%
70%
60%
50%
40%
30%
20%
10%
0%
Rencana Biaya
Biaya Nyata
Waktu Pelaporan
Rencana Kerja
Kerja Nyata
Lebih Lambat dari Rencana Kerja Lebih Boros
dari Rencana Biaya
10% 20% 30% 40% 50% 60% 70% 80% 90% 100%
Jan. Peb. Mrt. Apr. Mei Jun. Jul. Ags. Sep. Okt. Nop.
Rp. 8 M Rp. 16 M Rp. 24 M Rp. 32 M Rp. 40 M Rp. 48 M Rp. 56 M Rp. 64 M Rp. 72 M Rp. 80 M
Lama Waktu Terlambat
Kelebihan Pengeluaran
Biaya
Gambar 2.10. Jadwal Waktu Pelaksanaan Pekerjaan
a. Fungsi
Jadwal waktu pelaksanaan pekerjaan merupakan alat yang dapat menunjukkan kapan berlangsungnya setiap kegiatan, sehingga dapat digunakan pada waktu merencanakan kegiatan-kegiatan maupun untuk pengendalian pelaksanaan proyek secara keseluruhan.
b. Pembuatan Jadwal Dengan Cara Bagan Balok (Bar Chart)
Untuk suatu proyek yang sederhana, dalam arti tidak mengandung kegiatan- kegiatan kompleks yang sangat tergantung satu sama lainnya, pembuatan jadwal dengan cara bagan balok (bar chart) dinilai sangat sederhana dan luwes.
Fungsi bagan balok :
1. Melukiskan proyek dalam urutan tahap-tahap kegiatan pokok disertai waktunya, merencanakan penggunaan sumber daya proyek secara mangkus, dan sebagai alat komuknikasi rencana proyek kepada pihak- pihak yang terkait
2. Memonitor kemajuan-kemajuan yang dicapai, dengan cara membandingkan realisasi pekerjaan dengan perencanaan
3. Memperlihatkan jadwal waktu terhadap hasil kemajuan pekerjaaan
4. Rincian waktu dan kegiatan
5. Waktu tercepat (EET) dan waktu terlama untuk tiap pekerjaan (LET) 6. Waktu dimulainya suatu pekerjaan
7. Pekerjaan mana yang boleh terlambat
8. Pekerjaan mana yang harus diselesaikan tepat waktu (karena berada di jalur kritis)
RANGKUMAN
Perencanaan waktu /jadual pelaksanaan pekerjaan adlah merupakan suatu hal yang penting dalam perencanaan proyek karena perencanaan tersebut merupakan pedoman bagi perencanaan alokasi sumber daya proyek yaitu bahan ,tenaga kerja ,peralatan dan pendanaan yang diperlukan proyek.Alat alat penjadualan antara lain dapat berupa “Bar Chart”, Kurva S,Arrow diagram . Realisasi jadual pelaksanaan perlu diukur dari waktu untuk dibandingkan dengan target rencana.
Ada empat scenario realisasi pelaksanaan pekerjaan terhadap rencana yang mungkin terjadi tdalam pelaksanaan proyek :
1. Pekerjaan Terlambat dan Boros.
2. Pekerjaan Terlambat, Pengeluaran Rendah.
3. Pekerjaan Lebih Cepat dan Hemat.
4. Pekerjaan Lebih Cepat tapi Boros.
Berdasarkan hasil evaluasi realisasi terhadap rencana,maka jika terdapat deviasi perlu segera dilakukan langkah koreksi terhadap perencanaan yang ada.
ELEMEN KOMPETENSI & KRITERIA UNJUK KERJA (KUK)
LATIHAN / PENILAIAN MANDIRI
1. Mempelajari jadwal induk
1 Alokasi waktu dipelajari tiap tahapan pekerjaan.
1. Jika keterlambatan kerja masih pada tahap pekerjaan struktur, apa yang dapat dilakukan?
2. Apakah yang dimaksud dengan alokasi waktu.
3. Apakah yang dimaksud dengan diagram batang.
4. Informasi apa saja yang dapat diketahui dari diagram batang?
5. Apa yang dimaksud dengan Kurva “ S “ 2 Rentang waktu yang kritis
dicatat.
1. Jelaskan yang dimaksud dengan ”Pekerjaan Lebih Cepat dan Hemat”?
2. Apa yang dimaksud dengan jalur / lintasan kritis.
3. Kenapa pekerjaan yang berada pada lintasan iritis tidak boleh terlambat?
4. Jika pekerjaan pada lintasan iritis mengalami keterlambatan apa tindakan yang harus dilakukan?
5. Jika dilakukan percepatan atas pelaksanaan pekerjaan apakah dampak serius yang akan ditimbulkannya?
3 Jadwal realisasi pekerjaan dibuat.
1. Ada berapa scenario yang mungkin terjadi dalam pelaksanaan proyek dan sebutkan?
2. Apa yang dimaksud dengan jadual relisasi pekerjaan?
3. Kenapa realisasi pekerjaan peda suatu waktu perlu diukur/dievaluasi?
4. Dengan apa jadual realisasi pekerjaan dibandingkan?
5. Apa yang harus dilakukan jika hasil pengukuran menunjukkan adanya deviasi/keterlambatan pekerjaan?.
BAB III
MENCATAT REALISASI KEMAJUAN PEKERJAAN
3.1. UMUM
Realisasi pekerjaan di lapangan pada kenyataannya tidaklah selalu sama dengan rencana. Hal ini disebabkan oleh karena adanya perencanaan yang kurang sempurna ataupun adanya kendala atau hambatan yang tidak dapat diprediksi sebelumnya. Realisasi kemajuan pekerjaan merupakan hal yang nyata dari kemajuan pekerjaan di lapangan yang merupakan kumpulan dari kemajuan pekerjaan pada setiap item pekerjaan yang dicapai pada suatu waktu ketika diadakan pengukuran/evaluasi periodik, baik mingguan maupun bulanan.
Pencatatan realisasi kemajuan pekerjaan sangat penting, karena realisasi pekerjaan ini digunakan untuk kelengkapan administrasi dalam laporan yang digunakan untuk keperluan realisasi tahapan pembayaran. Tingkat realisasi pekerjaan yangdicapai pada suatu periode waktu diajukan oleh kontraktor untuk selanjutnya diperikasadandievaluasioleh consultan pengaqwas dan merupakan dasar penagihan pembayaran dari kontraktor lepada pemilik proyek sesuai dengan hal hal yang telah diatur dalam kontrak antara pemilik proyek dengan kontraktor.
3.2. MENCATAT REALISASI TAHAPAN PEKERJAAN
Pencatatan realisasi tahapan pekerjaan dilakukan melalui rangkaian pencatatan setiap item pekerjaan yang sedang/telah dilakukan, seperti:
- Pekerjaan fondasi
- Pekerjaan struktur bagian atas - Pekerjaan dinding
- Pekerjaan lantai - Pekerjaan plafon - Dll.
Dalam jadual induk terdapat tahapan dari setiap item pekerjaan sebagai bagian dari jadual keseluruhan pekerjaan.
Untuk mengetahui apakah kemajuan pekerjaan pada item pekerjaan tersebut terrealisir atau tidak maka perlu dilakukan evaluasi pada suatu waktu tertentu yang telah ditetapkan. Hasil dari evaluasi tersebut dicatat untuk dianalisis.Analisis yang dilakukan meliputi membandingkan realisasi kemajuan yang dicapai dengan yang direncanakan baik dari segi waktu maupun biayanya. Lebih dalam dapat pula
dianalisis apa saja hal-hal yang telah menyebabkan terjadinya deviasi / penyimpangan yang terjadi. Hasil dari analisis tersebut akan dilaporkan kepada atasan yang akan dipergunakan sebagai bahan untuk mengambil langkah koreksi untuk perbaikan atau untuk pencapaian progres yang lebih baik. Salah satu bentuk analisis sederhana untuk melihat realisasi pekerjaan seperti yang telah dijelaskan pada Bab II butir 2.3.
3.3. MENCATAT REALISASI KENDALA DAN PELUANG
Berdasarkan hal-hal yang telah dicatat dari hasil analisis seperti yang telah disebutkan pada butir 3.1 di atas dapat dicatat hal-hal apa saja yang merupakan kendala sehingga menyebabkan hambatan dalam mencapai suatu target yang telah ditetapkan dan hal-hal apa saja yang merupakan peluang yang dapat dikembangkan untuk meningkatkan kinerja sehingga dapat mencapai tingkat kenaikan progres yang lebih baik dari yang telah dicapai sebelumnya. Dengan diketahuinya kendala dan peluang tersebut dengan segera dapat dibuat langkah-langkah perbaikan dan alternatif yang lebih baik.
3.4. MENYUSUN ALTERNATIF TEKNIS REALISASI PEKERJAAN
Berkaitan dengan hal-hal yang telah dibahas pada batir 3.2 di atas sebagai langkah koreksi dapat dibuat alternatif atas teknis pekerjaan dari sudah ada dengan suatu teknis pekerjaan yang lebih baik sehingga diperoleh suatu kinerja yang lebih baiik dengan waktu pengerjaan yang lebih singkat dan dengan biaya pekerjaan yang lebih efisien.Kegiatan ini dapat berupai bagian dari value engineering.Untuk dapat melakukan hal ini diperlukan keahlian teknis dan pengetahuan tentang teknik pelaksanaan pekerjaan serta teknis penjadualan dan analisis biaya pekerjaan.
RANGKUMAN
Rencana pelaksanaan pekerjaan disusun untuk dapat digunakan sebagai pedoman dan alat untuk melakukan evaluasi / pengukuran tingkat kemajuan pekerjaan pada suatu periode tertentu. Realisasi kemajuan pekerjaan yang dicapai adalah merupakan dasar yang dipakai oleh kontraktor untuk mengajukan penagihanpembayaran pada suatu tahapan pembayaran pekerjaan.
Pada saat pencatatan realisasi kemajuan pekerjaan dapat pula diketahui pekerjaan- pekerjaan mana yang mengalami hambatan /kendala sehingga tidak dapat mencapai progres sesuai rencana. Disamping itu dapat pula diketahui item-item pekerjaan mana yang tadinya belum direncanakan untuk mencapai suatu progres namun dalam kenyataannya item pekerjaan tersebut telah dapat terselesaikan lebih awal. Tentunya untuk item pekerjaan yang berpeluang untuk dikerjakan lebih awal berdasarkan catatan realisasi pekerjaan tersebut perlu dibuatkan perencanaan ulang. Demikian pula untuk item pekerjaan yang mengalami keterlambatan perlu pula dibuatkan perencanaan ulang pelaksanaannya dengan memperhatikan tindakan tindakan percepatan nyata yang harus dilaksanakan segera.
ELEMEN KOMPETENSI & KRITERIA UNJUK KERJA (KUK)
LATIHAN / PENILAIAN MANDIRI
2. Mencatat realisasai kemajuan pekerjaan
1 Tahapan pekerjaan dicatat realisasinya.
1. Apa yang dimaksud dengan jadwal induk ? 2. Apa saja alat yang dipakai untukmengukur
kemajuan pekerjaan ?
3. Kapan pengukuran realisasi kemajuan pekerjaan dilakukan ?
4. Apa saja yang dicatat pada evaluasi realisasi kemajuan pekerjaan ?
5. Apa dasar yang dipakai oleh kontraktor untuk mengajukan penagihan pembayaran . 2 Kendala dan peluang
realisasi pekerjaan dicatat.
1. Dari mana dapat diketahui adanya kendala dalam pelaksanaan pekerjaan ?
2. Darimana dapat diketahui adanya peluang untuk mempercepat pelaksanaan pekerjaan
?
3. Kendala-kendala apa saja yang dapat menghambat pekerjaan ?
4. Apa yang harus diklakukan apabila diketahui adanya kendala yang menghambat pelaksanaan pekerjaan di lapangan ?
5. Apa yang harus diklakukan apabila diketahui adanya peluang yang mempercepat pelaksanaan pekerjaan di lapangan ?
3 Alternatif teknis Realisasi pekerjaan disusun dan dicatat secara cermat.
1. Kapan alternatif teknis terhadap realisasi pekerjaan harus dibuat ?
2. Apa saja yang terkandung dalam suatu alternatif teknis ?
3. Kenapa alternatif teknis terhadap realisasi pekerjaan perlu dibuat ?
4. Siapa yang harus menyiapkan usulan alternatif teknis realisasi pekerjaan ?
5. Kapan alternatif teknis realisasi pekerjaan dapat dilaksanakan oleh kontraktor ?
BAB IV
MENGEVALUASI DAN MENCATAT PEKERJAAN DARI RENCANA JADWAL
4.1. UMUM
Jadwal kerja yang telah dibuat perlu untuk dipelajari dan dievaluasi kembali untuk mengetahui apakah masih ada hal-hal yang perlu di koreksi ataupun dilengkapi sehingga Jadwal kerja tersebut benar-benar telah sesuai untuk dapat mendukung pelaksanaan pekerjaan seperti yang dituntut oleh gambar dan spesifikasi teknis yang ada.Jika dari hasil evaluasi ada hal–hal yang perlu disempurnakan maka dapat dilakukan perbaikan atau penyempurnaan atas Jadwal kerja yang ada sehingga pekerjaan dapat selesai sesuai target.
Demikian pula halnya dengan rentang waktu yang direncanakan, perlu dipertimbangkan terhadap hari-hari libur nasional dan hari raya serta waktu-waktu khusus lainnya (misalnya pelaksanaan yang dilakukan pada bulan Ramadhan). Jika haru raya Idul Fitri berada di antara rentang waktu pelaksanaan pekerjaan, maka harus dipertimbangkan adanya jedah proyek, minimum dua minggu, untuk memberika kesempatan para tenaga kerja kembali ke daerahnya masing-masing untuk merayakan hari raya.
4.2. MENCATAT HAL-HAL YANG DAPAT MEMPERCEPAT PEKERJAAN
Pada bab sebelumnya telah diuraikan tentang pencatatan realisasi kemajuan pekerjaan, di mana ada kemungkinan beberapa item pekerjaan mengalami kemunduran dari jadwal yang direncanakan. Pencatatan dilakukan dengan menginventarisasikan hal-hal yang dapat digunakan untuk upaya percepatan pekerjaan, misalnya menggunakan metode kerja yang lebih efektif, menambah waktu kerja per hari, dan menggunakan tenaga kerja yang lebih handal.
Berdasarkan hal-hal yang telah dicatat dari hasil analisis seperti yang telah disebutkan pada butir 4.1 di atas dapat dicatat hal-hal apa saja yang merupakan kendala sehingga menyebabkan hambatan dalam mencapai suatu target yang telah ditetapkan dan hal-hal apa saja yang merupakan peluang yang dapat dikembangkan untuk meningkatkan kinerja sehingga dapat mencapai tingkat kenaikan progres yang lebih baik dari yang telah dicapai sebelumnya. Dengan diketahuinya kendala
dan peluang tersebut dengan segera dapat dibuat langkah-langkah perbaikan dan alternatif yang lebih baik.
4.3. MENCATAT HAL-HAL YANG DAPAT MENYEBABKAN KELAMBATAN PEKERJAAN
Catatan tentang penyebab terjadinya kelambatan pekerjaan digunakan untuk evaluasi bagi penyesuaian dan modifikasi waktu pelaksanaan pekerjaan, agar jadwal proyek secara keseluruhan tidak mengalami perubahan.
Berdasarkan hal-hal yang telah dicatat dari hasil analisis seperti yang telah disebutkan pada butir 4.1 di atas dapat dicatat hal-hal apa saja yang merupakan kendala sehingga menyebabkan hambatan dalam mencapai suatu target yang telah ditetapkan dan hal-hal apa saja yang merupakan peluang yang dapat dikembangkan untuk meningkatkan kinerja sehingga dapat mencapai tingkat kenaikan progres yang lebih baik dari yang telah dicapai sebelumnya. Dengan diketahuinya kendala dan peluang tersebut dengan segera dapat dibuat langkah-langkah perbaikan dan alternatip yang lebih baik.
4.4. MELAPORKAN EVALUASI DAN DEVALUASI PADA ATASAN LANGSUNG
Berdasakan hasil evaluasi menurut ini 4.2 dan 4.3 maka disusun laporan hasil evaluasi dan devaluasi pada atasan langsung isi laporan disusun dengan sistimatika yang jelas, lengkap dengan nilai bobot pekerjaan yang telah dicapai.
Perhitungan Nilai Prestasi Pekerjaan Dibandingkan dengan Prestasi Rencana
Membandingkan prestasi pekerjaan pada waktu tertentu dengan prestasi rencana pada suatu waktu yang tertentu (Gambar 4.1.).
Prestasi Pekerjaan
100%
75%
50%
25%
0%
WAKTU BIAYA
100%
90%
80%
70%
60%
50%
40%
30%
20%
10%
0%
Rencana Biaya Biaya Nyata
Waktu Pelaporan
Rencana Kerja
Kerja Nyata
Lebih Lambat dari Rencana Kerja
Lebih Cepat dari Rencana Kerja Lebih Boros
dari Rencana Biaya
Lebih Hemat dari Rencana Biaya
10% 20% 30% 40% 50% 60% 70% 80% 90% 100%
Jan. Peb. Mrt. Apr. Mei Jun. Jul. Ags. Sep. Okt. Nop.
Rp. 8 M Rp. 16 M Rp. 24 M Rp. 32 M Rp. 40 M Rp. 48 M Rp. 56 M Rp. 64 M Rp. 72 M Rp. 80 M
Gambar 4.1. Rencana dan Kondisi Nyata
Grafik ‘S’ Grafik merupakan garis rencana kegiatan yang mengkaitkan waktu dengan kemajuan pekerjaan. Grafik ‘S’ juga dapat diintegrasikan dengan rencana biaya dalam satu bagan, sebagaimana terlihat pada Gambar 4.1.
Gambar yang berada di atas garis rencana berarti pekerjaan selesai lebih awal dari rencana (jika menggunakan Grafik ’S’ – untuk pekerjaan), dan menunjukkan adanya penghematan pengeluaran proyek (jika menggunakan Grafik ‘S’ – untuk biaya proyek). Dengan demikian ada empat skenario yang mungkin terjadi dalam pelaksanaan proyek.
