BAB III
GAMBARAN UMUM PELAKSANAAN PROYEK
3.1 Pekerjaan Persiapan
Pekerjaan persiapan merupakan seluruh rangkaian pekerjaan yang pertama kali harus dilakukan guna memudahkan dalam pelaksaan pekerjaan inti / utama. Lingkup pekerjaan persiapan pada Proyek Green bay merupakan lanjutan tahapan pekerjaan sebelumnya, dimana proyek ini dimulai pada kondisi pondasi tiang pancang dan Raft foundation/matt foundation telah selesai dikerjakan.
Yang termasuk pekerjaan persiapan awal dalam pembangunan Proyek Green bay adalah :
3.1.1 Mobilisasi
Kegiatan mobilisasi dapat meliputi hal-hal sebagai berikut :
a. Mobilisasi alat-alat kerja dan pembuatan direksi keet kontraktor. b. Pembuatan keet proyek, meliputi penyediaan dan pemeliharaan
kantor yang telah dilengkapi dengan perkakas, akomodasi staf dan laboratorium untuk pimpro dan konsultan.
c. Pemasangan papan nama proyek
d. Mengadakan pengaturan site temporary dalam pengadaan bahan, alat dan tenaga kerja di sekitar areal proyek.
3.1.2 Pembuatan Jalan Kerja dan Perawatan Jalan Aspal Lingkungan Proyek
Jalan kerja merupakan infrastruktur proyek yang penting guna mendukung mobilitas pelaksanaan pekerjaan. Jalan dibuat disesuaikan dengan site temporary plan sehingga kelak tidak mengganggu area pekerjaan. Jalan kerja dibuat dari macadam dan dipadatkan dengan walls sampai dengan kepadatan yang memadai.
Pada area proyek ini dibuat infrastruktur jalan beton, maka untuk lebih dapat mendukung kelancaran kegiatan proyek dilaksanakan pemeliharaan jalan beton secara kontinu. Setiap selesai masuknya truk untuk bongkar muat material di proyek, jalan akan dibersihkan oleh pekrja yang bertugas. Jalan tersebut digunakan untuk mobilisasi pelaksanaan pekerjaan proyek terutama pada saat pelaksanaan pengecoran dimana untuk mobilisasi truk readymix sangat diperlukan infrastruktur jalan.
3.1.3 General Cleaning
Kegiatan ini meliputi pembersihan area lokasi pekerjaan dari segala sesuatu yang mungkin akan mengganggu pelaksanaan pekerjaan, sesuai petunjuk gambar atau sesuai petunjuk pengawas. Bagian ini meliputi pembersihan lapangan dari sampah – sampah, puing-puing, dan sisa – sisa material pekerjaan sebelumnya.
General cleaning dilaksanakan di awal kegiatan, dan untuk selanjutnya kegiatan cleaning/ kebersihan proyek tetap dilaksanakan secara komprehensif dan kontinu.

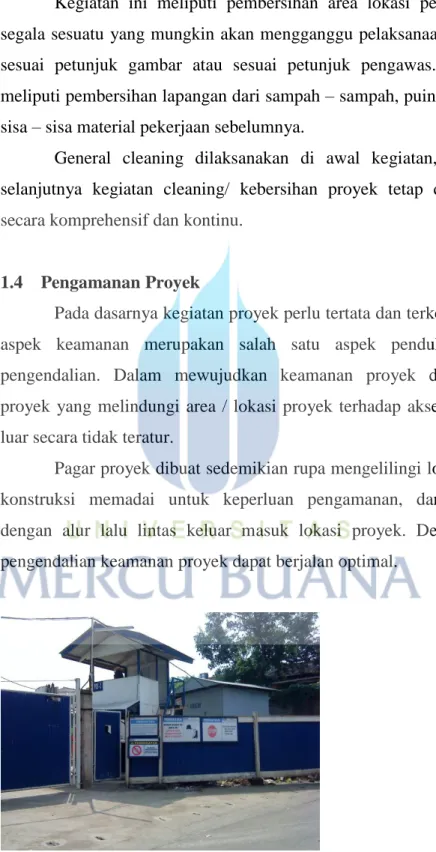

3.1.4 Pengamanan Proyek
Pada dasarnya kegiatan proyek perlu tertata dan terkendali, maka aspek keamanan merupakan salah satu aspek pendukung untuk pengendalian. Dalam mewujudkan keamanan proyek dibuat pagar proyek yang melindungi area / lokasi proyek terhadap akses dari pihak luar secara tidak teratur.
Pagar proyek dibuat sedemikian rupa mengelilingi lokasi dengan konstruksi memadai untuk keperluan pengamanan, dan dirancang dengan alur lalu lintas keluar masuk lokasi proyek. Dengan begitu pengendalian keamanan proyek dapat berjalan optimal.
3.2 Pekerjaan Struktur
Pekerjaan struktur dalam pembangunan Apartemen Green bay meliputi pekerjaan :
3.2.1 Galian Tanah untuk Raft Foundation / Matt Foundation
Sebagai pekerjaan awal pada struktur adalah pekerjaan galian tanah raft foundation / matt foundation . Proses galian dilakukan dengan alat berat sampai dengan kedalaman elevasi tertentu yang telah ditentukan.
Pelaksanaan pekerjaan dengan methode kerja sedemikian rupa dengan dibuat kemiringan bidang galian bersudut memadai untuk mencegah longsoran dan bidang lereng dipasang batu kali. Untuk kemudahan pekerjaan atas air tanah, dipasang sumur-sumur dewatering dengan pompa yang selalu stand by, sehingga pekerjaan galian tidak terganggu.
3.2.2 Pekerjaan Pondasi
Pekerjaan Pondasi dimulai dengan potong kepala tiang pancang dan pemberian anti rayap pada bidang tanah area lantai bawah (LG). Dilanjutkan dengan pekerjaan pondasi pile cap dan tie beam. Pada konstrusi ini besi beton yang digunakan mutu BJTD 40, serta Beton fc’ -350 kg/cm².
Secara integral waterproofing dipasang dengan dicampurkan pada ready mix di site dengan komposisi tertentu sesuai spesifikasi dan dikerjakan oleh petugas laborat yang berkompeten. Pelaksanaan pencampuran sedemikian rupa tanpa mempegaruhi mutu beton.
Pada area Lantai bawah (LG) terdapat struktur tangga, pit lift dan ramp sebagai pendukung mobilitas di area LG. Konstruksi tersebut terintegrasi dengan struktur lainnya.
3.2.3 Pekerjaan Struktur Atas
Struktur atas gedung terdiri dari balok, kolom, pelat, shear wall dan core wall yang terintegrasikan dalam satu sistem struktur beton bertulang dengan menggunakan besi beton mutu BJTP 30 dan BJTD 40, serta beton mutu fc’-500, fc’-400, fc’-350, fc’-300 dan fc’-250 Kg/cm2.
3.3 Pekerjaan Arsitektur
Pekerjaan Arsitektur Proyek Green bay meliputi pekerjaan:
3.3.1 Pekerjaan Dinding
Dinding dalam dibuat dari pasangan bata ringan dengan finishing plester aci dam render. Tidak semua dinding diplester aci dan render, tetapi tergantung pada perencanaannya. Terdapat bagian dinding dengan finish keramik, homogeneus tile atau granit. Untuk dinding plester aci dan render difinish dengan cat dinding interior dan ada pula dengan cat dinding epoxy. Untuk dinding luarnya menggunakan precast panel dan difinish menggunakan cat exterior.
3.3.2 Pekerjaan Plafon
Jenis plafon yang digunakan terdiri dari beberapa jenis disesuaikan dengan fungsinya. Misalkan untuk ruang-ruangan public seperti parkir, ruangan tangga dan Ruang ME cukup diextra perapihan saja (skim coat), untuk area basah menggunakan Plafond gypsum water resistant tebal 9 mm rangka metal furing dan Ruangan lainnya menggunakan Plafond gypsum tebal 9 mm dengan rangka metal furing.
3.3.3 Pekerjaan Lantai
Pekerjaan lantai terdiri dari beberapa jenis, diantaranya :
Pekerjaan lantai homogeneous tile ex.essenza uk. 600x600 mm
Pekerjaan lantai Keramik ex.Roman ukuran 400x400 mm
Parquet laminated
Pekerjaan lantai floor hardener
3.3.4 Pekerjaan Pintu dan Jendela
Pekerjaan pintu dan jendela menggunakan beberapa jenis material antara lain ; aluminium, kaca, besi, dan kayu. Jenis-jenis pintu dan jendela yang dipasang adalah sebagai berikut :
Pintu dan kusen besi, sebagai pintu darurat (tahan api)
Pintu dan jendela kaca, kusen aluminium
Pintu dan kaca tanpa kusen (frameless) swing door panel
Pintu kayu solid, rangka dan panel kayu nyatoh.
3.3.5 Pekerjaan Sanitair
Barang-barang sanitair yang dipasang di toilet terdiri dari :
Closet jongkok ex. Toto
Closet duduk ex. Toto
Floor drain ex. Toto
Double robe hook ex. Toto
Kran air ex. Toto
Hand dryer ex. Toto
Lavatory ex. Toto
Shower spray ex. Toto
Soap holder, paper holder ex. Toto
Urinoir ex. Toto
Barang-barang tersebut dipasang pada area toilet dengan penempatan sesuai desain.
3.3.6 Pekerjaan Atap
Untuk bagian gedung utama konstruksi atap langsung dengan struktur beton dan pelapis waterproofing membrane sebagai pelapis kedap air. Untuk penutup lapisan waterproofing dilakukan screeding dengan bahan B0 setebal 5 cm dengan menggunakan lapisan floorhardener sebagai finishing lantai atap.
3.4 Pekerjaan Mekanikal Elektrikal
Pekerjaan Mekanikal Elektrikal pada Proyek Green bay meliputi pekerjaan-pekerjaan sebagai berikut :
3.4.1 Pekerjaan Instalasi
Terdapat beberapa bagian dari pekerjaan instalasi yaitu :
Instalasi Listrik
Instalasi CCTV dan security system
Instalasi Tata Suara, Fire Alarm, Telepon & kabel ladder
Instalasi plumbing, hydrant dan gas
Instalasi BAS (Building Automation System)
Instalasi Tata Udara
Instalasi Genset
3.4.2 Pekerjaan Peralatan Utama
Peralatan-peralatan utama pada system mekanikal elektrikal terdiri dari :
Panel Utama Listrik dan Trafo Listrik
Bus duct
PABX (Telepon)
Chiller dan Pompa Chiller
Pompa air, pompa hydrant
Sound system
Genset
MCFA (Fire Alarm)
Peralatan utama CCTV dan security system
Peralatan utama BAS (Building Atomation System)
3.4.3 Pekerjaan Sewage Treatment Plant (STP)
Pekerjaan ini merupakan sistem pengolahan air bekas dan air kotor dari gedung dan terintegrasikan dengan instalasi plumbing gedung. Sistem ini berkesinambungan dalam masa pelayanan gedung sehingga dapat mengolah semua limbah dari gedung menjadi aman untuk dibuang ke saluran luar.
3.5 Pekerjaan Halaman Luar
Bagian halaman gedung sebagai bagian estetika dibuat sedemikian rupa denga desain tersendiri. Halaman dibuat dengan perpaduan beberapa jenis pekerjaan antara lain :
3.5.1 Perkerasan permukaan
Bagian permukaan halaman dibuat perkerasan sedemikian rupa dengan menggunakan beberapa jenis material perkerasan diantaranya : asphalt, paving blok, beton dan batu alam. Pekerjaan diawali dengan pembersihan lahan, cut and fill dan pemadatan sehingga sampai dengan perkerasan.
3.5.2 Pagar Dinding dan Gerbang
Sesuai desain pagar dibuat dengan perpaduan struktur beton dan dinding bata ringan. Secara desain dan estetika pagar terintegrasikan dengan arsitektur gedung utama.
Gerbang utama terbuat dari konstruksi baja dibuat sedemikian rupa agar dapat mengimbangi bangunan gedung utama.
3.5.3 Kolam Renang
Pada area podium terdapat kolam renang dan terdapat taman serta pedestrian sebagai area hijau.
3.5.4 Bangunan Kecil
Pos Satpam dan pos parkir
Pos satpam dan parkir ditempatkan di pintu masuk utama, sedemikian rupa guna melayani penjagaan dan pengamanan area gedung.
