- DESKRIPSI PEKERJAAN
- BATASAN / PERATURAN PELAKSANAAN PEKERJAAN
- DOKUMEN KONTRAK
- ASURANSI, IJIN MENDIRIKAN BANGUNAN, DAN PENYAMBUNGAN
- HUBUNGAN KERJA, KOORDINASI, DAN PEMERIKSAAN
- KETERANGAN UMUM
- URAIAN PEKERJAAN
- LAMA WAKTU PEKERJAAN
- SARANA DAN CARA KERJA
- TENAGA PELAKSANA
- PERSYARATAN BAHAN
- METODE PELAKSANAAN
- SHOP DRAWING DAN AS BUILT DRAWING
Pelaksanaan pekerjaan “CONTOH RUMAH ID” Penyedia barang/jasa harus menggunakan tenaga ahli pelaksanaan yang berpengalaman dan berkompeten. Pada saat melakukan pekerjaan “SAMPEL ID RUMAH”, Penyedia Barang/Jasa harus mengembangkan metode untuk melakukan pekerjaan tersebut.
- SITUASI / LOKASI PROYEK
- PAGAR KEAMANAN PROYEK
- AIR, DAYA LISTRIK, DAN SALURAN PEMBUANGAN
- RAMBU-RAMBU DAN KESELAMATAN KERJA
- GUDANG BAHAN DAN ALAT DAN FASILITAS LAIN
- PEMBERSIHAN DAN PERSIAPAN LAHAN
- PENGUKURAN
- TUGU PATOKAN DASAR (BENCH MARK)
- PENENTUAN TINGGI PEIL
- PEMASANGAN BOUWPLANK
Penyedia barang/jasa harus membangun gudang bahan dan peralatan, tempat tinggal pekerja dan lapangan kerja di dalamnya. Apabila penyedia barang/jasa menemukan barang/barang penting pada saat pembukaan lahan, wajib melaporkannya kepada pemilik pekerjaan.
LINGKUP PEKERJAAN
KEADAAN LAPANGAN / TAPAK
GALIAN TANAH
HALANGAN YANG DIJUMPAI WAKTU PENGGALIAN
PENGURUGAN DAN PENGURUGAN KEMBALI
PEMADATAN TANAH
PEKERJAAN PENGURUGAN PASIR ALAS PONDASI
LINGKUP PEKERJAAN
PERSYARATAN UMUM
PERSYARATAN BAHAN
PENGGALIAN TANAH
PENGURUGAN KEMBALI
PEMASANGAN PONDASI
LINGKUP PEKERJAAN
27| CONTOH PROYEK RUMAHTINGGAL.ID b. Apabila pada kedalaman tersebut ternyata masih terdapat lapisan tanah jelek, maka perlu berkonsultasi dengan perencana untuk penempatan selanjutnya. 28| CONTOH PROYEK RUMAHTINGGAL.ID Tangga, pelat ramp, lantai kerja dan pekerjaan beton lainnya yang dipersyaratkan menurut gambar kerja atau dipersyaratkan dalam spesifikasi teknis.
PERSYARATAN UMUM
Sebelum memulai pekerjaan beton, kontraktor barang/jasa harus menyiapkan sketsa kerja perkuatan, rinciannya berkaitan dengan sketsa kerja tersebut. Sebelum memulai setiap tahapan pekerjaan beton, penyedia barang/jasa wajib mengajukan izin kerja yang harus mendapat persetujuan pemilik pekerjaan.
PERSYARATAN BAHAN
- Semen
- Agregat Halus (Pasir)
- Agregat Kasar (Split/Kerikil)
- Air
- Baja Tulangan
- Integral Beton

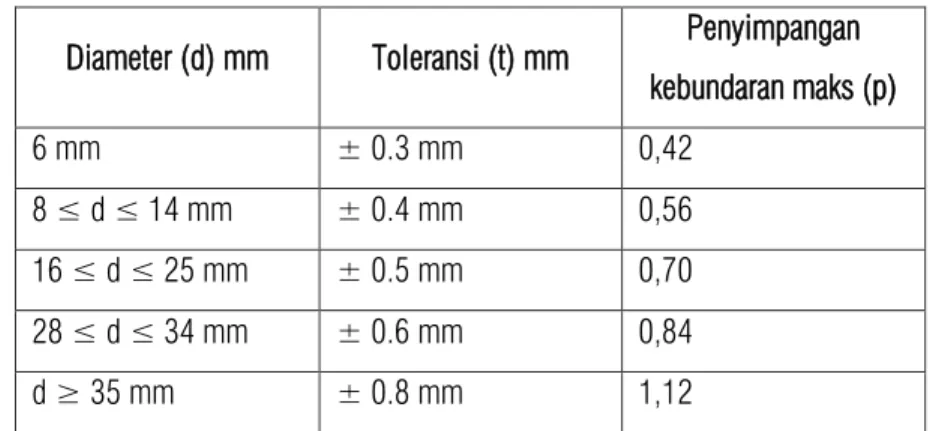

Apabila hendak diberi tanda angka atau huruf pada permukaan baja tulangan beton, maka sirip/kawat melintang berada pada posisi yang tidak boleh diberi angka atau huruf. Diameter, ukuran sirip/kawat dan berat per meter baja tulangan beton sirip/kawat adalah sebagaimana tercantum pada Tabel 3 SNI.
PEMBESIAN
- Persyaratan Bahan
- Jaminan Mutu
- Pengiriman, Penyimpanan dan Penanganannya
- Persiapan Pekerjaan Tulangan
- Pelaksanaan Pemasangan Tulangan, Pembengkokan dan Pemotongan
- Mutu Beton
- Pengujian beton
- Pembuatan Beton
- Persyaratan Beton Pra-Campur (Ready Mix)
Penyedia barang/jasa tidak diperkenankan menggunakan beton siap pakai kecuali ditentukan dalam spesifikasi teknis atau tanpa izin pemilik pekerjaan. Semua data campuran beton jadi harus dicatat secara lengkap oleh penyedia barang/jasa dengan sepengetahuan kontraktor dan harus selalu tersedia di proyek. Tn.
PEKERJAAN BEKISTING (CETAKAN)
- Persyaratan Bahan
- Pembuatan dan Pemasangan Bekisting
- Pembongkaran Bekisting
Beton pra-campur harus dilakukan pengecoran di tempat dalam jangka waktu paling lama 2 jam, dihitung sejak truk pengaduk dimulai dari pabrik, hingga dilakukan pengecoran akhir. Mengenai waktu yang diperbolehkan, hal ini sebaiknya dibicarakan dalam campuran beton yang digunakan agar diketahui waktu yang diperbolehkan. f. Pemilik pekerjaan mempunyai hak untuk mengubah perusahaan beton siap pakai atau menghentikan penggunaan beton pra-campur jika ditemukan bahwa persyaratan spesifikasi ini tidak terpenuhi secara memuaskan.
WATERSTOP
Struktur bangunan tidak berubah apabila bekisting dan/atau rangka beton dibongkar. Tanggung jawab atas keselamatan semua pihak pada saat pembongkaran bekisting atau cetakan berada pada Penyedia Barang/Jasa.
PENGECORAN
- Persiapan
- Pengangkutan beton
- Pengecoran beton
- Perawatan beton
Penuangan tidak boleh dilakukan pada saat hujan dan beton yang baru dituang harus terlindung dari air hujan. Selain itu, penahan beton yang baru dituang harus dilindungi dari erosi oleh air hujan (terutama pada balok, kolom dan dinding).
KUALITAS PEKERJAAN BETON
Bersihkan dengan larutan sabun dan air yang lembut, gosok kuat-kuat dengan berus lembut, kemudian bilas dengan air. Pembersihan dengan larutan asal masin yang mengandungi tidak kurang daripada 2% dan tidak lebih daripada 5% daripada asal mengikut isipadu, yang digunakan pada permukaan yang sebelumnya dibasahkan dengan air bersih.
LINGKUP PEKERJAAN
Permukaan terbuka dan permukaan yang akan dicat harus bersih dari noda, memiliki sirip yang disikat halus dan tetesan mortar, serta memiliki permukaan yang bebas dari lapisan dan debu. Pembersihan dengan larutan asal muriatik yang mengandung tidak kurang dari 2% dan tidak lebih dari 5% asal volume, yang diaplikasikan pada permukaan yang sebelumnya dibasahi dengan air bersih. F. Hilangkan asam.
PERSYARATAN UMUM
- Peraturan-peraturan
- Persyaratan Teknis
Kecuali dinyatakan lain dalam gambar kerja, Penyedia Barang/Jasa harus mempertimbangkan penggunaan material sambungan yang tidak menyusut untuk mencapai permukaan yang benar-benar rata. Pemasangan yang tidak akurat karena cacat produksi harus diperbaiki, diperbaiki atau diganti dengan yang baru, semua ditanggung oleh Penyedia Barang/Jasa.
PERSYARATAN PERALATAN
Ketinggian alas kolom yang telah ditentukan dan tinggi bidang lainnya harus diukur dengan ketinggian oleh Penyedia Barang/Jasa dan disetujui oleh Pemilik pekerjaan. Pekerjaan perbaikan terhadap komponen yang rusak/tidak sempurna karena pengangkutan setempat atau sebab lain, wajib diganti dengan yang baru, semua ditanggung oleh Penyedia Barang/Jasa.
PERSYARATAN BAHAN
- Penjelasan umum
- Bahan-bahan
PERSYARATAN PELAKSANAAN
Jika perbautan dilakukan di lapangan, maka cara mengebor lubang sebaiknya dengan membuat sebagian lubang di bengkel, dilanjutkan dengan pengeboran di lapangan. 57| CONTOH PROYEK RUMAHTINGGAL.ID 3) Dasar kolom dan dasar pelat jangkar harus berada pada satu bidang datar sempurna.
PERSYARATAN PENGUJIAN
PENGUJIAN MUTU BAJA
Untuk profil yang terdiri dari panel (built-up), harus dilakukan pengujian non-destruktif. Pemeriksaan ini dilakukan pada sambungan las antara strip dan flensa pada profil pelat komposit dan las penetrasi penuh.
LINGKUP PEKERJAAN
Apabila timbul keraguan pada saat pengujian non destruktif terhadap mutu baja atau mutu pengelasan, maka Manajemen Konstruksi berhak meminta agar dilakukan pengujian destruktif. Untuk pengecekan sambungan pada pembuatan pelat komposit dilakukan secara acak dengan jumlah 5% dari angka pengelasan. e.
PERSYARATAN PELAKSANAAN
Pemasok barang/jasa wajib memeriksa kebenarannya dan bertanggung jawab terhadap seluruh dimensi yang ditentukan dalam gambar kerja. Pemasok barang/jasa bertanggung jawab atas segala kesalahan dalam perincian, persyaratan fabrikasi dan pemasangan seluruh komponen struktur struktur baja ringan.
PERSYARATAN BAHAN
JAMINAN STRUKTURAL
Pembebanan Indonesia dan mengacu pada persyaratan sebagaimana tercantum dalam “Cold-Formed Code for Structural Steel” (Standar Australia / New Zealand Standard. Desain Kekuatan Struktur Berdasarkan “Beban Mati dan Hidup serta Kombinasi Beban” (Standar Australia 1170.1 Part 1) dan "Beban Angin" (Standar Australia 1170.2, Part 2) dan menggunakan baut berdasarkan ketentuan "Baut Pengeboran Sendiri untuk Konstruksi" (Standar Australia 3566).
PERSYARATAN BAHAN
PERSYARATAN PELAKSANAAN
Sebelum diplester, dinding bata terlebih dahulu harus dibasahi dengan air lalu siar-siar dikerok dan dibersihkan. Pekerjaan plesteran dan plesteran meliputi penyediaan tenaga kerja, bahan, peralatan dan alat bantu yang diperlukan untuk pelaksanaan pekerjaan ini.
PERSYARATAN BAHAN
Diantara sambungan dinding dan kolom, pondasi dan balok harus dipasang angkur baja beton diameter 8, 50 cm dan beton yang bersentuhan langsung dengan dinding bata harus dikikis atau dikasar terlebih dahulu agar pasangan dinding dapat mengikat dengan benar. Contoh bahan yang akan digunakan harus diserahkan kepada pemilik pekerjaan untuk disetujui sebelum dikirim ke lokasi proyek.
PERSYARATAN PELAKSANAAN
Penyedia barang/jasa harus menyerahkan untuk persetujuan data teknis/brosur dan kartu warna tinta yang akan digunakan. Pada saat bahan cat sampai di lokasi, Penyedia Barang/Jasa dan pemilik pekerjaan mengambil sampel sebanyak 1 liter dari setiap dosis yang ada dan mengambilnya secara acak dari kotak/kemasan yang masih tertutup.
PERSYARATAN PELAKSANAAN
Cat dasar yang digunakan dalam pekerjaan ini harus berasal dari pabrikan/merek dagang yang sama dengan cat akhir yang digunakan. Contoh bahan dan data teknis/brosur bahan yang akan digunakan harus diserahkan kepada pemilik pekerjaan untuk disetujui sebelum dikirim ke lokasi proyek.
PERSYARATAN BAHAN
Contoh bahan harus diserahkan dalam 3 (tiga) set, masing-masing dengan 4 (empat) gradasi warna untuk setiap setnya. Penyedia barang/jasa wajib menyediakan keramik tambahan yang terdiri dari minimal dua paket standar untuk setiap warna, jenis dan ukuran keramik yang dipasang pada pekerjaan ini, dan satu paket standar untuk setiap warna dan jenis alas.
PERSYARATAN PELAKSANAAN
Campuran ubin keramik pada lantai, dinding luar dan bagian lain yang memerlukan kedap air harus terdiri dari campuran 1 buah: 3 pasang pasir dan beberapa bahan tambahan, kecuali ditentukan lain dalam Gambar Kerja. Mortar untuk ubin keramik pada lantai sebaiknya diletakkan di atas lapisan pasir dengan ketebalan sesuai Gambar Kerja.
PERSYARATAN BAHAN
Ubin homogen (HT) melibatkan penyediaan tenaga kerja, bahan, peralatan dan perkakas yang dibutuhkan untuk melaksanakan pekerjaan ini. Pekerjaan ini meliputi pengadaan material dan pemasangan Lantai Homogenous Tile, Pinggiran Homogenous Tile dan Dinding Homogeneous Tile sesuai dengan petunjuk pada Gambar Kerja dan Spesifikasi Teknis ini.
PERSYARATAN PELAKSANAAN
Peletakan keramik pada lantai toilet atau kamar basah harus diperiksa kemiringannya dengan baik, pekerjaan kedap air, sesuai persyaratan letak floor drain, dibersihkan, sesuai gambar kerja.
LINGKUP PEKERJAAN
PERSYARATAN BAHAN
PERSYARATAN PELAKSANAAN
- Persiapan Pelaksanaan
- Pelaksanaan Pekerjaan
Setelah floor hardener dipasang, permukaan lantai harus terlindungi dari kemungkinan terkena cairan, air hujan dan benda lain yang dapat menimbulkan kerusakan/cacat, noda, dll. Apabila terjadi kerusakan yang bukan disebabkan oleh tindakan Pemilik pada saat pekerjaan dilaksanakan, maka Penyedia Barang/Jasa wajib memperbaikinya sampai dianggap dapat diterima oleh Pemilik Pekerjaan.
LINGKUP PEKERJAAN
PERSYARATAN BAHAN
PENGIRIMAN DAN PENYIMPANAN BAHAN
PERSYARATAN PENGUJIAN
PERSYARATAN PELAKSANAAN
Sebelum memulai pekerjaan ini, permukaan yang akan dilapisi harus dibersihkan sampai kondisi yang dapat diterima oleh Pemilik pekerjaan. Cara dan pelaksanaan pekerjaan harus mengikuti petunjuk dan ketentuan pabrik yang bersangkutan, serta petunjuk pemilik pekerjaan.
LINGKUP PEKERJAAN
Khusus bahan anti air yang diaplikasikan pada tempat yang bersentuhan langsung dengan sinar matahari namun tidak mempunyai lapisan pelindung terhadap sinar ultraviolet, harus diberi lapisan pelindung diatasnya sesuai dengan gambar pelaksanaan atau petunjuk dari pemilik. instalasi. pekerjaan, dimana lapisan ini dapat berupa screed atau bahan pelindung lainnya.
PERSYARATAN UMUM
PERSYARATAN BAHAN
PERSYARATAN PELAKSANAAN
Pada instalasi khusus seperti sudut pertemuan, terminasi dan bentuk lain tegak lurus kolom dan dinding harus dikerjakan serapi dan sesempurna mungkin. Setelah pemasangan selesai, permukaan batu alam harus benar-benar bersih, tidak ada cacat, bila dirasa perlu permukaan batu alam harus dilindungi misalnya dengan sabun anti karat atau cara lain yang diperbolehkan, tanpa merusak permukaan batu alam.
LINGKUP PEKERJAAN
PERSYARATAN UMUM
PERSYARATAN UNTUK TEKNISI
PERSYARATAN UNTUK APLIKATOR
LINGKUP PEKERJAAN
PERSYARATAN UMUM
PERSYARATAN BAHAN
PERSYARATAN PELAKSANAAN
LINGKUP PEKERJAAN
PERSYARATAN UMUM
PERSYARATAN BAHAN
PERSYARATAN PELAKSANAAN
LINGKUP PEKERJAAN
PERSYARATAN UMUM
PERSYARATAN BAHAN
85| CONTOH PROYEK RUMAHTINGGAL.ID dan seng dalam bentuk dan ukuran dibuat untuk pemasangan GRC dan sesuai standar pabrikan. Peralatan pemasangan GRC lainnya, termasuk yang berikut ini, harus sesuai dengan rekomendasi pabrikan papan GRC.
PERSYARATAN PELAKSANAAN
LINGKUP PEKERJAAN
PERSYARATAN UMUM
PERSYARATAN BAHAN
Aksesoris PVC cabin toilet berupa Cabin fittings: door hinges, door handle, door lock, stainless steel coat rack.
PERSYARATAN PELAKSANAAN
LINGKUP PEKERJAAN
PERSYARATAN UMUM
Penyedia barang/jasa bertanggung jawab atas segala perbedaan dimensi dan penyesuaian akhir seluruh bagian pekerjaan, koordinasi dengan pekerjaan lain dan semua pekerjaan lain yang diperlukan untuk menyelesaikan pekerjaan yang tercakup dalam spesifikasi teknis ini sehingga memenuhi ketentuan Pekerjaan. Gambar. Dalam jangka waktu tersebut, Penyedia Produk/Layanan wajib memperbaiki dan mengganti pekerjaan yang rusak atas biaya Penyedia Produk/Layanan.
PERSYARATAN BAHAN
Gasket neoprene/tahan cuaca pada instalasi jendela aluminium harus memenuhi ketentuan spesifikasi teknis. Panel pintu yang terbuat dari bahan kalsium silikat harus memenuhi ketentuan Spesifikasi Teknis dengan ketebalan dan ukuran sebagaimana ditentukan dalam gambar kerja.
PERSYARATAN PELAKSANAAN
Perangkat keras pintu dan jendela seperti kunci, engsel, penahan pintu dan lain-lain menggunakan merk yang tercantum pada Tabel Spesifikasi Teknis. Berbagai aksesoris non aluminium yang akan dipasang pada bagian aluminium harus terdiri dari bahan yang tidak menimbulkan reaksi elektrolitik, seperti stainless steel, nilon, dll.
LINGKUP PEKERJAAN
PERSYARATAN UMUM
PERSYARATAN BAHAN
PERSYARATAN PELAKSANAAN
LINGKUP PEKERJAAN
PERSYARATAN UMUM
PERSYARATAN BAHAN
Kunci jendela untuk jendela dengan engsel kupu-kupu atau engsel penahan gesekan harus berjenis klip pegas. Penghenti pintu dari karet yang diperkuat dengan tulangan baja untuk mencegah daun pintu membentur dinding harus dari jenis pemasangan di dinding dan/atau lantai.
PERSYARATAN PELAKSANAAN
Semua pintu yang terbuka ke dua arah harus dilengkapi dengan engsel lantai tipe penahan terbuka yang ukurannya sesuai dengan lebar dan berat pintu. Pemasangan engsel lantai pada bukaan pintu dua arah harus sesuai dengan petunjuk pemasangan pabrikan dan 1 (satu) engsel lantai untuk 1 (satu) daun pintu.
LINGKUP PEKERJAAN
Daun jendela kaca tanpa engsel dipasang ke bingkai menggunakan penahan gesekan yang bekerja sangat mudah ke kanan, dipasang sesuai dengan instruksi pabrik. Penempatan engsel harus sesuai dengan arah bukaan jendela yang dikehendaki seperti terlihat pada gambar kerja dan setiap jendela harus dilengkapi dengan kunci.
PERSYARATAN UMUM
PERSYARATAN BAHAN
Kaca cermin miring, dengan ketebalan 5 mm, seperti yang ditunjukkan pada gambar kerja atau menurut perhitungan dan rekomendasi pabrikan. Ukuran, warna dan ketebalan kaca sesuai dengan yang ditunjukkan pada Gambar Kerja dengan persetujuan Pemilik Pekerjaan.
PERSYARATAN PELAKSANAAN
Neoprene/gasket atau bahan sintetis lain yang setara untuk memasang kaca pada rangka aluminium. Setiap pemasangan kaca pada pintu dan jendela harus dilengkapi dengan neoprene/gasket yang sesuai.
LINGKUP PEKERJAAN
Neoprene/gasket juga dipasang di area antara kusen dan pintu serta jendela, yang berfungsi sebagai penutup pada ruang ber-AC. Pada saat serah terima pekerjaan, seluruh kaca harus dalam keadaan bersih, tidak ada bekas perusahaan atau kotoran dalam bentuk apapun.
PERSYARATAN UMUM
Seluruh kaca yang retak, pecah atau tidak dalam keadaan baik wajib diganti oleh Penyedia Barang/Jasa tanpa dikenakan biaya tambahan kepada Pemilik Proyek. Penyedia Barang/Jasa wajib memeriksa Gambar Kerja dan kondisi lokasi yang ada terhadap kemungkinan kesalahan/ketidaksesuaian, baik dari segi estetika, dimensi, kuantitas dan pemasangan dan lain-lain.
PERSYARATAN BAHAN
Pemilik pekerjaan berhak menolak bahan dan pengerjaan perlengkapan saniter dan perlengkapannya yang tidak sesuai dengan Spesifikasi Teknis atau Gambar Kerja. Penyedia Barang/Jasa wajib menggantinya dengan yang sesuai dan beban yang timbul sepenuhnya menjadi tanggung jawab Penyedia Barang/Jasa, tanpa ada tambahan biaya dan waktu.
PERSYARATAN PELAKSANAAN
Semua bahan yang diimpor harus disertai dengan sertifikat pabrik yang menyatakan bahwa bahan tersebut memenuhi standar yang ditentukan. Pemasok Barang/Jasa bertanggung jawab untuk memperbaiki kesalahan gambar, tata letak, dan pembuatan atas biaya Pemasok Barang/Jasa.
LINGKUP PEKERJAAN
PERSYARATAN UMUM
Dalam jangka waktu tersebut, Penyedia Barang/Jasa wajib memperbaiki dan mengganti segala kerusakan yang ada serta membayar segala biaya perbaikan atau penggantian.
PERSYARATAN BAHAN
PERSYARATAN PELAKSANAAN
LINGKUP PEKERJAAN
PERSYARATAN BAHAN
SYARAT PELAKSANAAN
Bahan-bahan untuk pekerjaan kayu halus yang harus dikerjakan jika belum selesai tidak boleh diangkut ke lokasi kerja, dan juga tidak boleh disesuaikan jika bangunan belum siap untuk menerima pemasangan pekerjaan kayu tersebut. Apabila kebetulan pekerjaan kayu menjadi bengkok atau bengkok, atau terdapat cacat-cacat lain yang terlihat pada pekerjaan kayu halus dan kasar, sebelum masa pemeliharaan berakhir, maka pekerjaan yang cacat itu harus dibongkar dan diganti, dan pekerjaan-pekerjaan lain yang terganggu akibat pembongkaran itu harus diperbaiki. pada tagihan kontraktor.
LINGKUP PEKERJAAN
PERSYARATAN UMUM
Kepada Penyedia Barang/Jasa diminta untuk memeriksa gambar kerja yang ada untuk mengetahui kemungkinan adanya kesalahan/ketidaksesuaian seperti dimensi, jumlah dan pemasangan dll. Pemilik pekerjaan berhak menolak bahan atau pekerjaan fabrikasi yang tidak sesuai dengan Spesifikasi Teknis atau Gambar Kerja.
PERSYARATAN BAHAN
Semua bahan logam yang diimpor harus disertai dengan sertifikat pabrik yang menyatakan bahwa bahan logam tersebut telah memenuhi standar yang ditentukan. Semua bahan logam harus disimpan di tempat yang terlindung dan aman agar terlindung dari segala macam kerusakan, baik sebelum maupun pada saat pelaksanaan.
PERSYARATAN PELAKSANAAN
Tidak diperbolehkan menanam pipa dan benda lain pada struktur beton kecuali jika diperlihatkan secara rinci pada gambar. Jika pemasangan pipa, saluran listrik, bagian yang tertanam pada beton, dll. terhalang oleh adanya baja tulangan yang terpasang, maka Penyedia Barang/Jasa harus mengkonsultasikan hal tersebut kepada pemilik pekerjaan.
UMUM
PERSYARATAN PELAKSANAAN
Penyedia Barang/Jasa bertanggung jawab atas kesalahan ukuran dan/atau pemilihan kapasitas peralatan. Pengurusan perizinan yang diperlukan untuk melaksanakan pemasangan ini, serta segala biaya yang diperlukan, menjadi tanggung jawab Penyedia Barang/Jasa.
LINGKUP PEKERJAAN
109| CONTOH PROYEK RUMAHTINGGAL.ID diperlukan, maka pemilik karya berhak untuk menyerahkannya. perbaikan/penggantian/penyesuaian tersebut kepada pelanggan lain atas beban Penyedia Barang/Jasa Pemasangan. Pegawai yang ditunjuk oleh penyedia barang/jasa harus hadir paling lambat 3 jam setelah dihubungi oleh kontraktor. F.
STANDAR DAN REFERENSI
Termasuk dalam pekerjaan ini adalah jaminan mutu peralatan dan sistem selama 2 (dua) tahun terhitung sejak peralihan yang kedua kali dari pemberi jasa kepada pemberi kerja. Pembelian dan pemasangan instalasi switch box - Pembelian dan pemasangan sistem Distribusi Petir - Pengurusan perijinan.
GARANSI
GAMBAR KERJA
KOORDINASI PEKERJAAN
PERSYARATAN UMUM BAHAN DAN PERALATAN
DAFTAR MATERIAL
MATERIAL
CONTOH BAHAN/ MATERIAL
PERALATAN YANG DISEBUT DENGAN MERK
PERLINDUNGAN PEMILIK
PENGECATAN
PERCOBAAN
MANUAL
TANDA PENGENAL
PLAT NAMA
SERAH TERIMA PEKERJAAN
Sertifikat kualifikasi operasional dari PPILN untuk pekerjaan kelistrikan Apabila persyaratan tersebut tidak terpenuhi, maka penyerahan pekerjaan tidak dapat dilakukan. Penyedia Barang/Jasa menjamin bahwa segala perbaikan dan perbaikan yang akan dilakukan selama masa pemeliharaan telah dilaksanakan dengan baik dan benar3.
INSTALASI DAN PEMASANGAN KABEL
Kecuali ditentukan lain, setiap kabel yang berada pada ketinggian lantai sampai dengan 2 m harus dimasukkan ke dalam pipa PVC dan pipa tersebut harus diikatkan ke bangunan pada jarak 50 cm. f. Kabel yang ditanam di dalam tanah harus diberi tanda patok setiap 25 meter dan/atau setiap belokan.
PENGUJIAN & TESTING
LAMPU DAN ARMATURE PENERANGAN UMUM
Material perumahan dan finishing lampu neon dan LED TL 1) Lembaran baja galvanis dengan warna putih 0,5 mm. Kabel-kabel di dalam kotak harus dilengkapi dengan saluran atau terminal terpisah untuk mencegah tersangkutnya perangkat pemberat atau kapasitor.
KOTAK KONTAK
ISOLATING SWITCHES / CAM SWITCH ATAU ROTARY SWITCH
BOX UNTUK KOTAK KONTAK DAN KOTAK KONTAK
KABEL INSTALASI
PIPA INSTALASI PELINDUNG KABEL
RAK KABEL
PENGUJIAN & TESTING
STANDAR / RUJUKAN
PERSYARATAN UMUM
Selain itu, Penyedia Barang/Jasa harus mengurus beberapa izin yang diperlukan terkait dengan sistem perpipaan yang disebutkan dalam Spesifikasi Teknis ini. Dalam jangka waktu tersebut, Penyedia Barang/Jasa wajib memperbaiki atau mengganti kerusakan dan membayar biaya perbaikan atau penggantian apa pun. P.
PERSYARATAN TEKNIS
Penyedia barang/jasa harus menyerahkan kepada pemilik proyek surat jaminan yang menyatakan bahwa sistem perpipaan telah berfungsi dengan baik untuk jangka waktu 1 (satu) tahun sejak tanggal terakhir penyerahan. Untuk semua barang yang termasuk dalam lingkup pekerjaan pemipaan, pekerjaan dilaksanakan menurut ketentuan sebagai berikut.
PERSYARATAN BAHAN
PERSYARATAN PELAKSANAAN
Isi dengan larutan klorin 50 ppm dan diamkan selama 24 jam sebelum dibilas dan digunakan atau digunakan kembali. Isi dengan larutan klorin yang mengandung 200 ppm dan diamkan selama 1 jam sebelum dibilas dan digunakan kembali.
STANDAR / RUJUKAN
Lingkup pekerjaan ini meliputi seluruh pengadaan bahan, tenaga kerja, peralatan dan pemasangan sistem perpipaan, termasuk kelengkapan perlengkapan dan perlengkapannya sebagaimana ditentukan dan/atau ditunjukkan dalam gambar kerja.
PERSYARATAN UMUM
127| TRIAL PROJECT RUMAHTINGGAL.ID hidrolika 10-12 kg/cm selama 8 jam terus menerus tanpa pressure drop. Apabila Penyedia Barang/Jasa mengabaikan hal tersebut, maka Penyedia Barang/Jasa tidak lepas dari tanggung jawab untuk menghasilkan pekerjaan sesuai dengan ketentuan dalam Gambar Kerja.
PERSYARATAN TEKNIS
PERSYARATAN BAHAN
PERSYARATAN PELAKSANAAN
Pipa yang dipasang dan ditanam di bawah/dalam tanah harus mempunyai kedalaman minimal 60 cm, diukur dari bagian atas pipa sampai dengan permukaan tanah. Telah dilakukan uji tekanan dan disinfeksi pada seluruh pipa yang ditutup/ditimbun tanah.
TABEL CAKUPAN PEKERJAAN AIR BEKAS DAN KOTOR
